Intempéries : comment un chantier constate et rattrape un arrêt

Gel, pluie, vent, canicule : ce qui arrête légitimement un chantier de façade, et pourquoi un arrêt non consigné devient un retard d'organisation.

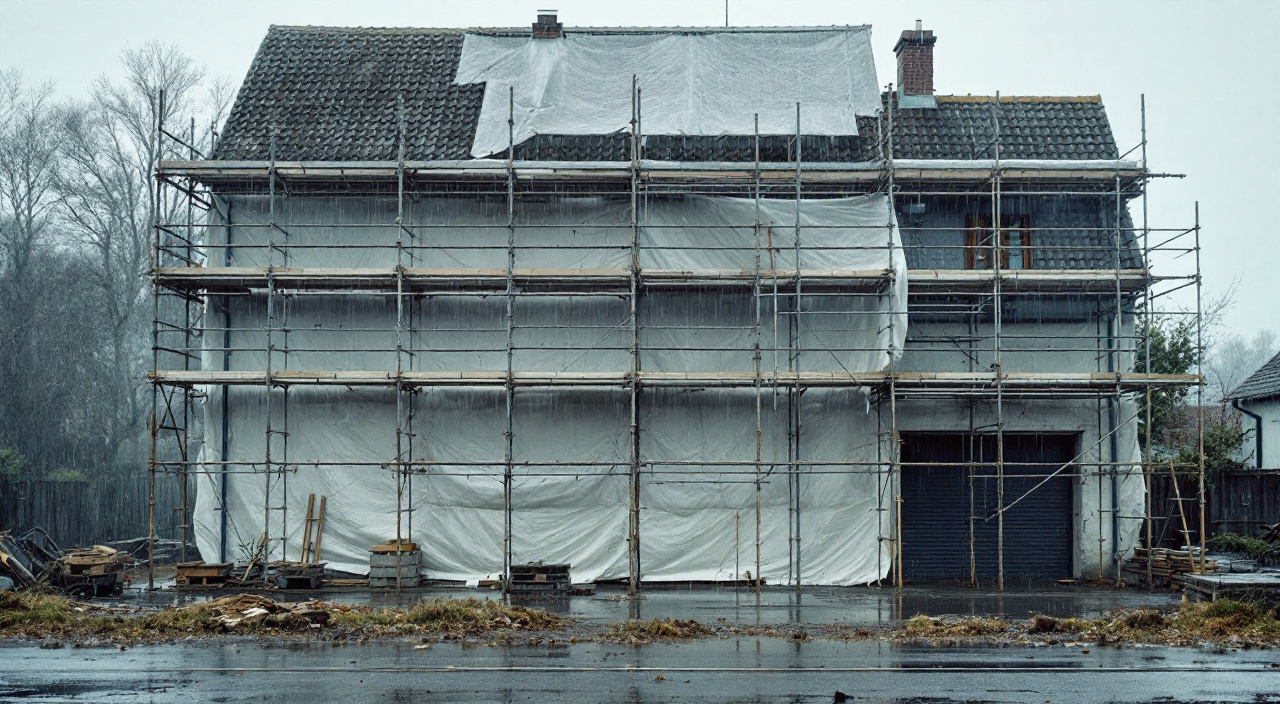

Échafaudage à l'arrêt sous la pluie devant une façade, bâche détrempée et flaques au sol.
Une journée d'arrêt pour intempéries se note le jour même : sans date ni motif, elle devient indiscernable d'un retard d'organisation.

À la fin d'un ravalement qui a duré trois semaines de plus que prévu, une conversation revient presque toujours. Le propriétaire estime que l'entreprise a traîné. L'entreprise invoque la météo. Ni l'un ni l'autre ne dispose du moindre document permettant de trancher, et la discussion se règle au rapport de force ou à l'usure.

Elle aurait pu se régler en trois minutes, si quelqu'un avait noté, jour après jour, pourquoi on ne travaillait pas. C'est tout le sujet de cet article : non pas la météo elle-même, sur laquelle personne ne peut rien, mais la manière dont un chantier bien tenu la constate.

Un arrêt pour intempéries est parfaitement légitime. Un arrêt non consigné devient, six semaines plus tard, indiscernable d'un retard d'organisation.

Un chantier de façade dépend de la météo plus que la plupart

Tous les corps de métier subissent le temps qu'il fait, mais la façade cumule les vulnérabilités.

Le travail s'effectue en extérieur et en hauteur, ce qui ajoute la contrainte du vent à celles de la pluie et du froid. Il met en œuvre des produits qui prennent, sèchent ou carbonatent, processus chimiques dont la température et l'humidité conditionnent directement la qualité. Il s'applique enfin sur un support qui doit être dans un certain état : ni gelé, ni détrempé, ni brûlant.

Autrement dit, la météo n'affecte pas seulement le confort de travail : elle décide de la qualité du résultat, avec des conséquences qui n'apparaîtront que des mois plus tard. Un enduit appliqué dans de mauvaises conditions ne se voit pas le jour même. Il se voit au premier hiver.

Cette dépendance explique l'essentiel des écarts entre le planning annoncé et le planning réel, sujet que nous avons traité de manière générale dans délais annoncés, délais tenus, et d'où viennent réellement les écarts.

Ce qui justifie réellement un arrêt

Cinq conditions arrêtent légitimement un chantier de façade, et il est utile de savoir les distinguer.

Le gel, et plus précisément la conjonction d'une température basse et d'un support froid. La plupart des mortiers et enduits ne peuvent pas être appliqués en dessous d'un seuil, ni lorsque le gel est annoncé dans les heures qui suivent la mise en œuvre. Un produit qui gèle avant d'avoir pris ne prend jamais correctement.

La pluie, qui délave un enduit frais, marque une finition, empêche l'accrochage sur un support ruisselant et rend le travail en hauteur glissant.

Le vent, souvent sous-estimé. Il interdit le travail en hauteur au-delà d'un certain seuil, il projette les produits pulvérisés bien au-delà de la zone visée, et il exerce sur un échafaudage bâché des efforts considérables.

La chaleur forte et le plein soleil, qui provoquent un séchage trop rapide. L'eau nécessaire à la prise s'évapore avant d'avoir fait son travail : la surface se fissure, l'aspect devient irrégulier, la résistance chute. Une façade plein sud en juillet peut être inapplicable à quatorze heures et parfaitement applicable à huit heures.

L'humidité de l'air et le point de rosée, condition la plus technique et la moins visible. Lorsque la température du support descend sous le point de rosée, de la condensation se forme, et certains produits ne peuvent pas être appliqués dans ces conditions.

Le point de rosée, expliqué sans thermomètre

C'est la condition la moins comprise, et pourtant celle qui explique une partie des défauts d'aspect constatés au printemps et à l'automne.

L'air contient de la vapeur d'eau. Plus il est froid, moins il peut en contenir. Le point de rosée est la température à laquelle cette vapeur commence à se condenser en gouttelettes. C'est exactement le phénomène qui embue une vitre ou couvre une voiture de rosée au petit matin.

Sur un chantier, ce qui compte n'est pas la température de l'air mais celle du mur. Un mur épais garde la fraîcheur de la nuit plusieurs heures après le lever du soleil. Il peut donc être plus froid que le point de rosée alors que l'air ambiant paraît doux, et se couvrir d'un film d'humidité invisible.

Appliquer un produit sur ce film revient à l'appliquer sur une surface mouillée. L'accrochage est compromis, l'aspect devient irrégulier, et le défaut n'apparaît qu'après séchage complet.

La règle professionnelle consiste à conserver une marge entre la température du support et le point de rosée. Elle explique pourquoi une équipe peut refuser d'appliquer à neuf heures du matin en octobre, et accepter sans difficulté à midi — ce qui ressemble, vu du salon, à une matinée perdue sans raison.

Les seuils ne sont pas une appréciation : ils sont écrits

Voici le point qui transforme une discussion d'opinions en question vérifiable.

Chaque produit possède une fiche technique qui indique ses conditions de mise en œuvre : plage de température, hygrométrie maximale, exposition au vent, délai avant pluie, précautions par temps chaud. Ce document n'est pas confidentiel. Il est édité par le fabricant, et l'entreprise le détient nécessairement.

Cela change la nature du débat. La question n'est plus « faisait-il trop froid ? », qui relève du ressenti, mais « quelle est la température minimale prévue par la fiche du produit, et quelle température faisait-il ? ». La première question n'a pas de réponse ; la seconde en a une.

Demander ces fiches en début de chantier présente un double avantage. Elles renseignent sur ce que le chantier peut supporter, ce qui permet d'anticiper les périodes délicates. Et elles évitent, plus tard, les deux dérives symétriques : l'entreprise qui invoque le froid alors que le seuil n'était pas atteint, et l'entreprise qui applique malgré tout parce que le client s'impatiente.

Ce qui n'est pas une intempérie

Il est aussi important de savoir ce qui ne relève pas de ce régime, faute de quoi le mot devient une explication universelle.

  • Une pluie annoncée depuis plusieurs jours et pour laquelle rien n'a été replanifié. L'aléa n'en est plus un lorsqu'il était prévisible : la faute d'organisation consiste à avoir programmé une application ce jour-là.
  • Un manque de matériaux ou une livraison non anticipée.
  • L'absence d'un compagnon, pour quelque raison que ce soit.
  • Un échafaudage non bâché alors que le bâchage figurait à la prestation, et qui rend impossible un travail qui aurait été possible.
  • Un chantier concurrent sur lequel l'équipe a été redéployée. C'est la cause réelle d'un grand nombre de journées perdues, et celle qu'on impute le plus volontiers au ciel.

La distinction n'est pas théorique : elle décide de qui supporte le retard. Un aléa extérieur suspend en général le délai lorsque le contrat le prévoit ; une défaillance d'organisation ne le suspend pas.

Constater : la seule chose qui compte vraiment

Un arrêt qui n'est pas consigné le jour même n'existe pas. Il n'existe pas pour la discussion de fin de chantier, il n'existe pas pour justifier un décalage de délai, il n'existe pas pour expliquer une facture.

La constatation utile est d'une simplicité désarmante. Elle comporte quatre éléments :

  • la date ;
  • le motif, exprimé de façon vérifiable : « pluie continue », « température relevée à 2 °C à 8 h », « vent empêchant le travail en hauteur » ;
  • la conséquence : demi-journée ou journée perdue, et sur quelle tâche ;
  • la trace : une photographie datée, ou un relevé de la station météo la plus proche.

Ces quatre lignes se rangent naturellement dans . Un simple message électronique envoyé le matin même — « pas d'intervention aujourd'hui, gel, reprise prévue demain » — remplit exactement la même fonction, avec l'avantage d'être horodaté par un tiers.

L'expérience montre que les entreprises qui pratiquent cette consignation ne sont pas celles qui subissent le plus d'intempéries : ce sont celles qui n'ont jamais de discussion à ce sujet en fin de chantier.

Ce qu'un relevé météo prouve, et ce qu'il ne prouve pas

Les relevés publics sont une ressource précieuse, à condition de connaître leurs limites — faute de quoi ils alimentent la discussion au lieu de la clore.

Ils sont fiables sur les grandeurs générales : température, précipitations, vent, sur une journée et pour une zone. Un épisode de gel ou une journée de pluie continue s'y lisent sans ambiguïté.

Ils sont peu fiables à l'échelle d'une façade. La station la plus proche peut se trouver à plusieurs kilomètres, en terrain dégagé, alors que votre maison est en fond de vallée ou abritée par un coteau. Les écarts de température au petit matin atteignent couramment plusieurs degrés entre deux points distants de quelques kilomètres.

Ils sont surtout insuffisants sur la temporalité fine. Un relevé journalier ne dit pas si la pluie est tombée à six heures du matin, ce qui interdit l'application, ou à dix-neuf heures, ce qui n'a plus d'incidence sur un enduit posé le matin.

La conséquence pratique est simple : le relevé sert à corroborer une consignation, pas à la remplacer. Une note de chantier datée, accompagnée d'une photographie, complétée par le relevé de la journée, forme un ensemble que personne ne conteste. Le relevé seul, produit trois mois plus tard, invite au contraire à la discussion.

Comment un arrêt se rattrape

Un jour perdu ne se rattrape pas toujours par un jour ajouté à la fin, et c'est ce qui rend le sujet moins intuitif qu'il n'y paraît.

Certaines tâches sont déplaçables : le montage d'échafaudage, la préparation, les travaux sous bâche, le travail sur une façade abritée. Une équipe bien organisée bascule dessus plutôt que de rentrer.

D'autres sont enchaînées : un enduit ne s'applique pas avant que le support ait séché, et un séchage ne s'accélère pas. Un jour de pluie peut donc coûter deux ou trois jours de planning, non par mauvaise volonté, mais parce que le délai de séchage s'ajoute à l'arrêt.

D'autres enfin sont saisonnières : passé une certaine date, la fenêtre d'application se referme, et le report ne se compte plus en jours mais en semaines.

Ce dernier cas mérite une explication, car il surprend toujours. Un chantier entamé fin octobre et retardé de deux semaines par la pluie ne redémarre pas mi-novembre : il se heurte à une période où les températures matinales interdisent l'application plusieurs jours par semaine, et où le séchage s'allonge considérablement. Deux semaines perdues en octobre peuvent ainsi coûter un report au printemps suivant. Mieux vaut l'entendre en novembre que de forcer une application qu'il faudra reprendre.

Un chantier tenu réévalue donc son calendrier à chaque point d'étape plutôt qu'une fois à la fin. C'est précisément la fonction des points d'étape qui rythment le calendrier d'un ravalement : recaler une date à mesure, avec les motifs, plutôt que d'annoncer trois semaines de retard le dernier jour.

Lorsque le décalage devient substantiel, il rejoint la logique décrite pour les aléas et les avenants, et ce qui doit se passer quand le chantier change en cours de route : ce qui change se formalise.

Le piège de la reprise trop rapide

C'est le passage le plus contre-intuitif de cet article, et le plus utile.

Après plusieurs jours d'arrêt, la pression pour reprendre vient rarement de l'entreprise. Elle vient du propriétaire, qui voit un échafaudage immobile, une façade à moitié faite, et une date de fin qui s'éloigne. Cette pression est parfaitement compréhensible. Elle produit des désordres.

Reprendre sur un support encore détrempé compromet l'accrochage. Reprendre après un gel, sur un support dont le cœur n'est pas revenu en température, produit une prise incomplète. Appliquer une finition sur une sous-couche qui n'a pas atteint son délai de recouvrement fabrique un décollement différé.

Aucun de ces défauts ne se voit à la réception. Tous se voient un à trois hivers plus tard, et ils ne se réparent alors qu'en refaisant.

La position raisonnable consiste donc à accepter l'arrêt et à exiger la consignation, plutôt qu'à négocier la reprise. Une entreprise qui refuse d'appliquer un enduit un jour où les conditions ne le permettent pas ne vous fait pas perdre du temps : elle vous évite de recommencer.

Ce que le propriétaire peut demander

Quatre demandes sont légitimes et faciles à satisfaire.

  • Les fiches techniques des produits prévus, en début de chantier.
  • Une information le jour même en cas d'arrêt, par message, avec le motif.
  • Un point de calendrier à chaque étape, avec la date de fin réévaluée.
  • Le décompte des journées d'arrêt en fin de chantier, motifs à l'appui.

Et une demande à éviter : exiger une reprise le lendemain d'un épisode pluvieux parce que « le soleil est revenu ». Le soleil sur un support détrempé ne dit rien de l'état du support.

La météo n'est pas un problème de chantier : c'est une donnée. Le problème de chantier commence quand personne ne note ce qu'elle a coûté.

Questions fréquentes

L'entreprise peut-elle décaler la date de fin à cause de la météo ?

Oui, lorsque le contrat prévoit la suspension du délai en cas d'intempéries, ce qui est courant. Encore faut-il que les journées invoquées soient identifiables. Un décalage annoncé sans aucun relevé se discute ; un décalage documenté jour par jour ne se discute pas.

Comment vérifier qu'il faisait vraiment trop froid ?

En comparant le seuil indiqué sur la fiche technique du produit avec les relevés de la station météorologique la plus proche, publiquement consultables. Cette vérification est à la portée de tout le monde et se fait a posteriori, ce qui suppose seulement que les dates aient été notées.

Puis-je demander que l'on travaille sous bâche pour continuer ?

Le bâchage permet de poursuivre certaines tâches, mais il ne règle ni le gel, ni l'humidité du support, ni le point de rosée. Il protège de la pluie directe, non des conditions thermiques. C'est une solution partielle, à discuter tâche par tâche plutôt qu'en principe.

Qui paie les journées d'arrêt ?

Les salariés du bâtiment relèvent d'un régime spécifique d'indemnisation des arrêts pour intempéries, qui ne pèse pas sur le client. Pour vous, l'effet d'un arrêt n'est pas financier mais calendaire : le prix ne change pas, la date de fin recule.

L'échafaudage reste monté pendant les arrêts : est-ce facturé plus cher ?

Cela dépend de la manière dont le poste a été chiffré. Un échafaudage compté au forfait pour la durée du chantier absorbe les arrêts. Un échafaudage facturé avec une durée de location déterminée, au-delà de laquelle des semaines supplémentaires s'ajoutent, pose la question autrement. C'est un point à regarder sur le devis avant de signer, et non à découvrir après six semaines de pluie : la ligne concernée précise en général si une durée est incluse et ce qui se passe ensuite.

Le retard dû aux intempéries peut-il justifier une baisse de prix ?

Non, s'il s'agit d'un aléa extérieur correctement constaté : le contrat n'a pas été mal exécuté, il a été suspendu. La question se pose différemment si les journées invoquées ne correspondent à aucune condition réelle, auquel cas ce n'est plus un problème de météo mais d'exécution.
