7 min de lecture
Rosny-sur-Seine : installer un chantier autour d'un pavillon des années 1980
À Rosny-sur-Seine, un pavillon des années 1980 offre du recul sur ses quatre côtés — et une haie, une terrasse et un portail qui décident du chantier.
By
Conservation correspondent
7 min de lecture

La visite préalable d'un pavillon des années 1980 à Rosny-sur-Seine ne ressemble pas à celle d'une maison de bourg. Il y a du recul, de l'herbe, une allée, un portail : sur le papier, tout est facile. C'est précisément ce qui trompe. Le recul existe, mais il est occupé — par une haie devenue un mur végétal, par une terrasse dallée qu'on ne veut pas casser, par un abri de jardin posé exactement là où il faudrait poser des tours d'échafaudage, par des regards en fonte qu'on ne voit plus sous la pelouse. Le conducteur de travaux qui fait le tour de la maison ne cherche pas un mur : il cherche un mètre de large sur tout le périmètre, un endroit sec pour les sacs, une prise, un robinet, et un chemin pour aller de l'un à l'autre sans traverser le salon.
Cet article prend le point de vue de celui qui prépare l'installation : on regarde une parcelle, et on décide où poser les pieds.
Ce que la parcelle pavillonnaire offre réellement
Le pavillonnaire des années 1980 de la vallée de la Seine obéit à une géométrie constante : maison implantée avec un retrait sur la voie, garage accolé ou en rez-de-chaussée, allée en béton ou en pavés autobloquants jusqu'au portail, jardin plus généreux à l'arrière qu'à l'avant, deux pignons serrés entre la maison et les limites séparatives. Cette géométrie décide de tout.
Sur les deux longs côtés — façade sur rue et façade jardin — le recul est confortable : échafaudage de pied avec semelles et contreventements, et un couloir de circulation devant. Sur les deux pignons, la marge se compte en dizaines de centimètres. C'est là que le chantier se joue.
Les quatre côtés n'ont pas la même difficulté
Un échafaudage de façade, une fois planchers posés et consoles comprises, occupe rarement moins de quatre-vingts centimètres au sol, souvent un mètre avec les embases et les diagonales. Ajoutez l'écartement réglementaire entre le plancher et le mur, et le débord des garde-corps. Sur un pignon situé à deux mètres cinquante d'une limite plantée d'une haie qui a pris trente ans, il ne reste plus de passage utile : l'homme qui monte avec un sac sur l'épaule ne passe pas, la brouette encore moins.
D'où la première règle du relevé : on ne mesure pas la distance du mur à la limite, on mesure la distance du mur à l'obstacle réel — le tronc, le rang de dalles, l'angle de l'abri, le muret de soutènement. C'est cette cote-là qu'on reporte sur le croquis d'installation.
- Façade sur rue : recul disponible, mais allée à protéger et portail à franchir.
- Pignon d'entrée : souvent le passage principal vers l'arrière, donc à traiter en dernier ou à équiper d'un passage protégé.
- Pignon opposé : le plus étroit, généralement le plus végétalisé, et celui qu'on oublie de chiffrer.
- Façade jardin : la plus large, mais terrasse, store banne et mobilier à évacuer.
Sur une même parcelle, l'échafaudage repose successivement sur du béton, sur des dalles posées sur sable, sur de la terre végétale et parfois sur un remblai de fin de chantier jamais compacté. Ces quatre supports ne réagissent pas de la même façon à une charge ponctuelle. En plaine alluviale, la terre végétale reste souple longtemps après une pluie et un pied d'échafaudage y poinçonne : plaques ou madriers de répartition sous chaque montant dès qu'on quitte le béton, et vérification des vérins le lendemain matin puis après chaque épisode pluvieux. Sur une terrasse dallée, la question n'est pas la portance mais la casse — une dalle sur plots ou sur sable se fend sous un vérin chargé. On répartit sur bastaings posés en travers de plusieurs dalles, ou on les dépose pour les remettre à la fin.
Le point de vigilance qu'on paie toujours cher quand on l'a manqué : ne jamais poser un pied sur un tampon de regard. La fonte casse, le cadre s'affaisse, et on découvre le problème quand la maison ne s'évacue plus.
Les obstacles domestiques, dans l'ordre où il faut les traiter
Un pavillon habité depuis trente ans a accumulé des objets qui, pris un par un, ne sont rien, et qui pris ensemble suppriment le chantier. Le relevé doit les lister, avec pour chacun une décision : on déplace, on protège, ou on adapte l'échafaudage.
La haie, l'abri et la terrasse

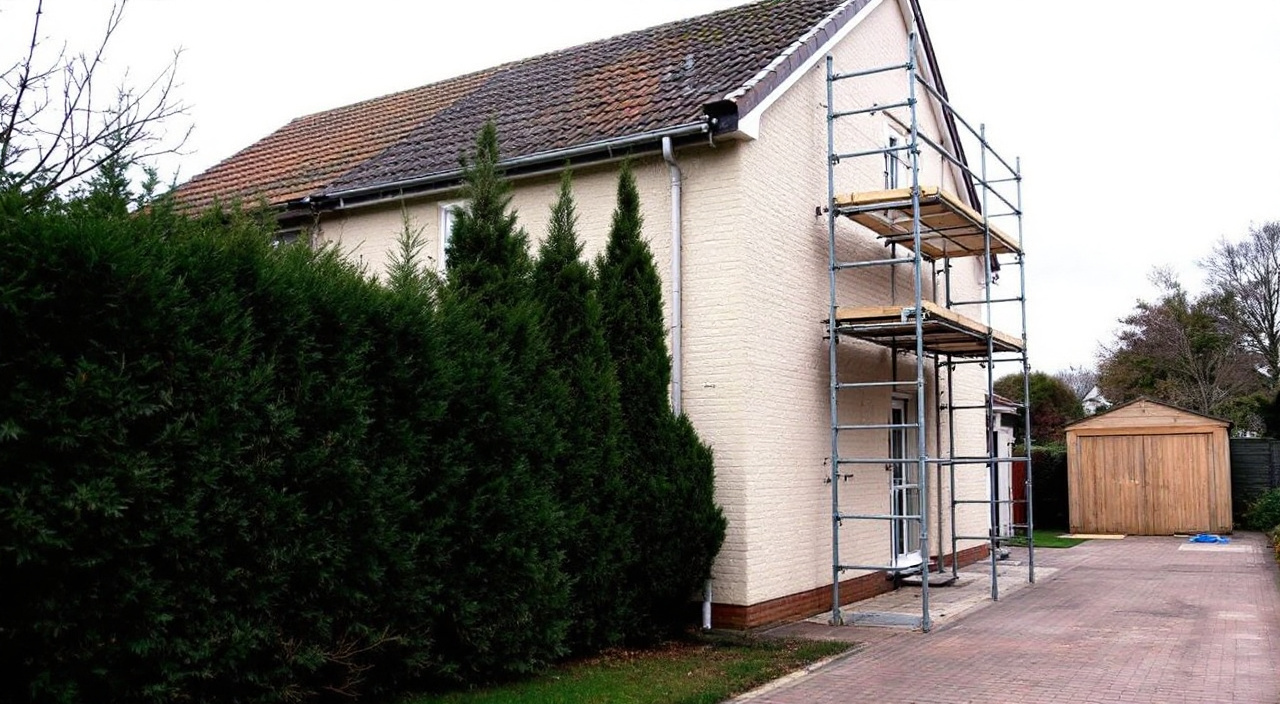

La haie est l'obstacle numéro un du pavillonnaire de cette époque. Thuyas, lauriers, charmilles plantés à la livraison de la maison, aujourd'hui deux mètres cinquante à trois mètres de haut et souvent autant d'épaisseur. Deux options seulement : rabattre en largeur du côté du chantier, ou renoncer à échafauder ce pignon de pied et travailler autrement. Rabattre suppose du temps — une haie ne se taille pas la veille du montage — et du bon sens sur la période : on évite la pleine saison de nidification, et on prévoit l'évacuation des déchets verts, qui représentent vite plusieurs remorques. Cette taille se décide à la visite préalable, jamais le premier matin.
L'abri de jardin, lui, se déplace rarement. En tôle ou en bois, posé sur une dalle, rempli de tondeuse, de vélos et de pots de peinture, il devient un point fixe. S'il est adossé au pignon ou distant de moins d'un mètre, on adapte : échafaudage en encorbellement au-dessus, ou traitement de cette portion depuis une plateforme séparée. Ce choix se fait avant le devis d'échafaudage, parce qu'il change la nomenclature et le temps de montage.
La terrasse arrière est plus simple mais plus sensible : mobilier, barbecue, pots, store banne. Le store banne mérite une décision explicite. Immobilisé fermé et protégé, il gêne l'échafaudage sur toute sa longueur de coffre ; déposé, il faut savoir qui le repose et avec quelles chevilles dans un mur qu'on vient de ravaler.
Portail, allée et gabarit de livraison
Un portail de pavillon fait couramment trois mètres de large utile, parfois moins avec les gonds et un poteau maçonné. Cela exclut la plupart des porteurs de livraison en marche arrière dans la propriété. Conséquence pratique : le camion d'échafaudage se décharge sur la voie, et les tours, planchers et diagonales rentrent à la main ou au diable sur la longueur de l'allée. Ce trajet-là se chronomètre à la visite : trente mètres d'allée avec un virage à angle droit, ce n'est pas la même journée de montage que dix mètres en ligne droite.
L'allée elle-même se protège : les pavés autobloquants marquent sous les roues d'un chariot chargé et se tachent définitivement au laitier de mortier. Un platelage sur le tracé principal coûte une heure de pose et évite une reprise en fin de chantier. Si le portail est motorisé, on désactive la motorisation pour la durée du chantier plutôt que de la solliciter cinquante fois par jour.
Le tour de maison doit relever tout ce qui perce ou longe la façade : descentes d'eaux pluviales et dauphins en pied, sorties de VMC, grilles de ventilation de vide sanitaire, prises et éclairages extérieurs, robinet de puisage, coffret de comptage, arrivée télécom, antenne râteau ou parabole, câbles agrafés, coffres de volets roulants. Chacun de ces points est soit à déposer, soit à protéger, soit à contourner, et chacun appartient à quelqu'un — ce qui n'est pas la même chose que d'appartenir à l'entreprise. La question de savoir qui dépose et qui repose ce qui est fixé en façade se règle avant, pas au pied du mur : elle est développée dans câbles, coffrets et antennes en façade.
Le cas des descentes d'eaux pluviales mérite un paragraphe à lui seul. Sur un pavillon des années 1980, le débord de toiture est faible, trente à quarante centimètres, et la gouttière pendante déverse dans une descente PVC plaquée dans l'angle. On la dépose pour ravaler derrière. Si rien n'est prévu à la place, la première averse déverse le volume d'un pan de toiture directement au pied du mur, dans la fouille de l'échafaudage et sur l'enduit frais. Le provisoire — une gaine annelée raccordée en tête et menée jusqu'au regard ou au loin — se pose le jour de la dépose, pas le jour de la pluie. Dans une vallée où les averses d'ouest arrivent vite et sans prévenir, ce n'est pas une précaution théorique.
Le chemin des compagnons
Une fois l'échafaudage monté, la parcelle se lit comme un plan de circulation. Il y a un point d'entrée, un point de stockage, un point d'eau, un point de branchement électrique, une zone de gâchage, une zone de déchets, et des accès à la maison qui doivent rester utilisables. Le rôle du conducteur de travaux est de dessiner ce plan avant que les compagnons n'inventent le leur, parce que ce qu'ils inventeront sera le plus court chemin — et le plus court chemin passe généralement sur la pelouse, devant la baie du séjour, et à travers la haie du voisin.
Le principe qui fonctionne le mieux est celui du circuit unique : une entrée, un tracé, une sortie, matérialisés au sol. Platelage ou plaques sur la portion la plus circulée, rubalise sur les côtés, interdiction de couper. Cela paraît excessif sur un jardin de pavillon — jusqu'au premier jour de pluie : à quinze allers-retours par compagnon et par jour, un chemin non matérialisé devient une saignée de boue en deux jours, et cette boue remonte sur les planchers, sur les seuils, puis dans la maison.
Le tracé doit intégrer la zone de gâchage : malaxeur, sacs ouverts, bac, eau. Elle salit, donc elle se place sur une surface lavable ou protégée — l'allée bétonnée avec bâche et bac de rétention, jamais la pelouse ni la terrasse dallée — et à portée du stockage comme du point d'eau, faute de quoi on porte des seaux toute la journée.
Garder une porte pour les habitants
Sur une maison occupée, la question n'est pas de savoir si on gêne, mais où. Un pavillon de ce type a trois accès : porte d'entrée, porte de garage, baie de la terrasse. Le plan d'installation doit garantir en permanence au moins un accès praticable, éclairé et propre, et l'annoncer.
Quand l'échafaudage passe devant la porte d'entrée, deux solutions : un passage protégé sous l'échafaudage — travée surhaussée, plancher plein au-dessus, joues latérales, éclairage — ou le basculement de l'accès sur le garage pendant la durée de cette façade. La deuxième est plus simple, à condition de la préparer : il faut que le garage soit dégageable, ce qui suppose que les sacs n'y soient pas stockés au milieu, et que le passage intérieur garage-maison soit protégé.
C'est aussi ce qui commande la logistique des clés et des codes, la présence ou non des occupants en journée, et le sort du portail le soir. Ces points-là se cadrent au démarrage : voir ce qui se met en place le premier jour.
Le point d'eau et le branchement électrique
Un pavillon de cette génération offre presque toujours un robinet extérieur et une prise de courant en façade ou au garage. Les deux sont domestiques, dimensionnés pour un arrosoir et un taille-haie, et vont servir pendant plusieurs semaines à un usage qui n'est pas le leur.
Le robinet de jardin d'un pavillon débite peu, et il est souvent en bout de réseau, donc à pression faible. Pour un lavage de façade ou une alimentation de machine, il faut le vérifier au seau chronométré à la visite, pas le supposer. Si le débit ne suffit pas, on prévoit une réserve tampon remplie la nuit plutôt qu'un raccordement improvisé.
Trois points se conviennent par écrit avant le premier jour : le relevé du compteur d'eau au démarrage et à la fin ; le tracé du tuyau, jamais en travers d'un passage sans protection et jamais laissé en charge le week-end ; le gel si le chantier court en saison froide, le robinet extérieur d'un pavillon étant rarement à vidange automatique. Le détail de ce qui se branche et de ce qui se convient est traité dans eau et électricité du chantier.
Côté électrique, la prise du garage est protégée par le tableau de la maison, sur un circuit prévu pour un usage domestique. Un mélangeur, un projecteur et une meuleuse qui démarrent ensemble font disjoncter, et faire disjoncter le tableau d'une maison habitée, c'est aussi couper le congélateur. La bonne pratique est le coffret de chantier avec son propre différentiel, alimenté par un câble souple d'extérieur d'une section adaptée à la longueur — sur une parcelle pavillonnaire, on tire vite quarante mètres, et la chute de tension n'est plus négligeable. Les rallonges passent en hauteur ou sous protection, jamais en travers du chemin des compagnons ni sous une flaque.
Si une machine à projeter triphasée est prévue, la question se pose bien avant le montage : un pavillon est monophasé dans l'immense majorité des cas, et la réponse sera un groupe autonome, avec le bruit et le carburant que cela suppose.
Stocker à l'abri sur une parcelle qui n'a pas de local
Le stockage est le poste où le pavillonnaire déçoit. Il y a de la place, mais pas d'endroit couvert et ventilé. Or les liants et les enduits prêts à l'emploi craignent deux choses : le contact du sol et l'humidité de l'air.
Le garage est la tentation naturelle. Il fonctionne à condition d'y entrer avec méthode : palettes au sol, jamais de sacs à même la dalle, un dégagement conservé vers la maison, et rien qui bloque le tableau électrique ou la chaudière. Il restera poussiéreux : ce qui y demeure se bâche.
L'abri de jardin en tôle est le pire choix disponible : le jour il chauffe, la nuit il condense, et les sacs prennent l'humidité par le bas comme par le haut. Le stockage sous simple bâche posée au sol produit le même effet, en plus rapide. Une bâche ne fonctionne que tendue au-dessus d'un stock surélevé, ouverte en bas pour ventiler, et lestée contre les rafales qui remontent la vallée.
La logique complète — pourquoi l'endroit où dorment les sacs se lit ensuite sur le mur — est développée dans le stockage des matériaux. Sur une parcelle pavillonnaire, on ajoutera une règle simple : on ne stocke que ce qu'on consomme dans la semaine, quitte à multiplier les livraisons. Le stock de confort est ce qui se dégrade.
Il faut prévoir la zone inverse : gravats de purge, chutes d'enduit, emballages, sacs vides. Un point unique, sur bâche, à l'écart du chemin, vidé régulièrement plutôt qu'accumulé jusqu'au dernier jour. Quand la benne ne peut pas entrer dans la propriété, elle se pose sur la voie : ce que cela suppose comme autorisation d'occupation du domaine public se vérifie au service compétent de la mairie avant de commander quoi que ce soit, et la réponse conditionne le planning de rotation.
L'ordre des façades : une décision de conduite, pas de confort
Sur un pavillon isolé, on peut théoriquement échafauder les quatre côtés d'un coup. C'est rarement la bonne décision. Cela mobilise beaucoup de matériel, cela ceinture la maison et supprime tous les accès en même temps, et cela expose des façades préparées à la météo pendant des semaines avant qu'on ne les traite.
Deux côtés à la fois, en L
Le schéma qui marche : monter en L sur deux côtés contigus, traiter ces deux côtés jusqu'à la finition, démonter, remonter sur les deux autres. On divise le matériel par deux, on garde en permanence la moitié du périmètre libre, et on conserve un accès à la maison qui ne dépend pas d'un passage protégé. Le coût de cette méthode est un démontage-remontage intermédiaire ; son bénéfice est un chantier praticable et une maison habitable.
Le choix du L de départ suit trois critères, dans cet ordre : l'accès des occupants — on commence par le côté qui laisse la porte d'entrée libre le plus longtemps ; la météo et l'exposition ; enfin la logistique de livraison.
L'exposition dicte le calendrier autant que l'ordre
En vallée de Seine, la façade exposée à l'ouest et au sud-ouest reçoit la pluie battante que le vent dominant pousse dans l'axe de la vallée, sans écran. C'est en général la plus dégradée, celle dont les purges seront les plus longues, et celle qui sèche le moins vite après lavage. Elle demande donc une fenêtre météo plus large que les autres et gagne à être traitée dans la saison la plus sûre.
La façade nord ne voit pas le soleil, garde son humidité et ses mousses, et allonge les temps de séchage entre couches. La façade sud sèche vite, parfois trop : un enduit appliqué en plein soleil sur un support chaud perd son eau avant d'avoir fait sa prise, et l'aspect final s'en ressent.
À cela s'ajoute une réalité de fond de vallée : la rosée du matin. En arrière-saison, un support qui paraît sec au toucher à huit heures ne l'est pas, et l'heure de reprise se décale. Le mécanisme et ses conséquences sur le planning sont détaillés dans rosée du matin et heure de reprise.
Un ordre de façades bien choisi ne fait pas gagner de jours sur le papier. Il évite les jours perdus à attendre qu'un mur sèche parce qu'on l'a préparé au mauvais moment.
Dernier effet de l'ordre des façades, souvent négligé : les regards et branchements enterrés. Boîte de branchement des eaux usées, regards d'eaux pluviales, coffret de comptage, parfois une cuve. Tant que l'échafaudage est en place sur un côté, ce qui se trouve dessous est inaccessible. Si une intervention est prévue ou probable pendant la durée du chantier, on organise l'ordre pour que ce côté soit libre à ce moment-là.
Avant tout montage, ces éléments se relèvent, se photographient et se marquent au sol de façon visible et temporaire. Le relevé photographique de l'état initial — allée, dalles, haie, pelouse, tampons — vaut protection pour tout le monde à la fin.
Le croquis d'installation : le document qui évite les discussions
Tout ce qui précède tient sur une feuille : un croquis de parcelle, sommairement coté, portant l'emprise de l'échafaudage phase par phase, le chemin de circulation, la zone de gâchage, le stockage, le point d'eau, le coffret électrique, la zone déchets, les regards, l'accès maintenu pour les occupants et le point de livraison.
Ce document se fait à la visite préalable et se relit avec le propriétaire. Il vaut mieux qu'une longue conversation, pour une raison simple : il transforme des intentions en emplacements. « On tâchera de ne pas abîmer la terrasse » n'engage personne ; un croquis qui montre les bastaings de répartition et le tracé du platelage engage l'entreprise et dit au propriétaire ce qu'il doit dégager, et pour quelle date.
Trois annexes utiles à ce croquis :
- la liste des éléments à déposer, avec pour chacun qui dépose, qui stocke, qui repose ;
- la liste de ce que le propriétaire doit avoir dégagé avant le montage, avec une date, et non « avant le chantier » ;
- la phase météo sensible de chaque façade, pour que le chef d'équipe sache lesquelles ne se lancent pas un vendredi après-midi de fin d'automne.
Questions fréquentes
Faut-il vraiment tailler la haie avant le chantier ?
Si l'échafaudage doit passer entre la maison et la haie, oui, et cela se décide à la visite préalable. Une haie de trente ans ne se rabat pas la veille : il faut du temps, du matériel et une évacuation de déchets verts. Ne pas la tailler ne supprime pas le problème, cela le transforme en branches cassées par les planchers et en compagnons qui passent chez le voisin. Quand la taille est refusée ou impossible, on adapte le matériel, et cela se chiffre avant le devis d'échafaudage.
Peut-on poser l'échafaudage directement sur la pelouse ?
Sur de la terre végétale, jamais sans répartition. Chaque montant concentre une charge importante sur quelques centimètres carrés, et un sol de plaine alluviale humide s'enfonce. On pose des plaques ou des madriers, on règle les vérins, et on revérifie l'aplomb après chaque forte pluie. La pelouse marquera de toute façon sous le chemin de circulation : c'est un point à annoncer avant, avec ce qui sera fait à la fin pour la remettre en état.
Combien de temps la maison reste-t-elle ceinturée par l'échafaudage ?
Cela dépend de la méthode. Les quatre côtés d'un coup, et la maison est ceinturée du premier au dernier jour. Par deux côtés successifs, chaque moitié n'est prise que pendant sa phase et le reste de la parcelle demeure utilisable, au prix d'un démontage-remontage intermédiaire. Le choix se discute au lancement, pas quand le matériel est déjà sur place.
Le propriétaire doit-il vider son garage ?
Pas entièrement, mais il doit être dégageable. Le garage sert souvent de stockage à l'abri et d'accès de secours quand la porte d'entrée est prise par l'échafaudage. Il faut donc un espace au sol pour les palettes, un passage libre, et un accès conservé au tableau électrique et aux organes techniques. Ce qui reste dans le garage doit être bâché : la poussière d'un chantier de façade y entre par la porte ouverte cinquante fois par jour.
Que se passe-t-il s'il pleut alors que les descentes d'eaux pluviales sont déposées ?
Rien de bon, si rien n'a été prévu. Un pan de toiture concentre un volume d'eau considérable en quelques minutes d'averse, et il se déverse au pied du mur, dans le sol où reposent les pieds d'échafaudage et sur l'enduit en cours. La règle est de poser un provisoire le jour même de la dépose : gaine ou tuyau raccordé en tête de descente et conduit jusqu'à un exutoire éloigné du pied de mur. Ce détail ne coûte presque rien à l'installation et sauve une semaine de travail.
