6 min de lecture
Conches-en-Ouche : livrer et stocker sur un chantier de rues en pente

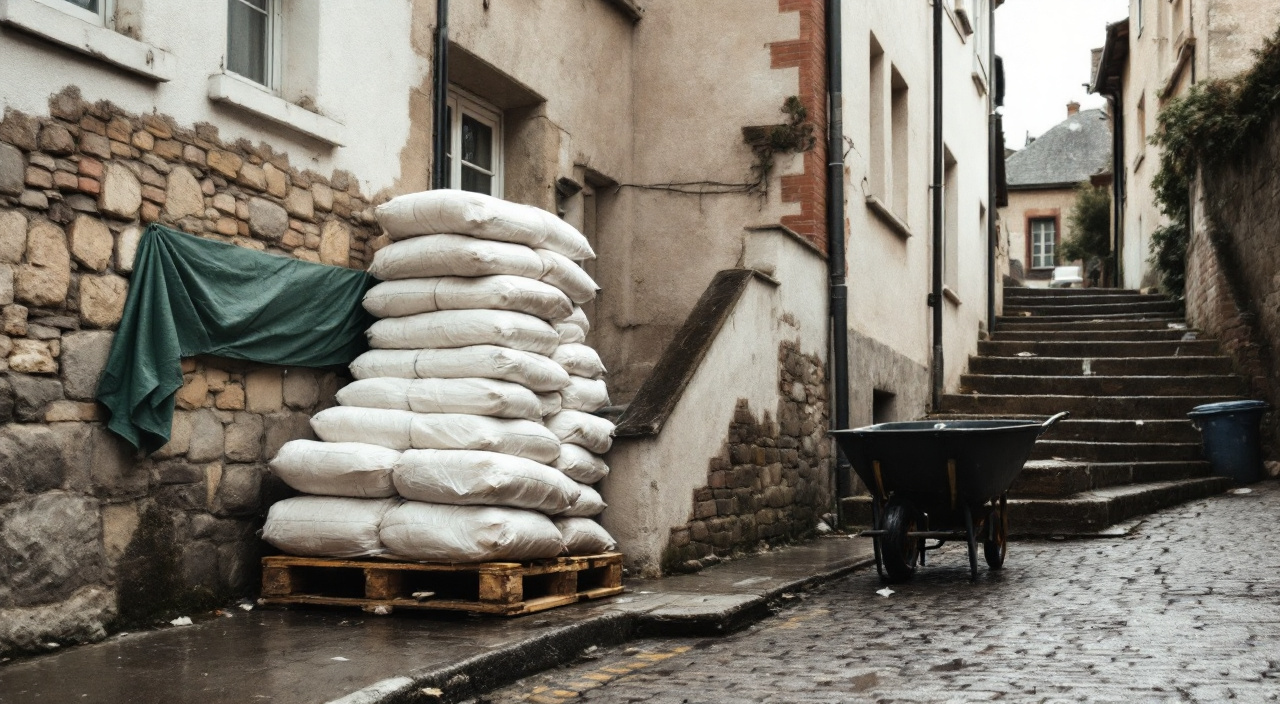

Livraison et stockage sur un chantier de façade à Conches-en-Ouche : où le camion s'arrête, comment descendre les palettes, où caler benne et sacs.
Un camion de matériaux qui monte dans le centre de Conches-en-Ouche n'a pas dix endroits possibles pour s'arrêter. Sur l'éperon, la voie utile est étroite, elle grimpe, et elle est bordée de voitures des deux côtés. La réponse tient en une phrase : le point de dépose se choisit avant de commander, pas le matin de la livraison, et il n'est presque jamais devant la porte. On repère un endroit où un porteur peut se ranger sans couper la rue, on décharge vite et en une fois, puis les matériaux repartent immédiatement vers un stockage calé, à plat, à l'abri — jamais laissés à mi-pente sur le trottoir.
Pour le stockage, la logique est la même à l'envers. Un sol en pente ne tient ni une palette de sacs, ni un big-bag, ni une benne sans calage. Tout ce qui est rond roule, tout ce qui est lourd fluage vers l'aval, et toute eau de pluie ou de lavage descend chez le voisin d'en bas. On cherche donc, dès la visite préalable, la seule surface plane disponible : une cour, un garage, un fond de jardin, un palier de terrasse. À défaut, on crée un plan horizontal avec des cales et des bastaings, et on fractionne les commandes pour ne jamais avoir plus de matière sur place que ce qui se consomme en quelques jours.
Cette page décrit la logistique quotidienne d'un chantier de façade dans un bourg en pente : où le camion se pose, comment les charges franchissent la dénivelée, où dorment les sacs et les gravats, quels créneaux éviter, et ce qui doit être convenu avec l'entreprise avant le premier jour. Sur le volet administratif, une seule règle vaut : les autorisations de stationnement, d'occupation du domaine public et les restrictions de circulation propres à la commune se vérifient en mairie, dossier en main. Rien de tout cela ne s'improvise ni ne se devine à distance.
Ce que la topographie de l'éperon change concrètement
Le centre ancien de Conches occupe une avancée de plateau que la vallée entoure. La conséquence pratique est là : depuis l'axe qui court sur la crête, presque toutes les voies transversales plongent vers le bas. On arrive rarement à un pied de mur de plain-pied. On y arrive en descendant quelques marches, en remontant une rampe, ou en traversant un passage qui n'accepte qu'une brouette.
Cette dénivelée se paie deux fois : à la livraison, parce que le camion ne suit pas, puis tous les jours, parce que chaque sac et chaque échafaud remonte ou redescend à la main.
La pente se mesure, elle ne s'estime pas
Avant de discuter livraison, il faut connaître trois chiffres, propres à la maison et faciles à relever soi-même. Le premier : la différence de niveau entre la chaussée et le pied de façade. Le deuxième : la longueur du parcours réel entre le point où un camion peut s'arrêter et ce pied de façade, mesurée au pas, en suivant le chemin que prendra la brouette et non la ligne droite. Le troisième : la largeur du passage le plus étroit sur ce parcours, portail, portillon ou seuil compris.
Ces trois valeurs commandent tout le reste. Une différence de niveau franchie par un escalier interdit le transpalette et impose le portage. Un parcours long transforme chaque palette en une demi-journée de manutention. Un passage étroit décide de la taille des contenants : sacs de mortier plutôt que big-bag, seaux plutôt que fûts, éléments d'échafaudage à passer un par un.
Relevez ces trois valeurs avant la visite de l'entreprise et donnez-les d'emblée. Une entreprise qui chiffre une façade sans savoir que le pied de mur est à quinze pas et six marches sous la chaussée chiffrera faux, et le rattrapage se discutera en cours de chantier.
Dans un bourg ancien, la voie carrossable est souvent plus étroite que ce que suggère la façade d'en face. Une fois les véhicules rangés des deux côtés, il reste un passage unique. Un camion arrêté au milieu ne gêne pas : il bloque. Riverains, tournée de collecte, véhicules de secours, tout s'arrête derrière lui.
C'est pour cette raison que la libération d'emplacements se prépare, avec la commune pour la voie publique et avec les voisins pour le reste. Le principe général est connu : occuper temporairement le domaine public, y compris pour une benne, un échafaudage ou une aire de déchargement, suppose une autorisation de la commune. Les modalités, les délais de dépôt et les emplacements admis relèvent de la mairie de Conches-en-Ouche et se vérifient auprès d'elle. Ce point figure au tableau des tâches de l'entreprise dans la plupart des marchés, mais il se confirme noir sur blanc plutôt qu'il ne se suppose.
Où un camion peut s'arrêter, et pour combien de temps
Trois configurations reviennent, et elles n'appellent pas les mêmes commandes.
La première : le camion se range devant la maison, sur un emplacement libéré. C'est le cas favorable, mais le plus rare en centre ancien. Le déchargement au hayon d'un porteur, quelques palettes filmées, se compte alors en dizaines de minutes, pas en heures — à condition que quelqu'un attende sur place.
La deuxième : le camion s'arrête en haut, sur la partie plane, et tout descend. C'est la configuration la plus fréquente sur un éperon. Le point de dépose est alors un endroit large, visible, où le véhicule ne masque pas un débouché, et le trajet jusqu'au chantier se fait au diable ou à la brouette.
La troisième : le camion ne peut pas approcher du tout, et la livraison se fait sur une aire relais — une cour, un parking dont l'usage a été convenu, un terrain prêté — d'où le chantier vient se réapprovisionner chaque matin. C'est lourd, mais c'est parfois la seule solution, et cela se sait avant la signature, pas après.
La durée tolérée n'est pas une durée technique
Un déchargement peut être techniquement rapide et rester insupportable pour la rue. Ce qui compte, ce n'est pas le temps que met le chauffeur : c'est le temps pendant lequel la circulation est empêchée. Dans une voie unique en pente, ce temps doit être compté en minutes et annoncé aux riverains.
Trois moyens de le réduire, tous convenus à l'avance :
- Réceptionner à deux. Un compagnon au camion, un autre au chantier, et rien ne stationne sur la chaussée pendant qu'on cherche une clé.
- Décharger sur roues. Palettes filmées, transpalette prêt, cheminement déjà dégagé. Le camion repart pendant que la matière est encore sur le trottoir, et le rangement se poursuit sans lui.
- Commander livré, pas enlevé. Un fournisseur qui livre avec hayon et diable motorisé règle en un passage ce que trois allers-retours de fourgon étalent sur la journée.
La question du créneau, de l'accès et du déchargement se pose sur tous les chantiers, pas seulement en pente : nous l'avons traitée en détail dans livraison des matériaux : créneaux, accès et déchargement. Ce qui suit ne reprend que ce que la pente ajoute.
Faire franchir la dénivelée aux charges
Une fois le camion reparti, la matière est en haut et le mur est en bas — ou l'inverse. C'est là que se joue la moitié de la fatigue d'un chantier de bourg, et la moitié des dégâts sur les abords.
Descendre, c'est plus dangereux que monter
L'intuition dit le contraire. Sur le terrain, la descente est le sens qui blesse et qui casse : une brouette chargée qui prend de la vitesse ne se rattrape pas. Elle demande donc un freinage, c'est-à-dire un homme derrière, un chemin dégagé et des charges réduites.
Quelques dispositions qui tiennent vraiment :
- Diviser les charges. Deux voyages à moitié pleins valent mieux qu'un voyage complet dans une rampe.
- Prévoir un plat tous les quelques mètres quand le parcours est long : un palier où la brouette se pose et où l'on souffle, plutôt qu'une descente d'un seul tenant.
- Baliser le cheminement et le garder libre toute la journée : ni sacs posés en travers, ni tuyau qui traverse, ni seau oublié dans un virage.
- Protéger ce qui borde le parcours. Un mur bas, un garde-corps, un angle de marche en pierre prennent les coups de brouette. Cornières, chutes de contreplaqué ou vieux tapis, posés le premier jour, retirés à la fin.
- Interdire le portage à l'épaule dans un escalier : un sac sur l'épaule dans des marches irrégulières, c'est la chute assurée le jour où une marche est mouillée.
Sur un terrain qui monte sec après la pluie, le sol lui-même devient le problème. Une pelouse ou une terre nue en pente se creuse en ornière dès le troisième passage de brouette, et cette ornière devient une rigole à la première averse. Un platelage de planches ou de plaques posé sur le trajet coûte une heure de mise en place et évite une reprise de jardin en fin de chantier. Ce poste se prépare le premier jour, au même titre que le reste de l'installation.
Quand la façade donne sur le bas et la rue sur le haut
Cas fréquent à Conches : la maison est en pignon sur une voie de crête, et la façade à traiter regarde la vallée, en contrebas. Le chantier se trouve alors entièrement derrière, sans accès direct depuis la rue.
Deux solutions, à trancher avant le devis. Soit tout transite par l'intérieur ou par un passage latéral, et il faut savoir ce que ce passage accepte : largeur, hauteur sous linteau, capacité du sol, revêtement à protéger. Soit un passage temporaire se négocie avec un voisin mieux placé, ce qui suppose un accord écrit, un état des lieux de son terrain avant et après, et une remise en état convenue. L'accord verbal du printemps ne pèse rien en septembre, quand la pelouse est défoncée.
Stocker sur un sol en pente sans que rien ne bouge
Le stockage est le poste où la pente se venge le plus discrètement : rien ne tombe le premier jour, tout se déforme au fil des semaines. Sur un sol incliné, le film d'une palette se détend, les sacs du haut glissent vers l'aval et le tas finit par s'ouvrir. Un fût posé sur une dalle en pente se déplace lentement. Un big-bag de sable prend la forme de sa pente et finit couché.
Le principe : créer du plat, puis caler
L'ordre des opérations ne se discute pas. On cherche d'abord une surface horizontale existante : garage, cour dallée, dalle de terrasse, palier bétonné. Si elle n'existe pas, on en fabrique une, avec des bastaings croisés et des cales, jusqu'à ce qu'un niveau à bulle posé sur le platelage soit franchement stable. Ensuite seulement on pose la palette, et on la cale à l'aval par une butée fixe — pas par un parpaing simplement appuyé.
Les points qui font la différence sur une pente :
- Une palette n'est pas un plancher. Elle répartit mal la charge sur un sol meuble et s'enfonce à l'aval. Sur terre ou sur gravier, il faut une planche continue dessous.
- Le sens du stockage compte. On range les charges dans le sens de la pente, jamais en travers : une pile prise en biais bascule.
- Rien contre le mur qu'on va traiter. L'espace de travail au pied de façade se garde libre, sinon la matière est déplacée dix fois.
- Rien devant une porte, un compteur, une vanne ou un regard. En pente, ce qui bouche un regard crée une retenue d'eau, et la retenue d'eau finit chez le voisin d'en bas.
- Hauteur limitée. Sur un sol non parfaitement plan, on empile moins haut qu'en entrepôt, quitte à occuper plus de surface.
Les conséquences techniques d'un mauvais stockage — sacs qui prennent l'humidité, liants qui commencent à prendre, teintes qui bougent d'un lot à l'autre — sont détaillées dans le stockage des matériaux et ce que l'endroit change. En pente, tous ces risques sont majorés par un facteur simple : l'eau ne stagne pas, elle circule, et elle circule sous les palettes.
Le fond de vallée entretient une humidité qui ne se voit pas. Les brumes matinales remontent, les surfaces restent mouillées tard le matin, et une bâche mal fermée ne sèche jamais vraiment. Trois habitudes suffisent à limiter les dégâts.
D'abord, surélever systématiquement : jamais un sac de liant au contact du sol, même sur une dalle qui paraît sèche, parce qu'une dalle en pente conduit l'eau de ruissellement sous la charge. Ensuite, bâcher en recouvrement, du haut vers le bas, comme on pose une couverture, pour que l'eau glisse par-dessus au lieu de rentrer par un pli. Enfin, ne stocker dehors que ce qui se consomme dans les jours qui viennent, et garder à l'intérieur, sous clé, ce qui craint le gel ou l'humidité.
Le gel mérite une attention particulière en saison froide : un contenant d'eau, un fût de produit ou un sac déjà entamé passe la nuit à l'abri, pas au pied du mur. Une nuit de gelée blanche sur un lot mal rentré peut coûter le lot entier.
Bennes, big-bags et gravats sur un terrain incliné
L'évacuation est le poste le plus visible depuis la rue, et souvent le plus mal placé. Une benne posée dans une pente est un problème mécanique : elle repose sur quatre points, la charge se concentre à l'aval, et le camion de rotation doit pouvoir venir la reprendre en marche arrière, dans une voie étroite.
Les règles pratiques sont peu nombreuses mais fermes. La benne se pose sur du plat, calée, sur des madriers si le revêtement est fragile ou meuble. Elle se pose à un endroit où le camion ampliroll peut manœuvrer, ce qui se vérifie sur place avant la commande et non le jour du remplacement. Elle ne se pose jamais au-dessus d'un regard, d'un tampon d'assainissement ou d'une descente d'eau pluviale. Et elle se bâche, parce qu'une benne de gravats non couverte dans une pente exposée au vent sème sa poussière sur toute la rue en aval.
Quand la voie n'offre aucun recul, on remplace la benne par des big-bags, remplis au pied du mur, fermés, puis enlevés par grue auxiliaire au fil du chantier. C'est plus cher en manutention et cela suppose un point de reprise accessible. La question du « où poser la benne quand il n'y a pas de place » a été traitée pour un autre bourg de l'Eure dans Beaumont-le-Roger : où poser la benne quand le bourg n'a aucun recul ; les solutions transposent bien.
Reste la question du tri. Un chantier de façade produit des gravats inertes, des emballages, parfois des déchets à filière particulière. En pente, le tri se fait au plus près du point de production, sinon rien n'est trié : personne ne remonte un seau de chutes pour le déposer dans le bon contenant. Un bac à part au pied du mur, vidé chaque soir, règle le problème.
L'eau, la poussière et le voisin d'en bas
Sur un terrain plat, une eau de lavage s'étale et s'infiltre. Sur une pente, elle prend le chemin le plus court et arrive quelque part. Ce quelque part appartient à quelqu'un.
C'est le point de friction le plus courant d'un chantier de bourg en pente, et il se traite avant, jamais après. Trois questions se posent à la visite préalable. Où part l'eau qui tombe sur la zone de travail ? Où sont les regards, les caniveaux et les grilles en aval ? Qu'est-ce qui, dans cette trajectoire, ne doit surtout pas recevoir d'eau chargée : un potager, une terrasse claire, un accès de garage, un mur fraîchement repris ?
Les parades sont simples. Un cordon absorbant ou un boudin de sable en travers de la pente, en limite basse de zone, arrête l'essentiel des fines. Un bac de décantation, même rudimentaire, permet de récupérer les eaux les plus chargées. Un géotextile posé sur la surface la plus sensible en aval évite les taches. Et le lavage à l'eau claire se programme aux moments où le voisinage n'est pas dehors. Le détail du traitement des eaux est développé dans les eaux de lavage d'un chantier de façade.
La poussière suit la même logique : un décroûtage produit un nuage qui, dans une rue en pente, descend, et les véhicules garés en contrebas le reçoivent. Prévenir les riverains, bâcher, arroser légèrement au décroûtage : cela ne supprime pas la gêne, cela la rend acceptable.
Les créneaux à éviter, dans la journée et dans la semaine
Le choix de l'heure vaut autant que le choix du lieu. Dans un centre-bourg en pente à voie unique, quelques moments concentrent tous les conflits.
Le début de matinée, quand les riverains sortent leurs véhicules d'une rue déjà étroite. La fin d'après-midi, pour les mêmes raisons en sens inverse. Les heures d'entrée et de sortie d'école, où le trottoir est occupé et où un camion en manœuvre n'a rien à faire là. Le jour de marché, qui modifie la circulation et le stationnement sur une partie du centre. Les jours de collecte des déchets, où un camion de ramassage doit pouvoir passer sans obstacle.
S'y ajoutent des considérations de métier. Un déchargement de sacs de liant sous une averse annoncée est une commande perdue : on décale. Une livraison le vendredi après-midi, ou la veille d'un jour férié, laisse la matière dehors sans personne pour vérifier une bâche décrochée par le vent.
La règle pratique : livrer en milieu de matinée ou en début d'après-midi, en semaine, hors jours particuliers, avec une météo lisible sur les vingt-quatre heures qui suivent. Et prévenir, la veille, les riverains directement concernés — un mot dans les boîtes vaut mieux qu'une explication le lendemain devant un camion arrêté.
Ce qui se convient avec l'entreprise avant le premier jour
Toute cette logistique se décide en une conversation, à condition qu'elle ait lieu avant la commande des matériaux. Les points ci-dessous se posent noir sur blanc, dans le devis ou dans le compte rendu de la réunion de lancement.
- Le point de dépose retenu, désigné sans ambiguïté, et le trajet entre ce point et le pied de façade.
- Qui obtient les autorisations de stationnement et d'occupation du domaine public auprès de la mairie, qui les affiche, et qui paie ce qu'elles coûtent.
- La zone de stockage, sa surface, son sol, qui la prépare, qui la rend en état à la fin.
- Le mode de manutention entre dépose et chantier, et le matériel prévu pour la descente ou la montée.
- Le rythme des livraisons : une commande unique ou des livraisons échelonnées, et sur quel signal elles se déclenchent.
- La solution d'évacuation : benne, big-bags ou rotations, avec le point de pose et les créneaux de rotation.
- Les protections des abords sur le trajet des charges, posées le premier jour et non improvisées le troisième.
- Le point d'eau et le point d'électricité utilisés, et depuis quel compteur.
- La procédure en cas d'imprévu : que se passe-t-il si un emplacement promis est occupé le matin de la livraison.
Ces engagements ont une valeur pratique immédiate : ils permettent de constater un écart sans discuter. Ce que le document du devis dit de la tenue d'un chantier est examiné ligne par ligne dans ce qu'un devis dit de la tenue du chantier.
Un dernier mot sur ce qui ne se décide pas entre particuliers. La question de savoir si telle rue admet un stationnement de camion, si tel emplacement peut être neutralisé, si une benne peut rester sur la voie et à quelles conditions, ne se tranche ni sur un forum ni au vu d'une carte : elle se pose à la mairie, avec l'adresse exacte et les dates envisagées. De même, si le bâti concerné se trouve dans un périmètre de protection ou relève d'un document d'urbanisme particulier, cela conditionne parfois l'installation elle-même, et l'information s'obtient au même guichet. Le paysage se décrit ; l'administratif se vérifie.
Questions fréquentes
Faut-il une autorisation pour faire stationner un camion de livraison devant chez soi ?
Occuper temporairement la voie publique — stationner un camion sur un emplacement neutralisé, poser une benne, monter un échafaudage sur trottoir — relève d'une autorisation communale. C'est un principe général ; les formulaires, les délais de dépôt et les conditions applicables sont ceux de la commune, et ils se demandent en mairie. Dans la plupart des marchés, cette démarche incombe à l'entreprise, mais cela se lit dans le devis plutôt que cela ne se suppose.
Combien de temps un camion peut-il rester arrêté dans une rue étroite en pente ?
La bonne mesure n'est pas la durée théorique, c'est le temps pendant lequel la rue est bloquée. Dans une voie unique, il se compte en minutes. Un déchargement préparé — quelqu'un sur place, cheminement dégagé, transpalette prêt — permet de libérer le passage rapidement et de terminer le rangement une fois le camion parti. Si le déchargement doit durer, il faut un emplacement où le véhicule ne coupe pas la circulation.
Où stocker les sacs quand la maison n'a ni cour ni garage ?
Dans l'ordre : un local intérieur sec, un abri de jardin, un espace couvert chez un voisin qui l'accepte par écrit, puis seulement l'extérieur bâché. En extérieur, la palette est surélevée sur planches, posée sur un platelage mis de niveau, calée à l'aval, bâchée en recouvrement du haut vers le bas. Et l'on ne fait livrer que ce qui se consomme dans les jours qui suivent : le stockage long en pente finit toujours mal.
Peut-on poser une benne dans une rue qui monte ?
Techniquement, oui, à condition de la caler sur du plat ou sur un platelage, de vérifier que le camion de rotation peut manœuvrer à cet endroit précis, et de ne rien obstruer en dessous — regard, tampon, grille d'eau pluviale. Administrativement, la pose sur voie publique suppose l'autorisation communale évoquée plus haut. Quand la configuration ne s'y prête pas, les big-bags enlevés au fil du chantier remplacent la benne.
Qui répond des dégâts causés pendant le transport des matériaux jusqu'au mur ?
L'entreprise qui exécute les travaux répond des dommages qu'elle cause dans le cadre de son intervention, y compris pendant la manutention. Encore faut-il pouvoir montrer l'état antérieur : d'où l'intérêt d'un état des lieux photographique du trajet des charges — marches, seuils, murets, pelouse, revêtements — réalisé avant le premier jour et conservé. Un dégât constaté tôt se reprend pendant le chantier ; un dégât découvert à la fin se discute.
