Damville : conduire un chantier entre la rue et la cour arrière

Une maison de bourg mitoyenne, c'est deux chantiers : une façade sur rue soumise à autorisation, une façade sur cour où tout ce qui casse est à vous.

Equipment editor

la rédaction · 19 min de lecture

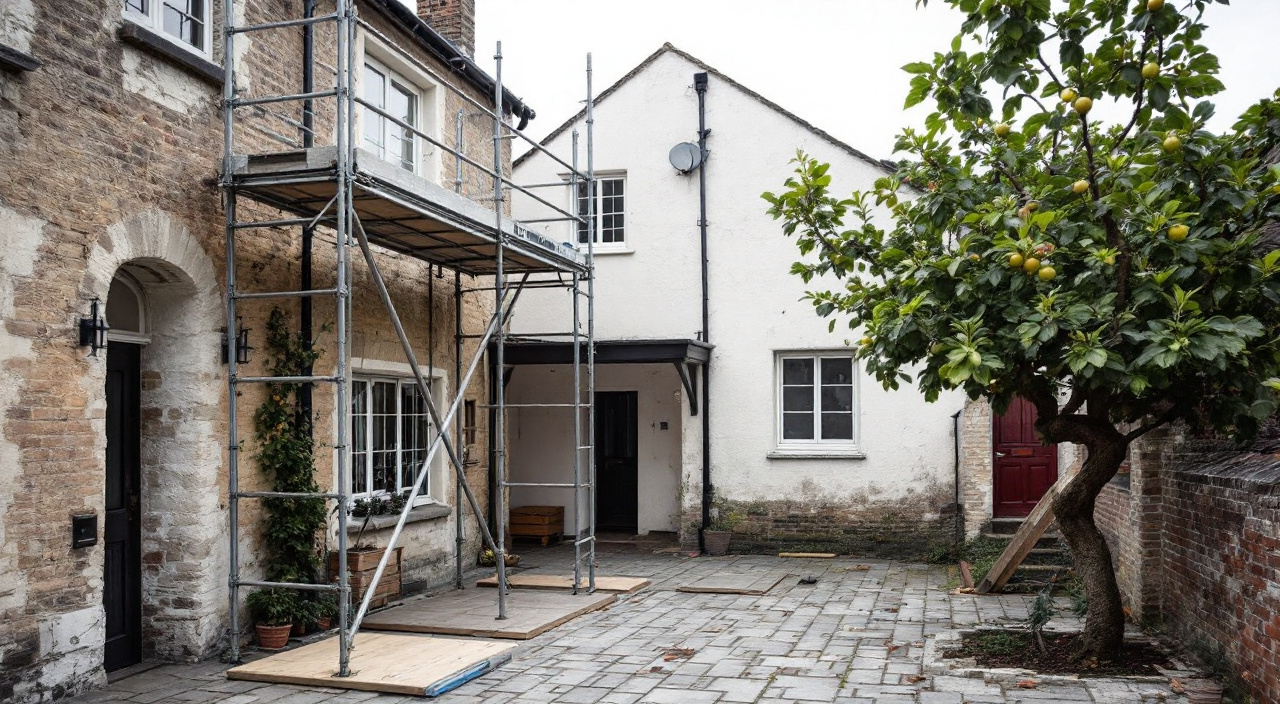

Cour arrière d'une maison de bourg en travaux, échafaudage roulant sur plaques de répartition et passage vers la rue
Côté rue on cherche à réduire la durée d'occupation, côté cour à réduire la casse : deux logiques, un seul chantier.

Damville a la morphologie d'un bourg de l'Iton : une rue principale, des maisons alignées sur la voie, mitoyennes ou presque, et derrière chacune une cour, un jardin, un appentis, parfois un ancien atelier. La façade sur rue est la façade publique, celle qu'on montre et qui prend la pluie d'ouest. La façade arrière est la façade domestique, celle qui donne sur le potager, où sont les portes de service et où s'accumulent les ajouts successifs de deux siècles.

Quand on ravale une maison de ce type, on ne fait pas un chantier : on en fait deux. Deux emprises, deux accès, deux régimes juridiques, deux logiques de protection — et une seule équipe, un seul échafaudage, un seul budget.

Cet article décrit comment cela s'organise : par où commencer, comment le matériel atteint l'arrière, ce qu'il faut protéger dans la cour, ce qui se règle avec le voisin, et ce que le passage d'une façade à l'autre coûte réellement.

Une façade publique, une façade privée

Les deux côtés d'une maison de bourg n'ont presque rien en commun.

Côté rue, la façade est souvent au nu de la voie, sans recul. Il n'y a pas de place pour poser quoi que ce soit sans empiéter sur le trottoir ou la chaussée. Le mur est visible de tous, il porte l'ordonnancement d'origine — bandeaux, encadrements, corniche —, et c'est lui qui déterminera le jugement de tout le monde sur la qualité du travail. C'est aussi la façade la plus exposée aux intempéries et au trafic.

Côté cour, la façade est abritée, souvent moins régulière, chargée d'appentis, d'auvents, de descentes, de câbles, de coffrets, d'anciennes ouvertures rebouchées. Le sol est privé mais fragile : pavés anciens, dallage, terre battue, gazon, potager. L'espace est étroit, encombré, et souvent à l'ombre une bonne partie de la journée.

Ces différences ne sont pas cosmétiques. Elles entraînent des choix techniques distincts : une exposition différente change le séchage, un support différent peut appeler un traitement différent, un accès différent change la façon de monter les matériaux.

Un devis qui traite les deux façades comme une seule surface, au même prix au mètre carré, est un devis qui n'a pas regardé la cour.

Deux emprises, deux régimes

C'est la distinction la plus lourde de conséquences.

Sur la rue, vous occupez le domaine public. Cela suppose une autorisation, délivrée par la commune ou par le gestionnaire de la voie, éventuellement une redevance, un arrêté temporaire si la circulation ou le stationnement sont modifiés, et une signalisation prescrite. L'autorisation a une durée, et cette durée devient une contrainte de planning : une emprise autorisée pour six semaines ne se prolonge pas d'un simple accord verbal.

Dans la cour, vous êtes chez vous. Aucune autorisation, aucune redevance, aucune durée imposée. En revanche, tout ce qui s'y abîme est à vous, et tout ce qui gêne gêne votre propre vie quotidienne : la porte de service, le passage vers le garage, l'étendage, l'abri de jardin.

D'où deux logiques opposées : côté rue, on cherche à réduire la durée d'occupation ; côté cour, on cherche à réduire la casse.

Un échafaudage, ou deux ?

C'est la question qui structure tout le chantier, et elle se pose au moment du devis.

Un seul échafaudage déplacé est la solution la plus économique en location de matériel, et c'est celle que la plupart des entreprises proposent sur une maison de cette taille. Elle impose un chantier en deux phases nettes, avec un repli, un transfert et un remontage entre les deux. Le sujet est traité en détail dans un chantier de façade en deux phases.

Deux échafaudages simultanés permettent de travailler des deux côtés en parallèle et raccourcissent le chantier. Cela coûte plus cher en matériel, demande plus de personnel pour être réellement utile, et double les zones à protéger et à surveiller. Sur une maison de bourg, c'est rarement le bon choix.

Une solution mixte est souvent la meilleure : un échafaudage complet côté rue, où la hauteur et l'exigence de finition le justifient, et côté cour un échafaudage roulant, une plateforme individuelle ou une nacelle si l'accès le permet. Le choix entre ces moyens dépend de la hauteur, de l'état du sol de la cour et de ce que l'on doit faire.

Trois questions à poser à l'entreprise pour trancher :

  • combien de jours prend le repli, le transfert et le remontage entre les deux façades ?
  • ce transfert est-il chiffré dans le devis, et sous quelle ligne ?
  • la durée d'occupation du domaine public demandée couvre-t-elle bien la phase rue seule, ou tout le chantier ?

Cette dernière question est celle qui coûte le plus cher quand on l'oublie.

Par où commencer

Les deux ordres se défendent, et le bon choix dépend de votre situation.

Commencer par la rue

Pour : l'emprise publique est la plus contrainte — durée d'autorisation, redevance, gêne pour les riverains, signalisation à maintenir. Plus tôt elle est libérée, mieux c'est. C'est aussi la façade la plus exposée : la traiter à la belle saison a du sens. Et c'est celle qui donne l'impression que le chantier avance, ce qui n'est pas rien pour le voisinage.

Contre : on commence par la façade la plus visible et la plus délicate, avec une équipe qui découvre le support. Les tâtonnements se voient.

Commencer par la cour

Pour : c'est le côté où l'on peut se tromper discrètement. L'équipe prend la main sur le support, cale ses dosages, réalise une surface témoin dans des conditions réelles, et découvre les mauvaises surprises — un enduit qui sonne creux, une reprise ancienne, un pied de mur humide — avant d'attaquer la façade noble. C'est aussi le côté qui demande le plus de préparation, donc autant s'en occuper quand le chantier a du temps devant lui.

Contre : l'autorisation d'occupation de la rue doit alors être calée sur une date plus tardive, donc plus incertaine, et un retard sur la première phase décale une emprise publique déjà autorisée.

Un critère qui tranche souvent : l'exposition

Une cour de maison de bourg, étroite et orientée au nord ou à l'est, sèche mal. En arrière-saison, elle peut ne plus permettre certaines applications alors que la façade sur rue, exposée au sud, reste praticable. Dans ce cas, l'ordre est dicté par la météo, pas par le confort : on traite la cour tant que la saison le permet.

À l'inverse, une cour très abritée peut rester travaillable par vent fort quand la façade sur rue ne l'est plus. C'est un argument pour garder la cour en réserve comme travail de repli les jours de mauvais temps — à condition de l'avoir préparée.

Le passage du matériel vers l'arrière

C'est le point technique central, et il se règle par une visite, pas par une supposition.

Le porche ou le passage couvert

Beaucoup de maisons de bourg disposent d'un passage traversant. Il faut alors relever, physiquement, avec un mètre :

  • la largeur utile au plus étroit, y compris les tableaux de porte et les gonds ;
  • la hauteur libre sous le linteau ou la voûte, qui est souvent le point bloquant ;
  • le seuil : marche, ressaut, pente, nature du sol ;
  • la longueur du passage et les angles à négocier en entrée et en sortie, qui interdisent souvent une brouette chargée ou un diable long.

Ces quatre cotes déterminent tout le reste : ce qui passe, ce qui ne passe pas, et donc le temps de manutention. Prenez-les vous-même avant la visite de l'entreprise, et donnez-les. Cela évite un devis établi au jugé.

La venelle ou l'accès arrière indépendant

Certaines maisons ont un accès à l'arrière par une venelle, un chemin de derrière ou une ruelle. C'est un avantage énorme, à trois conditions : que le passage soit carrossable ou au moins praticable à la brouette, qu'il vous appartienne ou que vous ayez le droit de l'emprunter, et qu'il ne serve pas d'accès à d'autres.

Vérifiez ce dernier point : une venelle encombrée six semaines par du matériel est un conflit garanti si elle dessert d'autres maisons.

La traversée par la maison

C'est la solution de dernier recours, et elle se pratique. Elle suppose une protection sérieuse : sol protégé sur tout le trajet avec un revêtement fixé et non glissant, angles de murs protégés, mains courantes et rampes préservées, porte de communication maintenue fermée en dehors des passages.

Elle a un coût caché considérable : chaque sac, chaque seau, chaque outil traverse votre maison, et le nettoyage est quotidien. Elle interdit aussi certains matériaux — on ne fait pas passer une bétonnière par un couloir. Si c'est la seule option, il faut la chiffrer honnêtement et la limiter au strict nécessaire.

Le levage par-dessus

Sur certaines configurations, faire passer le matériel par-dessus la maison avec un moyen de levage est plus rapide que tout le reste. C'est un moyen ponctuel, coûteux à la journée mais très efficace, qui suppose une place pour l'engin côté rue, une autorisation d'occupation correspondante, l'absence de lignes aériennes et d'arbres dans la course, et un accord clair sur ce qui survole quoi.

Le choix entre monte-matériaux et portage

Une fois l'accès connu, la question devient : comment ça monte ? Elle est développée dans monte-matériaux ou portage à la main. Sur une cour étroite, le monte-matériaux est souvent impossible faute de place au sol et de dégagement ; le portage devient alors la règle, et il faut l'accepter dans le planning plutôt que de s'étonner ensuite d'une cadence plus lente.

Protéger la cour

La cour est le lieu où les dégâts se produisent, parce qu'elle est petite, encombrée, et qu'elle contient des choses qu'on ne remplace pas.

Le sol. Pavés anciens, briques posées de chant, dallage calcaire, terre battue, gazon : chacun réagit mal à quelque chose. Le calcaire se tache définitivement à la laitance et aux produits acides. Les pavés anciens se descellent sous une charge ponctuelle. Le gazon meurt sous une plaque en quinze jours. La terre se compacte et ne se décompacte pas.

La protection se pose avant l'arrivée du matériel, pas après : géotextile, plaques de répartition, madriers, film sous les zones de gâchage. Ce qui se couvre, avec quoi et jusqu'à quand est détaillé dans les protections.

Les végétaux. Une glycine, un rosier grimpant, un arbre fruitier palissé contre le mur ne se remplacent pas en une saison. Certains se taillent et se bâchent, d'autres se déposent et se réattachent. Cela se décide avec vous, avant, et se prépare comme l'explique dégager le pied de mur et la végétation.

Les ouvrages fragiles. Une verrière d'atelier, une véranda, un toit bas d'appentis ou de bûcher, un puits, un soupirail de cave, une descente d'escalier extérieure. Tout ce sur quoi on peut marcher ou faire tomber quelque chose doit être identifié et protégé — parfois par un plancher de protection, parfois par une interdiction de zone.

Ce qui est enterré. Une cour de maison ancienne contient souvent une fosse, un ancien puits, une citerne, un réseau posé au fil des décennies. Rien ne se pose ni ne se pique avant d'avoir repéré ce qui se trouve dessous.

Le voisin, la mitoyenneté et l'accès

En bourg, les maisons se touchent. Trois situations reviennent.

Le pignon mitoyen. Il ne se ravale pas depuis chez vous s'il donne chez le voisin. Toute intervention suppose son accord.

L'échafaudage qui déborde. Une travée peut avoir besoin de prendre appui de l'autre côté d'une clôture, ou de survoler la propriété voisine.

L'accès par chez le voisin, quand c'est le seul moyen d'atteindre l'arrière.

Dans les trois cas, la même méthode s'applique : on demande, on obtient un accord écrit, et on l'écrit avant le montage. Un accord écrit ne doit pas être un document intimidant : quelques lignes suffisent, précisant ce qui est autorisé, où, à partir de quand, pour combien de temps, et ce qui est prévu en matière de remise en état et d'assurance.

Il existe une notion coutumière, souvent invoquée sous le nom de tour d'échelle, selon laquelle on pourrait accéder temporairement chez un voisin pour entretenir son propre bien. Je n'en écrirai ni la portée ni les conditions, parce que ce n'est pas un droit qui s'exerce unilatéralement et que son appréciation relève des juridictions au cas par cas. Ce qu'il faut retenir en pratique : cela ne vous dispense ni de demander, ni d'obtenir. Et si un refus bloque réellement l'entretien de votre bien, c'est un conseil juridique — notaire, avocat, ou votre assurance protection juridique — qu'il faut consulter, pas le chef d'équipe.

Un conseil qui marche mieux que tous les arguments : prévenez le voisin avant que le camion arrive, avec les dates, les horaires, et ce que vous lui demandez. Un voisin prévenu accepte à peu près tout ; un voisin mis devant le fait accompli refuse à peu près tout.

Les gravats et la benne

C'est la contrainte matérielle la plus concrète du chantier de bourg.

Une benne dans la cour est rarement possible : le camion n'entre pas, ou n'a pas la place de manœuvrer, ou le sol ne supporte pas. Il reste trois options, souvent combinées :

La benne sur la rue, avec l'autorisation qui va avec, alimentée par du portage depuis l'arrière. Cela signifie que chaque seau de gravats de la cour traverse la maison ou le porche. C'est faisable mais lent, et cela se chiffre.

Les grands sacs à gravats, remplis dans la cour, sortis un par un ou enlevés par un camion à bras de levage depuis la rue. Solution souple, adaptée aux petits volumes.

Le stockage temporaire en cour, sur bâche, avec évacuation groupée en fin de phase. Cela suppose de la place et d'accepter un tas pendant plusieurs semaines.

La question de savoir où poser la benne quand il n'y a aucun recul est exactement celle traitée dans où poser la benne quand le bourg n'a aucun recul.

Un point à ne pas négliger : une benne sur rue dans un bourg attire les dépôts des passants. Elle se bâche et se ferme le soir, sous peine de partir pleine de ce qui n'est pas à vous.

Le stock, l'eau, l'électricité

Le stock de matériaux se pose au plus près du travail, donc il change de place entre les deux phases. Côté rue, il n'y a pas de place : les sacs restent dans le camion ou passent en cour. Côté cour, l'endroit doit être sec, à l'ombre, hors passage, et sur palette. La logique complète est décrite dans le stockage des matériaux.

L'eau et l'électricité posent un problème spécifique en configuration traversante : un robinet et une prise se trouvent d'un seul côté, et les rallonges traversent la maison ou le porche. Cela crée des câbles au sol dans des passages utilisés par la famille et par les compagnons. Deux règles : les câbles se pontonnent ou se relèvent, jamais en travers d'un seuil ; et le point de branchement se convient à l'avance, avec la question du comptage.

Entre les deux phases

Le passage de la rue à la cour, ou l'inverse, est un moment à part. Il faut :

  • replier proprement la première emprise : dépose de la signalisation, restitution du trottoir, nettoyage, information des riverains ;
  • libérer l'autorisation d'occupation, si elle est facturée à la durée ;
  • vérifier que la première façade est réellement finie, y compris les finitions basses et les nettoyages — parce qu'on ne remonte pas pour trois retouches ;
  • faire une visite d'aspect de la façade terminée, à sec et en lumière rasante, pendant que l'échafaudage est encore là ou vient juste d'être déposé ;
  • préparer la seconde emprise avant le transfert : cour dégagée, protections posées, végétation traitée, accès dégagé.

Ce dernier point est celui qui fait perdre des journées : une équipe qui arrive côté cour et découvre qu'il faut d'abord déplacer un abri de jardin perd une demi-journée que personne n'avait prévue.

Les démarches, et où les faire

Pour la rue : la mairie dont dépend Damville est le point d'entrée. Demandez qui gère la voie devant chez vous, quelle autorisation d'occupation est nécessaire pour un échafaudage et une benne, quel est le délai d'instruction et quelles pièces fournir. Demandez aussi si un arrêté de circulation ou de stationnement est requis.

Pour l'aspect extérieur : le régime applicable à un ravalement — déclaration préalable ou non, prescriptions éventuelles — dépend du document d'urbanisme de la commune et des éventuelles servitudes de protection. Je n'affirmerai rien sur ce qui s'applique à votre adresse. Posez la question au service urbanisme, avec l'adresse et une description des travaux, et demandez une réponse écrite. S'il existe des prescriptions particulières sur les teintes, les enduits ou les menuiseries, c'est là qu'on vous les indiquera, et nulle part ailleurs.

Pour le voisinage : rien d'administratif, mais un courrier ou une visite avant le montage, avec les dates et ce que vous demandez.

Pour vous-même : prévenez votre assureur du démarrage des travaux, et faites un état des lieux photographique complet des deux côtés, cour comprise, avant l'arrivée du matériel.

Questions fréquentes

Faut-il traiter les deux façades en même temps ou peut-on étaler sur deux années ?

C'est possible et cela se pratique, notamment pour des raisons de budget. Deux réserves. D'abord, l'aspect : deux façades traitées à un an d'intervalle avec le même produit peuvent présenter une différence de teinte visible aux angles, en particulier sur les retours de pignon. Si vous étalez, demandez à l'entreprise de conserver les références exactes du système et de la teinte, et de noter le lot si possible. Ensuite, le coût : deux installations, deux montages, deux déplacements, et deux fois les frais fixes. Faites chiffrer les deux hypothèses avant de décider.

Comment savoir si l'échafaudage passera par le porche ?

En mesurant, et en donnant les cotes à l'entreprise. Les éléments d'échafaudage sont normalisés par gammes : le monteur sait immédiatement, à partir de la hauteur libre, de la largeur au plus étroit et de la longueur du passage avec ses angles, ce qui passe et ce qui ne passe pas. Ce qui bloque le plus souvent n'est pas la largeur mais la hauteur sous linteau, et la capacité à tourner en sortie de porche. Faites ce relevé avant la visite technique et vous gagnerez une visite.

La cour doit-elle être entièrement vidée ?

Non, mais elle doit être dégagée sur l'emprise de travail et sur les circulations, et tout ce qui reste doit être protégé ou déplacé. Faites le tour avec le conducteur de travaux et tranchez objet par objet : ce qui part, ce qui se déplace, ce qui se bâche, ce qui reste et sur quoi on s'engage à ne pas marcher. Écrivez la liste. C'est un quart d'heure qui évite la plupart des litiges de fin de chantier, parce que ce qui a été identifié avant ne devient pas un sujet après.

Qui répare si un pavé ancien casse sous un pied d'échafaudage ?

L'entreprise, au titre des dommages causés par son installation — sous réserve que le dommage soit constaté et attribuable. D'où l'importance capitale des photos avant travaux, prises de près, sur le sol de la cour, avec une date. Sans elles, la discussion se réduit à deux affirmations contraires. Précisez aussi avant le chantier ce qui se passe en cas de casse d'un matériau ancien introuvable : une réparation à l'identique n'est pas toujours possible, et il vaut mieux avoir prévu la question que la découvrir.

Peut-on refuser que les compagnons traversent la maison ?

Oui, et beaucoup de propriétaires le font, à juste titre. Mais il faut alors que l'entreprise ait une autre solution, et cette solution a un coût : levage, portage par une venelle, allongement du planning. Posez la question au moment du devis — « le passage par l'intérieur est-il prévu, et si je le refuse, quelle est l'alternative et que coûte-t-elle ? » — plutôt qu'au premier matin. Si le passage intérieur est retenu, exigez un itinéraire unique, protégé sur tout son trajet, et un nettoyage en fin de journée.

Combien de temps dure le transfert d'une façade à l'autre ?

Cela dépend de la surface, du type d'échafaudage, de l'accès et de l'équipe, et je ne donnerai pas de durée qui serait fausse la plupart du temps. Demandez-la à l'entreprise sous une forme précise : « combien de jours ouvrés entre la fin des travaux côté rue et la reprise effective côté cour, et ces jours figurent-ils au planning ? » Vérifiez ensuite que la réponse apparaît bien dans le planning remis, comme une phase nommée et non comme un blanc entre deux barres. C'est dans ces blancs que les chantiers perdent leurs semaines.
