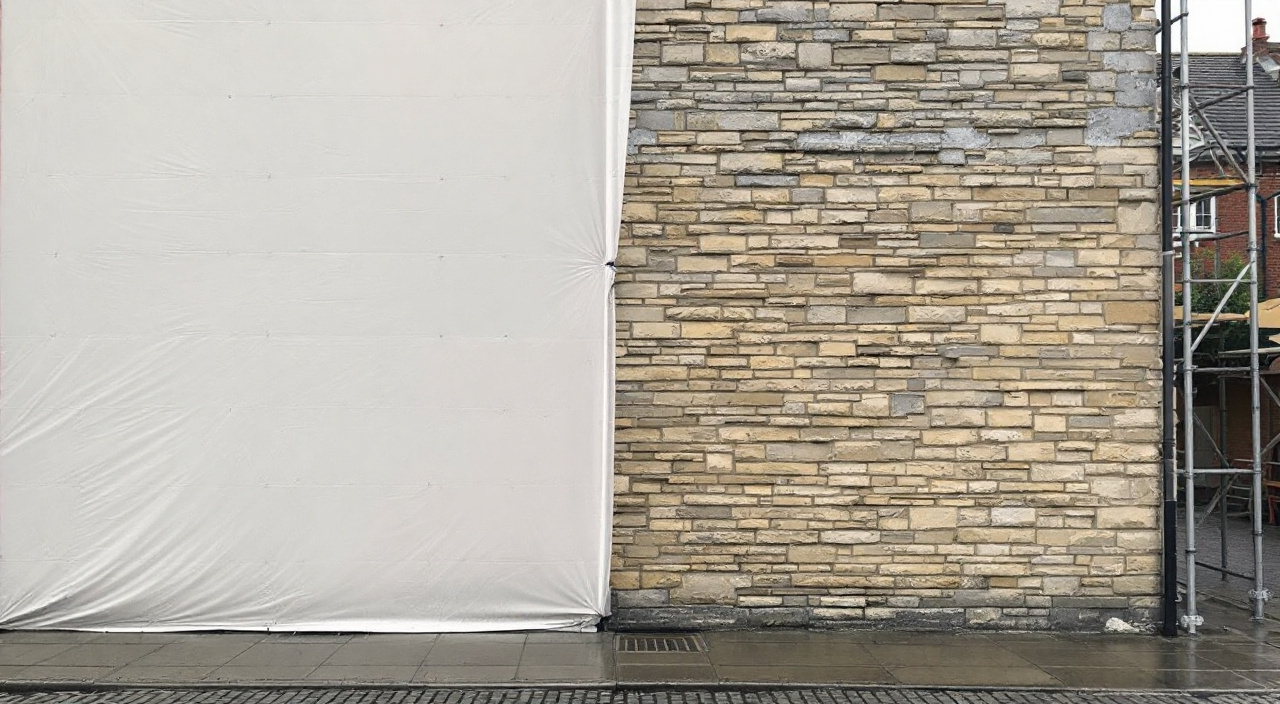

8 min de lecture
Un chantier de façade en deux phases : ce qui se replie entre les deux
Chantier de façade en deux phases : ce que l'entreprise démonte, ce qu'elle laisse sur place, et comment se protège un mur arrêté en cours de traitement.
By
Conservation correspondent
8 min de lecture
Un chantier de façade en deux phases, c'est une entreprise qui replie son installation, s'en va, et revient plus tard finir le mur. Ce qui part entre les deux, c'est presque toujours la même liste : l'échafaudage quand la coupure dure, la base-vie, la benne, les bâches et filets, les protections des abords, le petit outillage, les matériaux sensibles à l'humidité. Ce qui reste : les platines et les ancrages si l'échafaudage demeure, les protections définitives déjà posées, les protections provisoires du mur, l'affichage réglementaire tant que le chantier n'est pas achevé, et les repères qui permettront de reprendre au bon endroit — teintes, limites d'arrêt, points d'arrêt validés.
Un mur arrêté en cours de traitement se protège en fonction du stade auquel il s'arrête, et cette hiérarchie compte plus que tout le reste. Un mur simplement lavé attend sans risque. Un mur décroûté, joints ouverts et maçonnerie à nu, est l'état le plus fragile : il boit, il gèle, il se salit, et il n'a plus l'enduit qui le protégeait. Un isolant posé sans sa couche de base ne peut pas rester nu au-delà du délai que le fabricant du système fixe. La règle pratique tient en une phrase : on ne laisse pas un mur dans un état intermédiaire ouvert ; on le ramène à un état stable avant de partir, ou on ne l'ouvre pas.
Pourquoi un chantier de façade se coupe en deux
Deux phases, ce n'est pas un accident de parcours dans la majorité des cas. C'est une décision, prise avant ou pendant le chantier, pour une raison qui se nomme.
Les coupures décidées à l'avance sont les plus simples à tenir. Un budget étalé sur deux exercices : on traite la façade sur rue cette année, les pignons et l'arrière l'année suivante. Une copropriété qui vote une tranche ferme et une tranche conditionnelle. Un logement dont les occupants ne peuvent pas subir deux mois d'échafaudage d'un coup. Une autorisation d'urbanisme qui ne couvre qu'une partie du bâti, ou une permission de voirie dont la durée est limitée et qui ne sera pas prolongée. Un enchaînement avec un autre corps d'état : la couverture, les menuiseries, un drain en pied de mur. Dans tous ces cas, la coupure est connue, elle peut être préparée, et le devis peut la chiffrer honnêtement.
Les coupures subies sont d'une autre nature. Un support découvert bien plus dégradé que prévu, qui impose une reprise de maçonnerie et un temps de séchage. Une humidité persistante qui interdit d'enduire tant qu'elle n'a pas été traitée à sa source. Une saison qui bascule : le gel arrive, l'entreprise ne peut plus appliquer, elle referme et revient au printemps. Un désaccord non résolu sur un avenant. Une entreprise qui doit déplacer son équipe sur une urgence. Ces coupures-là ne sont pas préparées, et c'est exactement pour cela que le repli doit être traité comme une opération à part entière, pas comme un rangement de fin de semaine.
Une coupure longue ne se conduit pas comme une interruption de quelques jours. Le principe est le même que pour une coupure de congés d'été, mais l'échelle change tout : l'échafaudage n'est plus forcément gardé, la saison entière peut passer sur le mur, et le personnel qui reviendra ne sera pas nécessairement celui qui est parti.
L'inventaire du repli : ce qui part, ce qui reste
Le repli se prépare avec une liste, et cette liste se coche à deux, entreprise et propriétaire, le dernier jour de la phase 1. C'est ce qui évite la scène classique : trois mois plus tard, personne ne sait plus si la benne a été enlevée par le loueur ou si elle a disparu, ni où sont passées les grilles de protection des soupiraux.
Ce qui part presque toujours
La base-vie et les sanitaires. Le stock de matériaux : les liants hydrauliques et les enduits en sac sont hygroscopiques, un sac qui passe l'hiver sous une bâche dans un garage humide ne s'applique plus, et un enduit prêt à l'emploi entamé ne se conserve pas indéfiniment — ce sont des produits qui repartent ou qui sont perdus, jamais des produits qu'on laisse dormir en pariant dessus. Un liant repart, ou il se stocke au sec, sur palette, hors sol et hors gel — jamais sous une bâche au pied du mur.
Partent aussi : la machine à projeter, le malaxeur, le nettoyeur haute pression, les échelles, les tréteaux, les rallonges, l'éclairage de chantier. La benne, dont la location court tant qu'elle est là. Les filets et les bâches d'échafaudage si l'échafaudage lui-même est démonté, mais aussi, souvent, si l'échafaudage reste : une bâche pleine sur une structure sans surveillance pendant l'hiver, c'est une prise au vent permanente.
Les clés et les codes rendus, les compteurs relevés si l'eau et l'électricité étaient prises chez le propriétaire, le branchement provisoire déposé. Un chantier qui se replie sans rendre les accès laisse une question ouverte pendant des mois.
Ce qui reste, et sous quelles conditions
Restent d'abord les protections du mur lui-même : c'est l'objet de la moitié de ce qui suit. Restent les protections définitives déjà posées et qui ne se déposent pas — grilles, joints de calfeutrement neufs, appuis refaits.
Restent, si l'échafaudage demeure, la structure, ses platines, ses ancrages, ses garde-corps et ses plinthes. Restent, dans tous les cas où le chantier n'est pas achevé, l'affichage de chantier et la signalisation de voirie tant que l'emprise existe. Reste enfin ce que personne ne pense à conserver et qui manque toujours à la reprise : les références exactes des produits appliqués, avec leur teinte et leur numéro de lot, un échantillon de la finition validée, et le repérage des éléments déposés qui n'ont pas encore été reposés. La surface témoin validée en phase 1 doit rester lisible, ou être photographiée sous un éclairage exploitable, faute de quoi la phase 2 se fera sur une teinte revalidée de mémoire.
Ne restent jamais : les produits dangereux, les emballages souillés, les eaux de lavage stockées, les gravats. Un repli n'est pas un stockage.
L'échafaudage entre les deux phases : partir ou rester
C'est la décision qui structure tout le repli, et souvent la plus discutée.
L'arbitrage, et ce qui le décide
Le raisonnement est simple à poser, même sans montant. D'un côté, laisser l'échafaudage évite un démontage et un remontage, deux opérations qui mobilisent une équipe et un camion, et qui se facturent chacune. De l'autre, un échafaudage immobilisé continue de coûter : il est loué à la durée, il est indisponible pour un autre chantier de l'entreprise, il occupe le terrain ou le domaine public, il doit rester conforme et vérifié.
Le point de bascule dépend donc de trois choses : la durée de la coupure, le coût de montage rapporté à celui de l'immobilisation, et la nature de l'emprise. Un échafaudage monté en fond de jardin sur un terrain privé, pour une coupure de quelques semaines, reste sans grande difficulté. Le même échafaudage sur un trottoir ne reste que si la permission de voirie le permet : une autorisation d'occupation du domaine public est délivrée pour une durée, avec une redevance qui court, et la prolonger suppose une démarche à part. Ce que la commune autorise, sa durée et son tarif se vérifient auprès de la mairie ou du gestionnaire de la voirie ; rien de tout cela ne se déduit d'un chantier voisin.
Une contrainte technique tranche parfois toute seule : tant que l'échafaudage est là, ses ancrages traversent la façade. Les trous ne peuvent pas être rebouchés et l'enduit ne peut pas être fini derrière les platines. Un échafaudage laissé en place interdit donc de considérer la phase 1 comme finie sur les pans qu'il masque — c'est le mécanisme décrit dans les ancrages d'échafaudage dans le mur.
Ce qu'un échafaudage laissé en place impose
Un échafaudage sans activité n'est pas un échafaudage au repos : c'est un ouvrage exposé, dont personne ne se sert et que plus personne ne regarde. Trois obligations pratiques en découlent.
- L'accès doit être condamné. Le premier niveau se neutralise : dépose des échelles d'accès, fermeture des trappes, obturation ou habillage du premier plancher. Une structure accessible depuis la rue pendant des semaines, c'est une invitation, et la responsabilité du chantier reste engagée.
- La structure doit être surveillée. Les ancrages travaillent, les bâches battent, un coup de vent déplace un plancher ou arrache un filet. Un passage périodique, avec la date notée, vaut mieux qu'un contrôle unique le jour du retour.
- La remise en service se vérifie. Le principe applicable aux échafaudages est constant : la structure fait l'objet d'un examen avant d'être utilisée à nouveau après une interruption prolongée, comme après tout événement susceptible de l'avoir affectée. Concrètement, on ne remonte pas dessus le premier matin de la phase 2 sans l'avoir examinée, exactement comme après un coup de vent.
Si l'échafaudage est au contraire démonté, le démontage se traite comme un démontage de fin de chantier partiel : contrôle de l'état du mur derrière la structure, des descentes d'eau, des abords, et reprise des trous d'ancrage si les pans concernés sont terminés.
Un mur arrêté en cours de traitement : à quel stade il est le plus fragile
Toute la question du repli tient là. Un chantier de façade ne fait pas que « poser un enduit » : il ouvre un support, il le prépare, il le referme. Entre l'ouverture et la fermeture, le mur est dans un état qui n'existe pas en temps normal, et qui n'est pas fait pour durer.
Du lavage à la finition : la fragilité n'est pas la même
Mur nettoyé, non ouvert. C'est l'état le plus confortable pour une coupure. Le mur a perdu ses salissures, ses mousses, éventuellement une couche de peinture. Il reste couvert par son enduit ancien ou par son parement. Le risque est cosmétique et lent : une recolonisation biologique sur les zones humides, un revoilement d'encrassement en bord de voie. La reprise consistera surtout à relaver.
Mur piqué ou décroûté, support à nu. C'est l'état critique. La maçonnerie est exposée, les joints sont ouverts, parfois dégarnis en profondeur. Un mur ancien en pierre, en brique ou en pan de bois a été conçu pour recevoir un enduit ; sans lui, il absorbe l'eau de pluie battante, la conduit vers l'intérieur, et l'eau piégée dans un joint ouvert peut geler. S'ajoutent les salissures qui s'incrustent dans un support ouvert et poreux, et qu'il faudra retirer avant d'enduire. On ne laisse pas passer une saison sur un support dans cet état sans protection.
Mur avec gobetis ou corps d'enduit, sans finition. L'état est stable mais inachevé. Le support est protégé de la pluie directe, l'essentiel du risque est ailleurs : la surface se salit, elle se carbonate, et l'accrochage de la couche suivante ne se fait plus dans les mêmes conditions qu'à quelques jours d'intervalle. Le retour impose un dépoussiérage complet, souvent un brossage, un contrôle de la cohésion et de l'absorption du fond, et parfois une humidification préalable adaptée au produit. Ce n'est pas un problème, c'est une opération supplémentaire — qui doit être prévue, donc chiffrée.
Isolant posé, couche de base absente. C'est la situation qui n'admet aucune improvisation. Un panneau isolant nu n'est pas un produit d'extérieur : il subit les ultraviolets, le vent, l'eau, et sa surface se dégrade. Les systèmes d'isolation par l'extérieur sont documentés par leur fabricant, et cette documentation fixe un délai maximal entre la pose de l'isolant et l'application de la couche de base. Ce délai n'est pas négociable, parce que la garantie du système en dépend. Si la coupure risque de le dépasser, il n'y a que deux solutions honnêtes : ne pas commencer l'isolation avant d'être sûr d'aller jusqu'à la couche de base, ou fractionner la façade pour que chaque zone ouverte soit refermée dans le délai.
Points singuliers déposés. Solins, bavettes, appuis, descentes d'eaux pluviales, calfeutrements de menuiseries : chacun de ces éléments existe pour conduire l'eau. Une seule dépose oubliée transforme un mur correctement protégé en mur qui prend l'eau à un endroit précis, pendant des mois, sans que personne le voie.
Protéger un mur en attente : les gestes du dernier jour
La protection d'un mur arrêté ne s'improvise pas le vendredi soir. Elle suit un ordre, et cet ordre commence par l'eau.
Rétablir les circuits d'eau. Toute descente d'eaux pluviales déposée est remise, au moins provisoirement, et raccordée pour évacuer loin du pied de mur. Une descente provisoire en tube souple, fixée et dirigée vers le regard, vaut mieux qu'un mur qui reçoit toute la toiture pendant l'hiver. Les gouttières sont vidées de leurs gravats de piquage. Les regards et grilles au pied du mur sont dégagés, pas encore recouverts d'une bâche qui les obture.
Refermer les points singuliers. Un appui de fenêtre déposé reçoit une protection étanche provisoire, avec une pente vers l'extérieur et un débord. Les têtes de murets, les arases, les souches, les acrotères découverts sont couverts : l'eau qui entre par le haut d'un mur y descend et ressort en désordre. Les percements, les scellements ouverts, les saignées non rebouchées sont obturés.
Traiter le pied de mur. C'est l'endroit oublié. On dégage la terre, les gravats et les remblais accumulés contre le mur pendant les travaux ; on rétablit un écoulement du sol vers l'extérieur ; on ne laisse pas un tas de sable en appui contre une maçonnerie ouverte pendant six mois.
Protéger les surfaces ouvertes, avec discernement. Une bâche plastique plaquée sur une maçonnerie humide est souvent pire que rien : elle empêche le mur de sécher, elle condense, et elle finit déchirée en lambeaux qui claquent. Une protection utile est déportée, ventilée, lestée et fixée pour tenir au vent, orientée pour renvoyer l'eau vers l'extérieur, et vérifiée après les coups de vent. Le raisonnement complet sur les matières et les fixations est développé dans les protections : ce qui doit être couvert, avec quoi, et jusqu'à quand.
Reposer ou sécuriser ce qui a été déposé. Volets, ferrures, numéros, éclairages, coffrets et câbles : soit ils sont reposés provisoirement, soit ils sont stockés à l'abri, repérés et inventoriés. Un carton non étiqueté dans un garage revient rarement complet trois mois plus tard.
Rendre la maison vivable. Le repli n'est pas la fin du chantier, mais c'est la fin de l'occupation. Les abords se rendent praticables : cheminement dégagé, éclairages extérieurs rétablis, portail manœuvrable, poubelles accessibles, boîte aux lettres atteignable. Une phase 1 qui laisse un jardin en dépôt pendant un hiver ne se rattrape pas au moment de la réception.
Où arrêter la façade : le choix de la limite
Une façade traitée à moitié montre une limite, et cette limite ne s'efface pas. Elle se choisit avant, pas quand l'équipe s'arrête.
La limite se pose sur une rupture qui existe déjà dans le bâti : un angle sortant, un joint de dilatation, un bandeau, un changement de plan ou de matériau, une descente d'eau, la limite d'une mitoyenneté. Arrêter au milieu d'un pan nu, c'est fabriquer une reprise en pleine surface, qui se verra sur toute la hauteur, et qui se verra d'autant plus que les deux phases seront séparées par plusieurs mois de météo et par deux lots de produit. Le mécanisme des reprises et le choix du bon point d'arrêt sont traités en détail dans les reprises d'enduit d'un pan à l'autre.
Deux précautions complètent ce choix. La première : conserver la référence complète du produit de finition, teinte et lot, et un échantillon physique de l'aspect validé. La seconde : accepter qu'une différence légère reste possible entre deux phases éloignées, même avec la même référence — la teinte finale d'un enduit dépend aussi du support, de l'eau de gâchage et des conditions de séchage. Poser la limite sur une rupture du bâti, c'est précisément ce qui rend cette différence invisible.
Ce qui s'écrit à la fin de la phase 1
Une coupure sans écrit est une coupure qui se paiera en discussions.
Le premier document est un constat de fin de phase, fait ensemble, sur place, le dernier jour. Il liste ce qui est exécuté, ce qui ne l'est pas, l'état du mur zone par zone, les protections mises en place et leur nature, ce qui a été déposé et où il est stocké, l'état des abords, les éléments laissés sur place et à qui ils appartiennent. Il se double de photographies datées, prises aux mêmes cadrages qu'au démarrage : c'est la méthode de l'état des lieux photographique, appliquée une seconde fois. Le carnet de chantier porte le reste : les points d'arrêt validés, les décisions prises, les réserves éventuelles sur la phase 1.
Le second point est contractuel, et il se règle idéalement au devis, avant même le premier jour. Une opération en deux phases doit dire noir sur blanc : si l'installation et le repli sont comptés une fois ou deux ; qui supporte le démontage et le remontage de l'échafaudage ; ce que devient le prix entre les deux phases, et selon quel mécanisme il peut évoluer ; à quelle date la phase 2 doit commencer, et ce qui se passe si elle glisse ; ce que couvre le paiement demandé à la fin de la phase 1 ; s'il y a une réception à la fin de chaque phase ou une réception unique à la fin. Ces éléments se lisent sur les lignes du devis qui décrivent la tenue du chantier, pas sur le total.
Ce dernier point n'est pas une formalité. La réception est l'acte qui fait basculer l'ouvrage dans un autre régime et qui fait courir les garanties ; savoir si elle porte sur la phase 1 seule, sur l'ensemble, ou sur rien tant que tout n'est pas fini, change la position du propriétaire pendant toute la coupure. La procédure de réception, elle, ne change pas parce que le chantier est fractionné : ce qui change, c'est son objet et sa date.
Reprendre : les premiers jours de la phase 2
Une phase 2 ne recommence pas là où la phase 1 s'est arrêtée : elle recommence par un état des lieux.
Le premier geste est un tour complet, entreprise et propriétaire, avec le constat de fin de phase 1 à la main. On regarde ce que la coupure a produit : protections déchirées ou déplacées, bâches remplies d'eau, mousses réapparues, joints délavés, coulures d'oxyde, fissures qui ont bougé, salissures sur le corps d'enduit, pied de mur remblayé par les pluies. On regarde aussi l'ouvrage déjà exécuté en phase 1 : c'est le bon moment pour vérifier ce que la façade finie a fait pendant l'hiver, faïençage, efflorescences, nuances de séchage, microfissures d'angle.
Le deuxième geste concerne le support en attente. Avant d'appliquer quoi que ce soit sur une couche vieille de plusieurs mois, on contrôle sa cohésion, sa propreté et son absorption, et on la prépare selon ce que le produit exige. Ce contrôle est un point d'arrêt à part entière : il se fait avant de recouvrir, jamais après, et il se note. C'est la logique générale d'un point d'arrêt : on valide avant de recouvrir, parce qu'après, plus rien ne se vérifie.
Le troisième geste est humain. L'équipe de la phase 2 n'est pas toujours celle de la phase 1. Les décisions prises des mois plus tôt — la teinte retenue, la limite d'arrêt, le traitement d'un détail, la reprise d'une fissure — ne survivent que si elles sont écrites et transmises. Le risque est connu : ce que le suivi n'a pas consigné, la nouvelle équipe le refera à sa manière.
Enfin, la phase 2 se relance comme un chantier neuf sur les points d'organisation : reprise des accès, remise en place des protections, information du voisinage, vérification de l'échafaudage s'il est resté ou remontage complet s'il est parti, et rappel du calendrier. Un chantier qui reprend sans réunion de relance reprend deux fois : une première fois mal, une seconde fois pour de bon.
Questions fréquentes
Peut-on laisser un mur décroûté passer l'hiver ?
Ce n'est pas un état fait pour durer. Un support ouvert boit, gèle et se salit, et les reprises de maçonnerie non protégées se dégradent. Si la coupure est décidée avant l'ouverture du mur, la bonne réponse est de ne pas décroûter la zone qui ne sera pas refermée. Si l'ouverture a déjà eu lieu, il faut ramener la zone à un état stable — au minimum un rebouchage des joints ouverts et une couche d'accrochage adaptée si le produit et la saison le permettent — et protéger la surface d'une bâche déportée et ventilée, pas plaquée.
Faut-il payer l'installation de chantier deux fois ?
Cela dépend de ce que le devis prévoit, et c'est précisément pour cela qu'il doit le prévoir. Une opération découpée en deux phases dès l'origine peut comporter un poste d'installation et de repli unique, ou deux postes distincts si l'entreprise doit réellement tout remonter. Ce qui n'est pas acceptable, c'est de découvrir la question à la fin de la phase 1. La règle de lecture est simple : si un poste apparaît en phase 2 alors qu'il a déjà été payé en phase 1, il faut demander quelle prestation matérielle il recouvre.
L'échafaudage peut-il rester en place plusieurs mois ?
Techniquement oui, sous conditions : accès condamné, structure surveillée, bâches et filets déposés ou allégés, et examen avant remise en service. Juridiquement, cela dépend de l'emprise. Sur terrain privé, c'est une affaire entre l'entreprise et le propriétaire. Sur le domaine public, l'occupation est autorisée pour une durée fixée, avec une redevance qui court, et une prolongation se demande auprès de la commune ou du gestionnaire de la voirie. Ces durées et ces conditions se vérifient à la mairie, elles ne se supposent pas.
Les garanties courent-elles à partir de la fin de la phase 1 ?
Cela dépend de ce que le marché prévoit et de la manière dont la réception est organisée. C'est la réception qui fait courir les garanties, et le point à trancher est donc de savoir si les parties conviennent d'une réception à la fin de chaque phase ou d'une réception unique à la fin de l'ensemble. Ce choix doit figurer par écrit avant le début des travaux, parce qu'il détermine aussi le solde, la retenue de garantie et la position du propriétaire pendant toute la coupure.
Comment éviter que la limite entre les deux phases se voie ?
En la choisissant sur une rupture du bâti — angle, bandeau, joint de dilatation, descente d'eau, changement de matériau — plutôt qu'au milieu d'un pan. En conservant la référence exacte de la finition, sa teinte et son numéro de lot, et un échantillon physique. En documentant photographiquement l'aspect obtenu en phase 1 sous une lumière exploitable. Une différence légère reste possible entre deux applications séparées de plusieurs mois ; le choix de la limite est ce qui la rend invisible.
