5 min de lecture
Fenêtres et volets pendant le chantier : ce qu'on peut encore ouvrir
Fenêtres et volets pendant un ravalement : combien de temps une ouverture reste condamnée, pourquoi, et à partir de quand on peut rouvrir sans dégât.
Sur une façade ordinaire, une fenêtre donnée reste inutilisable entre deux et huit jours ouvrés, rarement davantage, et jamais pendant toute la durée du chantier. La condamnation ne tombe pas sur tout le logement en même temps : elle suit l'avancement, travée par travée, étage par étage. Une équipe qui travaille proprement ne ferme une ouverture que lorsqu'elle attaque le mur autour, et la rend dès que la matière posée ne craint plus le mouvement du battant.
Ce qui allonge ce délai, ce n'est presque jamais le geste lui-même. C'est le séchage. Un enduit frais qu'un vantail vient frotter, une peinture de tableau qui n'a pas atteint son temps de recouvrement, un mastic d'appui encore souple : dans ces trois cas, ouvrir coûte une reprise. Le reste du temps — protections posées, échafaudage devant, volets déposés en atelier — l'ouverture est gênée, pas interdite. La distinction est celle qu'il faut obtenir de l'entreprise, ouverture par ouverture, avant le premier jour.
Combien de jours par fenêtre, et pourquoi ce chiffre bouge
Le calcul se fait toujours ouverture par ouverture, pas façade par façade. Prenez une fenêtre de rez-de-chaussée sur un mur qui reçoit un enduit : le masquage se pose la veille du décroûtage, la reprise d'appui et de tableau occupe une journée, la couche d'enduit une autre, le durcissement suffisant pour rouvrir sans marquer prend le week-end si le temps est frais. On arrive à quatre ou cinq jours pour cette fenêtre-là, pendant que celle du pignon opposé n'a encore rien vu venir.
Trois facteurs font varier ce délai, et il est utile de savoir lequel joue.
- La nature du travail sur le mur. Un simple nettoyage puis une peinture de façade condamne peu et brièvement. Un décroûtage suivi d'un enduit épais condamne plus longtemps, parce qu'il y a de la matière fraîche sur les tableaux.
- La température et l'hygrométrie. Les mêmes produits ne sèchent pas au même rythme en juillet et en octobre. Une équipe qui annonce « deux jours » en pleine saison ne ment pas quand elle annonce « quatre » à l'automne.
- Le nombre de passes. Chaque couche ajoute son délai de recouvrement. Sur un tableau repris en trois passes, l'ouverture reste bloquée jusqu'à la dernière.
À cela s'ajoute une contrainte qui n'est pas technique mais physique : l'échafaudage. Un plancher passe souvent à mi-hauteur d'une fenêtre. Le battant s'ouvre, mais bute. Ce n'est pas une interdiction, c'est une gêne durable, et elle dure, elle, tout le temps de l'installation. Cette gêne-là dure tout le temps de l'installation, et elle n'est pas négociable : un plancher ne se démonte pas pour laisser passer un vantail.
La bonne question à poser n'est pas « combien de temps le chantier dure », mais « à partir de quand et jusqu'à quand chacune de mes fenêtres est hors service ». Les deux réponses n'ont rien à voir.
Les phases qui condamnent réellement une ouverture
Quatre moments seulement rendent une fenêtre inutilisable. En dehors d'eux, ce qui empêche d'ouvrir relève de l'organisation, pas de la technique, et se négocie.
Le masquage et les protections posées

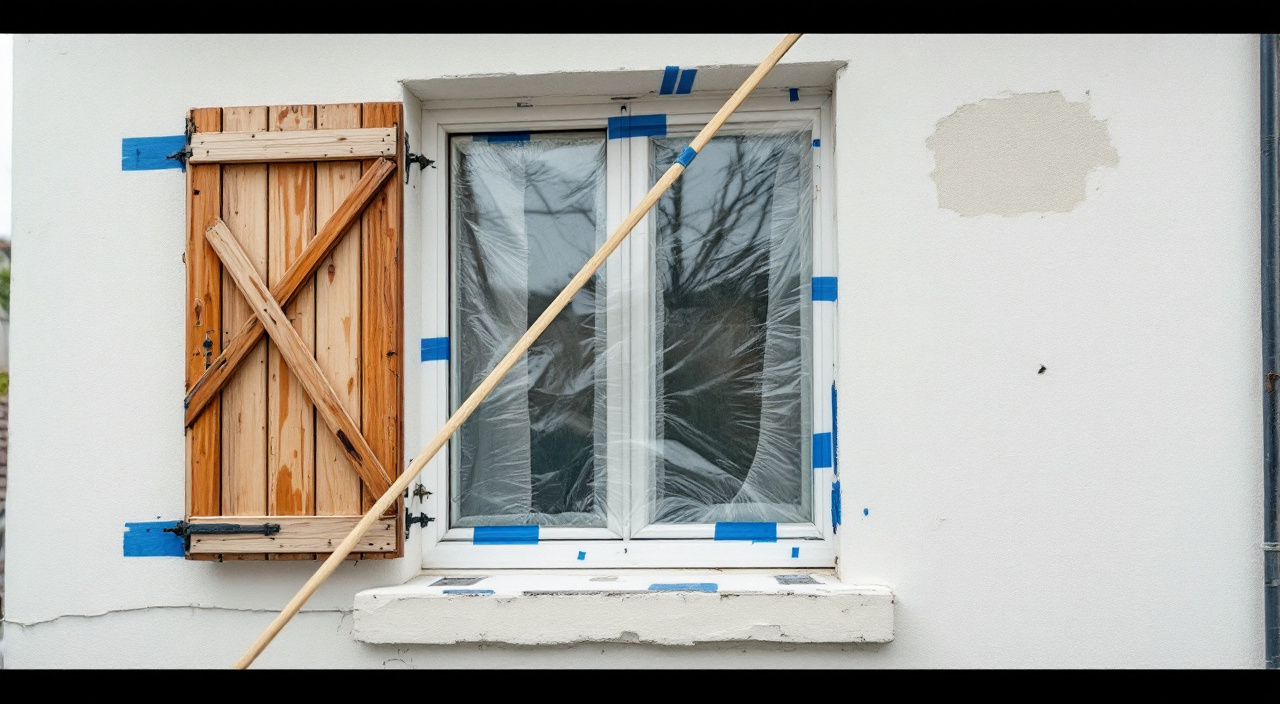

Dès que le mur est lavé ou décroûté, les vitrages et les dormants sont couverts. Film plastique tendu, adhésif de masquage sur les profils, parfois une plaque rigide sur les seuils exposés. Tant que ce masquage est en place, le vantail ne s'ouvre pas : le film est collé sur le dormant et sur l'ouvrant en même temps, et forcer l'arrache par endroits, ce qui laisse une entrée aux projections.
Le point à surveiller ici est la durée d'exposition de l'adhésif. Un ruban de masquage laissé plusieurs semaines en plein soleil transfère sa colle et se retire en laissant une trace difficile, surtout sur du PVC. Une équipe soigneuse choisit un adhésif adapté au support et le renouvelle si le chantier s'étire. Ce que doit couvrir un chantier, avec quoi, et jusqu'à quand, est détaillé dans l'article consacré aux protections.
Les appuis et les tableaux repris
C'est la phase la plus contraignante, et la moins comprise. Le tableau, c'est l'épaisseur du mur sur le côté de la fenêtre ; l'appui, la pièce inclinée sous le châssis. Les deux sont les zones les plus dégradées d'une façade, parce que l'eau y ruisselle et y stagne. Presque tout ravalement les reprend.
Or ces deux surfaces sont exactement celles que le vantail vient frôler quand il s'ouvre. Un enduit qui prend sur un tableau ne tolère aucun contact : un battant qui vient s'y appuyer laisse une empreinte, décolle une arête, ou pire, s'y colle. Tant que la reprise de tableau n'a pas durci, l'ouverture est fermée, sans arrangement possible.
Sur l'appui, le sujet est le même avec une nuance : la reprise d'appui s'accompagne souvent d'un joint souple entre l'appui et le dormant. Ce joint doit polymériser sans être sollicité. Ouvrir trop tôt ne le déchire pas forcément, mais peut le décoller sur quelques centimètres, et le décollement se voit dès la première pluie.
L'enduit frais qu'un battant vient toucher
Au-delà des tableaux, il y a le cas des ouvertures qui débordent : une fenêtre à la française qui s'ouvre à cent quatre-vingts degrés et vient plaquer contre le mur, une porte-fenêtre dont le vantail se rabat sur le nu de la façade, un châssis à soufflet dont le haut sort du plan. Chacun de ces mouvements met le battant en contact avec la surface enduite.
Un enduit hydraulique est hors d'eau assez vite en surface, mais reste fragile en profondeur bien plus longtemps. Un choc de battant à ce stade ne fait pas qu'une marque : il fissure localement, et la fissure se voit après séchage complet, quand tout le monde a déjà oublié qui a ouvert la fenêtre. C'est aussi pour cette raison que les crochets d'arrêt de volets et les butées sont souvent déposés avant les travaux.
Les peintures et les temps de recouvrement
Sur un ravalement peint, la logique change. La peinture de façade sèche vite au toucher et lentement à cœur. Une fenêtre rouverte le soir même du passage de la première couche peut sembler ne rien abîmer, jusqu'à ce que le contact répété du vantail marque un lustre différent sur la zone frottée. Le défaut est cosmétique, mais il est définitif sans reprise.
Sur les menuiseries bois repeintes en même temps que la façade, le délai est plus long encore : une peinture d'ouvrant qui se referme trop tôt colle littéralement le vantail à son dormant. On le décolle en arrachant le feuil. C'est la raison pour laquelle un peintre qui traite des fenêtres bois demande souvent que le vantail reste entrouvert, calé, pendant la nuit.
Les volets battants déposés : où ils partent, quand ils reviennent
Les volets battants sont presque toujours déposés. Deux raisons : ils gênent le travail sur les tableaux, et ils sont souvent repris eux-mêmes, en peinture ou en réparation. La dépose est le moment où se perdent des pièces, et où se créent des litiges à la repose.
Trois précautions, toutes vérifiables par le propriétaire :
- Le repérage. Chaque volet est numéroté au dos, avec l'étage, la travée et le côté. Deux volets d'apparence identique ne sont jamais interchangeables : les gonds ont usé leur logement, les feuillures se sont ajustées l'une à l'autre. Un repérage à la craie sur bois humide s'efface ; un repère écrit sur un adhésif papier tient.
- Le stockage. À plat ou debout, mais toujours au sec et sur cales, jamais posés à même une dalle. Un volet bois qui prend l'humidité par le chant gonfle et ne se referme plus. Le lieu de stockage se convient avant la dépose, pas le jour où les volets sont déjà par terre.
- La quincaillerie. Espagnolettes, arrêts, pentures, crochets : tout ce qui se dévisse part dans un sachet identifié par volet. La pièce ancienne perdue ne se rachète pas, elle se refabrique. La dépose et la repose des ferrures de façade sont détaillées dans l'article sur les ferrures d'une façade de bourg.
Pendant l'absence des volets, le logement perd son occultation et une partie de sa sécurité. Cela mérite d'être dit avant, pas découvert le premier soir. Une chambre d'enfant qui se retrouve sans volet pendant dix jours en été, c'est un sujet réel de sommeil, pas un détail de chantier. Certaines entreprises reposent provisoirement les volets d'une chambre en fin de journée quand le mur n'est pas encore enduit ; d'autres ne le font pas. Cela se demande, et cela se cale.
La repose intervient après la dernière couche, et souvent après un délai supplémentaire, parce que les gonds sont rescellés ou repris. Un gond scellé au mortier ne reçoit pas son volet le jour même.
Volets roulants, coffres et coulisses : le cas particulier
Les volets roulants posent un problème différent. On ne les dépose généralement pas, mais leur mécanique est exposée à tout ce que le chantier produit.
Le coffre extérieur et les coulisses latérales
Sur un coffre en saillie, le tablier s'enroule dans un caisson que la poussière de décroûtage traverse sans difficulté. Une poussière minérale abrasive entre les lames, c'est un tablier qui raye ses propres lames à chaque manœuvre, et un axe qui force. Sur un coffre intégré au linteau, le risque se déplace : l'enduit appliqué à la trappe ou au joint périphérique peut bloquer le mécanisme s'il s'infiltre.
Les coulisses latérales sont l'autre point sensible. Ce sont des profils en U dans lesquels les lames circulent. Une goutte d'enduit tombée dans une coulisse durcit en quelques heures et bloque le tablier à mi-course, ou raye chaque lame sur toute la hauteur au passage suivant.
D'où une règle simple et à peu près universelle : pendant les phases salissantes, le volet roulant se ferme, se protège et ne se manœuvre plus. Fermé, le tablier est déployé et couvre le vitrage — mais il faut alors le protéger lui-même, car il reçoit tout. Ouvert, le tablier est à l'abri dans son coffre, mais le vitrage est exposé et la coulisse ouverte. Le choix se fait selon la phase, et il appartient à l'entreprise de le dire.
Le cas des volets roulants motorisés ajoute une contrainte : si l'alimentation est coupée pendant les travaux, ou si un moteur est déposé pour intervention sur le linteau, la manœuvre manuelle de secours doit être connue et accessible. Ce point se vérifie avant, pas le soir où le volet reste bloqué en position haute.
Ceux qui ont un tablier ancien, en bois ou en PVC fatigué, doivent aussi savoir qu'une manœuvre après chantier peut révéler une casse préexistante. C'est précisément à cela que sert l'état des lieux photographique avant travaux : montrer l'état du tablier et des coulisses avant que quiconque y touche.
Aérer un logement occupé quand rien ne s'ouvre
C'est la question qui inquiète le plus, et elle a des réponses concrètes. Un logement ne devient jamais totalement hermétique pendant un ravalement, mais il peut le devenir sur une façade entière pendant plusieurs jours.
Le principe à retenir : on n'aère jamais côté chantier, on aère toujours par l'opposé. Dans un logement traversant, une seule façade est en travaux à la fois, et l'autre reste disponible. Ouvrir cinq à dix minutes deux fois par jour côté abrité renouvelle l'air d'une pièce mieux qu'une fenêtre entrebâillée en continu côté façade — laquelle ferait entrer la poussière.
Quelques points à régler avant le début :
- Les entrées d'air en menuiserie. Beaucoup de fenêtres ont des grilles en traverse haute. Elles se retrouvent sous le film de masquage, donc obturées. Il faut savoir lesquelles, et pendant combien de temps, surtout dans un logement à ventilation mécanique simple flux, où l'extraction ne fonctionne correctement que si l'air entre quelque part.
- La ventilation mécanique. Si les bouches d'extraction en façade ou les sorties en toiture sont couvertes pendant l'enduit, le système tourne dans le vide. La durée d'obturation doit être annoncée et courte.
- Les appareils à combustion. Une chaudière ou un chauffe-eau à ventouse débouche en façade. Une ventouse obturée, même par un simple film, n'est pas un inconfort : c'est un risque. Aucun masquage ne doit couvrir une ventouse en service, et si la zone doit être traitée, l'appareil est coupé le temps de l'intervention. Ce point se pose explicitement, par écrit, dès le lancement.
- Le linge et l'humidité produite. Séchage intérieur, douches, cuisine : dans un logement moins aéré que d'habitude, la vapeur reste. Étendre dehors n'étant plus possible, et la condensation étant l'ennemi d'un mur qui sèche, mieux vaut réduire la production d'humidité intérieure pendant ces quelques jours.
Sur un immeuble collectif, ces questions se traitent en amont et pour tout le monde à la fois : la liste des ventouses, des bouches et des entrées d'air concernées se dresse logement par logement avant le premier échafaudage.
Pourquoi on ne rouvre pas une fenêtre avant son nettoyage
C'est le point le plus contre-intuitif, et celui qui coûte le plus cher quand il est ignoré. Une fois le masquage retiré, la tentation est immédiate : on ouvre enfin. C'est précisément le moment où l'on raye le vitrage.
Le mécanisme est simple. Malgré les protections, des projections d'enduit, de laitance ou de mortier atteignent les vitres et les profils, sous le film, par les bords, ou lors de la dépose du masquage. Ces projections sont minérales, donc dures, plus dures que le verre pour certaines d'entre elles. Sèches, elles adhèrent en petits points.
Ouvrir un vantail dans cet état, c'est faire glisser un profil chargé de grains abrasifs contre un dormant ou contre le verre. Sur un coulissant, c'est pire : le vantail parcourt toute la largeur du vitrage fixe, et un seul grain coincé trace une rayure continue sur un mètre. Une rayure de verre ne se polit pas sur un double vitrage : elle se remplace.
La règle est donc l'ordre inverse de l'instinct : on nettoie, puis on ouvre. Et le nettoyage lui-même a ses conditions — jamais à sec, jamais avec une lame sur du verre à couche, toujours avec un mouillage abondant préalable qui décolle les points avant de passer quoi que ce soit dessus. Qui nettoie, quand, et ce qu'on est en droit d'attendre, c'est le sujet de l'article sur les projections d'enduit sur les vitres et le sol.
Le même raisonnement vaut pour les rails de coulissants et les seuils de porte-fenêtre. Un rail plein de sable de décroûtage détruit ses galets en quelques manœuvres. On aspire le rail avant de faire glisser le vantail, pas après.
Ce qu'on peut demander à rouvrir malgré tout
Toutes les indisponibilités ne se valent pas. Certaines sont techniques et non négociables ; d'autres relèvent de l'organisation et peuvent s'aménager, à condition de le demander au bon moment, c'est-à-dire avant.
Ce qui ne se négocie pas :
- une ouverture dont le tableau ou l'appui vient d'être repris, tant que la matière n'a pas durci ;
- une ouverture dont le battant touche un enduit ou une peinture fraîche en s'ouvrant ;
- une manœuvre de volet roulant pendant les phases de poussière ou juste après, avant nettoyage des coulisses ;
- l'ouverture d'un châssis dont le vitrage n'a pas encore été nettoyé de ses projections.
Ce qui s'aménage :
- Une ouverture de service par logement. On peut demander qu'une fenêtre au moins, choisie à l'avance, reste manœuvrable en permanence, et que le planning soit organisé pour ne jamais la condamner en même temps que les autres.
- La repose provisoire d'un volet sur une chambre, en fin de journée, tant que le mur autour n'est pas enduit.
- Le décalage d'une phase d'une journée sur une façade donnée, quand une contrainte personnelle le justifie et qu'elle est annoncée assez tôt pour entrer dans le planning.
- Le masquage démontable sur une ouverture précise : certains masquages se posent en cadre indépendant de l'ouvrant, ce qui laisse le battant libre. C'est un peu plus long à poser, et cela ne se fait que si c'est demandé.
Ce qui ne s'aménage pas du tout, en revanche, c'est de retirer soi-même un film ou d'ouvrir en forçant. Outre le risque d'abîmer le travail, cela déplace la responsabilité : une trace d'enduit sur un vitrage démasqué par l'occupant n'est plus imputable à l'entreprise. Si une ouverture est indispensable, cela se demande à l'interlocuteur désigné du chantier, et la réponse se note.
Ce qui se cale en réunion de lancement
Toute cette matière tient en un document d'une page, produit avant le premier jour. Le moment pour l'obtenir est la réunion de lancement, et le sujet doit y être posé explicitement : il n'y vient pas tout seul.
Six points à faire écrire :
- La liste des ouvertures par façade, avec pour chacune la date prévue de mise hors service et la date prévue de remise en service. Prévisionnelles, révisables, mais écrites.
- Le nom de ce qui condamne : masquage seul, reprise de tableau, enduit, peinture. Cela permet de comprendre pourquoi une fenêtre reste bloquée plus longtemps qu'une autre.
- Le sort des volets : déposés ou non, quand, où stockés, repérés comment, reposés quand, et par qui.
- Les points de ventilation à ne jamais obturer, ventouses en tête, et les obturations temporaires acceptées avec leur durée.
- L'ouverture de service maintenue disponible en permanence, si elle a été demandée.
- Le délai entre démasquage et nettoyage : combien de temps sépare le retrait des films du nettoyage des vitres, et à partir de quand l'occupant peut manœuvrer.
Ce document se relit à chaque point d'étape, parce que la météo le déplace. Une semaine de pluie repousse tout, et une liste jamais mise à jour cesse d'être utile au bout de trois jours. Ce que doit contenir cette première réunion, dans son ensemble, est détaillé dans l'article sur la réunion de lancement.
Une indisponibilité annoncée et bornée n'est presque jamais un sujet de conflit. Une indisponibilité découverte le matin même, sans date de fin, l'est presque toujours. La différence tient à une feuille de papier.
Questions fréquentes
Combien de temps ne pourrai-je plus ouvrir mes fenêtres pendant un ravalement ?
Compter deux à huit jours ouvrés par ouverture, selon que le mur reçoit une simple peinture ou un enduit avec reprise des tableaux, et selon la saison. Ce n'est jamais toute la durée du chantier : les fenêtres sont condamnées les unes après les autres, au rythme de l'avancement. La seule réponse fiable est celle que l'entreprise donne par écrit, façade par façade, avant de commencer.
Puis-je ouvrir une fenêtre le soir, après le départ des compagnons ?
Cela dépend de la phase, pas de l'heure. Si l'ouverture est simplement masquée et que rien de frais ne se trouve sur le tableau ni sur le nu du mur autour, il n'y a pas d'obstacle technique — mais le film ne se retire pas et se repose pas facilement. Si le tableau ou l'appui vient d'être repris, ou si la peinture est du jour, ouvrir le soir est exactement le moment le plus dommageable, parce que la matière est à son stade le plus fragile.
Mes volets battants seront-ils déposés, et qui les repose ?
Ils le sont dans la grande majorité des cas, parce qu'ils gênent la reprise des tableaux. La dépose, le stockage, le repérage et la repose relèvent de l'entreprise qui les a déposés, et cela doit figurer au devis. Ce qui se vérifie en fin de chantier : chaque volet est revenu à sa place d'origine, sa quincaillerie est complète, il ferme comme avant, et les gonds rescellés tiennent.
Comment aérer mon logement si toutes les fenêtres sont bloquées ?
En aérant côté opposé au chantier, par ouvertures courtes et franches, deux fois par jour. Une seule façade est traitée à la fois. Si le logement est mono-orienté, le sujet doit être posé au lancement : l'entreprise peut organiser une ouverture de service maintenue manœuvrable, ou séquencer autrement. Les entrées d'air masquées, les bouches d'extraction couvertes et surtout toute ventouse d'appareil à combustion doivent être listées avec leur durée d'obturation.
Pourquoi me demande-t-on de ne pas ouvrir avant le nettoyage des vitres ?
Parce que des projections minérales sèches restent sur les profils, les rails et le verre, même sous protection. Faire coulisser ou pivoter un vantail dans cet état entraîne ces grains abrasifs contre le vitrage et laisse des rayures que rien ne rattrape sur un double vitrage. On mouille, on nettoie, on aspire les rails, et seulement ensuite on manœuvre.
