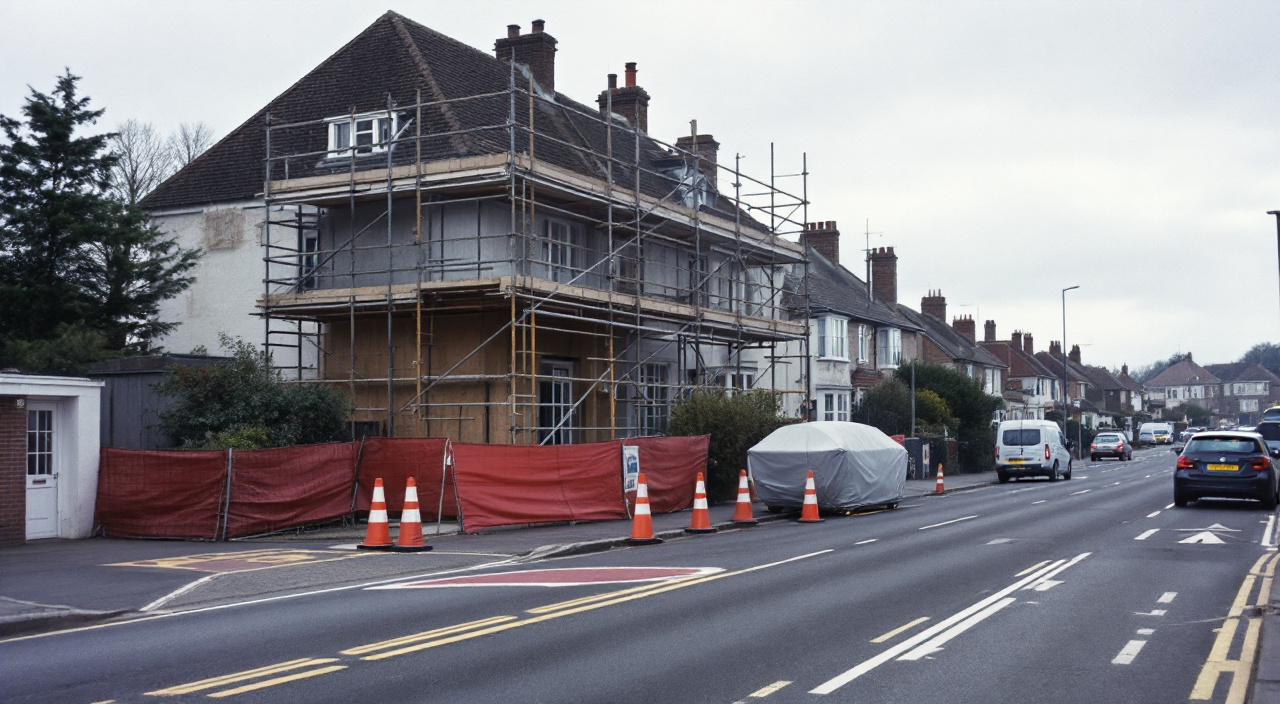

Gravigny : installer un chantier le long d'une route passante
Quand la façade est alignée sur un axe passant, tout ce que le chantier occupe, il le prend aux piétons. Les trois emprises, et les autorisations à obtenir.
Conservation correspondent
7 min de lecture

Gravigny s'étire dans la vallée de l'Iton, au nord immédiat d'Évreux, en continuité avec l'agglomération. Le bâti y mêle des maisons anciennes alignées sur la rue, des pavillons en léger retrait derrière une clôture basse, quelques bâtiments d'activité, et il est traversé par un axe qui concentre l'essentiel du trafic — celui des trajets domicile-travail le matin et le soir, celui des poids lourds, celui de tout ce qui monte ou descend la vallée.
Ravaler une façade qui donne sur cet axe pose un problème que ne pose pas un chantier de lotissement : le mur à traiter est à un ou deux mètres de voitures qui roulent, et l'échafaudage doit se poser quelque part. Il n'y a pas de recul, pas de terrain devant, pas de possibilité de reculer le camion. Tout ce que le chantier occupe, il le prend à la circulation ou aux piétons.
Cet article décrit comment s'installe proprement un chantier de façade dans cette configuration : où se pose l'emprise, quelles autorisations la couvrent, comment se protègent les piétons, comment se calent les livraisons, et ce que le trafic impose au quotidien.
Ce que « route passante » change concrètement
Quatre différences par rapport à un chantier ordinaire, et elles se cumulent.
Le temps de réaction disparaît. Sur une rue calme, un compagnon qui descend d'un échafaudage a le temps de voir arriver un véhicule. Sur un axe à trafic dense, une seconde d'inattention suffit. Cela vaut pour l'équipe, et cela vaut pour vous quand vous traversez pour aller voir l'avancement.
Le bruit du trafic couvre les avertissements. On ne s'entend pas crier « attention ». Un chantier bruyant sur un axe bruyant est un chantier où l'on communique par gestes et par signaux visuels, pas par la voix.
Le souffle des véhicules agit sur la structure. Un poids lourd qui passe à un mètre d'une bâche produit une dépression, puis une surpression. Ce n'est pas un vent, mais c'est une sollicitation répétée des centaines de fois par jour, et elle fatigue les fixations.
Tout ce qui tombe tombe sur la voie. Un gravat, un outil, une projection d'enduit, une flaque de laitance qui s'écoule : sur un axe passant, cela devient un problème de sécurité routière et un motif de mise en cause.
L'emprise : trois places possibles
Il faut bien poser l'échafaudage, la benne et le stock quelque part. Sur une façade alignée sur rue, il n'y a que trois emplacements possibles, et chacun a ses conséquences.
Sur le trottoir
C'est la solution la plus fréquente. L'échafaudage occupe le trottoir sur toute la longueur du chantier, et il faut alors décider ce qu'on fait des piétons — c'est le sujet le plus important de tout l'article, traité plus bas.
Elle a un avantage : elle ne touche pas la circulation, donc elle est plus facile à obtenir. Et un inconvénient : elle supprime le cheminement piéton, ce qui n'est acceptable que si une solution de remplacement est aménagée.
Sur une partie de la chaussée
L'échafaudage ou la benne empiète sur la voie, protégés par un balisage. Cela suppose de rétrécir une voie, parfois d'instaurer une circulation alternée, et cela relève d'un arrêté temporaire de circulation.
C'est plus lourd à obtenir, plus long à préparer, et parfois plus cher. Mais c'est souvent la seule solution qui préserve un cheminement piéton correct, et c'est ce que les gestionnaires de voirie préfèrent quand la configuration le permet.
Sur la parcelle, quand c'est possible
Si la maison a un retrait, même faible, ou une cour latérale, une partie de l'installation peut se replier chez vous : le stock, la base vie, parfois la benne. Cela réduit d'autant l'emprise sur l'espace public et donc les autorisations, les redevances et les frictions.
C'est le premier arbitrage à faire, et il se fait sur place, avec le conducteur de travaux, avant le devis. Une visite de dix minutes qui identifie deux mètres carrés utilisables dans une cour peut changer toute l'installation.
Les autorisations : qui délivre quoi
C'est la partie où il faut être précis, parce que les termes se ressemblent et que les compétences se partagent.
Première question : qui est le gestionnaire de la voie ? Une rue peut être communale, ou bien départementale même en agglomération. La réponse détermine l'interlocuteur, et parfois plusieurs interlocuteurs interviennent : la commune pour la police de la circulation en agglomération, le gestionnaire de la voie pour ce qui touche à son domaine. Je ne dirai pas de quel statut relève telle rue de Gravigny : posez la question au service technique ou à l'accueil de la mairie, avec l'adresse exacte. C'est une question à laquelle on répond en trente secondes au guichet.
Deuxième question : de quelle occupation s'agit-il ? L'usage distingue en général l'occupation sans emprise dans le sol — un échafaudage posé, une benne, un dépôt — de celle qui suppose un ancrage ou une modification du domaine. Les régimes et les dénominations correspondants relèvent du gestionnaire, et je vous renvoie à lui plutôt que de nommer approximativement un document : demandez simplement « quelle autorisation dois-je obtenir pour poser un échafaudage sur le trottoir et une benne sur la chaussée devant le numéro X, et quel est le délai d'instruction ? »
Troisième question : faut-il modifier la circulation ? Rétrécissement de voie, alternat, interdiction de stationner, suppression temporaire d'un passage piéton : cela relève d'un arrêté temporaire, pris par l'autorité compétente, qui prescrit aussi la signalisation à mettre en place.
Le cadre général de ces démarches est décrit dans occuper le domaine public. Deux points pratiques à retenir :
- c'est en général l'entreprise qui fait la demande, mais c'est vous qui devez vérifier qu'elle a été faite et obtenue. Demandez à voir l'arrêté avant le montage, et affichez-le ;
- le délai d'instruction n'est pas nul. Une demande déposée le vendredi pour un montage le lundi ne passe pas. C'est l'une des causes les plus banales de report de démarrage.
La signalisation temporaire
Un chantier qui empiète sur une voie passante doit être vu de loin, compris tout de suite, et franchi sans hésitation. Cela ne s'improvise pas avec deux cônes.
La signalisation temporaire obéit à une réglementation propre, qui définit les types de panneaux, les dispositifs de balisage, les distances de présignalisation et les conditions de visibilité de nuit. Je n'en écrirai ici ni les distances ni les schémas : ils dépendent du type de voie, de la vitesse autorisée, de la configuration et de la nature de l'empiètement, et une valeur approximative ne servirait à rien. L'arrêté délivré par le gestionnaire prescrit ce qui s'applique à votre chantier ; c'est le document de référence, et il indique aussi qui doit mettre en place la signalisation et l'entretenir.
Ce que vous pouvez observer, en revanche, sans compétence particulière :
- la signalisation est-elle en place avant le début de l'emprise, et non le lendemain ?
- est-elle complète — présignalisation, balisage de l'obstacle, fin de chantier — ou réduite à quelques cônes ?
- est-elle visible de nuit : dispositifs rétroréfléchissants, feux si l'arrêté en prescrit ?
- est-elle maintenue : un cône renversé le lundi et toujours renversé le jeudi indique que personne ne la regarde ;
- est-elle retirée dès que l'emprise cesse, plutôt que laissée un mois après ?
Une signalisation dégradée n'est pas un détail : c'est le premier élément qu'on examine si un accident survient.
Les piétons : le point le plus important
C'est là que se jouent la sécurité réelle et la qualité de l'installation. Trois situations, par ordre de préférence.
Le cheminement est maintenu sur place, sous un passage protégé aménagé sous l'échafaudage : plancher au-dessus, joues latérales, éclairage, sol plan et non glissant, largeur suffisante. C'est la meilleure solution, et elle suppose que le calepinage de l'échafaudage l'ait prévue dès l'étude.
Le cheminement est reporté sur la chaussée, dans un couloir protégé par des barrières et un balisage, avec le rétrécissement de voie qui va avec. C'est la solution la plus fréquente quand le trottoir est trop étroit pour un tunnel.
Le cheminement est reporté sur l'autre trottoir, avec deux traversées aménagées et signalées. C'est la moins bonne, parce qu'elle oblige à traverser deux fois une route passante, et elle ne devrait être retenue que si les traversées sont réellement aménagées — pas simplement fléchées.
Ce qui n'est jamais acceptable, c'est l'absence de solution : un trottoir barré, une flèche vague, et des piétons qui marchent sur la chaussée entre les voitures. C'est pourtant ce qu'on voit le plus souvent, et c'est ce qu'il faut refuser dès la préparation.
Trois exigences complémentaires, qui font la différence entre un aménagement réel et un aménagement de façade : le passage est praticable avec une poussette, un fauteuil et un déambulateur ; il est éclairé le soir, ce qui compte beaucoup en hiver ; il est propre, sans gravier ni gravats ni flaque.
Le sujet est développé dans sécurité des tiers : passants, enfants et animaux autour du chantier, et l'article consacré à sécuriser les passants au pied d'un chantier de bourg ancien traite la même question dans un tissu plus contraint. La logique des cheminements aménagés est aussi celle décrite pour un chantier au milieu des cheminements piétons.
Les livraisons et la benne : tout est affaire de créneaux
Sur un axe passant, la livraison n'est pas un problème de manutention : c'est un problème d'heure.
Les heures de pointe sont interdites de fait. Un camion qui décharge à huit heures le matin sur cet axe bloque la circulation, provoque des dépassements dangereux, et vous vaut des tensions durables avec le voisinage. La règle pratique est de livrer en milieu de matinée ou en début d'après-midi, hors des créneaux de pointe.
Les créneaux se réservent. Si la livraison suppose de neutraliser une voie, l'arrêté doit le prévoir, et un signaleur doit être présent. Cela se prépare, cela ne s'improvise pas au coup de téléphone du chauffeur.
Le déchargement se fait hors chaussée si c'est possible. Un mètre de retrait, une entrée charretière, une cour : tout ce qui permet de sortir de la voie est bon à prendre, même au prix d'un portage un peu plus long.
La benne est le point dur. Elle occupe une surface fixe pendant des semaines, elle est posée et reprise par un camion qui a besoin d'espace et de hauteur de manœuvre — attention aux lignes aériennes et aux arbres —, et elle attire les dépôts sauvages sur un axe passant. Elle se bâche, et sa rotation se cale sur les mêmes créneaux que les livraisons.
Les principes généraux sont détaillés dans livraison des matériaux : créneaux, accès et déchargement sur place.
Votre sortie de véhicules
C'est le point que les propriétaires découvrent le troisième jour, avec agacement.
Un échafaudage monté sur toute la façade, ou une benne posée en bord de voie, masque la visibilité à la sortie de votre entrée. Sur une route passante, sortir en marche arrière sans voir arriver les véhicules est dangereux, et cela le reste pendant six semaines.
Quatre réponses possibles, à arbitrer avant le montage :
- laisser une travée dégagée au droit de la sortie, ce qui se prévoit au calepinage ;
- déplacer la benne de quelques mètres pour dégager le champ de vision ;
- installer un miroir provisoire, solution simple et efficace, à condition qu'il soit posé correctement ;
- changer d'habitude : entrer en marche arrière pour sortir en marche avant, pendant la durée du chantier.
Cette question se pose aussi pour vos voisins immédiats, dont la sortie peut être masquée par votre échafaudage sans que personne y ait pensé. Un mot avant le montage évite un mois de rancune.
Ce que le trafic impose au chantier
La poussière et les gaz. Un chantier en bord d'axe travaille dans un air chargé. Cela affecte les applications : un enduit frais, une peinture, un hydrofuge reçoivent les poussières soulevées par les véhicules. Sur les façades très proches de la voie, un bâchage ou un filet devient une nécessité technique, pas un confort.
Les projections d'eau. Par temps de pluie, les véhicules projettent de l'eau chargée sur le bas de façade. C'est un problème quand une application vient d'être réalisée en partie basse. Cela se gère par l'ordre des travaux : traiter le bas de façade en période sèche ou sous protection.
Les vibrations. Le passage régulier de poids lourds transmet des vibrations au sol et au bâti. Cela ne remet pas en cause un échafaudage correctement calé, mais cela justifie de vérifier périodiquement les calages, et cela peut expliquer des désordres du bâti que le chantier révèle sans les avoir causés — raison de plus pour faire un état des lieux photographique complet avant de commencer.
Le vol et les dégradations. Un chantier visible depuis la route, avec du matériel apparent, est repéré par beaucoup de monde. Le stock ne reste pas dehors, les échelles se déposent, le pied de l'échafaudage se condamne, et les outils repartent le soir.
Ce que le chantier impose au trafic
La réciproque est tout aussi importante, et elle engage votre responsabilité comme celle de l'entreprise.
Rien ne tombe sur la voie. Filets, plinthes, protections en pied, goulotte fermée pour la descente des gravats : c'est le minimum sur une façade en bord de route.
Rien ne salit la chaussée. La boue tirée par les roues, les gravats tombés, la laitance qui s'écoule créent un risque de glissade pour les deux-roues et un motif de mise en cause. Le balayage n'est pas un geste de fin de chantier, c'est un geste de fin de journée — le sujet est traité dans boue et gravats sur la chaussée.
Rien ne projette sur les véhicules. Un lavage haute pression ou une projection d'enduit près d'une voie passante atteint les voitures qui roulent. C'est une source de réclamations immédiates et coûteuses. La parade est le bâchage de la face exposée, et le décalage de ces opérations aux heures creuses.
Rien n'éblouit ni ne surprend. Un projecteur de chantier orienté vers la voie en fin de journée d'hiver est dangereux. Une bâche qui claque ou qui bat dans le champ de vision d'un conducteur aussi.
La nuit et le week-end
Sur un axe passant, le chantier ne s'arrête pas d'exister quand l'équipe part.
Cinq vérifications, à faire chaque soir :
- la signalisation est en place, complète, et visible de nuit ;
- le balisage n'a pas été déplacé par un véhicule ou par le vent ;
- l'accès à l'échafaudage est condamné ;
- rien ne dépasse sur la voie, ni élément, ni tuyau, ni bâche décrochée ;
- le cheminement piéton est libre, éclairé et propre.
Le week-end, ajoutez-en une sixième : la benne est-elle bâchée et fermée ? Une benne ouverte en bord d'axe le vendredi soir revient pleine d'autre chose le lundi matin, et c'est vous qui payez l'évacuation.
Le calendrier de préparation
Pour un chantier en bord de voie passante, la préparation commence plus tôt que pour un chantier ordinaire. Un ordre qui fonctionne :
Bien avant le devis : visite sur place aux heures de pointe, pour voir le trafic réel. C'est instructif et cela change souvent le projet d'installation.
Au devis : arbitrage sur l'emprise — trottoir, chaussée, parcelle —, identification du gestionnaire de voirie, et chiffrage explicite des sujétions : passage protégé, signalisation, éventuelle redevance d'occupation.
Plusieurs semaines avant le montage : dépôt des demandes d'autorisation par l'entreprise, avec vérification par vous du dépôt effectif.
Avant le montage : obtention et affichage de l'arrêté, information des voisins immédiats, mise en place de la signalisation.
Le jour du montage : contrôle que l'installation correspond à ce qui a été autorisé, et pas à autre chose.
Questions fréquentes
Qui demande l'autorisation d'occuper la voie, moi ou l'entreprise ?
En pratique, c'est presque toujours l'entreprise, parce qu'elle connaît la procédure locale, qu'elle sait décrire l'emprise et qu'elle dispose des attestations demandées. Mais l'obligation vous concerne aussi : c'est chez vous que se déroule le chantier, et c'est vous qui subirez l'interruption si l'autorisation manque. Demandez donc explicitement, au moment de la signature : « qui dépose la demande, quand, et me transmettrez-vous une copie de l'arrêté ? » Puis vérifiez que la copie arrive avant le montage.
Que faire si l'entreprise commence sans autorisation ?
Signalez-le immédiatement, par écrit, au conducteur de travaux, et demandez la régularisation sous quarante-huit heures. Une occupation sans titre du domaine public expose à une interruption ordonnée par le gestionnaire, à une amende, et surtout à une situation très inconfortable en cas d'accident : l'assurance examinera si l'installation était autorisée et conforme. Ce n'est pas un formalisme : c'est ce qui vous protège. Si rien ne bouge, la mairie ou le service technique du gestionnaire est l'interlocuteur.
Peut-on obliger les piétons à traverser deux fois la route ?
C'est possible, cela se pratique, et c'est la solution la moins satisfaisante. Elle n'est acceptable que si les deux traversées sont réellement aménagées et signalées, et si la configuration de la voie le permet. Sur un axe rapide ou peu visible, elle ne devrait pas être retenue. C'est un point que le gestionnaire de voirie apprécie lors de l'instruction ; si la solution proposée par l'entreprise vous paraît hasardeuse, dites-le au moment de la demande plutôt qu'après.
Le chantier peut-il m'empêcher de sortir ma voiture ?
Il peut le compliquer, il ne devrait pas l'empêcher. Une entrée charretière ne se condamne pas sans accord, et si elle doit l'être pendant une opération précise — pose de benne, montage d'une travée —, cela s'annonce à l'avance avec une durée. Le vrai risque, plus insidieux, est la perte de visibilité à la sortie. Réglez-le au calepinage : une travée dégagée au droit de l'entrée coûte peu si on le demande avant, et beaucoup si on le demande après montage.
Combien de temps à l'avance faut-il déposer les demandes ?
Cela dépend du gestionnaire, de la nature de l'emprise et de la période de l'année, et je ne donnerai pas de délai qui serait faux la moitié du temps. Ce qu'il faut faire est simple : appeler le service concerné dès que le chantier est décidé, décrire l'emprise envisagée, et demander le délai d'instruction habituel et la liste des pièces. Notez le nom de votre interlocuteur. Puis remontez le planning à partir de ce délai, avec quelques jours de marge, et fixez la date de montage en conséquence plutôt que l'inverse.
Les projections sur une voiture qui passait sont-elles à ma charge ?
C'est en principe la responsabilité civile de l'entreprise qui est en cause, puisqu'il s'agit d'un dommage causé par son activité. C'est l'une des raisons pour lesquelles il faut obtenir son attestation d'assurance en début de chantier et vérifier qu'elle couvre bien l'activité exercée et la période. En pratique, le mieux est d'éviter la situation : bâchage de la face exposée, opérations de lavage et de projection décalées hors des heures de trafic dense, et protection systématique des véhicules stationnés à proximité immédiate.
