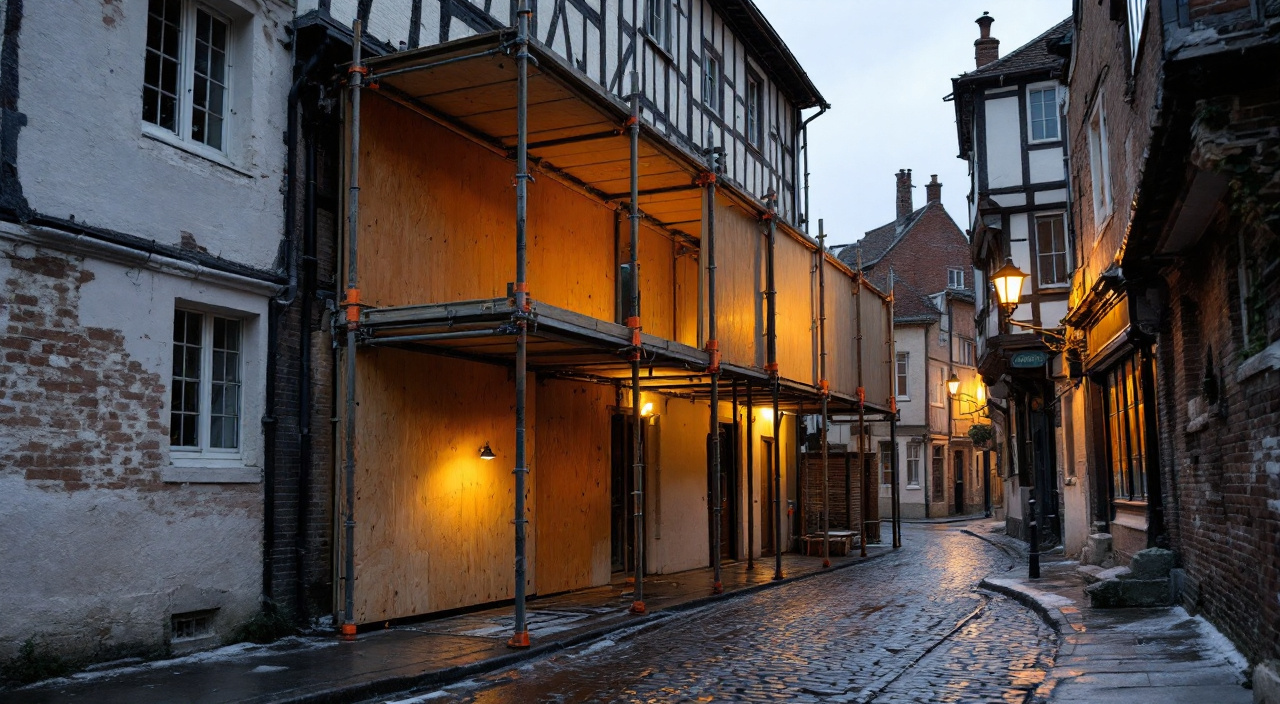

Houdan : sécuriser les passants au pied d'un chantier de bourg ancien

Trottoir étroit et rue traversante : à Houdan, protéger les passants au pied d'un échafaudage se décide avant que le premier cadre soit monté.

By

Conservation correspondent

5 min de lecture

À Houdan, la question de la sécurité des passants ne se pose pas de la même façon selon le côté de la maison qu'on regarde. Sur l'arrière, côté jardin ou côté cour, un échafaudage est une affaire entre l'entreprise et vous. Sur la rue, dans le bourg ancien, il devient un ouvrage posé au milieu d'un flux : le trottoir y fait souvent moins d'un mètre utile, les façades tombent droit sur le domaine public, et la rue continue d'être traversée toute la journée par ceux qui vont au commerce, à l'école, à la gare ou simplement chez eux. Votre chantier n'occupe pas un espace vide. Il s'insère dans un passage qui existait avant lui et qui ne s'arrêtera pas pendant.

C'est la contrainte structurante d'un bourg traversant de l'ouest des Yvelines : le bâti ancien y est aligné sur rue, mitoyen, sans recul, avec des rez-de-chaussée qui ouvrent directement sur le trottoir. Il n'existe pas de bande de terrain où poser l'échafaudage « chez soi ». Tout ce qui se monte empiète, et tout ce qui empiète doit être compensé par un dispositif qui rende le passage possible sans obliger personne à improviser.

Cet article traite un cas précis : le pied d'échafaudage en bourg ancien, quand le trottoir est trop étroit pour cohabiter avec l'ouvrage. Les principes généraux — chute d'objets, produits laissés au sol, animaux, responsabilités croisées — sont détaillés dans l'article Sécurité des tiers : passants, enfants et animaux autour du chantier, qui reste la base à lire d'abord. Ici, on descend au niveau du trottoir.

Ce qu'un bourg traversant impose au pied du mur

Un centre ancien de ce type se reconnaît à trois caractères, et chacun a une conséquence directe sur le dispositif de protection.

Le premier : la continuité du front bâti. Les maisons se touchent, les pignons sont mitoyens, il n'y a ni passage latéral ni jardin sur rue. Un piéton qui arrive sur votre chantier ne peut pas contourner par le côté ; il n'a que deux options, passer devant, ou traverser. Si votre dispositif ne lui donne pas explicitement l'une des deux, il choisira la plus rapide, c'est-à-dire descendre sur la chaussée au premier obstacle, souvent sans regarder.

Le deuxième : l'étroitesse du trottoir. Dans les rues de bourg d'avant l'automobile, le trottoir est un accotement, pas un cheminement dimensionné. Un échafaudage de pied classique mange facilement soixante-dix centimètres à un mètre en profondeur, embases et diagonales comprises. Sur un trottoir d'un mètre, il ne reste rien. Sur un trottoir d'un mètre cinquante, il reste un couloir où deux personnes ne se croisent pas et où une poussette ne passe plus.

Le troisième : le trafic. Une rue de traversée de bourg ne se comporte pas comme une rue résidentielle. Elle a des heures de pointe marquées, des véhicules de livraison qui s'arrêtent en double file, des poids lourds qui frôlent les façades dans les courbes, et un flux qui ne s'interrompt pas à midi. Cela change la nature du risque : le danger principal n'est pas seulement ce qui tombe de l'échafaudage, c'est le piéton renvoyé sur la chaussée par un dispositif mal pensé.

Mesurer le trottoir avant de dessiner quoi que ce soit

Avant toute discussion sur le type de protection, il faut un chiffre. Prenez un mètre ruban et relevez, tous les trois ou quatre mètres le long de votre façade, la largeur libre entre le nu du mur et le bord du trottoir. Notez aussi ce qui est déjà posé dessus : poteau de signalisation, coffret, borne, descente d'eau pluviale en saillie, seuil de porte qui déborde, marche d'entrée, soupirail. Ces éléments réduisent la largeur utile bien plus que ne le laisse croire un coup d'œil.

Ce relevé, fait en dix minutes, décide de tout le reste. En dessous d'un mètre quarante de largeur libre, la cohabitation entre l'échafaudage et un cheminement praticable est illusoire : il faudra soit un dispositif qui passe sous l'ouvrage, soit une déviation de l'autre côté de la rue. Au-dessus, un couloir latéral peut se discuter, à condition d'être protégé sur toute sa longueur et non seulement au droit de l'échelle.

Faites ce relevé avant de consulter les entreprises, pas après. Une entreprise qui découvre la largeur réelle le matin du montage improvise, et une improvisation en bourg ancien se traduit toujours par un rétrécissement du passage, jamais par une solution supplémentaire.

Tunnel piéton ou déviation : le choix se fait au mètre

Il n'existe que deux réponses sérieuses quand le trottoir ne suffit plus, et une troisième qui n'en est pas une.

La première réponse est le passage sous l'échafaudage, ce que les monteurs appellent un tunnel ou une passerelle piétonne. Le premier niveau de l'échafaudage est monté en hauteur libre, le plancher de travail devient la toiture du passage, et les piétons circulent dessous, protégés par un platelage plein au-dessus de leur tête et par un bardage latéral côté chaussée.

La deuxième réponse est la déviation : on ferme le trottoir, on renvoie les piétons de l'autre côté de la rue par deux traversées balisées, en amont et en aval du chantier. C'est une solution honnête quand le tunnel n'est pas montable, mais elle déplace le risque sur la chaussée et exige donc un balisage sérieux aux deux extrémités.

La troisième, celle qu'on voit trop souvent, consiste à laisser un couloir résiduel de soixante centimètres entre les montants et le caniveau, avec une rubalise tendue. Ce n'est ni un passage ni une fermeture. Les piétons valides s'y engagent en frôlant les tubes, les autres descendent sur la route, et le chantier a créé exactement le comportement qu'il voulait éviter.

Ce qu'un tunnel doit avoir pour être un tunnel

Un passage sous échafaudage n'est pas un espace laissé libre par hasard entre deux pieds. C'est un ouvrage, et il se décrit au devis. Ce que vous devez y trouver :

  • une hauteur libre suffisante pour passer sans se baisser, mesurée sous l'obstacle le plus bas, entretoise comprise, et non sous le plancher théorique ;
  • une largeur libre constante sur toute la longueur, y compris au droit des contreventements, qui sont la cause habituelle des rétrécissements ;
  • un platelage plein et jointif au-dessus du passage, sans interstice entre les planchers, doublé si des travaux lourds se déroulent au-dessus ;
  • un bardage ou un garde-corps continu côté chaussée, pour qu'un piéton ne puisse pas être poussé ou déséquilibré vers la circulation ;
  • des montants protégés par des fourreaux ou des angles rembourrés à hauteur d'épaule, et rendus visibles par un marquage contrasté ;
  • un sol praticable : pas de câble en travers, pas de tuyau, pas de seuil créé par une embase ou une semelle de répartition ;
  • un éclairage propre au passage, parce qu'un tunnel est toujours plus sombre que la rue, même en plein jour.

Deux points sont systématiquement oubliés et méritent d'être exigés nommément. Le premier : la continuité aux extrémités. Un tunnel qui s'arrête net à un mètre de l'angle laisse le piéton sortir dans le vide, entre un montant et une bordure. Les entrées et sorties doivent être élargies et balisées. Le second : l'accessibilité. Une largeur qui laisse passer un adulte ne laisse pas passer un fauteuil, un déambulateur ou une poussette double. Si le passage ne peut pas être dimensionné pour eux, il faut le dire et prévoir la déviation en complément, pas faire comme si le problème n'existait pas.

Quand la déviation est la seule option honnête

Le tunnel devient impossible dans plusieurs configurations très courantes en bourg ancien : hauteur sous plancher insuffisante parce que le rez-de-chaussée est bas, façade en encorbellement dont l'étage avance sur la rue et interdit de reculer les montants, trottoir si étroit que même le passage sous l'ouvrage sortirait sur la chaussée, ou présence d'une porte cochère qui doit rester manœuvrable.

Dans ces cas, la déviation se prépare comme un petit ouvrage à part entière. Elle suppose deux traversées matérialisées, un balisage lisible de loin dans les deux sens de circulation, une signalisation posée assez en amont pour que le piéton la voie avant d'être au contact du chantier, et un examen de ce qui se trouve en face : le trottoir d'en face est-il lui-même praticable sur toute la longueur du détour ? Renvoyer les gens vers un accotement encore plus étroit ne règle rien.

Ce point relève de l'occupation du domaine public et de la circulation, et il ne s'invente pas : les modalités, les documents à fournir et les délais d'instruction se vérifient auprès des services de la mairie de Houdan avant de commander l'échafaudage, parce qu'ils peuvent conditionner la date de montage et la nature du dispositif accepté. Posez la question tôt, et faites-la poser par écrit par l'entreprise dans son offre.

Filets, plinthes et bâches : ce qui retient réellement un objet

Au-dessus de la tête des passants, la protection ne se juge pas à l'aspect. Un échafaudage entièrement bâché paraît sûr et peut être moins protecteur qu'un échafaudage nu correctement équipé en plinthes.

La plinthe est la première barrière et la plus efficace. C'est la planche verticale posée en rive de plancher, qui empêche un outil, une truelle, un morceau d'enduit ou un caillou de partir dans le vide en roulant. Elle doit être présente à tous les niveaux, y compris ceux où personne ne travaille en ce moment, et sur toute la longueur, y compris aux extrémités et au droit des trémies d'accès. Une plinthe manquante sur trois mètres, c'est une ouverture permanente au-dessus du trottoir.

Le filet vient ensuite. Il arrête les projections et les petits éléments, il limite la dispersion des poussières de piquage, et il rend l'ouvrage visible. Il ne retient pas un objet lourd. Sa maille et son état comptent : un filet déchiré et recousu à la va-vite, ou détendu au point de faire des poches, ne remplit plus sa fonction.

La bâche pleine relève d'un autre besoin : confiner les poussières et les projections d'enduit, protéger du soleil et du vent l'application d'un produit, isoler visuellement le chantier. Elle a un coût technique important, sur lequel il faut être clair.

Le vent d'ouest et ce qu'il fait d'une bâche pleine

Sur le plateau du Mantois, le bâti ancien est aligné sur des rues qui canalisent le vent, et les vents dominants d'ouest arrivent sans grand écran depuis la plaine. Une façade exposée à l'ouest, en sortie de courbe ou à un carrefour, prend des rafales bien réelles.

Une bâche pleine transforme l'échafaudage en voile. La prise au vent est multipliée, et toute la charge supplémentaire part dans les ancrages, c'est-à-dire dans votre mur. Sur un bâti ancien — pan de bois, remplissage en brique ou en torchis, moellons hourdés à la chaux, enduits anciens — ces points d'ancrage ne se traitent pas comme sur un mur de béton. Deux conséquences pratiques :

  • le bâchage plein doit être une décision technique justifiée, pas un réflexe esthétique ; s'il est retenu, le plan d'ancrage doit être revu en conséquence, et l'entreprise doit dire où elle ancre et dans quoi ;
  • quand un coup de vent est annoncé, un échafaudage bâché se contrôle : bâches reprises ou partiellement ouvertes selon les consignes du monteur, tour de ronde après l'épisode, avec vérification des attaches et des ancrages.

Un filet correctement tendu, associé à des plinthes complètes et à un platelage plein au-dessus du passage, protège mieux les passants qu'une bâche mal entretenue qui claque. C'est un arbitrage à poser explicitement avec l'entreprise, et à consigner. Les questions de responsabilité et d'accès en dehors des heures ouvrées sont développées dans L'échafaudage : sécurité, responsabilités et accès hors horaires.

Le balisage nocturne, d'octobre à mars

Un chantier de façade qui démarre en septembre travaille encore en novembre. À cette période, sous nos latitudes, la nuit tombe avant dix-sept heures : la rue est utilisée dans le noir bien plus souvent qu'en journée, notamment aux heures de retour. Un dispositif conçu en été devient dangereux en automne si personne ne le reprend.

Ce qu'il faut, concrètement :

  • des éléments rétroréfléchissants sur les montants d'angle et aux deux extrémités du dispositif, visibles dans les phares comme à la lumière d'un lampadaire ;
  • un balisage lumineux autonome aux angles saillants, avec des piles ou des batteries dont quelqu'un est chargé — un feu éteint est pire qu'absent, parce qu'il crée une zone noire là où l'œil attend un repère ;
  • un éclairage du passage lui-même s'il s'agit d'un tunnel, y compris quand le chantier est à l'arrêt ;
  • des angles bas repérés : les embases, les semelles et les stabilisateurs sont à hauteur de tibia et invisibles de nuit s'ils ne sont pas peints ou gainés en couleur contrastée ;
  • une signalisation de déviation qui reste lisible mouillée et de nuit, ce que ne fait pas une feuille A4 scotchée sur un tube.

Le point le plus souvent négligé est la vérification. Le balisage nocturne est installé au montage, puis plus personne ne le regarde, parce que les compagnons partent avant la tombée du jour et ne voient jamais leur propre chantier de nuit. C'est précisément un contrôle que le propriétaire peut faire lui-même, et qu'il est le seul à pouvoir faire.

Les horaires de manutention : livrer hors du flux

Le moment le plus dangereux pour un passant n'est ni le piquage ni l'application. C'est la manutention : livraison des sacs et des palettes, montée des matériaux, descente des gravats, montage et démontage de l'échafaudage. Ce sont les phases où des charges circulent au-dessus ou à proximité immédiate du trottoir, où un camion stationne, où les protections sont temporairement ouvertes.

Dans une rue de traversée de bourg, ces opérations doivent être calées hors des heures de pointe. Le raisonnement est simple : on identifie les créneaux où le flux piéton est le plus dense — entrées et sorties d'école, ouverture des commerces, jour de marché, fin d'après-midi — et on programme les manutentions ailleurs. Le milieu de matinée et le milieu d'après-midi sont généralement les fenêtres les plus calmes.

Trois exigences concrètes à porter au devis ou au compte rendu de la réunion de lancement :

  • aucune manutention verticale au-dessus d'un passage ouvert. Pendant une montée de charge, le passage sous échafaudage est fermé et un homme est posté à chaque extrémité pour orienter les piétons. La fermeture dure quelques minutes, pas une demi-journée ;
  • la livraison est annoncée la veille, avec créneau et durée, pour que vous puissiez prévenir vos voisins et les commerces mitoyens ;
  • le déchargement ne se fait pas depuis le passage. Les palettes ne se posent pas en travers du cheminement « le temps de », parce que ce temps-là dure toujours plus longtemps que prévu.

Le montage et le démontage de l'échafaudage sont les deux journées les plus sensibles de tout le chantier : c'est là qu'il y a le plus d'éléments manipulés en hauteur et le moins de protections en place. Ces deux journées justifient une organisation renforcée, décrite dans Le démontage de l'échafaudage : ce qui se vérifie à ce moment-là. Elles doivent être annoncées à l'avance et non découvertes le matin même.

Fermer l'accès à l'échafaudage le soir

Un échafaudage monté en rue, accessible depuis le trottoir, est une invitation. Pas seulement pour les enfants : pour quiconque veut monter voir, pour un curieux, pour une intrusion vers vos fenêtres. En bourg ancien, l'échelle du premier niveau donne souvent sur des ouvertures de premier étage à moins de trois mètres du sol.

La règle est simple et non négociable : à la fin de chaque journée, le premier niveau doit être inaccessible depuis la rue. Les dispositifs qui le permettent sont connus :

  • dépose de l'échelle du premier niveau, ou verrouillage de la trappe d'accès ;
  • pose d'un panneau de fermeture, d'une grille ou d'un bardage plein sur le premier niveau côté rue, sur toute la longueur accessible ;
  • neutralisation des points d'escalade faciles : diagonales basses, échelle laissée appuyée, tas de palettes ou benne stationnée contre l'ouvrage servant de marchepied ;
  • affichage d'interdiction d'accès, qui n'empêche rien seul mais qui compte si un incident survient.

Ce point mérite une phrase écrite dans le devis ou dans le compte rendu de lancement, du type : « fermeture de l'accès au premier niveau à chaque fin de poste ». Sans cette phrase, la mesure dépend de l'habitude du chef d'équipe, et l'habitude s'oublie un vendredi soir. La signalisation obligatoire et les mentions à afficher sur la clôture sont détaillées dans L'affichage de chantier : ce qui doit être visible, et pourquoi.

Un cas particulier fréquent en bourg : le week-end long et les congés. Un chantier arrêté cinq jours avec un échafaudage laissé en place n'est pas un chantier sans risque, c'est un chantier sans personne pour surveiller. Avant toute interruption longue, le passage, le balisage et la fermeture doivent être vérifiés une dernière fois, et quelqu'un doit être joignable.

Ce que le propriétaire exige au devis, et ce qu'il vérifie lui-même

Vous ne dirigez pas le chantier et vous n'avez pas à monter sur l'ouvrage. Mais vous êtes la seule personne présente sur place tous les soirs, tous les week-ends, et par tous les temps. C'est un poste d'observation que personne d'autre n'occupe.

Ce qui doit figurer noir sur blanc avant la signature :

  • le type de dispositif retenu — passage sous échafaudage ou déviation — et sa longueur ;
  • les largeur et hauteur libres du passage, en chiffres ;
  • la nature des protections : plinthes à tous les niveaux, filet, platelage plein au-dessus du passage, bardage côté chaussée ;
  • le balisage de jour et de nuit, et qui l'entretient ;
  • les créneaux de manutention et les modalités de fermeture temporaire du passage ;
  • la fermeture de l'accès à l'échafaudage en fin de poste, formulée explicitement ;
  • le nom et le numéro d'une personne joignable en dehors des heures de chantier ;
  • la remise en état du trottoir à la dépose.

Le dernier point n'est pas décoratif : un trottoir de bourg ancien est rarement neuf, et les embases, les semelles et les charges répétées y laissent des traces. Photographiez-le avant le montage, de la même façon que la façade, selon la méthode décrite dans L'état des lieux photographique avant travaux : méthode, cadrages, conservation. Un pavé descellé ou une bordure éclatée constatés à la dépose se discutent mieux avec une photo datée.

La ronde de fin de journée, en quatre minutes

Une fois par jour, après le départ de l'équipe, faites le tour depuis la rue. Vous n'entrez pas dans le chantier, vous marchez sur le trottoir d'en face puis vous passez devant. Cinq choses se regardent :

1. Le passage est-il libre sur toute sa longueur ? Pas de seau, pas de sac, pas de tréteau, pas de câble en travers, pas de palette « posée pour la nuit ». 2. L'accès au premier niveau est-il fermé ? Échelle déposée ou trappe verrouillée, pas d'appui facile laissé au pied de l'ouvrage. 3. Le balisage est-il en place et allumé ? Revenez une fois à la nuit tombée dans la semaine : c'est le seul moyen de savoir. 4. Les plinthes sont-elles complètes ? Regardez la rive des planchers depuis le trottoir d'en face, à contre-jour : les manques se voient d'en bas. 5. Le filet est-il tendu et entier ? Une déchirure ou une poche se répare le lendemain, pas à la fin du chantier.

Quand quelque chose cloche, on le signale le soir même ou le lendemain matin, à la bonne personne, et par un message écrit qui laisse une trace. Un point signalé le jour où il apparaît se corrige en cinq minutes ; le même point signalé trois semaines plus tard devient une discussion.

Enfin, deux réflexes qui évitent la moitié des incidents : prévenez vos voisins immédiats de la date de montage et de la nature du dispositif, et signalez à l'entreprise les usages particuliers de votre rue qu'elle ne peut pas connaître — l'heure de la collecte, le jour de marché, le passage des enfants vers l'école, la sortie de véhicule du voisin. Ce que vous savez de votre rue vaut mieux que n'importe quel plan d'installation, et vous êtes le seul à pouvoir le transmettre.

Questions fréquentes

Faut-il obligatoirement un passage sous l'échafaudage à Houdan ?

Cela dépend de la largeur réelle du trottoir, de la configuration de la façade et de ce que la commune autorise en matière d'occupation du domaine public. Il n'existe pas de réponse valable pour toutes les rues du bourg. La démarche correcte consiste à relever la largeur libre devant votre façade, puis à interroger le service compétent de la mairie sur les modalités d'occupation du trottoir et de la chaussée : la réponse déterminera si le passage sous ouvrage, la déviation ou une combinaison des deux est possible. Faites-le avant de commander l'échafaudage, pas après.

Qui est responsable si un passant est blessé au pied de mon échafaudage ?

Pendant le chantier, l'entreprise qui a monté et qui exploite l'échafaudage assume la sécurité du dispositif, et son assurance de responsabilité civile professionnelle est en première ligne. Votre responsabilité de propriétaire peut néanmoins être recherchée, notamment au titre de la garde de l'ouvrage ou si vous avez fait exécuter des travaux sans les autorisations requises. C'est une raison suffisante pour exiger l'attestation d'assurance à jour avant le démarrage, pour conserver les échanges écrits et pour signaler par écrit tout défaut constaté.

Un tunnel piéton coûte-t-il plus cher qu'un échafaudage simple ?

Oui, et il faut le savoir dès la demande de devis pour ne pas comparer des offres qui ne recouvrent pas la même chose. Le surcoût vient de plusieurs postes : le premier niveau doit être monté en hauteur libre, ce qui suppose des éléments spécifiques et un calcul de charge différent ; il faut un platelage plein, un bardage latéral et un éclairage ; et le temps de montage augmente. Une offre nettement moins chère que les autres sur le même trottoir étroit a souvent supprimé ce poste : demandez explicitement s'il est inclus.

Peut-on garder le trottoir ouvert pendant le montage de l'échafaudage ?

Non, et il ne faut pas le demander. Le montage et le démontage sont les phases où des éléments sont manipulés en hauteur sans que les protections définitives soient en place. Pendant ces opérations, le trottoir se ferme et les piétons sont renvoyés en amont vers une traversée balisée, avec du personnel pour orienter. Ces journées sont courtes ; elles doivent être annoncées à vos voisins et aux commerces mitoyens quelques jours avant.

Que faire si je constate que l'échafaudage reste accessible le soir ?

Prenez une photo horodatée depuis la rue, envoyez-la le soir même ou le lendemain matin au conducteur de travaux avec une phrase factuelle, et demandez une confirmation écrite que la fermeture sera assurée chaque fin de poste. Si la situation se répète, écrivez à l'entreprise et non plus seulement au chef d'équipe. Ce n'est pas un point de détail : un échafaudage accessible depuis un trottoir de bourg engage votre responsabilité autant que la sienne, et la trace écrite est ce qui fait la différence si un incident survient.
