L'unité extérieure de pompe à chaleur pendant un ravalement

Unité extérieure de pompe à chaleur et ravalement : faut-il la déposer ou travailler autour, qui touche aux liaisons, et comment se passe la repose.

Conservation correspondent

9 min de lecture

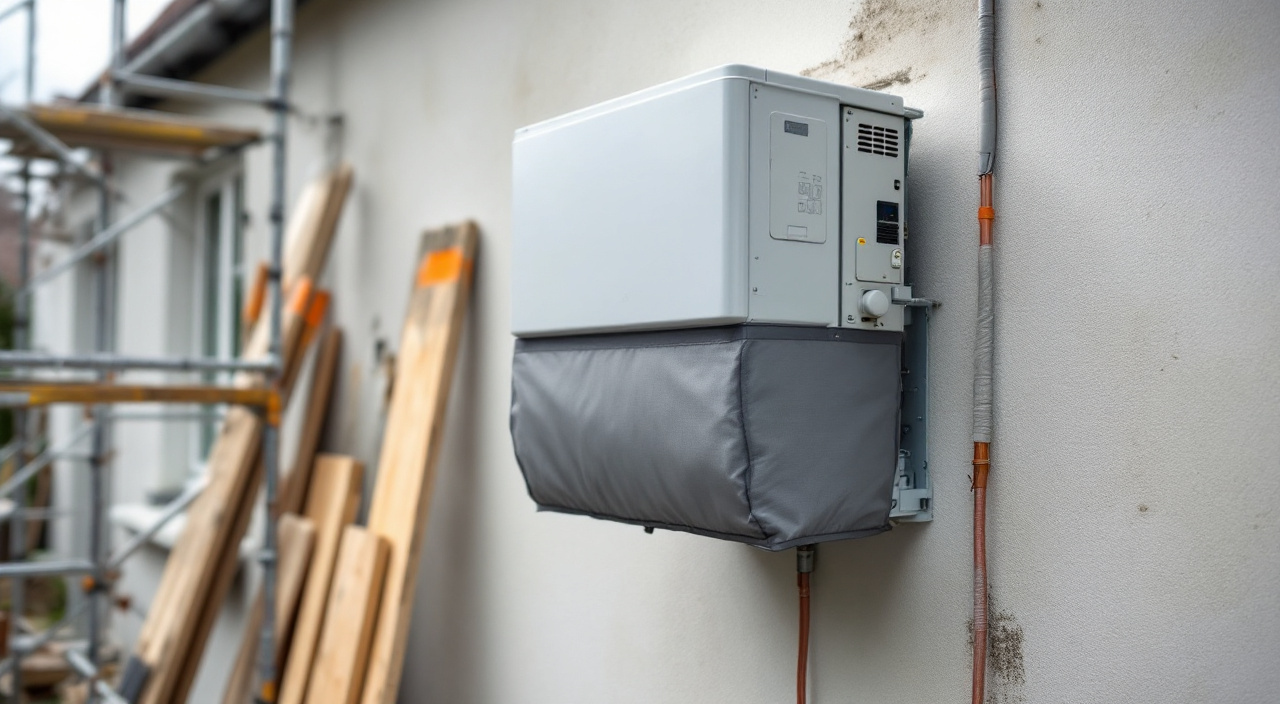

Unité extérieure de pompe à chaleur protégée sur sa console derrière l'échafaudage d'un ravalement
Unité laissée en place pendant le chantier : protection basse, dégagement d'air conservé et liaisons frigorifiques accessibles.

Déposer l'unité ou travailler autour : ce qui se tranche avant le montage

Dans la majorité des ravalements, l'unité extérieure de pompe à chaleur n'est pas déposée. On l'écarte du plan de travail quand la fixation le permet, sinon on travaille autour : l'appareil reste en place, il est mis à l'arrêt et emballé les jours de piquage, et l'enduit est arrêté proprement autour de sa console avant d'être raccordé une fois l'appareil remis en service. La dépose complète ne se décide que dans trois cas précis, décrits plus bas. Elle coûte deux interventions au lieu d'une, elle immobilise le chauffage, et elle rouvre un circuit frigorifique qui fonctionnait bien.

Le point à retenir avant de signer : la dépose n'appartient pas à l'entreprise de façade. Le circuit contient un fluide frigorigène sous pression dont la manipulation est réservée à une entreprise détentrice d'une attestation de capacité, avec des opérateurs eux-mêmes attestés. Débrancher, récupérer le fluide, retirer l'unité, la reposer, tirer au vide et remettre en service sont des gestes de frigoriste. Le ravaleur, lui, prend en charge la protection, la dépose de la console si elle est purement mécanique et convenue, le percement, la reprise d'étanchéité et la repose du support. La décision se prend donc à trois : vous, le ravaleur, l'installateur du chauffage — et elle se prend avant que l'échafaudage monte, pas le matin où l'équipe arrive avec le marteau.

Les trois situations qui imposent vraiment une dépose

Le ravalement comporte une isolation par l'extérieur. C'est le cas le plus net. Le nu du mur avance de l'épaisseur de l'isolant plus celle de l'enduit. La console d'origine est trop courte, ses chevilles ne travaillent plus dans le bon matériau, et l'appareil se retrouverait à l'aplomb ou en retrait de la nouvelle peau. Il faut une console traversante, plus longue, reprise sur le mur porteur derrière l'isolant, avec traitement du pont thermique et de l'étanchéité au droit de chaque platine. Les liaisons frigorifiques, elles, doivent gagner la même longueur : soit elles ont du mou en réserve, soit il faut les rallonger, ce qui suppose des raccords brasés, une remise sous vide et un complément de charge calculé selon la notice du fabricant.

L'unité est plaquée sur le support à traiter et interdit le travail. Une unité posée à quelques centimètres du mur, sur des plots au sol ou sur une console courte, laisse une lame d'air où aucune main ne passe. On ne pique pas derrière, on n'y applique ni gobetis ni finition, et on ne contrôle pas ce qu'on y fait. Deux issues : la dépose, ou l'écartement provisoire — l'appareil est soulevé de sa console et posé plus loin, liaisons intactes, si leur longueur et leur rayon de courbure l'autorisent. Cette seconde solution s'apprécie sur place, cintre par cintre : un tube de cuivre déjà formé ne se redresse pas impunément.

L'échafaudage ne peut pas se monter autrement. Une unité au sol le long d'un pignon étroit occupe exactement la bande où doivent atterrir les semelles et les vérins. Un montage en porte-à-faux ou un enjambement bricolé au-dessus de l'appareil dégrade la stabilité du pied et met la machine sous une zone de chute d'objets. Le monteur d'échafaudage tranche : soit il a le recul, soit l'appareil bouge. Cette question rejoint tout ce qui encombre le pied de mur, et elle se règle au même moment que le reste, pas après.

Pourquoi l'équipe de façade ne touche pas au circuit

Une liaison frigorifique n'est pas un câble. Ce sont deux tubes de cuivre isolés, sous pression, remplis d'un fluide dont le rejet à l'atmosphère est interdit et dont la récupération est tracée. Un tube plié trop serré s'écrase et étrangle le débit. Un raccord dudgeon desserré puis resserré au jugé fuit lentement, et la panne se déclare des mois plus tard, en plein hiver, sans qu'on la rattache au ravalement. Une liaison sectionnée laisse entrer de l'humidité dans le circuit ; l'eau y détruit l'huile et le compresseur.

Il y a aussi une conséquence contractuelle. Une intervention sur le circuit par un tiers non qualifié fait sortir l'installation du cadre de sa garantie constructeur et, le plus souvent, de son contrat d'entretien. Le jour où le compresseur lâche, l'origine du sinistre est discutée, et vous êtes seul entre un ravaleur qui dit avoir juste déplacé un boîtier et un installateur qui refuse la prise en charge. C'est exactement le même raisonnement que pour les panneaux solaires face à l'échafaudage : l'équipement reste à son installateur, la façade reste au ravaleur, et l'écrit répartit les deux.

Ce que contient une dépose, poste par poste

Une dépose-repose n'est pas une ligne unique. Elle se décompose, et cette décomposition est ce que vous devez retrouver au devis de l'installateur.

Côté frigoriste, à la dépose : consignation électrique de l'appareil, récupération du fluide dans une bouteille dédiée avec pesée, ouverture des raccords, obturation des tubes et des vannes pour éviter toute entrée d'air et d'humidité, débranchement de la liaison électrique et de la liaison de commande, puis dépose physique de l'unité. Le fluide récupéré fait l'objet d'une traçabilité écrite : c'est la fiche d'intervention, à demander et à ranger avec les papiers du logement.

Côté ravaleur, entre les deux : dépose de la console et repérage de ses fixations, traitement du support, percement neuf ou reprise du percement existant, application du système d'enduit, et repose du support une fois le subjectile sec et durci. C'est le point de calage principal du planning : la console ne se refixe pas sur un enduit frais.

Côté frigoriste, à la repose : repositionnement, raccordement, contrôle d'étanchéité, tirage au vide poussé et maintenu pour extraire l'humidité, recharge du fluide à la masse indiquée par le fabricant, remise sous tension, essai en chaud et en froid, relevé des pressions et des températures. Rien de tout cela ne se fait en passant : c'est une intervention programmée, avec un opérateur, un groupe de récupération et une balance.

Le support provisoire, souvent oublié du devis

Une unité déposée doit dormir quelque part, et l'endroit compte. Elle pèse lourd, elle contient un compresseur monté sur ressorts, et son échangeur à ailettes se voile au moindre choc. Trois règles simples couvrent l'essentiel.

  • À l'abri et de niveau. Sur des cales, pas à même la terre, sous auvent ou sous bâche ventilée, à l'écart des zones de circulation et de la goulotte à gravats.
  • Debout, dans sa position de service. Un appareil couché fait descendre l'huile du compresseur là où elle ne devrait pas aller. S'il a été couché, il se laisse reposer debout avant remise sous tension, et c'est l'installateur qui fixe ce délai.
  • Tubes bouchés. Les extrémités de liaison et les orifices de l'appareil restent obturés tant qu'ils ne sont pas raccordés. Un chantier de façade est un nuage de poussière minérale.

Qui garde l'appareil, où, et qui répond de sa détérioration : ces trois réponses s'écrivent avant. Un appareil stocké chez vous relève de votre assurance ; stocké dans l'emprise de chantier, il relève de celle de l'entreprise qui en a la garde. Photographiez-le sous plusieurs angles au moment de la dépose, dans la même logique que l'état des lieux photographique d'avant travaux.

Travailler autour de l'unité laissée en place

C'est le cas le plus fréquent, et il a ses propres exigences. Laisser l'appareil en place ne veut pas dire l'oublier.

D'abord, les dégagements. Une pompe à chaleur air-eau aspire par l'arrière et par les côtés, souffle par l'avant, et sa performance chute si ce circuit d'air est contrarié. La notice du fabricant donne les dégagements minimaux à respecter autour de l'appareil ; ce sont eux qui décident si un plancher d'échafaudage peut passer devant la sortie d'air, si une bâche peut descendre à cet endroit, et si un stock de sacs peut se ranger là. Un échafaudage bâché sur toute la hauteur transforme parfois la zone en caisson clos où l'appareil recycle son propre air refroidi ; il se met alors en défaut ou dégivre sans arrêt. Un simple accès de service côté vannes doit aussi rester praticable, sinon plus personne ne peut intervenir en cas de panne pendant le chantier.

Ensuite, le point d'arrêt. Les jours de piquage, de décroûtage, de sablage ou de lavage haute pression sur le pan concerné, l'appareil est arrêté et emballé. Les autres jours, il est déballé et il tourne. Cette alternance se décide à la réunion de lancement et se rappelle au tour de chantier du soir, sinon personne ne déballe et l'appareil reste sous housse trois semaines — au mieux il ne chauffe plus, au pire il tourne sous housse et surchauffe.

La poussière de piquage et l'échangeur à ailettes

C'est le vrai risque de la solution « on laisse en place ». Les ailettes d'un échangeur sont des lames d'aluminium serrées, très près les unes des autres. La poussière de mortier n'y est pas seulement sèche : elle contient des fines de liant qui prennent avec l'humidité de l'air et du dégivrage. Une fois hydratées et reprises, elles forment une croûte qui ne se souffle plus. Le résultat n'est pas une panne franche, c'est une dégradation progressive : moins d'air, moins d'échange, dégivrages plus fréquents, consommation qui monte, et un appareil qui vieillit vite sans que rien n'ait l'air cassé.

Trois précautions valent mieux qu'un nettoyage après coup.

  • Une housse pleine, mais seulement à l'arrêt. Bâche opaque et fermée, serrée en bas, appareil consigné. Elle interdit le fonctionnement : c'est justement pourquoi elle ne se laisse pas en place les jours où l'appareil doit tourner. Un carton ou un panneau rigide posé en écran devant l'échangeur, sans obturer, permet de protéger d'un jet de projection tout en laissant passer l'air.
  • Aucune bâche étanche laissée à demeure. Un emballage plastique fermé en permanence enferme l'humidité, fait condenser à l'intérieur et corrode ailettes et carte électronique. Si l'unité doit rester couverte plusieurs semaines, c'est une protection respirante, ventilée en partie basse.
  • L'arrosage préalable et le confinement à la source. Piquer humide et descendre les gravats en goulotte fermée réduit le nuage à traiter. La logique est la même que pour la poussière qui entre dans la maison pendant un ravalement : on limite l'émission avant de discuter du nettoyage.

Si des fines se sont malgré tout déposées, le nettoyage se fait appareil consigné, à basse pression et dans le sens des ailettes, par l'installateur. Un jet haute pression pointé sur un échangeur couche les ailettes et abîme définitivement l'échange.

Condensats, alimentation électrique et écoulements

Une unité extérieure produit de l'eau. En mode chauffage, l'échangeur givre puis dégivre, et cette eau tombe par le bac de fond. Sur un appareil au sol, elle part dans un lit de galets, un drain ou un regard. Sur un appareil en console, elle est parfois canalisée par un tuyau qui longe la façade.

Ce tuyau se retrouve exactement dans la zone de travail. Trois défauts classiques apparaissent en fin de chantier. Le tuyau a été coupé et jamais rétabli : l'eau ruisselle sur l'enduit neuf et y dessine une coulure sombre permanente. Il a été rebranché avec une contre-pente : l'eau stagne, gèle et fait éclater le conduit. Il a été noyé dans l'enduit : le jour où il se bouche, on casse la finition pour y accéder. La bonne pratique est simple à demander — le point de rejet est identifié et photographié avant le chantier, rétabli à l'identique ou mieux après, avec une pente continue et un exutoire qui n'attaque ni le pied de mur, ni un cheminement où l'eau gèle en hiver.

L'alimentation électrique suit la même logique. Une pompe à chaleur est raccordée sur un circuit dédié depuis le tableau, avec sa protection propre, et souvent un sectionneur ou un boîtier de coupure à proximité de l'unité. Ce boîtier, ce câble et son chemin de câble sont fixés en façade, donc concernés. Ce qui se coupe, ce qui se dépose, ce qui se repose et qui le fait s'écrit noir sur blanc, comme pour tous les câbles, coffrets et antennes de façade. Une règle non négociable : l'appareil ne se consigne pas en tirant sur une fiche ni en coupant un fil, mais au disjoncteur dédié, et il ne se remet sous tension qu'avec l'accord de l'installateur.

Dernier point souvent sous-estimé : les vibrations. Le piquage à l'aiguille ou au marteau électro-pneumatique fait vibrer tout le mur, donc la console, donc les raccords dudgeon et les points de brasure. Sur une installation ancienne, un raccord déjà fatigué peut commencer à fuir pendant cette période. C'est un argument de plus pour arrêter et surveiller l'appareil pendant les phases de percussion, et le même mécanisme que celui décrit à propos des vibrations du piquage dans la maison.

La coupure du chauffage et de l'eau chaude

C'est la contrainte qui pilote la date. Selon l'installation, l'unité extérieure alimente uniquement le chauffage, ou le chauffage et l'eau chaude sanitaire, ou seulement un ballon thermodynamique en version séparée. La conséquence d'une coupure n'est donc pas la même d'une maison à l'autre, et la première question à poser à l'installateur est : que perd-on exactement, et pendant combien de temps ?

Ce qui décide de la durée : la nature de l'opération (simple écartement provisoire, ou dépose avec récupération de fluide), la longueur des liaisons à modifier, la nécessité ou non d'un délai de séchage de l'enduit avant repose du support, et la disponibilité de l'installateur pour deux passages. Aucun barème ne donne cette durée : elle s'écrit dans le devis, en jours, avec la mention de ce qui reste disponible pendant ce temps.

Les arbitrages qui reviennent le plus souvent :

  • Programmer hors saison de chauffe. C'est la solution la plus économique et la plus sûre. Un ravalement se cale volontiers au printemps ou en fin d'été ; une dépose de pompe à chaleur en janvier crée un problème que personne n'a envie de gérer.
  • Vérifier l'appoint. Beaucoup d'installations disposent d'une résistance électrique d'appoint sur le ballon ou sur le circuit. Si elle existe et reste alimentée, l'eau chaude survit à la coupure — mais la consommation monte, et cela se dit avant plutôt qu'à la facture.
  • Séquencer le chantier. Quand le pan portant l'unité peut être traité en dernier, la coupure se réduit à quelques jours en fin d'opération, sur une période choisie. C'est une contrainte de plus donnée au planning, et c'est le bon endroit pour la placer.
  • Prévenir les occupants. En logement loué ou en copropriété, une coupure d'eau chaude ou de chauffage se notifie avec ses dates, comme toute interruption de service.

La repose : fixation, mise en service et étanchéité des percements

La repose est le moment où l'on décide si ce chantier laissera une trace dans dix ans. Deux sujets s'y jouent : la tenue mécanique du support, et l'étanchéité des trous.

Le percement, le fourreau et la reprise d'étanchéité

Les liaisons frigorifiques traversent le mur. Ce percement, souvent réalisé à l'installation initiale sans grand soin, est rouvert ou refait pendant le ravalement. C'est l'occasion de le traiter correctement, et ce point figure rarement au devis si personne ne le demande.

Ce qu'un percement bien fini comporte : un fourreau, une pente légère vers l'extérieur pour qu'aucune eau ne chemine vers l'intérieur, un bourrage isolant continu autour des tubes, un mastic ou une collerette qui ferme l'orifice côté extérieur sans coller directement sur l'isolation des tubes, et une protection contre l'entrée des rongeurs et des insectes. Le raccord entre le nouvel enduit et cette collerette doit être franc, sans microfissure d'arrêt : c'est par là que l'eau entre, et elle ressort à l'intérieur, plusieurs mois après, sous forme d'une auréole au plafond de l'étage inférieur qu'aucun diagnostic ne relie au ravalement.

Sur la fixation, quatre exigences se vérifient à l'œil et se demandent par écrit : des chevilles adaptées au matériau réellement rencontré derrière l'enduit neuf, un scellement qui ne compte pas sur la seule couche de finition, un appareil parfaitement de niveau dans les deux sens pour que le bac de fond évacue, et des plots ou silentblocs remis en place. Les silentblocs ne sont pas un accessoire : ils désolidarisent le compresseur du mur et évitent que le bruit se propage dans la maçonnerie, chez vous et chez le voisin. Un appareil reposé à sec, boulonné acier sur acier, devient audible dans la pièce située derrière.

La remise en service et ce qui se vérifie devant vous

La remise en service n'est pas un simple rebranchement. Elle comporte un contrôle d'étanchéité, un tirage au vide, la recharge à la masse prescrite, puis des essais. Demandez à assister à la fin de l'intervention et à recevoir un écrit. Quatre points valent d'être notés le jour même.

  • L'appareil produit. Départ chaud vérifié en chauffage, appareil qui monte en régime sans se mettre en défaut, cycle de dégivrage qui se déclenche et se termine.
  • Le bruit est celui d'avant. Un ronflement nouveau, un cliquetis ou une vibration transmise au mur signalent un calage manqué ou un silentbloc oublié. Cela se reprend tout de suite, pas après le démontage de l'échafaudage.
  • L'eau part où elle doit. Écoulement de condensats rétabli, pente correcte, aucun ruissellement sur la façade neuve.
  • Les papiers existent. Fiche d'intervention avec les quantités de fluide récupérées et rechargées, mention du contrôle d'étanchéité, relevés d'essai. Ce dossier rejoint celui remis en fin de chantier.

Ces vérifications sont des points d'arrêt : elles se font avant que l'échafaudage descende, parce que l'accès en hauteur ne se retrouve pas ensuite.

Ce que le devis et le planning doivent dire

Le prix d'une dépose-repose d'unité extérieure ne se lit sur aucun barème, et personne ne peut l'annoncer sans avoir vu l'installation. Il se construit sur des postes identifiables, et c'est cette décomposition que vous devez exiger plutôt qu'un montant global.

Les postes qui font le prix, du côté de l'installateur : le nombre de passages sur site, la récupération et le retraitement du fluide, la quantité de fluide à recharger, l'éventuel allongement ou remplacement des liaisons frigorifiques avec brasure, la fourniture d'une console plus longue si le mur s'épaissit, le temps de mise en service et d'essais. Du côté du ravaleur : la dépose et la repose du support, le traitement du percement, la protection de l'appareil s'il reste en place, et le nettoyage éventuel de l'échangeur si le chantier l'a empoussiéré.

Ce qui fait varier le montant : la présence ou non d'une isolation par l'extérieur, la hauteur et l'accessibilité de l'appareil, son âge — un appareil ancien à fluide devenu rare coûte plus cher à recharger, et c'est parfois l'occasion d'un arbitrage sur son remplacement —, l'état des liaisons existantes, et la saison choisie. Pour obtenir un chiffre réel, un seul chemin : faire venir l'installateur sur place pendant l'étude du ravalement, avec le devis de façade sous les yeux, et lui demander un écrit distinct. Deux devis, deux entreprises, une seule date commune au planning.

Trois lignes doivent figurer quelque part, faute de quoi elles se discuteront à chaud : qui garde l'appareil pendant la dépose, qui répond de sa détérioration, et à quelle date il est remis en service. On lit ces engagements comme on lit les lignes d'un devis qui parlent de la tenue du chantier : ce qui n'est pas écrit n'est pas prévu.

Une dépose non prévue au marché initial se traite comme un aléa : elle donne lieu à un avenant écrit avant exécution, pas à une facture découverte au solde.

Questions fréquentes

Peut-on faire tourner la pompe à chaleur pendant le ravalement ?

Oui, la plupart du temps, mais pas tous les jours. L'appareil fonctionne normalement tant que son circuit d'air reste libre et que l'atmosphère n'est pas chargée de poussière minérale. Il s'arrête et se protège les jours de piquage, de décroûtage, de sablage et de lavage sous pression sur le pan concerné. Il ne doit jamais tourner sous une housse fermée, ni derrière un bâchage d'échafaudage qui l'enferme. Faire figurer ces jours d'arrêt au planning est le seul moyen d'éviter que la protection reste en place tout le chantier.

Qui paie la dépose et la repose de l'unité extérieure ?

Cela dépend de ce que le devis de ravalement prévoyait. Si l'appareil était visible lors de la visite et que la dépose était nécessaire au travail, elle relève de l'étude préalable et doit avoir été chiffrée. Si elle apparaît en cours de chantier, elle devient un aléa à traiter par avenant écrit avant exécution. Dans tous les cas, la prestation frigorifique est facturée par l'installateur, sur son propre devis, et non refacturée à l'aveugle par l'entreprise de façade.

Faut-il profiter du chantier pour déplacer l'unité ailleurs ?

C'est parfois pertinent, mais cela change de sujet. Déplacer une unité modifie les longueurs de liaison, donc la charge de fluide et parfois les performances ; cela déplace aussi la source sonore, avec des conséquences de voisinage. Selon la commune et le secteur, l'implantation d'un équipement en façade peut relever d'une règle d'urbanisme locale : cela se vérifie en mairie avant de décider. Si le déplacement se justifie, il se traite comme un projet à part, avec son étude, et non comme une variante décidée sur l'échafaudage.

L'appareil a été bâché puis remis en route et il se met en défaut : que faire ?

On ne cherche pas soi-même. On coupe au disjoncteur dédié, on note le code de défaut affiché s'il y en a un, et on appelle l'installateur en précisant ce que le chantier a fait subir à l'appareil : bâchage, piquage, lavage, dépose. Les causes fréquentes dans ce contexte sont un échangeur colmaté, un écoulement de condensats obstrué, une circulation d'air empêchée par une bâche ou un plancher, ou un raccord fatigué par les vibrations. Signaler le défaut par écrit le jour même, avec photo, place la discussion sur un terrain vérifiable.

Une simple peinture de façade suffit-elle à justifier une dépose ?

Rarement. Un travail de nettoyage et de mise en peinture se conduit le plus souvent autour de l'appareil, à l'arrêt, protégé, avec des arrêts nets au droit de la console. La question se pose autrement dès qu'il y a piquage généralisé, application d'un enduit épais ou pose d'un isolant : là, le geste demande la place que l'appareil occupe. La règle est constante — c'est l'épaisseur ajoutée au mur et l'énergie du décapage qui décident, pas la nature du produit de finition.
