la rédaction4 min de lecture

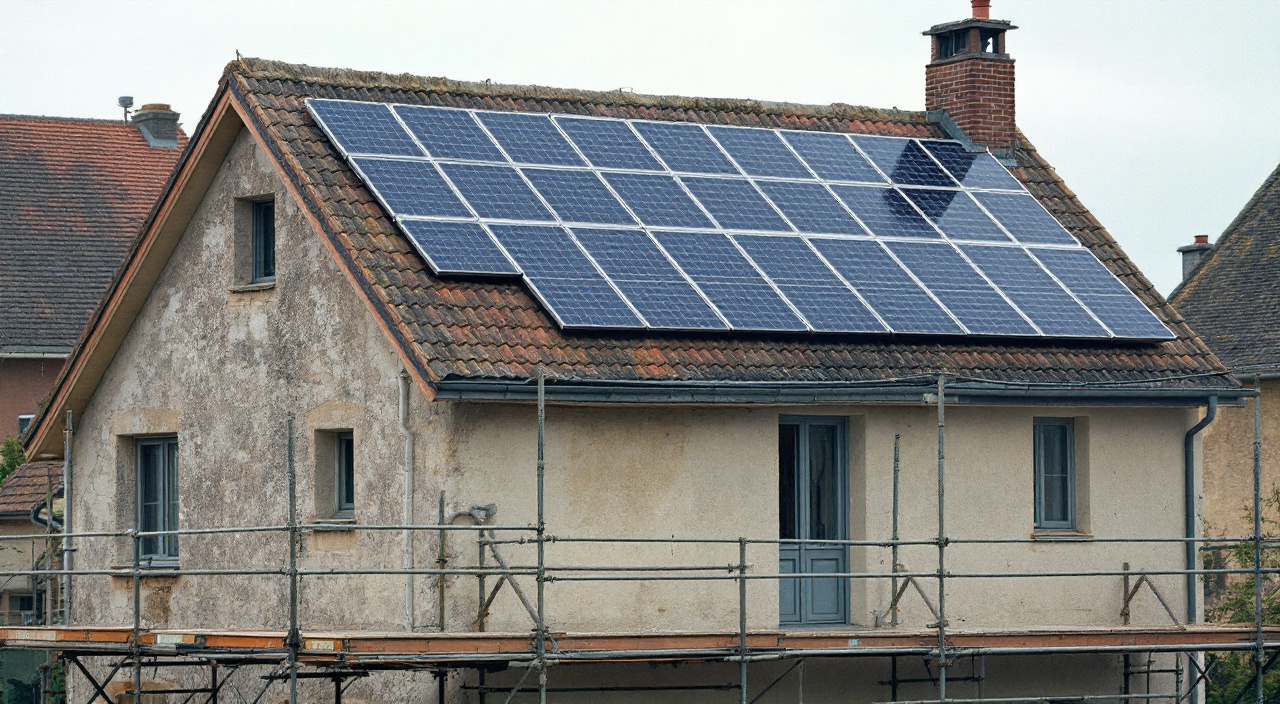

Panneaux solaires et échafaudage : ce qui se règle avant le montage
Une installation photovoltaïque ne s'éteint pas, se casse sans qu'on le voie et produit moins à l'ombre. Ce qui se décide avant le montage, et la valeur à relever.
Equipment editor
la rédaction · 16 min de lecture
Un échafaudage de ravalement monte le long du mur et s'arrête normalement à l'égout du toit. Sur une maison sans rien en toiture, c'est une opération sans histoire. Sur une maison équipée de panneaux photovoltaïques, ce n'est plus la même affaire : il y a du matériel fragile en pente, des câbles qui courent, et un circuit qui reste sous tension même quand tout est éteint.
Rien de tout cela n'empêche de faire ravaler une maison équipée. Mais rien de tout cela ne se règle non plus le matin du montage. L'échafaudeur qui arrive à sept heures avec son camion n'a ni le temps, ni la compétence, ni l'autorité pour décider de ce qu'on fait de votre installation. Cet article dit ce qui se prépare avant, à qui on le demande, et ce qui se vérifie au retour.
Pourquoi une installation en toiture change le montage
Ce que voit l'échafaudeur, et ce qu'il ne voit pas
Un monteur d'échafaudage regarde le sol, le mur, les points d'ancrage, les obstacles et la hauteur. Il voit très bien les modules en toiture — ils sont difficiles à manquer. En revanche, il ne voit ni le cheminement des câbles à l'intérieur des combles, ni la position de l'onduleur, ni la présence d'optimiseurs sous les modules, ni la façon dont les rails sont fixés à la charpente.
Il ne peut donc pas décider seul de ce qui est possible. Et vous non plus, sauf à avoir posé l'installation vous-même. La seule personne qui sache est celle qui l'a installée, ou celle qui en assure l'entretien.
Les quatre risques, nommés
Il est utile de les distinguer, parce qu'ils appellent des réponses différentes :
- le risque électrique, qui concerne les personnes ;
- le risque de casse, qui concerne les modules et le bâti ;
- le risque d'étanchéité, qui concerne la couverture au droit des fixations et des traversées ;
- le risque de perte de production, qui concerne votre installation économiquement.
Les trois premiers se traitent avant et pendant le chantier. Le quatrième se mesure — à condition d'avoir relevé un point de départ.
Ce qu'il faut réunir avant d'appeler qui que ce soit
Cinq documents, qui existent presque toujours quelque part dans un classeur :
- la facture et le devis d'installation, qui donnent la date, le nom de l'installateur et le matériel posé ;
- le schéma de l'installation et la notice de l'onduleur ;
- l'attestation de conformité délivrée lors de la mise en service ;
- le contrat d'entretien ou de maintenance, s'il en existe un ;
- le contrat d'achat d'électricité ou de raccordement, le cas échéant.
Ces documents servent à trois choses : identifier qui appeler, savoir de quel type d'installation il s'agit, et vérifier si des obligations contractuelles vous imposent de prévenir quelqu'un avant une intervention sur la toiture.
Ne déduisez rien de ces contrats par vous-même. S'il existe une clause qui conditionne la garantie à l'absence d'intervention de tiers, elle est écrite noir sur blanc : lisez-la, et si elle est ambiguë, appelez le signataire et faites-vous préciser la réponse par écrit.
Le point électrique
Un module éclairé produit, toujours
C'est le fait le plus important de tout cet article, et le moins intuitif. Un panneau photovoltaïque exposé à la lumière produit une tension continue, en permanence, indépendamment de tout interrupteur. Il n'y a pas d'état « éteint » pour un module au soleil. Même par ciel couvert, même le matin, même en hiver, il y a une tension à ses bornes.
La conséquence est simple : la partie continue de l'installation — les modules, leurs câbles, les connecteurs, la liaison jusqu'à l'onduleur — peut rester sous tension alors même que la maison est coupée au tableau.
Ce que coupe un disjoncteur, et ce qu'il ne coupe pas
Couper le disjoncteur de l'installation, ou le disjoncteur général de la maison, agit sur la partie alternative, en aval de l'onduleur. Cela n'annule pas la tension présente sur la partie continue, en amont. Selon les installations, il existe un dispositif de coupure côté continu, et selon les technologies employées, la mise hors tension au niveau des modules eux-mêmes est plus ou moins possible.
C'est précisément parce que ces dispositions varient d'une installation à l'autre qu'il ne faut rien supposer. La question à poser, telle quelle, à l'installateur : « comment met-on cette installation dans un état sûr pour que des personnes travaillent à proximité des modules et des câbles, qui doit le faire, et comment vérifie-t-on que c'est fait ? » Sa réponse est la seule qui vaille pour votre matériel.
Qui a le droit d'intervenir
Ni vous, ni le façadier, ni l'échafaudeur. Toute manœuvre sur l'installation — coupure côté continu, débranchement de connecteurs, dépose de modules — relève d'un professionnel qualifié pour ce type d'installation. Le façadier a parfaitement le droit de refuser de travailler tant que cette mise en sécurité n'a pas été faite et attestée, et c'est même le signe d'une entreprise sérieuse.
Cette question rejoint celle, plus générale, des distances et des précautions à tenir face à tout ce qui est électrique autour d'un échafaudage. Le cas des réseaux aériens, qui est le plus dangereux de tous, est traité dans lignes électriques aériennes et échafaudage.
Le chantier a aussi ses propres besoins électriques
Sur un chantier équipé en photovoltaïque, la question du branchement du matériel de chantier mérite d'être posée séparément : sur quel circuit, avec quelle protection, et sans interférence avec l'installation de production. Ce que le chantier branche, ce qui se convient et comment cela se relève est décrit dans eau et électricité du chantier.
Le point mécanique
On ne marche pas sur un module
Jamais, sous aucun prétexte, même « pour passer », même avec des chaussures souples. Un module est une plaque de verre montée sur un cadre : elle supporte une charge répartie, pas un appui ponctuel de tout le poids d'un homme.
Le piège est que la casse ne se voit pas. Un pas sur un module ne le brise pas nécessairement en morceaux ; il crée des micro-fissures dans les cellules, invisibles à l'œil, qui font chuter la production progressivement, sur des mois. Personne ne fera jamais le lien avec le chantier — sauf si vous avez relevé la production avant.
Le cheminement en toiture
Si des personnes doivent circuler sur la couverture — pour un ancrage haut, un travail de rive, un nettoyage — le cheminement se définit à l'avance et il évite le champ de modules. Cela veut souvent dire : passer par le versant opposé, ou monter une protection dédiée. C'est un travail de monteur, avec son coût et son délai.
Les câbles et les traversées
Les liaisons descendent des modules vers l'onduleur, en passant soit par une traversée de couverture, soit par un cheminement en façade, soit par un chemin de câbles sous rive. Chacun de ces passages est un point sensible.
En façade, ces câbles se trouvent exactement là où l'enduit va être repris. Ils ne se déposent pas, ne se débranchent pas et ne se déplacent pas par le façadier : leur sort se décide avec l'installateur, et il se photographie avant toute intervention. Ce sont d'ailleurs les câbles qu'on oublie le plus souvent dans l'inventaire d'avant-travaux.
Les ancrages d'échafaudage
Un échafaudage se stabilise par des ancrages dans le mur. Sur une maison équipée, deux points d'attention s'ajoutent : ne pas percer à l'aveugle là où passent des liaisons encastrées, et ne pas prendre appui sur la structure porteuse des modules — les rails et leurs fixations ne sont pas dimensionnés pour cela.
La logique générale des ancrages, de leur rebouchage et de la reprise en finition est décrite dans les ancrages d'échafaudage dans le mur.
Ce qui tombe d'en haut
Un outil qui échappe, un seau qui bascule, un fragment d'enduit décroûté : tout ce qui part du haut de l'échafaudage peut atteindre le versant équipé. Un module encaisse la grêle ; il encaisse beaucoup moins bien un marteau. La protection du champ de modules relève donc de la même logique que celle d'une véranda ou d'un toit bas en contrebas d'une façade, traitée dans travailler au-dessus d'une véranda ou d'un toit bas.
Protéger les modules pendant le chantier
Le bâchage n'est pas une évidence
L'idée vient naturellement : recouvrir les modules pour les protéger des projections. Elle mérite d'être discutée avec l'installateur, pour deux raisons.
D'abord parce qu'une bâche sur un versant en pente prend le vent, et qu'un arrachement peut faire plus de dégâts que ce qu'on voulait éviter. Ensuite parce que couvrir un module modifie ses conditions de fonctionnement et d'échange thermique, et que les conséquences dépendent du matériel et du type de couverture employée.
La question se pose donc à l'installateur, pas au façadier : « peut-on couvrir les modules pendant les travaux, avec quel type de protection, et pendant combien de temps ? » S'il déconseille, la protection se reporte sur la maîtrise des projections : bâchage de l'échafaudage côté versant, arrêt du travail par vent portant, et nettoyage immédiat de ce qui se dépose.
Les projections d'enduit et de produit de nettoyage
Une gouttelette d'enduit projeté qui sèche sur du verre s'enlève difficilement, et le mauvais geste — grattage, produit agressif — abîme le traitement de surface du module. Un produit de nettoyage de façade, un acide, un fongicide qui ruisselle sur un module n'est pas neutre non plus.
La règle est donc préventive : on ne projette pas au-dessus du versant équipé, on couvre en pied de versant, et si une projection se produit, on la traite tout de suite, à l'eau claire, et l'on prévient l'installateur avant d'essayer quoi que ce soit d'autre.
Le nettoyage de fin de chantier
Après le repli, un dépôt fin de poussière reste souvent sur les modules et fait baisser la production. Son retrait n'est pas un travail de façadier : c'est une opération de nettoyage de modules, qui a ses méthodes et ses interdits. Faites-la faire par qui sait, et faites-la chiffrer avant, si vous voulez qu'elle soit incluse.
La production : la valeur qu'il faut relever soi-même
C'est le point que personne ne pense à faire, et c'est celui qui décide de tout en cas de litige.
Avant le montage de l'échafaudage, relevez les chiffres de votre propre installation : l'index de production affiché sur l'onduleur ou sur le compteur de production, et si votre système propose un suivi, une capture des courbes des semaines précédentes. Photographiez l'écran, avec la date.
Cette valeur ne s'invente pas et ne se trouve nulle part ailleurs : elle est chez vous, sur votre matériel. C'est elle qui permettra, deux mois plus tard, de dire si la baisse constatée est saisonnière, due à l'ombre portée de l'échafaudage, ou due à un module abîmé.
Attendez-vous à une baisse pendant le chantier, et ne vous en alarmez pas : un échafaudage bâché sur la façade sud, une équipe qui circule, une bâche qui déborde en rive, tout cela fait de l'ombre, et une ombre même partielle a un effet disproportionné sur un champ photovoltaïque. Ce qui compte, c'est ce que fait la production après le démontage.
Les autres équipements de toiture, qui posent les mêmes questions
Le photovoltaïque est le cas le plus délicat, mais il n'est pas le seul. Sur beaucoup de maisons, le versant porte aussi d'autres équipements, et chacun mérite d'être nommé avant le montage.
Les capteurs solaires thermiques. Ils ne produisent pas d'électricité, mais ils contiennent un fluide qui peut être très chaud, et leur circuit ne se manipule pas plus librement. Le point à faire préciser : faut-il les protéger du soleil pendant une immobilisation, et qui s'en charge.
Les fenêtres de toit. Elles sont en verre, elles sont au niveau du versant, et elles reçoivent tout ce qui glisse. Elles se protègent, et leur état se photographie avant.
Les antennes, paraboles et supports. Elles gênent souvent le montage, et la tentation est de les déplacer « juste un peu ». Elles se déposent proprement ou pas du tout.
Les souches, sorties de VMC et chapeaux de ventilation. Ils se bouchent avec la poussière du décroûtage. Une protection provisoire, retirée à la fin, évite de retrouver une ventilation obstruée.
Les chiens-assis, lucarnes et verrières. Ce sont des points bas où s'accumule tout ce qui tombe, et où l'eau stagne quand la poussière colmate un chéneau.
Le calendrier et l'ombre
Un dernier point souvent négligé : le choix de la saison. Une façade sud ravalée en décembre, avec un échafaudage bâché, prive le champ photovoltaïque d'une partie de la lumière au moment de l'année où elle est déjà la plus rare, et où chaque heure compte.
Si le calendrier du chantier est négociable, il vaut la peine de poser la question de la période, en pesant deux choses : les conditions de mise en œuvre, qui commandent la qualité du mur et priment toujours, et la perte de production, qui est réelle mais temporaire. Le bon interlocuteur pour la première est le façadier ; pour la seconde, c'est votre propre relevé des saisons précédentes qui vous dira ce que représente réellement le mois envisagé.
L'état des lieux, avant et après
Les modules font partie de l'état des lieux photographique au même titre que la façade. Depuis le sol, au téléobjectif ou depuis une fenêtre en vis-à-vis : une vue d'ensemble du versant, et une vue par rangée si possible. On y cherche les éclats de verre, les traces, les cadres déformés, les câbles pendants.
La méthode, les cadrages et la façon de conserver ces images sont décrits dans l'état des lieux photographique avant travaux. Refaites exactement les mêmes vues après le démontage : c'est la comparaison qui parle, pas l'image isolée.
Qui décide quoi, et quand
Tout cela se tranche à la réunion de lancement, avant le montage, et se consigne au compte rendu. Six décisions à prendre nommément :
1. l'installation est-elle mise en sécurité, par qui, à quelle date ? 2. l'échafaudage empiète-t-il sur le versant équipé, et si oui comment est-il adapté ? 3. les modules sont-ils protégés, et par quel dispositif validé par l'installateur ? 4. quelles séquences de travail sont interdites au-dessus du versant ? 5. qui remet en service, et sur présentation de quoi ? 6. la production a-t-elle été relevée avant, et par qui ?
Ce que la réunion de lancement doit arrêter, plus généralement, est détaillé dans la réunion de lancement.
Questions fréquentes
Faut-il déposer les panneaux pour un ravalement ?
Dans la grande majorité des cas, non : un ravalement traite le mur, pas la couverture, et les modules restent en place. La dépose devient une question quand l'échafaudage doit prendre appui sur le versant, quand un travail est prévu en rive de toiture, ou quand des liaisons passent précisément là où l'enduit doit être repris. C'est l'installateur, pas le façadier, qui doit dire si la dépose est nécessaire et ce qu'elle implique.
Combien coûte une dépose et une repose de modules ?
Cela dépend du nombre de modules, du type de fixation, de l'accessibilité et de ce qu'il faut refaire en étanchéité. Aucune fourchette générale n'est utilisable. La démarche correcte est de demander à l'installateur un devis distinct, détaillant la dépose, le stockage, la repose, la reprise d'étanchéité et la remise en service, puis de comparer ce montant au coût d'une adaptation de l'échafaudage qui éviterait la dépose.
Ma garantie est-elle affectée si un échafaudage est monté ?
C'est une question contractuelle, et la réponse est dans vos documents. Relisez les conditions de garantie du matériel et, s'il existe, le contrat de maintenance. Si un doute subsiste, écrivez à l'installateur pour décrire l'opération prévue et demandez confirmation écrite que la garantie n'est pas affectée. Un courriel suffit, et il vous protège.
Que faire si je constate une baisse de production après le chantier ?
Signalez-la par écrit à l'entreprise de façade et à l'installateur, en joignant le relevé d'avant travaux et le relevé actuel. Demandez à l'installateur un contrôle de l'installation, module par module si son matériel le permet. C'est le relevé antérieur qui rend la démarche possible : sans lui, la discussion tourne court.
Un compagnon peut-il monter sur le toit pour vérifier quelque chose ?
Pas sur le versant équipé, et pas sans que la question de la sécurité en toiture ait été réglée. Si une observation doit être faite en toiture, elle se fait depuis l'échafaudage, depuis une nacelle, ou par un professionnel équipé pour la couverture. Une vérification « rapide » est exactement le contexte dans lequel un module se casse.
Faut-il prévenir mon assureur ?
Appelez-le et décrivez l'opération en une phrase : ravalement, échafaudage monté sur la façade, installation photovoltaïque en toiture, telle durée. C'est lui qui vous dira si votre contrat appelle une déclaration et à quelles conditions. La réponse dépend de votre contrat, pas d'une règle générale, et l'appel prend deux minutes.
