Prévenir son assurance habitation avant un chantier de façade

Un échafaudage va monter chez vous : faut-il prévenir son assurance habitation avant le chantier de façade, et que risque-t-on à ne rien dire ?

Oui, il vaut mieux prévenir son assurance habitation avant qu'un échafaudage soit monté chez soi, et le faire par écrit. Non, ce n'est pas parce qu'un texte l'exige nommément pour un ravalement : c'est parce que votre contrat multirisque habitation raisonne sur un logement décrit à un instant donné, et qu'un échafaudage change deux choses concrètes dans cette description. Il crée un chemin vers des ouvertures que le contrat considérait comme inaccessibles, et il coïncide souvent avec une période où le logement est moins occupé. Ces deux points touchent directement la garantie vol.

Ce que vous risquez en ne disant rien n'est pas la résiliation. C'est de découvrir au moment d'un sinistre que la garantie s'applique moins bien que vous ne le croyiez : parce qu'une fenêtre d'étage laissée entrouverte n'était pas considérée comme une ouverture accessible, parce que le contrat conditionne le vol à des mesures de fermeture, ou parce qu'une inoccupation prolongée limitait déjà la garantie. Un appel suffit rarement à trancher cela. Un courriel à votre assureur, décrivant la période et la nature des travaux, coûte dix minutes et fixe une trace. Le reste de cet article détaille le mécanisme, poste par poste, et ce qui se vérifie dans vos propres conditions générales — car aucune clause type ne peut être récitée ici à votre place.

Ce que l'échafaudage change pour la garantie vol

Un contrat multirisque habitation ne garantit pas « le vol » en général. Il garantit le vol tel que le contrat le définit, dans des circonstances qu'il énumère. Cette définition figure toujours au chapitre vol des conditions générales, et elle est le seul texte qui compte pour votre situation.

La logique commune à ces définitions est simple : l'assureur veut distinguer le vol qui a forcé un obstacle de celui qui a profité d'une porte ouverte. D'où des notions comme l'effraction, l'escalade, l'usage de fausses clés, l'introduction par une ouverture non close. Un échafaudage ne fait pas disparaître ces notions. Il change ce qu'elles recouvrent physiquement : une fenêtre de premier étage, jusqu'ici hors d'atteinte sans matériel, devient une ouverture de plain-pied depuis un plancher stable, avec un garde-corps pour s'appuyer et une bâche pour masquer.

La question n'est pas l'escalade, c'est la fermeture

Beaucoup de propriétaires s'inquiètent de la mauvaise question. Ils se demandent si un vol commis en passant par l'échafaudage sera considéré comme un vol garanti. Dans la plupart des architectures de contrat, l'entrée par un moyen extérieur d'accès entre dans les circonstances prévues, dès lors qu'il y a eu effraction ou passage par une ouverture forcée.

Le vrai point de friction est ailleurs : dans les obligations de prévention que le contrat met à votre charge. Ces obligations sont souvent rédigées en fonction du niveau. Les ouvertures dites accessibles doivent être fermées, parfois verrouillées, parfois équipées. Les ouvertures des étages échappent en temps normal à cette exigence, précisément parce qu'on ne les atteint pas. Pendant les travaux, la réalité physique bascule sans que le contrat en soit informé.

C'est là que se joue l'indemnisation. Si un cambrioleur entre par une fenêtre d'étage restée entrebâillée pour aérer, la discussion ne portera pas sur la nature du vol mais sur le fait qu'une ouverture ait été laissée non close alors qu'elle était devenue atteignable. Lisez votre contrat sur ce point précis : la définition de l'ouverture accessible, et ce qu'il exige de vous quand elle l'est.

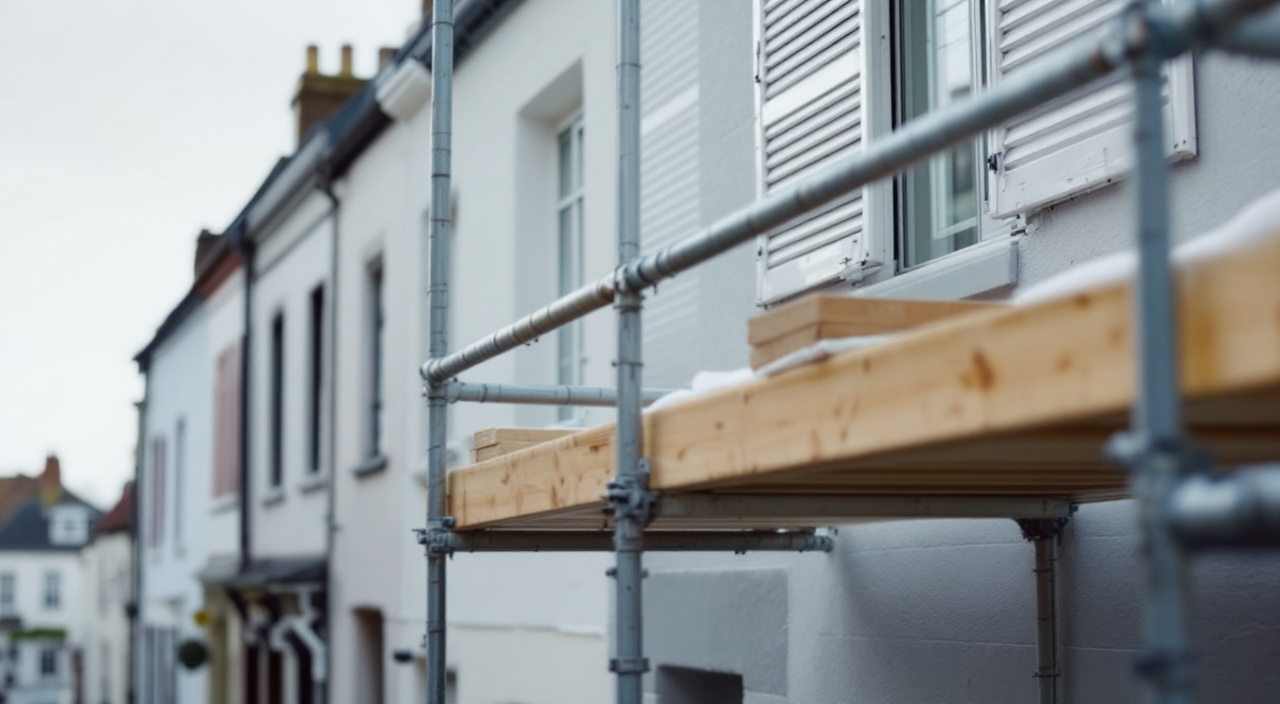

Le réflexe n'a rien de théorique. Tant que l'échafaudage est en place, les ouvertures desservies par un plancher se traitent comme des ouvertures de rez-de-chaussée : fermées quand vous n'êtes pas dans la pièce, verrouillées le soir, volets tirés là où il y en a. Les fenêtres de toit desservies par la partie haute méritent la même attention.

Cela heurte évidemment le besoin d'aérer, surtout pendant les phases de piquage et d'enduit. C'est un arbitrage à faire pièce par pièce, en tenant compte des phases du chantier : pendant le piquage et pendant l'application de l'enduit, les ouvertures doivent de toute façon rester closes, pour des raisons de poussière et de projections.

Les assurances de l'entreprise ne remplacent pas la vôtre

C'est la confusion la plus fréquente, et elle est coûteuse parce qu'elle produit une fausse tranquillité. L'entreprise qui ravale votre façade porte des garanties, mais aucune ne se substitue à votre multirisque habitation.

Sa responsabilité civile professionnelle répond des dommages qu'elle cause à autrui pendant l'exécution : une vitre cassée, un dallage fendu, une gouttière arrachée, un dégât d'eau parce qu'une descente a été déposée sans réemploi provisoire. Sa garantie décennale intervient après réception, sur les désordres qui touchent la solidité de l'ouvrage ou le rendent impropre à sa destination. L'échafaudage lui-même relève de l'entreprise ou de son loueur, y compris pour les dommages qu'il causerait en tombant.

Aucune de ces garanties ne couvre le vol de vos biens personnels. Aucune ne couvre ce qui vous arrive à vous, dans votre logement, du fait d'un tiers qui n'est pas l'entreprise. Le cambriolage commis par un inconnu qui a profité d'un échafaudage laissé en place le week-end n'est pas un dommage causé par l'entreprise : c'est un sinistre de votre contrat habitation, avec ses conditions et ses plafonds.

La frontière se déplace dans un seul cas : si le vol a été rendu possible par un manquement de l'entreprise à ses propres obligations de sécurisation, la question d'un partage de responsabilité peut se poser. Elle se pose après coup, entre assureurs, et elle suppose des faits établis. Elle ne vous dispense pas de déclarer le sinistre à votre assureur en premier. La façon de constater les choses est décrite dans Vol et dégradations sur un chantier de façade : prévenir et constater, et les obligations de l'entreprise sur son propre matériel dans L'échafaudage : sécurité, responsabilités et accès hors horaires.

L'inoccupation, la clause qu'on découvre trop tard

Le deuxième mécanisme est indépendant de l'échafaudage, mais il se déclenche souvent en même temps. Beaucoup de contrats limitent ou suspendent la garantie vol au-delà d'une certaine durée d'inoccupation continue du logement, et fixent parfois une durée cumulée sur l'année. Cette durée est écrite dans votre contrat. Elle varie d'un assureur à l'autre, et rien ne permet de la deviner.

Or un ravalement pousse beaucoup d'occupants à partir : bruit, poussière, fenêtres condamnées, ou simplement parce que les congés tombent bien. Le logement se vide au moment précis où un accès aux étages existe. Les deux facteurs se cumulent.

Ce qui compte comme inoccupation

L'inoccupation au sens des contrats n'est pas l'absence dans la journée. Elle vise l'absence continue de tout occupant, nuits comprises. Un logement où quelqu'un dort n'est pas inoccupé, même si personne n'y est de la journée. Passer prendre le courrier ne suffit en revanche pas toujours à interrompre le décompte : là encore, la formulation du contrat commande.

Si vous partez le temps du chantier, deux choses se font. La première est de vérifier la clause d'inoccupation et de comparer sa durée à celle de votre absence. La seconde est de le signaler à l'assureur, avec les dates, dans le même courrier que celui qui annonce les travaux. Certains contrats prévoient une extension temporaire, d'autres non. Vous ne le saurez qu'en demandant.

Le cas de la résidence secondaire ou du meublé de tourisme est particulier : le logement est déjà décrit comme non occupé en permanence, et le contrat a été tarifé pour cela. Le point à vérifier devient l'articulation entre le chantier et les séjours, et le statut des biens laissés sur place à disposition des occupants successifs.

Faut-il déclarer, et sous quelle forme

Le principe général du droit des assurances est que l'assuré doit déclarer, en cours de contrat, les circonstances nouvelles qui aggravent les risques garantis ou en créent de nouveaux, quand ces circonstances rendent inexactes ou caduques les réponses apportées à la souscription. C'est un principe, pas une liste. Aucun texte ne dit « un échafaudage se déclare ».

La conséquence pratique est qu'il n'existe pas de réponse universelle à votre question, et que personne ne peut en donner une à votre place, ni un artisan, ni un article. Ce qui existe, c'est un raisonnement en trois temps.

D'abord, un ravalement d'entretien ne modifie ni la surface, ni la nature, ni la destination du logement. Il ne change donc pas la description du risque au sens où le contrat l'entend. Ensuite, il crée pendant quelques semaines une situation matérielle différente, sur laquelle le contrat ne s'est pas prononcé. Enfin, seul votre assureur peut dire si cette situation appelle chez lui une déclaration, une extension, ou rien du tout.

Le courriel qui règle la question

D'où la méthode la plus économique : écrire, plutôt que de chercher la réponse. Un courriel court, adressé à votre agence ou au service client, avec le numéro de contrat, suffit. Il indique la nature des travaux, la présence d'un échafaudage, la période prévue de montage et de démontage, le fait que le logement restera occupé ou non, et il pose une question directe : cette situation appelle-t-elle une déclaration, une mesure particulière, ou une adaptation de la garantie.

Trois effets. Vous obtenez la réponse applicable à votre contrat, et non une réponse moyenne. Vous obtenez souvent, en retour, la liste des mesures de prévention attendues, ce qui vaut mieux que de la deviner. Et vous constituez une preuve datée de votre diligence, qui pèse si une discussion s'ouvre plus tard.

Conservez la réponse avec les autres pièces du chantier. Le principe de la trace écrite, valable pour l'entreprise, vaut aussi pour l'assureur : un échange daté qui décrit une situation et reçoit une réponse vaut mieux qu'un souvenir de conversation téléphonique.

Ce qui se déclare sans discussion possible

Certaines situations sortent du cas d'école et appellent une déclaration franche, sans attendre d'être interrogé.

  • Le chantier modifie le bâti : surélévation, création d'ouverture, extension, aménagement de combles réalisé à l'occasion de l'échafaudage.
  • Le logement sera vide plus longtemps que la durée d'inoccupation admise par le contrat.
  • Vous réalisez tout ou partie des travaux vous-même, y compris avec un échafaudage loué à votre nom.
  • Des matériaux, des machines ou du matériel de valeur sont entreposés chez vous, dans un garage ou une dépendance.
  • Le logement est prêté ou occupé par quelqu'un d'autre pendant votre absence.

Le cas des travaux réalisés soi-même mérite d'être souligné. Dès lors que vous montez ou faites monter un échafaudage à votre nom, votre responsabilité civile devient la première concernée pour ce qu'il causerait à un tiers ou au voisin. Certains contrats encadrent les travaux entrepris par l'assuré. C'est un point à lire avant d'acheter des tubes, pas après.

Les preuves à constituer avant le montage

Une fois l'échafaudage en place, il devient difficile de photographier la façade, les abords et les menuiseries dans leur état antérieur. Or ce sont exactement les images qu'un assureur, une entreprise ou un expert demanderont si quelque chose tourne mal. Le moment utile est la semaine qui précède le montage.

Ce qui se photographie

Le reportage se fait en deux temps. Le premier concerne le bâti : la façade dans son ensemble, puis chaque pan, les fissures existantes, les appuis, les seuils, les descentes d'eau, les points de scellement prévus. Le second concerne les abords et l'intérieur : le sol au pied du mur, les allées, la terrasse, les plantations, les vitrages, et l'état des pièces qui donnent sur la façade.

La méthode complète, cadrages et conservation compris, est décrite dans L'état des lieux photographique avant travaux : méthode, cadrages, conservation. Deux règles suffisent à retenir : chaque vue d'ensemble se double d'une vue rapprochée, et les fichiers gardent leur date d'origine.

L'inventaire du contenu

C'est le volet que presque personne ne fait, et celui qui sert le plus après un vol. Un assureur indemnise ce dont l'existence et la valeur sont établies. Sans élément, la discussion se réduit à une estimation, toujours défavorable.

Avant le chantier, prenez le temps de photographier ce qui a de la valeur, et de regrouper les preuves d'achat : factures, tickets, bons de garantie, courriels de confirmation de commande. Notez les numéros de série des matériels, notamment vélos, outillage, matériel audio, informatique et photo. Pour les bijoux et les objets d'art, la question est différente : la plupart des contrats plafonnent leur indemnisation et conditionnent la garantie de certains objets à des mesures particulières. Ce plafond figure dans vos conditions particulières, avec la franchise applicable.

Ces fichiers ne servent à rien s'ils dorment sur un ordinateur qui peut être volé. Ils se dupliquent ailleurs : messagerie, espace en ligne, disque conservé hors du logement.

Un échafaudage met à portée de main tout ce qui est en pied de mur, et sert d'appui à qui veut passer par-dessus une clôture. Le vélo appuyé contre la façade, l'outillage du garage resté ouvert, l'échelle du jardin, le mobilier de terrasse : ce qui traînait sans conséquence devient exposé. L'échelle est le cas le plus sensible, parce qu'elle offre un accès au premier plancher même quand le premier niveau de l'échafaudage a été déséchelé le soir.

Le pied de mur se dégage de toute façon pour des raisons de chantier, sur la largeur nécessaire au calage des pieds. Autant profiter de ce rangement pour trier selon un second critère : ce qui se vole facilement rentre, ce qui reste dehors est attaché ou remisé.

Alarme, caméras et éclairage : ce que l'assureur peut exiger

Si votre contrat conditionne la garantie vol à l'existence d'un système d'alarme, la période de chantier est celle où cette condition est la plus fragile. Les détecteurs d'ouverture se déclenchent quand les compagnons manipulent une menuiserie. Les capteurs extérieurs réagissent aux bâches. Le réflexe est alors de désactiver, parfois pour plusieurs semaines.

C'est précisément ce qu'il ne faut pas faire sans en mesurer les conséquences. Une garantie subordonnée à un moyen de protection tombe si ce moyen est neutralisé au moment du sinistre. La solution passe par un réglage, un zonage, ou une exclusion temporaire de certains détecteurs, pas par un arrêt complet. Le sujet est traité en détail dans Alarme et caméras pendant un chantier de façade : ce qui se prépare.

Deux points s'y ajoutent. Une caméra qui filme un échafaudage filme aussi les compagnons qui y travaillent : cela s'annonce à l'entreprise, et le champ se règle sur votre propriété. Et un éclairage extérieur à détection reste un dispositif efficace, à condition qu'il ne soit pas condamné par les bâches ou débranché lors du raccordement du chantier.

Location, copropriété, mitoyenneté : qui assure quoi

La question « qui prévient son assureur » n'a pas la même réponse selon le statut du logement, et l'oubli le plus fréquent tient à ce que chacun suppose que l'autre l'a fait.

En location, deux contrats coexistent. Celui du locataire couvre son contenu et sa responsabilité vis-à-vis du propriétaire. Celui du bailleur, souvent une assurance propriétaire non occupant, couvre le bâti et la responsabilité du propriétaire. Le chantier est décidé par le bailleur, mais c'est le locataire qui subit l'échafaudage et dont les biens sont exposés. L'information doit donc circuler dans les deux sens, ce qui suppose d'abord que le locataire soit prévenu des dates dans les formes, et assez tôt pour interroger son propre assureur.

En copropriété, l'immeuble est assuré par un contrat souscrit pour le syndicat, et chaque occupant conserve son propre contrat pour son lot et son contenu. Le ravalement relève de la copropriété, mais le vol chez vous relève de votre contrat à vous. Le syndic informe les copropriétaires du chantier ; il ne prévient pas leurs assureurs personnels.

En maisons mitoyennes ou en bande, l'échafaudage donne souvent accès aux toitures et aux ouvertures voisines. Le voisin a intérêt à le savoir, pour les mêmes raisons que vous : ses ouvertures d'étage deviennent atteignables sans qu'il l'ait demandé, et son propre contrat ignore la situation. Un mot avant le montage lui laisse le temps de fermer et de ranger.

Si un sinistre survient pendant le chantier

L'ordre des gestes compte plus qu'on ne croit, parce que chaque étape conditionne la suivante.

Ne remettez rien en ordre avant d'avoir photographié. Le désordre est une pièce du dossier : point d'entrée, trace sur l'appui, menuiserie forcée, empreinte au sol. En cas de vol ou de dégradation, le dépôt de plainte se fait sans attendre, et son récépissé est la pièce que l'assureur demandera en premier.

La déclaration à l'assureur intervient dans le délai prévu par votre contrat pour le type de sinistre concerné. Ce délai est court et il est écrit noir sur blanc dans vos conditions générales : c'est la première chose à y chercher, avant même de composer la liste des biens. La déclaration mentionne la présence de l'échafaudage, l'entreprise en charge du chantier et la période des travaux. Ces informations serviront si un recours doit être exercé.

Prévenez également l'entreprise, le jour même. D'une part parce qu'elle doit sécuriser son installation. D'autre part parce que si sa responsabilité est en cause, son assureur devra être mis dans la boucle par elle. La différence entre un dégât causé par le chantier et un sinistre subi pendant le chantier est décrite dans Un dégât causé pendant le chantier : le constater et le faire reprendre.

Enfin, sachez que votre assureur peut vous indemniser puis se retourner contre le responsable. Ce mécanisme joue en votre faveur : vous êtes réglé sur votre contrat, et la discussion sur les responsabilités se poursuit entre professionnels. Il ne vous dispense ni de la franchise, ni de la déclaration en temps voulu.

Questions fréquentes

Mon assureur peut-il refuser de me couvrir pendant les travaux ?

Il ne peut pas retirer une garantie déjà acquise parce que vous ravalez. Ce qu'il peut faire, s'il estime que la situation constitue une aggravation du risque, c'est proposer une adaptation du contrat pour la période concernée. Dans la pratique, un ravalement d'entretien sur un logement qui reste occupé ne soulève généralement pas de difficulté. C'est le cumul avec une inoccupation prolongée qui appelle une réponse. La demander est sans risque : la question posée ne crée pas le risque, elle le documente.

Faut-il payer une extension de garantie pendant le chantier ?

Cela dépend entièrement de votre contrat et de votre situation. Dans beaucoup de cas, aucune modification n'est nécessaire et l'échange se termine par une confirmation écrite. Dans d'autres, notamment en cas d'absence longue ou de travaux modifiant le bâti, une adaptation temporaire est proposée. Aucun montant ne peut être annoncé à l'avance : il dépend du contrat, de la garantie concernée et de la durée. Le chiffre réel s'obtient en posant la question à votre assureur, avec les dates du chantier.

L'entreprise doit-elle me fournir une attestation d'assurance ?

Elle doit pouvoir justifier de ses garanties, et l'attestation se demande avant la signature, pas après le sinistre. Vérifiez que l'activité mentionnée correspond bien aux travaux prévus et que la période de validité couvre le chantier. Ce document se range avec le devis signé et les autres pièces du dossier de chantier. Il ne vous couvre pas, vous : il établit que l'entreprise dispose des garanties correspondant à ce qu'elle vient faire chez vous.

Suis-je responsable si quelqu'un monte sur l'échafaudage et se blesse ?

L'échafaudage est l'installation de l'entreprise, qui doit le rendre inaccessible hors des heures de travail, notamment en retirant les échelles du premier niveau. Si cette obligation est respectée et qu'un tiers s'introduit malgré tout, la responsabilité de l'entreprise est engagée en premier lieu. Votre propre responsabilité civile, incluse dans la multirisque habitation, peut être recherchée si un manquement vous est imputable, par exemple si vous avez vous-même facilité l'accès. La situation change entièrement si l'échafaudage est loué à votre nom.

Que se passe-t-il si je n'ai rien déclaré et qu'un vol survient ?

La garantie ne disparaît pas automatiquement. Le principe est qu'une omission de déclaration de bonne foi peut conduire à une réduction de l'indemnité, tandis qu'une fausse déclaration intentionnelle expose à une sanction beaucoup plus lourde. L'oubli d'annoncer un ravalement n'a rien d'une manœuvre, et la discussion portera surtout sur le respect des mesures de prévention prévues au contrat : ouvertures fermées, alarme en service si elle est exigée. C'est pour éviter entièrement ce débat que le courriel préalable vaut le temps qu'il coûte.
