Vivre chez soi pendant un ravalement : la semaine type d'un occupant

Vivre chez soi pendant un ravalement : ce qui change du lundi au vendredi, les heures où l'on n'ouvre pas, la bâche, le linge et le stationnement.

la rédaction · 16 min de lecture

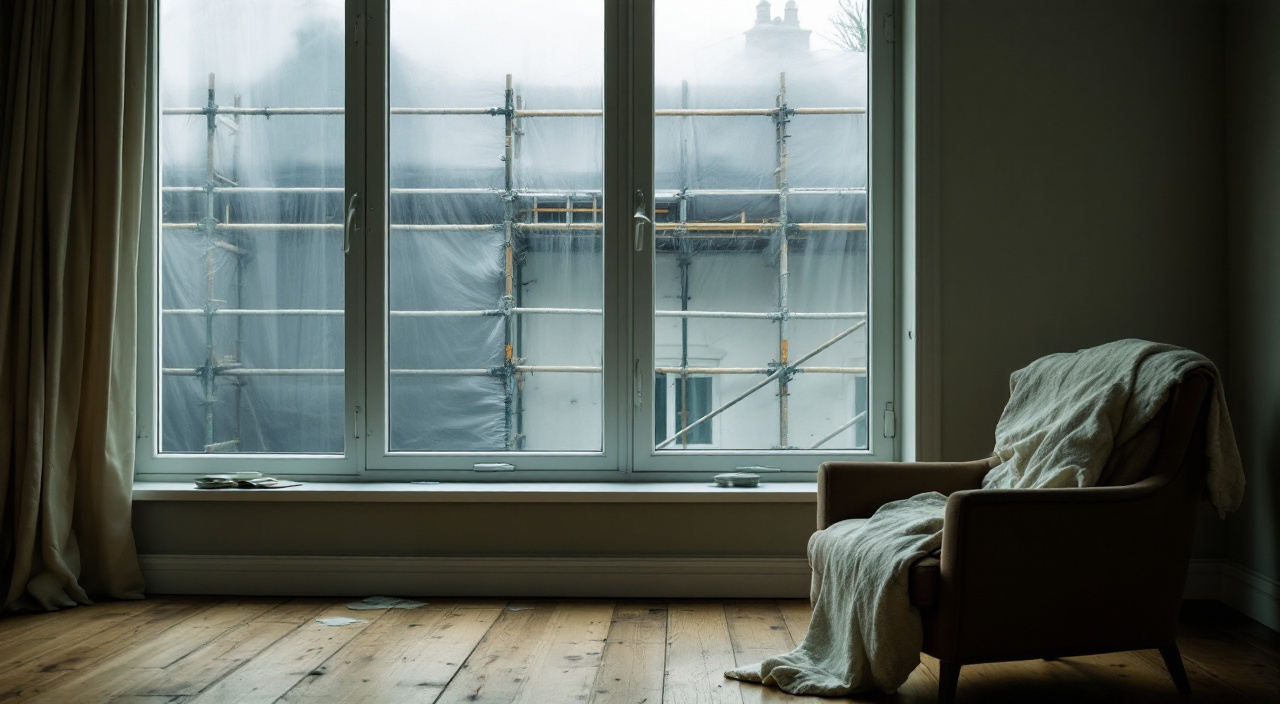

Vue depuis l'intérieur d'un logement occupé : fenêtre fermée, tubes d'échafaudage et bâche translucide devant la façade
Derrière la bâche, la lumière du jour devient grise : c'est la contrainte que les occupants sous-estiment le plus.

La question tient en une phrase : à quoi ressemble une semaine quand on habite le logement pendant son ravalement ? Voici la réponse courte. L'équipe arrive tôt, monte sur un échafaudage collé à vos fenêtres, travaille jusqu'en milieu ou fin d'après-midi, et repart. Vous perdez de la lumière derrière le filet ou la bâche. Vous ne pouvez pas ouvrir les fenêtres de la face en cours de traitement pendant les phases humides ou salissantes. Vous perdez au moins une place de stationnement au pied du mur. Vous n'étendez pas de linge dehors tant qu'il y a de la poussière ou de la projection dans l'air. Le reste de la maison — cuisine, chauffage, eau, internet, sommeil — fonctionne normalement.

Ce qui change d'un jour à l'autre, ce n'est pas l'horaire : c'est la phase et la face. Un ravalement ne traite pas la maison entière en même temps. Il tourne, pan par pan, et la gêne tourne avec lui. Le lundi où le pignon nord est décroûté, les chambres du nord sont inhabitables en journée et le salon sud est parfaitement calme. Trois jours plus tard, c'est l'inverse. Savoir quelle face est attaquée quel jour est la seule information qui permet d'organiser sa semaine, et c'est une information que le chantier possède toujours et donne rarement spontanément.

Lire la semaine en faces, pas en jours

Demandez à l'entreprise, au démarrage, l'ordre des faces et non pas seulement les dates de début et de fin. Un planning d'occupant utile tient en quelques lignes : quelle façade, quelle opération, quel jour approximatif. Cette trame ne remplace pas le planning contractuel, elle le traduit dans les termes de celui qui dort derrière le mur. Elle se cale une fois pour toutes à la réunion de lancement, et se réactualise en fin de semaine pour la semaine suivante.

L'ordre dans lequel une entreprise attaque les façades n'est pas arbitraire, mais il n'est pas non plus intangible. Il dépend de l'ensoleillement — on évite d'enduire un mur en plein soleil d'après-midi —, du vent dominant, de l'accès des livraisons, de la face qui exige le plus de reprises. Dans cette marge, une demande d'occupant peut passer : commencer par la face qui ne comporte aucune chambre, garder la façade du bureau pour une semaine où l'on sera absent, ne pas bâcher la véranda pendant les jours où l'on reçoit. Formulée avant le montage de l'échafaudage, ce type de demande coûte peu. Formulée après, elle coûte un démontage partiel, et l'entreprise refusera à juste titre.

Ce qui ne se déplace pas

Trois choses ne se négocient jamais, et il vaut mieux le savoir avant de les demander. La météo : on n'enduit pas sous la pluie, on ne projette pas par grand vent, on ne reprend pas un mur gelé. Les temps de séchage : entre deux couches, le produit impose une attente, et l'entreprise ne peut pas la raccourcir pour vous rendre votre balcon plus vite. La sécurité : un plancher d'échafaudage ne se démonte pas pour une soirée, un garde-corps ne se retire pas pour laisser passer un canapé. Tout le reste — horaires d'arrivée, ordre des tâches, position de la benne, jour de repli — appartient au champ du discutable.

Lundi : le jour où la maison change de forme

Le premier jour est le plus spectaculaire et, paradoxalement, l'un des moins gênants pour la vie intérieure. Le camion se gare, l'emprise se matérialise, les tubes montent. Le bruit est métallique, discontinu, entrecoupé de silences ; il est fatigant mais il ne pénètre pas comme le bruit d'un marteau sur le mur. À l'intérieur, on entend surtout des chocs de tubes et des voix.

Ce qui se passe ce jour-là engage toute la suite. L'échafaudage se cale au sol, il s'ancre dans le mur, il vient chercher les appuis dont il a besoin. Des éléments de façade se déposent : volets, lanternes, garde-corps, parfois une antenne ou un câble. C'est aussi le jour où l'on découvre que la porte de garage n'ouvre plus complètement, que le portillon frotte contre un montant, que la gouttière est masquée. Ces découvertes se font en dix minutes, à condition de faire le tour avec le chef d'équipe avant qu'il ne parte. Notées le soir même, elles se corrigent le lendemain matin. Signalées le vendredi, elles restent en l'état toute la semaine.

Ce qui se met en place ce jour-là — calage au sol, ancrages, protections, dépose des éléments de façade — conditionne toute la suite : mieux vaut en connaître le déroulé avant le démarrage qu'après.

Prenez l'habitude de faire, en fin de journée, un tour de trois minutes : rez-de-chaussée, pied de mur, place de stationnement, boîte aux lettres. On y repère un seau oublié sur une planche au-dessus de l'entrée, une bâche décrochée, un tuyau qui traverse le passage. Et on y pose la seule question qui organise votre lendemain : « quelle face demain, et quelle opération ? » Une réponse de dix secondes vaut mieux qu'un planning de trois pages.

Du mardi au jeudi : le rythme de croisière

Le cœur de la semaine se joue en trois familles d'opérations qui ne gênent pas du tout de la même façon. On peut habiter très confortablement pendant l'une et très mal pendant l'autre, sur le même chantier et la même semaine.

Le lavage : la phase mouillée

Un lavage sous pression projette de l'eau, du savon éventuellement, et surtout des particules arrachées au mur. C'est la phase où une fenêtre entrouverte se paie immédiatement : un filet d'eau sale sur l'appui intérieur, une trace sur le rideau. Une fenêtre fermée mais non étanche laisse passer de l'humidité par le joint fatigué ; on s'en aperçoit souvent à cette occasion, et c'est une information utile.

Le lavage est également la phase la plus bruyante en fréquence aiguë, celle qui traverse le double vitrage. Elle est en revanche courte sur une face donnée. Concrètement : la journée de lavage d'une face est une mauvaise journée pour télétravailler côté cette face, une bonne journée pour tout le reste.

Le piquage : la phase qui se sent dans les murs

Le décroûtage d'un enduit ancien est ce qui rend une maison réellement difficile à habiter en journée. Le bruit n'est pas aérien, il est transmis par la structure. Il s'entend dans les pièces qui ne donnent même pas sur la face traitée. Les vibrations décrochent ce qui tient mal : cadres, étagères mal fixées, bibelots sur un meuble adossé au mur. Le réflexe se prend le week-end précédent : on décroche, on éloigne les meubles du mur concerné, on vide les étagères hautes. Ce que les vibrations décrochent se prévient en une heure de rangement, et ne se répare pas.

C'est aussi la phase la plus poussiéreuse. La poussière minérale ne se comporte pas comme la poussière domestique : elle est fine, elle vole longtemps, elle se dépose partout et elle raye si on la frotte à sec. On ferme, on calfeutre les ouvrants les plus fatigués, on aspire plutôt qu'on ne balaie, et on attend la fin de la phase pour faire le grand nettoyage. Ce que la poussière et les odeurs font entrer dans la maison dépend surtout de l'étanchéité de vos menuiseries, très peu de la bonne volonté de l'équipe.

Les enduits et les finitions : la phase salissante

La projection d'un sous-enduit ou d'une finition envoie de la matière à quelques mètres. Elle retombe sur ce qui se trouve en dessous : appuis, terrasse, mobilier de jardin, voiture, plantes. C'est la phase où les protections sont mises à l'épreuve, et où l'on constate ce qui n'a pas été protégé. C'est aussi la phase la plus courte à vivre depuis l'intérieur : peu de bruit, peu de vibration, mais une consigne stricte de ne pas ouvrir tant que la face n'est pas terminée et rincée.

Après la projection viennent des jours calmes : le mur sèche, personne ne travaille dessus, et l'occupant se demande si le chantier est abandonné. Il ne l'est pas. Un mur qui attend est un mur qui travaille.

Les heures où l'on ne peut pas ouvrir

C'est la contrainte que les occupants sous-estiment le plus, parce qu'elle ne se raconte pas sur un planning. Elle se déduit de la phase du jour.

En règle générale : on n'ouvre pas une fenêtre située sur la face en cours de lavage, de piquage, de projection ou de traitement chimique — ni pendant, ni dans l'heure qui suit. On ouvre librement les fenêtres des faces non travaillées, y compris pendant les phases les plus salissantes ailleurs. C'est ce qui rend l'aération quotidienne possible même en semaine chargée : on ventile en croisant sur les faces au repos, tôt le matin avant l'arrivée de l'équipe, ou après son départ.

Les horaires d'arrivée et de départ ne relèvent pas du bon vouloir de l'entreprise. Ils sont encadrés par des arrêtés — préfectoraux, souvent complétés au niveau communal — dont le contenu varie d'un territoire à l'autre : la seule manière fiable de connaître les créneaux applicables chez vous est de les demander en mairie. Ce qui relève en revanche de l'entreprise, c'est l'heure réelle d'arrivée dans ces bornes, et elle est discutable. Le sujet est détaillé dans les horaires de chantier, quand une équipe de façade arrive et repart.

Le cas des ouvrants condamnés

Certaines fenêtres se retrouvent inutilisables plus longtemps que quelques heures : celles dont le dormant est repris, celles derrière lesquelles un montant d'échafaudage passe, celles qui sont protégées par un film adhésif pendant toute la phase d'enduit. Il faut le savoir à l'avance, pièce par pièce, parce qu'une chambre d'enfant sans aération pendant plusieurs jours n'est pas une petite affaire, et parce qu'une issue de secours condamnée ne l'est jamais. Ce que l'on peut encore manœuvrer, et pendant combien de temps, est le sujet de fenêtres et volets pendant le chantier : la liste se fait avant le montage, pas au troisième jour.

Vivre derrière une bâche : lumière, chaleur, ombre

Un filet laisse passer une partie de la lumière et de l'air. Une bâche pleine, non. La différence se vit très concrètement à l'intérieur : on allume en journée, les pièces prennent une teinte grise ou verdâtre selon la couleur du matériau, et l'on perd la vue. C'est le facteur qui pèse le plus sur le moral au bout d'une semaine, davantage que le bruit.

La bâche a des raisons d'être : retenir les projections, protéger le voisinage, permettre de travailler par vent modéré, sécuriser le mur traité. Elle a aussi des effets : elle prend le vent, elle chauffe en été le volume situé entre elle et le mur, et elle ramène de la condensation contre les vitres. Le choix entre les deux protections n'est pas cosmétique, et ses conséquences sont expliquées dans bâcher ou fileter l'échafaudage.

Ce qui se demande, et qui s'obtient parfois : ne bâcher que la partie haute, ou ne bâcher que la face en cours de traitement, ou déposer la bâche d'une face terminée avant la fin globale du chantier. La réponse dépend du calendrier de l'entreprise et de l'exposition au vent. Elle vaut d'être posée : une semaine de lumière récupérée sur un chantier long change réellement la vie d'un logement.

Le passage des compagnons devant les fenêtres

À l'étage, l'échafaudage met des gens à hauteur de vos pièces de vie. Ce n'est pas anecdotique : c'est la gêne la plus souvent citée par les occupants, et la moins souvent formulée à l'entreprise.

Quelques principes simples, qui se demandent sans conflit. Que les compagnons signalent leur montée à l'étage quand ils travaillent devant une chambre. Qu'ils ne posent ni outils ni gobelets sur les appuis de fenêtre. Que l'on installe un voilage temporaire, un film occultant provisoire ou simplement un rideau supplémentaire dans les pièces les plus exposées — c'est votre affaire, et c'est la solution la plus efficace. Que les planchers situés devant les chambres soient les derniers montés et les premiers démontés, quand l'organisation le permet.

L'autre versant est la sécurité. Un échafaudage devant vos fenêtres est un accès à votre logement. On ne laisse pas une fenêtre entrouverte la nuit sur une face échafaudée, on ferme les volets qui restent manœuvrables, on ne laisse pas d'objets de valeur visibles depuis un plancher. Ce n'est pas de la défiance envers l'équipe, qui n'est plus là le soir : c'est la conséquence mécanique d'un escalier installé contre votre façade.

Linge, stationnement, courses et animaux

La logistique domestique est ce qui se dérègle en premier, et ce qui se réorganise le plus facilement.

Le linge : rien ne sèche dehors pendant les phases de piquage et de projection, et rien ne sèche dehors sous une bâche qui goutte. Sur un chantier long, cela signifie une organisation intérieure pendant plusieurs semaines. C'est une contrainte à anticiper avant le démarrage, pas à découvrir le mardi soir.

Le stationnement : l'échafaudage, la benne et la zone de déchargement mangent des places. Quand cela se passe sur la voie publique, l'emprise fait l'objet d'une autorisation délivrée par la commune, avec un périmètre et une durée précis ; le sujet est traité dans occuper le domaine public : stationnement, benne et échafaudage sur la rue. Quand cela se passe chez vous, c'est votre cour qui rétrécit. Dans les deux cas, la question à régler avant le lundi est : où se gare le véhicule du foyer pendant toute la durée, et par où entrent les livraisons.

Les accès du quotidien : boîte aux lettres, sonnette, poubelles, portail. Un facteur qui ne trouve pas la boîte ne revient pas, un livreur qui ne trouve pas la sonnette repart. Ces trois points se règlent le premier jour, avec un panneau provisoire s'il le faut.

Les animaux : un chat sort par une fenêtre entrouverte et monte sur un plancher, un chien aboie huit heures par jour contre des inconnus qui passent devant la baie. Le premier risque se traite en fermant ; le second, en déplaçant le couchage à l'opposé de la face travaillée.

Si vous travaillez chez vous, faites l'exercice une fois pour toutes : identifiez la pièce la plus éloignée de la façade en cours, vérifiez que le réseau y passe, et déplacez-y le poste pour la durée de la phase bruyante. C'est plus efficace que d'espérer une accalmie. Pour caler vos rendez-vous, repérez le déroulé d'une journée vu du côté de l'équipe : les creux — arrivée, pauses, préparation des produits, repli — sont réguliers d'un jour à l'autre, et ce sont les seules fenêtres calmes fiables.

Ce qu'on peut demander à réaménager

Un chantier chez un occupant se conduit toujours avec une marge. Encore faut-il demander dans les formes, au bon interlocuteur et au bon moment.

Le bon interlocuteur est celui qui décide du planning, en général le conducteur de travaux, pas le compagnon qui tient la lance. Le bon moment est avant : avant le montage pour tout ce qui touche l'échafaudage, en fin de semaine pour la semaine suivante, la veille au soir pour un détail du lendemain. La bonne forme est écrite dès que la demande a une conséquence sur le planning ou sur le prix, même brièvement : un message qui laisse une trace vaut mieux qu'un accord de vive voix oublié au changement d'équipe.

Ce qui s'obtient couramment, sans surcoût : décaler l'attaque d'une face d'un jour, prévenir la veille des opérations bruyantes, laisser une fenêtre libre de protection dans une pièce donnée, garder un cheminement praticable jusqu'au portail, ne pas stocker les sacs devant l'entrée, rincer une terrasse en fin de phase.

Ce qui s'obtient parfois, avec une conséquence : suspendre une journée pour un événement familial, démonter une bâche partielle, aménager un accès temporaire. Ces demandes déplacent le planning, elles peuvent déplacer le prix, et elles doivent alors être formalisées comme toute modification en cours de route.

Ce qui ne s'obtient pas : accélérer un séchage, faire travailler l'équipe hors des créneaux autorisés, faire retirer un ancrage nécessaire à la stabilité. Le savoir évite de brûler du crédit relationnel sur des demandes perdues d'avance, et de ne plus être écouté quand la demande est légitime.

Quand la gêne dépasse ce qui était annoncé

Il existe une frontière entre la gêne normale d'un chantier occupé et le désordre. Une poussière importante pendant le décroûtage est normale ; une fenêtre laissée ouverte par l'équipe et une chambre entière blanchie ne l'est pas. Un accès rétréci est normal ; une entrée bloquée par des sacs pendant trois jours ne l'est pas. La règle pratique : constater le jour même, avec des photographies datées, signaler par écrit au conducteur, demander la reprise avant que la phase suivante ne recouvre le sujet. Le point de vue de l'occupant est ici privilégié — il est le seul témoin permanent du chantier — à condition qu'il note.

Questions fréquentes

Faut-il déménager pendant un ravalement ?

Dans l'immense majorité des cas, non. Un ravalement se conduit sur un logement occupé sans coupure d'eau, d'électricité ni de chauffage, et sans interdiction d'accès. Les situations qui justifient de s'absenter quelques jours sont ciblées : une phase de décroûtage longue sur la façade des chambres, un traitement chimique qui impose de ne pas ouvrir pendant une durée annoncée par le fabricant, la présence d'une personne très sensible au bruit ou aux poussières. Ce n'est alors pas un déménagement, c'est un calendrier d'absence à caler avec le conducteur, en échange de quoi l'entreprise peut regrouper les opérations les plus dures sur ces jours-là.

Peut-on demander à l'équipe de commencer plus tard le matin ?

Oui, et la réponse est souvent partiellement favorable. L'entreprise a ses propres contraintes : la rosée du matin, l'ordre des livraisons, le trajet des compagnons, la lumière disponible en hiver. Un décalage d'arrivée est plus facile à obtenir sur les opérations bruyantes que sur l'ensemble de la journée. La demande porte mieux si elle est précise : « pas de piquage avant telle heure devant la chambre » s'obtient plus souvent que « commencez plus tard ».

Que faire du linge et des affaires laissés dehors ?

Rentrez tout avant le lundi : mobilier de jardin, étendoir, coussins, jouets, plantes en pot légères. Ce qui ne peut pas rentrer doit être protégé, et la protection relève de l'entreprise dès lors que l'élément se trouve dans l'emprise du chantier. Un objet laissé dehors sans avoir été signalé et sans avoir été protégé devient un litige difficile : la précaution coûte une demi-heure, la discussion coûte des semaines.

Peut-on utiliser sa terrasse ou son balcon pendant le chantier ?

Pas quand ils se trouvent sous une zone de travail : un espace situé à l'aplomb d'un plancher où l'on manipule des outils est une zone de danger, quelle que soit la prudence de l'équipe. En dehors des heures de travail, l'usage redevient possible si aucun matériel n'est stocké dessus et si la protection au sol le permet. Le principe se demande explicitement, parce qu'il varie avec la configuration : certains chantiers rendent la terrasse chaque soir, d'autres la gardent en zone de stockage jusqu'au repli.

Comment savoir ce qui se passera la semaine prochaine ?

En le demandant en fin de semaine, systématiquement, et en le notant. Trois lignes suffisent : les faces prévues, les opérations, les jours où l'on ne pourra pas ouvrir. Ce rendez-vous informel de cinq minutes le vendredi est le meilleur outil dont dispose un occupant. Il transforme une succession de surprises en un calendrier, et un calendrier est déjà la moitié du confort.
