9 min de lecture

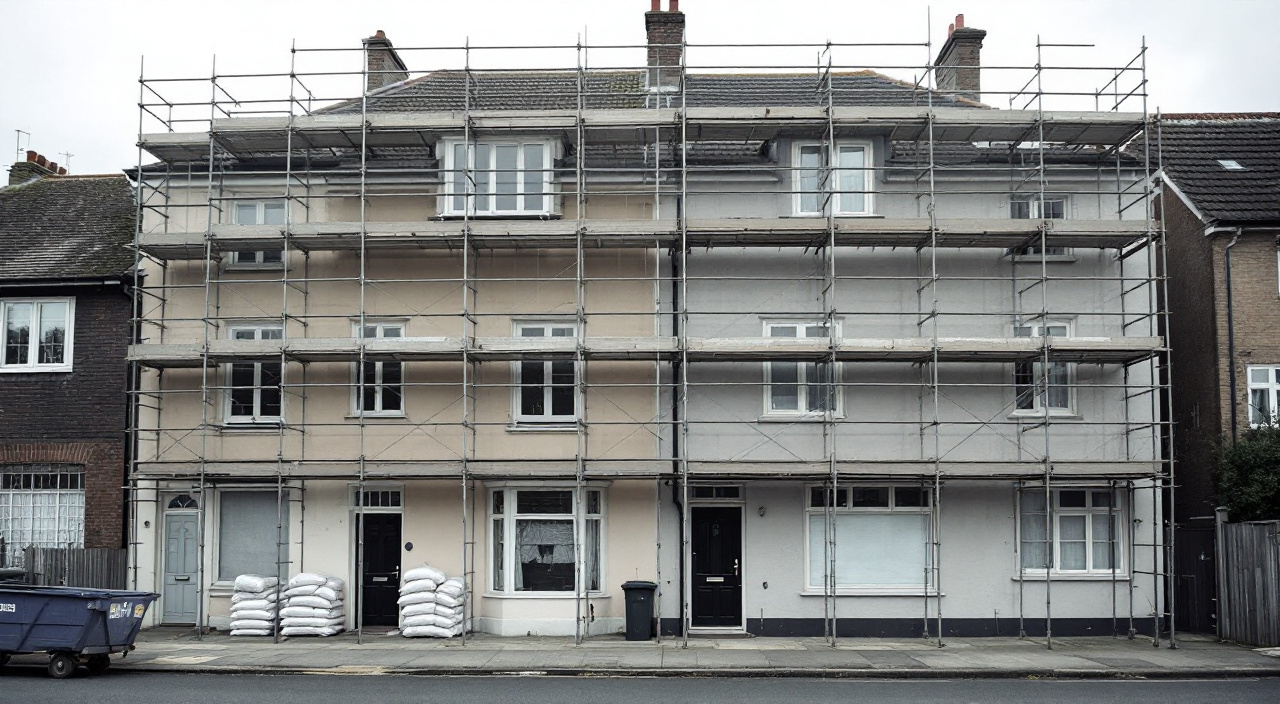

Bonnières-sur-Seine : mener deux chantiers mitoyens dans la même rue
À Bonnières-sur-Seine, des rues entières d'enduits finissent leur cycle ensemble : conduire deux ravalements mitoyens en même temps s'organise avant tout.
By
Conservation correspondent
9 min de lecture

Dans certaines rues de Bonnières-sur-Seine, les maisons ont été bâties dans la même campagne de travaux, avec le même mortier, la même épaisseur d'enduit et la même orientation. Trente ou cinquante ans plus tard, elles vieillissent à la même vitesse : la faïençure apparaît en même temps sur deux façades voisines, le pied de mur grisonne au même endroit, l'appui de fenêtre se creuse au même millimètre. Deux propriétaires mitoyens finissent donc, assez logiquement, par envisager leur ravalement la même année — parfois le même mois, souvent avec la même entreprise. Ce qui suit ne parle ni de budget ni de négociation, mais d'une seule chose : comment deux chantiers voisins menés en même temps s'organisent sans devenir un seul chantier confus dont personne ne sait plus qui répond de quoi.
Deux ouvrages distincts, une seule installation
Le point de départ commande tout le reste. Quand deux voisins font ravaler ensemble, il n'existe pas un chantier mais deux : deux devis, deux maîtres d'ouvrage, deux réceptions, deux garanties qui courent chacune de leur côté. Ce qui est commun, c'est l'installation — l'échafaudage, la benne, l'alimentation, le stockage, parfois l'équipe — et cette mutualisation est une commodité d'exécution, pas une fusion des ouvrages.
La distinction paraît formelle tant que tout va bien. Elle devient décisive le jour où une gouttière est arrachée au démontage ou qu'un enduit tire au séchage sur une seule des deux maisons : la question n'est plus « qui a fait la bêtise » mais « sur quel chantier elle a eu lieu », et la réponse dépend de ce qui a été écrit au départ.
La règle pratique tient en une phrase : tout ce qui est mutualisé doit être décrit dans les deux devis, et attribué à l'un des deux. Un échafaudage continu qui n'apparaît que sur un devis crée immédiatement un déséquilibre — l'un l'a payé, l'autre s'en sert, et personne ne sait qui peut demander sa prolongation ou son repli.
Le cas du mur mitoyen et celui des maisons jumelées
Les rues concernées ne présentent pas toutes la même configuration, et la configuration décide de la difficulté.
- Maisons jointives par un mur mitoyen plein, façades alignées sur rue : le mur séparatif ne se voit pas en façade, la limite est une simple ligne verticale sur l'enduit. C'est le cas le plus simple à organiser et le plus piégeux à réceptionner, parce que le raccord entre les deux enduits tombe exactement sur cette ligne.
- Maisons jumelées symétriques, construites deux par deux avec un décrochement ou un léger retrait : la limite est lisible, mais les rives, les descentes d'eau et parfois une même toiture continue traversent la séparation.
- Maisons en bande de trois, quatre ou plus : la logique est identique, avec un supplément de coordination et des maisons intermédiaires qui n'ont aucune façade libre. Ce cas ajoute une contrainte : les maisons du milieu ne peuvent être servies que par une installation montée d'un bout à l'autre de la bande.
- Maisons proches mais séparées par un passage d'un mètre ou deux : les façades sont indépendantes, mais l'espace est trop mince pour échafauder deux fois. La mutualisation cesse alors d'être un choix pour devenir une nécessité technique.
Avant la moindre commande, il faut savoir dans laquelle de ces situations on se trouve : la réponse conditionne le tracé de l'échafaudage, l'ordre des travaux et la façon dont la limite de responsabilité se matérialise sur le mur.
Ce que l'échafaudage traversant change concrètement
Un échafaudage continu sur deux maisons n'est pas deux échafaudages accolés : c'est une structure unique, dont les contreventements traversent la limite, dont les amarrages peuvent se trouver dans le mur du voisin et dont les planchers permettent de passer d'un ouvrage à l'autre sans descendre. Trois conséquences immédiates.
Les amarrages. Une structure est ancrée dans la maçonnerie à intervalles réguliers. Si l'échafaudage est monté d'un seul tenant, une partie des ancrages destinés à tenir la travée du voisin peut se retrouver percée dans votre mur, et réciproquement. Ces trous seront rebouchés à la dépose : les deux devis doivent prévoir ce rebouchage, et l'on doit savoir qui le fait sur quelle façade.
Les accès. Un échafaudage traversant crée un chemin praticable entre deux propriétés, y compris en dehors des heures de travail. Cela concerne les fenêtres de l'étage, les velux, les cours arrière. Le filet, le bâchage et le blocage des accès en fin de journée se traitent pour les deux maisons ensemble, comme le détaille notre article sur l'échafaudage, la sécurité et les accès hors horaires.
Le repli partiel. C'est le point que l'on découvre trop tard. Si un chantier avance plus vite que l'autre, son propriétaire voudra récupérer sa vue et sa tranquillité. Or on ne démonte pas la moitié d'une structure contreventée sans reprendre la stabilité de ce qui reste : un échafaudage continu se démonte en une fois, ou se conçoit dès le montage en deux blocs séparables. Cela se décide avant le premier tube.
L'échafaudage mutualisé fait gagner du temps au montage et en fait perdre à la fin : sa dépose devient un rendez-vous commun, que le chantier le plus lent impose au plus rapide.
Le planning commun : ce qui est synchrone, ce qui doit être décalé
L'erreur la plus fréquente consiste à croire qu'un chantier double se pilote comme un chantier simple deux fois plus grand. En réalité, certains postes gagnent à être menés ensemble, d'autres perdent tout à l'être.
Les postes qui se mènent en une seule passe
Le lavage et la préparation gagnent à être traités d'un bloc : une façade lavée à côté d'une façade sale se resalit, parce que les projections, les ruissellements et les poussières de piquage passent la limite sans la voir. Traiter les deux murs le même jour évite une reprise, et surtout une discussion sur l'origine des salissures.
Il en va de même pour tout ce qui touche physiquement la limite : le raccord d'enduit sur la ligne séparative, la reprise d'un bandeau qui court d'une maison à l'autre, la dépose d'une descente d'eau commune, le traitement d'une corniche continue. Ces points ne se font pas deux fois. Ils se font une fois, par une équipe, à une date, et leur résultat engage les deux façades.
L'installation et le repli sont par construction des opérations communes : montage de l'échafaudage, protections au sol, arrivée de la benne, puis leur retrait. Chacune est un jalon partagé, et un jalon partagé porte la même date dans les deux plannings.
Les postes qui doivent rester décalés
À l'inverse, l'application de la finition gagne presque toujours à être décalée d'un ou deux jours entre les deux maisons, pour une raison qui n'a rien d'administratif.
Un enduit de finition se pose en continu sur une surface, sans arrêt au milieu d'un pan de mur, sinon le raccord se voit. Deux façades adjacentes traitées le même jour par une équipe divisée en deux imposent deux rythmes d'application, deux gâchées, éventuellement deux lots de produit. Les faire à la suite, avec la même équipe, dans la foulée, donne un résultat plus homogène qu'en parallèle. Sur une rue de maisons identiques où l'œil compare deux façades côte à côte en permanence, cette homogénéité est le premier critère de jugement du passant — et du propriétaire.
Le décalage a un autre mérite : il crée un ordre. Ce qu'on découvre en décapant la première maison — une reprise ancienne, un support pulvérulent, un linteau fatigué — a de bonnes chances de se retrouver sur la seconde, bâtie le même jour par les mêmes maçons. Un chantier légèrement en avance transforme une mauvaise surprise en information exploitable.
Les points d'étape, eux, se dédoublent : chaque propriétaire doit avoir ses propres rendez-vous, même s'ils se tiennent le même après-midi. La logique de ces jalons et des marges à prévoir est traitée dans notre article sur le planning d'un chantier de façade.
Reste la contrainte propre au site. Bonnières-sur-Seine est en fond de vallée, sur un fleuve, entre des coteaux, et cela produit deux effets qu'un planning double supporte mal. Le premier est l'humidité matinale : la rosée se dépose plus longtemps et se retire plus tard qu'en plateau, surtout aux intersaisons et sur les façades privées de soleil le matin. Un support encore humide ne reçoit ni enduit ni finition, et l'heure de reprise réelle peut être plus tardive que l'heure d'arrivée de l'équipe. Sur un chantier simple, cela coûte une demi-heure ; sur deux chantiers menés de front, cela comprime le créneau utile et pousse à finir dans des conditions limites. Le second est le vent d'ouest canalisé par la vallée : il gêne le travail en hauteur, fait dériver les projections, sèche trop vite un enduit frais et exerce sur un échafaudage bâché une poussée que la structure doit encaisser. La conséquence est simple : un chantier double a besoin de plus de marge météo qu'un chantier simple, pas de moins.
Un seul interlocuteur, mais deux donneurs d'ordre
Deux chantiers mitoyens simultanés produisent des questions à trancher sur place : décaler la benne d'un mètre, ouvrir une travée pour une livraison, déplacer un pot de fleurs, autoriser un compagnon à traverser une cour. Si l'entreprise doit appeler deux personnes pour chaque décision, elle finira par n'en appeler aucune et par décider seule.
La solution consiste à désigner un interlocuteur de terrain unique pour les questions d'installation : celui des deux voisins qui est le plus souvent présent, ou le plus disponible en journée. Il reçoit les questions courantes, il relaie, il centralise. Côté entreprise, la répartition des rôles entre conducteur de travaux, chef d'équipe et compagnons obéit à sa propre logique : il faut savoir lequel des trois répond de quoi avant d'appeler.
Mais un porte-parole de fait n'est pas un mandataire. Il n'a le pouvoir de rien engager pour le compte de l'autre, et c'est là que se fabriquent les litiges de voisinage les plus tenaces. Trois catégories de décisions ne se délèguent jamais :
- Toute décision qui coûte de l'argent. Un avenant, une reprise supplémentaire, un traitement découvert en cours de route se signe par le propriétaire concerné, et par lui seul. « Votre voisin a dit d'accord » n'a aucune valeur sur votre devis.
- Toute décision d'aspect. Teinte, grain de finition, encadrements, soubassement : même si les deux maisons visent le même rendu, chacun valide pour lui, par écrit — y compris une surface témoin réalisée sur un seul des deux murs.
- La réception. Elle est strictement personnelle. Personne ne réceptionne au nom de son voisin, même absent, même d'accord par téléphone.
En pratique, cela s'écrit en deux lignes dans le compte rendu de la réunion de lancement : untel est le contact de terrain pour l'installation et la logistique ; toute décision technique ou financière est validée par le propriétaire concerné.
Les limites de responsabilité : où passe exactement la ligne
Sur un chantier double, la responsabilité se partage sur trois plans qu'il faut distinguer, faute de quoi on discute pendant des semaines sans parler de la même chose.
La limite matérielle : le raccord sur le mur
La ligne séparative entre deux enduits est une zone de faiblesse. Deux enduits appliqués à des dates différentes, avec des lots différents, sur des supports que rien ne garantit identiques, se raccordent le long d'une arête verticale de plusieurs mètres de haut. Trois solutions existent, et elles doivent être arbitrées avant le démarrage :
- Le joint creux marqué, qui assume la limite et la rend nette. C'est la solution la plus honnête techniquement : la fissure éventuelle a un endroit prévu pour se produire.
- Le raccord franc dans l'angle d'un décrochement, quand la géométrie en offre un. C'est la meilleure solution lorsqu'elle est disponible.
- Le raccord invisible en pleine surface, à éviter dès qu'il est possible de l'éviter : c'est celui qui se voit le plus, un an plus tard, en lumière rasante.
Ce choix engage l'aspect final des deux façades. Il se décide à deux, il s'écrit, et il figure idéalement sur un croquis annexé aux deux devis.
La limite temporelle : qui répond de quoi, et à partir de quand
Tant que l'échafaudage est en place, l'entreprise a la garde du chantier ; après réception, la responsabilité de l'ouvrage revient au propriétaire et les garanties commencent à courir. Sur deux chantiers réceptionnés à des dates différentes mais partageant une installation, il existe donc une période intermédiaire où une maison est réceptionnée et l'autre non, avec des compagnons qui circulent encore sur un échafaudage adossé aux deux murs.
Cette période doit être nommée et bornée. Concrètement : la réception du premier ouvrage se fait avec réserve expresse sur l'état des abords et des ouvrages annexes tant que l'échafaudage n'est pas déposé, et un constat contradictoire est fait au moment de la dépose. Sans cela, une gouttière tordue au démontage trois semaines après la réception devient une discussion sans fin.
Le troisième plan est documentaire, et c'est le plus efficace. Chacun tient son propre dossier : son devis, ses avenants, ses comptes rendus, ses photos, son procès-verbal. Les documents communs — plan d'installation de l'échafaudage, calendrier partagé, autorisation d'occupation du domaine public le cas échéant — figurent dans les deux dossiers, en copie, et non dans un seul. L'état des lieux avant travaux se fait maison par maison, avec des cadrages qui incluent délibérément la limite : le pied du mur mitoyen, la descente d'eau commune, l'appui partagé, le seuil, la clôture, le portail, la première rangée de dalles. C'est précisément là que naissent les contestations, et un cadrage manquant ne se rattrape jamais après coup.
Un mot sur l'espace public. Un échafaudage qui empiète sur le trottoir ou la chaussée, une benne posée sur une place de stationnement, une zone de livraison réservée : tout cela relève d'une autorisation à demander en mairie, dont les modalités, la durée et les conditions de signalisation se vérifient auprès du service concerné avant de commander l'échafaudage, jamais après. Sur un chantier double, il faut savoir qui dépose la demande, sur quelle longueur et pour quelle durée — parce qu'une autorisation calée sur un seul des deux chantiers expire au milieu de l'autre.
Quand les deux chantiers n'ont pas la même entreprise
Deux voisins peuvent décider de ravaler en même temps sans confier le travail à la même entreprise. La mutualisation reste possible ; elle devient simplement plus exigeante.
Le premier point à trancher est la propriété de l'échafaudage. Une seule des deux entreprises le monte, l'autre l'utilise : cela suppose un accord écrit entre elles, une vérification de la conformité de la structure par celle qui l'emprunte, et un procès-verbal de mise à disposition. Aucune entreprise sérieuse ne fait travailler ses compagnons sur un échafaudage monté par un tiers sans vérifier et sans tracer cette vérification.
Le deuxième point est l'ordre de passage. Deux entreprises sur une même installation ne peuvent pas travailler dans la même travée le même jour. Il faut un séquencement, et quelqu'un qui l'arbitre — sachant qu'aucune des deux n'a autorité sur l'autre. Cette question de coordination est traitée en détail dans notre article sur deux entreprises sur le même chantier.
Le troisième point est le raccord sur la limite. Deux systèmes d'enduit différents, deux teintes qui portent le même nom sans sortir de la même usine : le raccord franc devient obligatoire, et l'idée d'un rendu strictement identique doit être abandonnée d'emblée plutôt que découverte à la fin.
La réception : deux procès-verbaux, quelle que soit l'installation
C'est le point sur lequel il ne faut céder sur rien. Chaque propriétaire réceptionne son ouvrage, seul, avec son entreprise, et signe son propre procès-verbal. Il n'existe pas de réception commune, même si l'échafaudage est commun, même si l'équipe est la même, même si les deux façades ont été finies le même après-midi.
Deux réceptions peuvent parfaitement se tenir le même jour, l'une après l'autre. Ce qui ne peut pas se faire, c'est une visite unique à quatre personnes d'où sort un document unique : les réserves ne sont pas les mêmes, les délais de levée non plus, le solde ne se libère pas au même moment et les garanties ne partent pas de la même date.
Un point particulier mérite attention : la limite elle-même est réceptionnée deux fois. Le raccord d'enduit, la descente d'eau commune, le bandeau continu apparaissent dans les deux procès-verbaux. Si l'un des deux propriétaires émet une réserve sur ce raccord et l'autre non, la reprise se fera quand même, et elle touchera les deux façades. Mieux vaut donc que les deux voisins examinent ce point ensemble, avant de rédiger leurs réserves séparément.
La visite se fait idéalement échafaudage encore monté pour ce qui n'est accessible qu'en hauteur, puis se complète après dépose pour ce qui ne se juge que depuis le sol. La procédure détaillée figure dans notre article sur la réception de chantier.
Le démontage et la remise en état : le vrai moment de vérité
Sur un chantier double, la dépose de l'échafaudage concentre le plus de risques et le plus de contestations, pour trois raisons.
D'abord parce qu'elle est rapide, et souvent menée par une équipe qui n'est pas celle qui a fait la façade. Ensuite parce qu'elle touche les deux propriétés à la fois, y compris les parties non ravalées : pelouse, haie, allée, terrasse, clôture entre les deux jardins. Sur deux terrains contigus, les tubes sortent par un seul des deux accès, généralement le plus large — donc chez l'un des voisins, qui subit tout le passage. Enfin parce que c'est le moment où l'on rebouche les trous d'ancrage et où l'on découvre les éclats, les traces, les gouttières faussées. Ce qui se vérifie précisément à cet instant est détaillé dans notre article sur le démontage de l'échafaudage.
Trois règles suffisent à éviter l'essentiel :
- La date de dépose est annoncée aux deux propriétaires, pas à un seul, et assez tôt pour que chacun puisse être présent ou faire présenter quelqu'un.
- Le passage des tubes et le stationnement du camion sont convenus à l'avance, avec la mention explicite de la propriété traversée et de sa remise en état.
- Un tour des deux terrains est fait juste après la dépose, avec des photos, avant que l'entreprise ne quitte la rue. Une fois le camion parti, tout devient plus long.
Questions fréquentes
Peut-on démonter l'échafaudage devant une maison et le laisser devant l'autre ?
Cela dépend de la façon dont la structure a été montée. Un échafaudage continu est contreventé sur toute sa longueur : en retirer une partie modifie sa stabilité et suppose une reprise du montage, pas un simple démontage. Cette possibilité se demande avant le montage, pour que l'entreprise conçoive deux blocs autonomes séparables. C'est faisable, cela consomme un peu plus de matériel, et cela se décide au moment où l'on commande, pas au moment où l'on s'impatiente.
Un compagnon abîme quelque chose chez moi alors qu'il travaillait sur la façade du voisin : qui répond ?
L'entreprise, dans tous les cas : c'est elle qui a la garde du chantier et l'assurance qui va avec. Savoir sur quel chantier le dommage est imputé reste une question interne entre l'entreprise et ses deux clients — sauf si les deux entreprises sont différentes. Ce qui vous concerne, c'est de pouvoir démontrer que le dommage n'existait pas avant : d'où un état des lieux qui couvre aussi les abords et les parties non ravalées.
Nos deux maisons sont identiques : faut-il choisir la même teinte ?
C'est une décision d'aspect, qui appartient à chacun et non au chantier commun. Une seule remarque technique : si vous visez réellement le même rendu, exigez que les deux commandes soient passées dans le même lot de fabrication. À référence identique, deux lots ne donnent pas exactement la même nuance, et l'écart se lit d'autant mieux que les deux murs se touchent.
Faut-il un écrit entre voisins, ou le devis suffit-il ?
Le devis règle la relation avec l'entreprise, pas la relation entre voisins. Trois points méritent un écrit simple, signé par les deux : qui paie l'échafaudage commun et selon quelle clé, quel accès traverse quelle propriété et dans quel état il est rendu, et ce qui est décidé sur le raccord d'enduit à la limite. Un courriel récapitulatif accepté par retour suffit largement. Ce n'est pas un contrat, c'est une trace — et c'est exactement ce qui manque quand la discussion se tend six mois plus tard.
Que faire si l'un des deux chantiers prend du retard ?
D'abord distinguer l'origine du retard : aléa technique découvert sur une seule maison, intempérie qui touche les deux, ou défaillance d'organisation. Ensuite, relire ce que dit chaque devis sur les délais, puisqu'ils sont indépendants. Enfin, traiter la seule vraie conséquence commune, la date de dépose de l'échafaudage : soit on l'attend, soit on obtient une dépose partielle si la structure le permet, soit on accepte une installation prolongée. Cette question se pose dès la réunion de lancement : que se passe-t-il si l'une des deux maisons prend deux semaines de retard ? La réponse, notée par écrit, vaut mieux que l'improvisation le jour venu.
