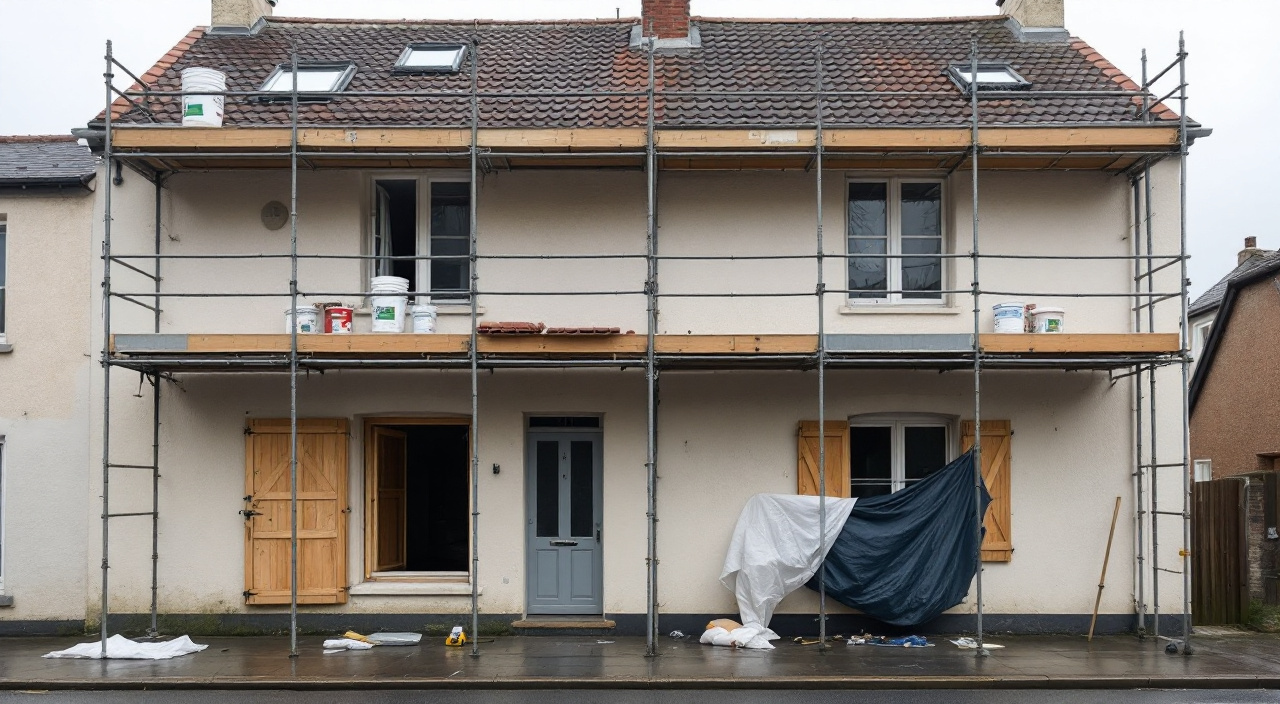

la rédaction3 min de lecture
Deux entreprises sur le même chantier : qui coordonne quoi et quand
Deux entreprises sur le même chantier : qui tient le planning, qui prête l'échafaudage, qui répond des dégâts quand personne n'est maître d'œuvre.
By
3 min de lecture

Quand deux entreprises travaillent sur la même façade, la coordination appartient au maître d'ouvrage, c'est-à-dire au propriétaire, sauf s'il l'a confiée par écrit à un maître d'œuvre ou à un contractant général. Aucune des deux entreprises ne devient responsable du planning de l'autre du seul fait qu'elle est arrivée la première ou qu'elle a monté l'échafaudage. Si personne n'a écrit qui arbitre, personne n'arbitre : chacune avance selon son propre carnet de commandes, et les deux se croisent au pied du mur un lundi matin.
Concrètement, trois décisions doivent être prises avant le premier jour, et elles se prennent en réunion, pas par téléphone. Qui passe quand : l'ordre technique, pas l'ordre commercial. Qui met l'échafaudage à disposition, et sous quelle condition : une entreprise ne monte pas sur l'échafaudage d'une autre sans accord écrit et sans vérification préalable. Qui répond d'un dégât : chaque entreprise reste responsable de ce qu'elle abîme, et le propriétaire doit pouvoir désigner l'auteur, ce qui suppose un constat daté. Le reste de cet article décrit comment ces trois points se calent, ce qui doit figurer dans les devis, et ce qui se passe quand ils n'ont pas été calés.
Deux entreprises, un seul mur : ce que la co-activité change
La co-activité, dans le langage du bâtiment, désigne la situation où plusieurs entreprises interviennent au même endroit sur une période qui se recoupe. Ce n'est pas la même chose que des travaux successifs. Deux entreprises qui se suivent avec quinze jours d'écart et un échafaudage démonté entre les deux ne font pas de co-activité : elles font deux chantiers. Deux entreprises qui partagent le même échafaudage la même semaine en font, même si elles ne sont pas là aux mêmes heures.
La différence n'est pas théorique. Dès que deux entreprises interviennent sur une même opération de bâtiment, un dispositif de coordination en matière de sécurité et de protection de la santé s'applique, et c'est le maître d'ouvrage qui doit le mettre en place. Le propriétaire particulier qui fait ravaler sa maison et changer ses fenêtres par deux entreprises différentes se trouve dans ce cas, qu'il le sache ou non. L'ampleur de l'obligation varie selon la taille et la nature de l'opération : c'est un point à vérifier auprès des entreprises consultées, qui savent dire si leur chantier entre dans le cadre, et auprès de l'assureur du propriétaire.
Ce que la co-activité change tient en quatre points : les zones de travail se superposent, les protections d'une entreprise servent à l'autre, les nuisances s'additionnent, et la traçabilité des dégâts devient difficile. Le dernier produit le plus de litiges. Sur un chantier à une entreprise, un appui de fenêtre épaufré a un auteur évident. Sur un chantier à deux, il a deux auteurs possibles et souvent aucun qui se déclare.
Les trois montages courants, et ce qu'ils impliquent
Le premier montage est le marché unique avec sous-traitance : le propriétaire signe avec une seule entreprise, qui sous-traite un lot. La coordination est alors interne à l'entreprise principale, qui reste seule interlocutrice et seule responsable devant le propriétaire. C'est le montage le plus confortable pour un particulier, et le plus cher, puisque l'entreprise principale facture sa fonction de coordination.
Le deuxième est le lot séparé avec maîtrise d'œuvre : le propriétaire signe avec chaque entreprise, et confie à un maître d'œuvre le pilotage, le planning et les comptes. Le maître d'œuvre a alors la main sur l'ordre de passage, et son avis tranche quand deux entreprises revendiquent la même semaine.
Le troisième est le lot séparé sans maîtrise d'œuvre. C'est le cas le plus fréquent sur les maisons individuelles, et celui qui motive cet article. Le propriétaire signe deux devis, chaque entreprise organise son travail, et personne n'a contractuellement le pouvoir de dire à l'autre quand venir. Ce montage fonctionne, mais à une condition : que le propriétaire assume explicitement le rôle d'arbitre, et qu'il l'écrive.
Le planning : qui tient le crayon
Dans le troisième montage, le crayon est celui du propriétaire. Cela ne veut pas dire qu'il invente les durées : il les demande, il les confronte, il arrête une date et il la diffuse. Une entreprise n'a aucune raison de céder une semaine à une autre sur simple demande de cette autre ; elle en a une si le maître d'ouvrage le décide et l'écrit.
La méthode est simple. Chaque entreprise fournit trois éléments : la durée de son intervention en jours ouvrés, ce qui doit être fait avant qu'elle passe, et ce qui ne doit pas être fait tant qu'elle n'a pas fini. Ces éléments se demandent par écrit, à la commande, pas à la veille du démarrage. Le propriétaire les recoupe et publie un calendrier commun. Une page avec des semaines et deux lignes suffit.
L'ordre technique commande l'ordre commercial
L'ordre de passage ne se négocie pas selon les disponibilités des entreprises mais selon ce que le mur impose. Quelques enchaînements récurrents, à vérifier au cas par cas avec les entreprises concernées :
- La toiture avant la façade. Tant qu'une rive, un solin ou une gouttière laisse passer l'eau, l'enduit qu'on pose dessous travaille dans un mur qui continue de s'humidifier. Le couvreur passe donc avant le façadier, ou au minimum avant la couche de finition.
- Les menuiseries avant les finitions de façade, dans la plupart des cas. La dépose d'un dormant abîme les tableaux et les appuis ; les reprendre après la finition oblige à des raccords visibles. L'inverse se rencontre quand la pose est en rénovation sur dormant conservé, sans démolition périphérique : l'ordre se discute alors, et il se tranche en réunion, pas sur le chantier.
- Les descentes d'eau pluviale et les accessoires déposés en dernier, reposés en premier après l'enduit. Le point pose la même question que tout accessoire de façade : qui dépose, qui stocke, qui repose.
- Les temps de séchage ne se compriment pas. Un délai d'attente entre deux couches n'est pas une marge de planning. Une entreprise qui vient percer, visser ou poser sur un enduit frais crée un désordre dont on discutera pendant des mois.
Ces enchaînements ont une conséquence désagréable : l'entreprise qui a la date la plus lointaine impose souvent le calendrier de l'autre. C'est un arbitrage à faire tôt, avant de signer les deux devis, et pas après.
Ce qu'un planning à deux entreprises doit contenir
Un planning partagé qui sert vraiment tient sur une page et comporte, pour chaque entreprise : la date d'arrivée, la date de sortie, les jours de présence prévus, et une colonne de jalons partagés — montage de l'échafaudage, repli, points d'étape, réception. Il indique aussi les périodes de non-présence, celles où le chantier est ouvert mais vide, car ce sont les plus mal comprises par les occupants et les voisins.
Le planning doit prévoir des jours de battement. Une intervention qui déborde de deux jours, sur un calendrier tendu, décale l'autre entreprise d'une semaine complète, parce qu'elle a repris un autre chantier entre-temps. Sur un chantier à deux entreprises, chaque cause d'écart se multiplie par deux et se propage.
Enfin, le planning se diffuse aux deux entreprises en même temps, par le même message, et chaque modification suit le même chemin. Un calendrier annoncé oralement à l'une et par écrit à l'autre produit deux versions de la vérité.
L'échafaudage prêté : sous quelle condition, et à qui
C'est le point qui fâche le plus souvent, et le plus mal traité dans les devis. Un échafaudage est monté par une entreprise, pour son propre usage, selon une configuration adaptée à son travail. Le fait qu'il soit devant la façade ne le rend pas disponible pour les autres.
Trois principes se retiennent. Premièrement, l'entreprise qui a monté l'échafaudage en reste responsable : conformité du montage, stabilité, ancrages, protections collectives. Deuxièmement, l'entreprise qui l'utilise devient responsable de l'usage qu'elle en fait et des modifications qu'elle y apporte. Un compagnon qui retire un garde-corps pour passer un châssis, ou une lisse pour poser une gouttière, engage son employeur, et il doit remettre en état. Troisièmement, le prêt ne se présume jamais. Sans accord écrit, l'entreprise qui monte sur l'échafaudage d'une autre s'expose, et l'assureur de l'une comme de l'autre posera la question de l'accord dès qu'un incident survient.
La configuration compte autant que l'accord. Un échafaudage de ravalement et un échafaudage de couverture ne sont pas le même ouvrage : hauteur du dernier plancher, distance au mur, largeur des planchers, console de rive, protection anti-chute en tête. Un couvreur qui monte sur un échafaudage de façadier peut trouver un plancher trop bas et trop éloigné de l'égout de toit. Il faut alors compléter, et cela se prévoit et se chiffre.
Ce qui doit être écrit avant que l'autre entreprise y monte
L'accord de mise à disposition n'a rien de solennel, mais il doit exister sur papier ou dans un courriel accepté. Les points à y faire figurer :
- Qui met à disposition, à qui, à partir de quelle date et jusqu'à quelle date.
- La configuration exacte fournie : nombre de niveaux, hauteur du dernier plancher, largeur, présence des protections en tête, consoles, plancher de recouvrement, filet ou bâche.
- Les compléments nécessaires à l'entreprise utilisatrice, qui les fournit et qui les monte. Personne d'autre que le monteur ne modifie la structure.
- La vérification préalable à la première utilisation : l'entreprise utilisatrice doit s'assurer que l'échafaudage convient à son travail, qu'il est correctement monté et qu'il est en bon état. Cette vérification s'écrit, se date et se signe.
- La charge admissible par plancher, qui n'est pas la même pour un enduit et pour une palette de tuiles.
- La durée : au-delà d'une période convenue, l'échafaudage se démonte ou se refacture. Une immobilisation supplémentaire a un coût réel pour son propriétaire.
- Qui assure quoi pendant la mise à disposition, et ce qui se passe en cas de dégradation.
La question de fond, les responsabilités et les accès hors horaires de travail, est traitée dans l'article dédié à l'échafaudage : sécurité, responsabilités et accès. Le prêt entre entreprises n'en est qu'un cas particulier, mais c'est celui où l'ambiguïté coûte le plus cher.
Un dégât causé par l'autre : qui répond, et devant qui
Le principe est constant : chaque entreprise répond des dommages qu'elle cause, aux tiers comme aux ouvrages d'une autre entreprise. Ce n'est pas le propriétaire qui supporte le dégât parce qu'il a eu la mauvaise idée de faire travailler deux sociétés en même temps, et ce n'est pas non plus l'entreprise présente sur place qui répond de tout ce qui s'est abîmé pendant sa présence.
La difficulté n'est jamais le principe. Elle est la preuve. Une gouttière neuve enfoncée, un appui de fenêtre éclaté, une projection d'enduit sur une menuiserie posée la veille, une bâche déchirée pendant une nuit de vent : dans chaque cas, la discussion porte sur qui a fait quoi et quand. Sans trace, chacun renvoie sur l'autre, et le propriétaire se retrouve à financer un désordre dont il n'est pas l'auteur.
Le réflexe utile : constater le jour même
Trois habitudes suffisent à rendre les dégâts imputables.
D'abord, un point zéro avant le démarrage. L'article sur l'état des lieux photographique avant travaux décrit la méthode ; sur un chantier à deux entreprises, il faut y ajouter un second jeu de photos au moment où la seconde entreprise arrive. Ce jeu-là sépare le « avant » du « pendant », et c'est exactement la frontière que la discussion va chercher.
Ensuite, un constat le jour où le dégât est vu, pas à la réception. Une photo, une date, un message aux deux entreprises. Un dégât signalé deux mois plus tard devient indéfendable, parce que rien ne dit qu'il n'est pas survenu après le départ des deux.
Enfin, une trace écrite continue. Le sert précisément à cela : consigner qui était présent quel jour. En co-activité, savoir qui était sur l'échafaudage le jeudi après-midi vaut souvent plus qu'une expertise.
Sur le plan assurantiel, chaque entreprise porte une responsabilité civile qui couvre les dommages causés pendant l'exécution, et une garantie décennale qui prend le relais après réception sur l'ouvrage lui-même. Le point pratique tient en une phrase : une déclaration se fait dans un délai court, et une déclaration tardive se discute.
Ce que la coordination coûte, et où ça se lit sur un devis
La coordination n'est pas gratuite, et le fait qu'elle n'apparaisse nulle part sur un devis ne veut pas dire qu'elle est offerte : cela veut dire qu'elle n'est prévue par personne. Les postes qui la portent, quand elle est prévue, sont identifiables.
Côté échafaudage, la ligne à lire est la durée d'immobilisation incluse, et le mode de facturation au-delà. Un échafaudage maintenu trois semaines de plus pour attendre le couvreur représente un matériel qui ne tourne pas ailleurs, et cela se facture. Le devis doit dire combien de temps est inclus, ce que coûte la prolongation, et si l'usage par une autre entreprise est autorisé. Un devis muet sur ces trois points laisse la discussion pour plus tard, au pire moment.
Côté chantier, les postes concernés sont l'installation et le repli, les protections, l'évacuation des déchets, et les éventuelles reprises après passage de l'autre lot. Deux entreprises qui se succèdent installent parfois deux fois les mêmes protections, ou aucune des deux ne les installe en pensant que l'autre s'en charge. Ce partage se décide en réunion et se répercute par écrit dans les devis, sous forme d'avenant ou de courriel valant accord.
Côté honoraires, si le propriétaire confie le pilotage à un maître d'œuvre, c'est une mission distincte, avec son propre contrat et sa propre rémunération. Il n'y a pas de règle générale sur ce que cela représente : cela dépend de l'étendue de la mission, du nombre de lots et de la durée. Le seul moyen d'obtenir un chiffre juste est de faire chiffrer la mission telle qu'elle sera réellement exercée, en la décrivant précisément : ordre de passage, présence aux réunions, vérification des situations de travaux, assistance à la réception.
Aucune de ces lignes ne se déduit d'un ratio. Elles se demandent, elles se comparent, et elles se réintègrent dans l'examen des offres. Un devis moins cher qui exclut la mise à disposition de l'échafaudage à un tiers n'est pas moins cher : il déplace la dépense sur l'autre lot.
La réunion de co-activité : ordre du jour et relevé de décisions
Quand personne n'est maître d'œuvre, la réunion qui cale tout se tient avant le démarrage, avec les deux entreprises présentes en même temps. Pas deux rendez-vous séparés : un seul, avec tout le monde autour de la même table ou devant le même mur. Une heure suffit. Ce qui ne se dit pas devant les deux ne s'appliquera pas.
L'ordre du jour utile reprend, dans l'ordre, les points suivants :
- Les dates. Arrivée et sortie de chacun, jours de battement, jalons partagés.
- L'échafaudage. Qui monte, quelle configuration, qui l'utilise, quels compléments, jusqu'à quand, qui vérifie avant première utilisation.
- Les zones et les accès. Où chacun stocke, où chacun décharge, où passent les compagnons, qui a la clé du portail, ce qui reste ouvert et ce qui se referme le soir.
- L'énergie et l'eau. Sur quelle alimentation chacun se branche, et selon quelles règles convenues.
- Les déchets. Une benne pour deux ou une par entreprise, qui trie, qui évacue.
- Les protections communes. Bâches, filets, protection des seuils et des végétaux, protection des ouvrages déjà posés par l'autre.
- Les dégâts. Comment on les signale, à qui, sous quel délai.
- Le canal de communication. Un fil unique où les deux entreprises et le propriétaire écrivent, plutôt que trois conversations parallèles, et une seule personne qui arbitre côté propriétaire.
Cette réunion complète, sans la remplacer, la réunion de lancement que chaque entreprise tient pour son propre lot.
Le relevé de décisions tient sur une page
Une réunion sans relevé écrit n'a pas eu lieu. Le relevé se rédige le jour même, par le propriétaire, et s'envoie aux deux entreprises avec une phrase du type : sauf remarque sous quarante-huit heures, ce relevé vaut accord. Il comporte la date, les présents, les décisions prises, les points restés ouverts avec un nom et une échéance en face de chacun.
Ce document change la nature des discussions ultérieures. Une entreprise qui conteste une décision le fait dans les quarante-huit heures, ou elle l'a acceptée. Et quand un désaccord survient trois semaines plus tard, la conversation part d'un texte commun plutôt que de deux souvenirs.
Les points de friction récurrents, et comment ils se désamorcent
Le premier est le glissement en cascade. L'entreprise A prend trois jours de retard pour cause d'intempéries, l'entreprise B a repris ailleurs, et le chantier s'arrête trois semaines. Le désamorçage se prépare : demander à chaque entreprise, dès la commande, quel délai de prévenance elle exige pour décaler, et prévoir un jalon de confirmation dix jours avant l'arrivée du second.
Le deuxième est le matériel commun non désigné. Une benne, un branchement, une rallonge, un point d'eau : ce que deux entreprises utilisent sans que personne l'ait attribué se dégrade sans que personne le remplace. Chaque équipement partagé a un propriétaire nommé au relevé de décisions.
Le troisième est la finition abîmée par le suivant. Un enduit terminé le vendredi, un couvreur qui pose ses échelles dessus le lundi. La parade est un jalon de constat contradictoire : quand une entreprise termine, on regarde ensemble l'état des ouvrages avant que l'autre commence, et on le photographie. C'est le même esprit que les points d'étape d'un chantier de façade, transposé au passage de relais.
Le quatrième est le flou sur les reprises. Qui reprend l'appui abîmé, l'arête cassée, l'éclat de peinture ? Si le devis d'aucune des deux entreprises ne comporte de ligne de reprise après passage de l'autre lot, le point se posera, et il se posera au moment de solder.
Le cinquième est l'absence d'interlocuteur unique côté propriétaire. Quand deux membres d'un couple donnent des instructions différentes à deux entreprises, la coordination disparaît en une journée. Une seule personne écrit, une seule personne arbitre.
Questions fréquentes
Qui coordonne deux entreprises quand je n'ai pas de maître d'œuvre ?
Vous. Le propriétaire est maître d'ouvrage, et à ce titre il lui revient de définir l'ordre de passage, d'arbitrer les conflits de calendrier et de mettre en place la coordination de sécurité prévue lorsque plusieurs entreprises interviennent. Vous n'avez pas à savoir monter un enduit ni poser une tuile : vous avez à demander à chacun ses contraintes, à trancher, et à écrire ce que vous avez tranché. Si vous ne souhaitez pas assumer ce rôle, il se délègue par un contrat de maîtrise d'œuvre ou en passant par une entreprise unique qui sous-traite.
Une entreprise peut-elle refuser de prêter son échafaudage à une autre ?
Oui. L'échafaudage est son matériel, monté sous sa responsabilité et pour son usage. Elle peut refuser, ou accepter sous conditions : configuration à compléter, durée limitée, facturation de l'immobilisation supplémentaire, vérification préalable. Le vrai problème n'est pas le refus, c'est le refus découvert la veille du démarrage de l'autre lot. La question se pose au moment des devis : demandez à chaque entreprise, par écrit, si son échafaudage peut être mis à disposition d'un autre corps d'état, à quelles conditions et pour combien de temps.
Qui paie si un couvreur casse l'enduit neuf du façadier ?
Celui qui a causé le dommage, par sa responsabilité civile. Le façadier reprend son ouvrage et la reprise se règle entre l'entreprise auteur du dégât, son assureur et lui. Le propriétaire ne devrait pas payer deux fois, mais il ne doit pas non plus rester spectateur : c'est lui qui déclenche le constat, qui date le dégât et qui met les deux entreprises en copie du même message. Sans ce constat immédiat, l'imputation devient une discussion d'opinions, et elle finit souvent en partage à l'amiable faute de preuve.
Faut-il une réunion à trois avant le démarrage, ou deux rendez-vous séparés ?
Une réunion à trois. Deux rendez-vous séparés produisent deux versions du planning, deux compréhensions de l'échafaudage, et un propriétaire qui sert de messager entre deux entreprises qui ne se sont jamais parlé. Une heure avec tout le monde devant la façade permet de voir sur place ce qui se recoupe : les hauteurs, les zones de stockage, les accès. Et le relevé de décisions, envoyé le soir même aux deux, remplace les allers-retours des semaines suivantes.
Comment savoir dans quel ordre faire passer couvreur, menuisier et façadier ?
Vous ne le décidez pas seul : vous le faites dire par les entreprises, puis vous tranchez. La règle générale est que ce qui protège de l'eau passe avant ce qui finit le mur, et que ce qui perce ou démolit passe avant ce qui se raccorde. La toiture et les points singuliers en tête, les menuiseries selon le mode de pose, les finitions de façade en dernier, les accessoires reposés après. Chaque bâti a ses exceptions : un mur ancien, une pose sur dormant conservé ou une contrainte d'accès peuvent inverser une séquence. Posez la question à chaque entreprise sous cette forme : qu'est-ce qui doit impérativement être terminé avant que vous arriviez, et qu'est-ce qui ne doit pas être commencé avant que vous soyez parti ? Les réponses croisées donnent l'ordre.
