Le planning d'un chantier de façade : jalons, marges et retards
Lire le planning d'un chantier de façade : ce qu'est un jalon, où se cachent les marges, et quel retard décale toute la suite jusqu'à la réception.
By
Equipment editor
4 min de lecture

Un planning de chantier de façade, c'est quoi exactement
Le planning d'un chantier de façade est le document qui range les tâches dans l'ordre où elles doivent se faire, leur donne une durée, et dit laquelle attend laquelle. Il tient en général sur une page, sous forme de diagramme en barres : une ligne par tâche, une barre horizontale par période d'occupation du chantier, une échelle de dates en haut. Trois objets s'y lisent. Les jalons, points fixes sans durée qui commandent la suite. Les liaisons, qui disent quelle tâche ne peut pas démarrer avant qu'une autre soit terminée. Les marges, ces jours de battement qu'une tâche peut consommer sans repousser la fin.
La question qui amène ici est presque toujours la même : ce retard-là est-il grave. La réponse tient en une phrase. Un retard pris sur une tâche qui dispose de marge ne décale rien ; un retard pris sur une tâche sans marge repousse la fin du chantier d'exactement autant de jours. Pour savoir dans quel cas on se trouve, il n'y a pas besoin de logiciel : on regarde ce qui, sur le planning, devait démarrer le lendemain de la tâche en retard, et on vérifie si cette tâche suivante avait de quoi attendre. Si oui, le chantier absorbe. Si non, la date de fin bouge, et elle bouge tout de suite, même si personne ne le dit encore.
Cet article traite du document. Les causes des écarts — sous-estimation du métré, découvertes sous l'enduit, ruptures d'approvisionnement, équipes tirées entre deux chantiers — sont traitées à part dans Délais annoncés, délais tenus. Ici, on apprend à lire la feuille : où sont les points durs, où sont les respirations, et ce qu'un décalage annoncé au téléphone signifie réellement pour la date de démontage de l'échafaudage.
Les trois objets à repérer sur le document
La barre. Elle représente une tâche et sa durée. Elle a un début, une fin, et une longueur qui n'est pas négociable sans changer les moyens. Une barre de cinq jours pour l'application d'un corps d'enduit sur une maison de bourg suppose une équipe donnée, un mode d'application donné, une surface donnée. Doubler l'équipe ne divise pas toujours la durée par deux : sur un échafaudage, le nombre de compagnons qui travaillent utilement en même temps est limité par la longueur des planchers.
Le losange, ou le trait vertical. C'est le jalon. Il n'a pas de durée. Il marque un état atteint : échafaudage vérifié et mis en service, support reconnu, teinte validée, finition terminée, réception prononcée. Un jalon ne se travaille pas, il se constate. C'est pour cela qu'il sert de repère fiable : on peut être d'accord ou non sur l'avancement d'un enduit, on est rarement en désaccord sur le fait qu'un échafaudage est monté ou pas.
La flèche entre deux barres. C'est la liaison. Elle dit que la seconde tâche attend la première. La forme la plus courante est la liaison fin-début : le décapage doit être terminé avant que le rebouchage commence. Il en existe d'autres. Le début-début avec décalage permet de faire démarrer une tâche quelques jours après le lancement d'une autre, sans attendre sa fin : on commence à enduire la première façade pendant que la préparation se poursuit sur la dernière. C'est ce chevauchement qui fait tenir un planning, et c'est aussi lui qui le rend fragile, parce qu'il enchaîne deux tâches sur les mêmes hommes.
Ce que le planning n'est pas
Ce n'est pas un engagement jour par jour de présence. Une entreprise peut très bien tenir la date de fin en n'étant pas là tous les jours ouvrés, et un chantier où l'équipe passe une demi-journée n'est pas nécessairement un chantier en dérive. Le planning engage des jalons, pas des heures de pointage.
Ce n'est pas non plus le calendrier des rendez-vous entre l'entreprise et le propriétaire. Les deux se recoupent, mais ils n'ont pas la même fonction : les rendez-vous de suivi sont décrits dans Les points d'étape, et ils se posent en général sur des jalons, pas au milieu d'une tâche. Un point d'étape utile se tient quand quelque chose vient d'être atteint et que quelque chose d'autre va être recouvert.
Enfin, ce n'est pas un document figé. Un planning se met à jour. Un planning qui n'a jamais été réédité depuis la signature est soit un chantier parfait, soit un document que plus personne ne regarde. La seconde hypothèse est de loin la plus fréquente.
Les jalons : les dates qui commandent la suite
Un jalon a une propriété utile : il est vérifiable par quelqu'un qui n'est pas du métier. C'est ce qui en fait le meilleur outil de suivi pour un propriétaire. Plutôt que de demander « où en êtes-vous », qui appelle une réponse en pourcentage invérifiable, on demande « le jalon de la semaine dernière est-il atteint », qui appelle oui ou non.
Certains jalons sont des points d'arrêt : la tâche suivante ne doit pas démarrer tant que le jalon n'est pas constaté. La validation d'aspect en est le cas le plus net. Appliquer la finition avant l'accord sur la surface témoin, c'est prendre le risque de refaire une façade entière ; c'est tout l'objet de la validation d'aspect sur surface témoin. Un point d'arrêt bien posé sur un planning coûte quelques jours ; mal posé ou sauté, il coûte une reprise.
Les jalons d'un ravalement courant
Sur un chantier de maison individuelle ou de petit immeuble, on retrouve à peu près toujours la même série. Les intitulés changent, la logique non.
- Installation terminée et échafaudage mis en service. Le montage est fait, la vérification avant mise en service également, les accès et les protections sont posés. Tant que ce jalon n'est pas atteint, aucune tâche en hauteur ne peut commencer.
- Support reconnu. L'entreprise a purgé, sondé, décapé, et sait ce qu'elle a devant elle. C'est le jalon le plus souvent sous-estimé, parce que c'est celui où les surprises sortent.
- Préparation achevée. Rebouchages, traitements, reprises de points singuliers, égalisation. Le mur est prêt à recevoir le système.
- Aspect validé. La surface témoin est acceptée par écrit : teinte, grain, mode d'application.
- Finition terminée. La dernière passe est appliquée sur la dernière façade.
- Échafaudage démonté et abords remis en état. Ce jalon-là libère la rue, le jardin, le stationnement.
- Réception prononcée. L'acte qui clôt le chantier, avec ou sans réserves.
Entre ces jalons, tout n'a pas le même poids. Les deux premiers commandent l'essentiel : un chantier qui atteint « support reconnu » à la date prévue tient en général sa date de fin. Un chantier qui a déjà glissé sur ce jalon-là ne la tiendra pas, parce que tout ce qui suit est enchaîné derrière.
Les tâches enchaînées : le chemin critique
Le chemin critique est la suite ininterrompue de tâches qui, mises bout à bout, donne la durée totale du chantier. Chacune de ces tâches attend la précédente et bloque la suivante. Aucune ne dispose de marge. Un jour perdu sur l'une d'elles est un jour perdu sur la date de fin, sans compensation possible ailleurs.

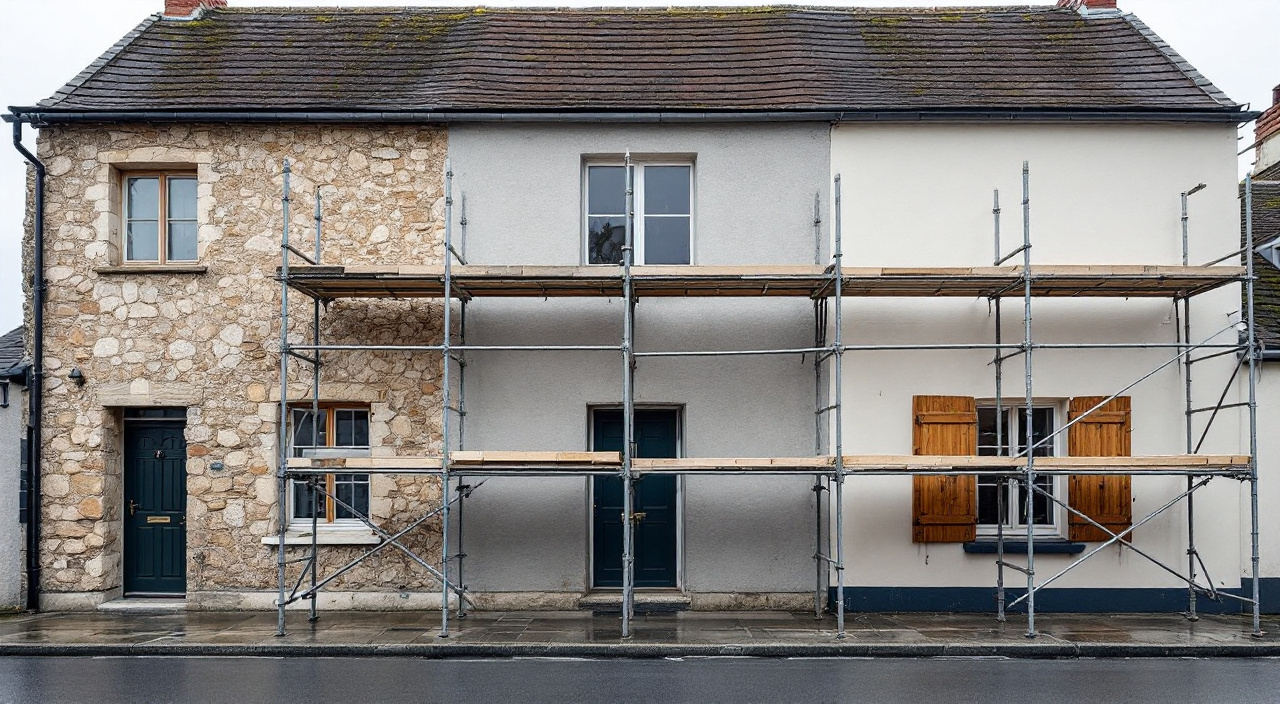

Sur un ravalement, ce chemin passe presque toujours par les mêmes maillons : accès et échafaudage, préparation du support, système d'enduit ou de peinture couche après couche, séchage entre couches, démontage. Ce sont les tâches qui occupent physiquement le mur. Tout le reste — dépose de câbles et de coffrets, reprise de descentes d'eau pluviale, peinture des menuiseries, ferronneries — vient se glisser autour, avec plus ou moins de latitude.
Deux natures de contrainte s'y ajoutent, et elles ne se traitent pas pareil. Les contraintes de ressources dépendent de l'entreprise : elle ne peut pas être à deux endroits en même temps, et une équipe qui part sur un autre chantier crée une interruption qu'aucune météo n'explique. Les contraintes physiques ne dépendent de personne : un liant fait sa prise à la vitesse à laquelle il la fait, et un délai entre couches ne se raccourcit pas parce que le planning serre. Sur ce point, la fiche technique du système appliqué fait foi, et elle donne des durées liées à la température et à l'hygrométrie du moment, pas des durées fixes.
Repérer le chemin critique sans logiciel
Il y a une méthode simple, qui marche sur un planning en barres imprimé.
- Partez de la date de fin et remontez : quelle tâche devait être finie pour que celle-ci commence ? Puis la précédente. Vous obtenez une chaîne.
- Sur cette chaîne, cherchez les blancs entre la fin d'une barre et le début de la suivante. S'il n'y en a pas, vous êtes sur le chemin critique.
- Les tâches qui ne sont pas dans cette chaîne ont une marge : elles peuvent glisser tant qu'elles n'entrent pas en collision avec leur successeur.
- Repérez les tâches courtes coincées entre deux longues : ce sont souvent celles qu'on oublie, et elles sont fréquemment critiques. La dépose d'un coffret, une intervention d'un tiers sur un branchement, une livraison de teinte spéciale.
Un exemple concret. La peinture des volets déposés, faite à l'atelier ou sous abri, n'est presque jamais critique : elle peut se caler n'importe quand entre la dépose et la repose. En revanche, la reprise d'une descente d'eau pluviale l'est souvent, parce qu'elle doit être faite avant l'enduit de la zone qu'elle masque, et que l'enduit de cette zone tient la façade entière. Une journée perdue sur les volets ne se voit pas ; une journée perdue sur la descente décale une façade.
Les marges : où sont les jours de respiration
Une marge est du temps disponible entre une tâche et ce qui la suit. Elle n'apparaît pas toujours comme telle sur le document : elle se lit dans les blancs. Deux formes se distinguent, et la confusion entre les deux est la première cause de malentendu entre une entreprise et un propriétaire.
Marge libre, marge totale, marge d'intempéries
La marge libre est le nombre de jours dont une tâche peut déborder sans repousser la tâche suivante. C'est la marge confortable : elle se consomme sans que personne ne s'en aperçoive.
La marge totale est le nombre de jours dont une tâche peut déborder sans repousser la fin du chantier. Elle est toujours supérieure ou égale à la marge libre. Elle se partage : si trois tâches d'une même branche s'appuient sur les mêmes quatre jours de battement, la première qui les consomme les retire aux deux autres. C'est là que se joue le sentiment d'injustice de fin de chantier : le retard de la deuxième semaine n'avait « rien décalé », et pourtant celui de la sixième décale tout — parce que la réserve était déjà dépensée.
La marge d'intempéries est d'une autre nature. Ce n'est pas du battement entre deux tâches, c'est une provision de jours ajoutée à la durée totale pour tenir compte des arrêts météo prévisibles à la saison. Elle doit être annoncée comme telle : un planning qui affiche une date de fin sans dire s'il inclut ou non des jours d'intempéries n'est pas lisible. La façon dont ces arrêts se constatent, et ce qui distingue un jour d'intempérie d'un jour d'absence, est traitée dans Intempéries : comment un chantier constate et rattrape un arrêt.
Une quatrième réserve existe, rarement écrite : la marge cachée dans les durées. Une entreprise qui a été rattrapée plusieurs fois par des chantiers qui débordent arrondit ses barres vers le haut. Ce n'est pas malhonnête, c'est de la prudence. Mais cela produit un effet particulier : le chantier paraît en avance pendant deux semaines, puis rentre dans le rang. Il n'était ni en avance, ni en retard. Il consommait sa réserve.
Une règle utile pour lire un planning : ce n'est pas la longueur des barres qui renseigne, c'est la taille des blancs entre elles.
Le retard qui se rattrape, le retard qui décale tout
C'est la distinction la plus opérationnelle de tout le document. Quatre situations reviennent, et elles ne s'annoncent pas de la même façon.
Le retard absorbé. Une tâche non critique déborde, sa marge le couvre, la date de fin ne bouge pas. Il n'y a rien à faire, sinon noter que la réserve a diminué. Une entreprise sérieuse le dit dans ces termes : « on a pris deux jours, on les avait ».
Le retard rattrapable. Une tâche critique déborde, mais l'entreprise peut resserrer plus loin : renforcer une équipe sur une phase où le plancher d'échafaudage le permet, travailler un samedi si le contexte l'autorise, avancer une livraison. La date de fin est maintenue au prix d'un effort réel. Ce rattrapage a une limite physique : il ne s'applique jamais à un temps de séchage ni à une prise de liant. On rattrape des heures de main-d'œuvre, pas de la chimie.
Le retard structurel. La cause n'est pas passée : le support est plus dégradé que prévu, un lot supplémentaire s'ajoute, une reprise doit être faite avant de continuer. Toute la suite se décale du même nombre de jours, et ce nombre ne diminuera pas. Ce cas-là n'est pas un problème de planning, c'est un changement de contenu : il doit se traduire par un écrit, et souvent par un avenant. Le mécanisme est décrit dans Aléas et avenants. Un décalage de date accepté oralement, sans document, laisse ensuite les deux parties sans référence commune.
Le retard en cascade. Le plus coûteux, et le moins visible au départ. Une tâche glisse au point de sortir de sa fenêtre favorable : l'enduit passe de septembre à novembre, la température moyenne baisse, les délais entre couches s'allongent, les jours d'arrêt se multiplient, et la fin recule beaucoup plus que le retard initial. Trois jours perdus en septembre peuvent en coûter quinze en novembre. Une entreprise qui refuse d'appliquer hors fenêtre et propose de reporter au printemps ne cherche pas à se débarrasser du chantier ; elle évite un résultat qui se verrait pendant dix ans.
Ce qui doit figurer sur un planning exploitable
Un planning qui se réduit à deux dates — début et fin — n'est pas un planning, c'est une promesse. Le document utile porte au minimum les éléments suivants, et ils se demandent avant le premier jour, en même temps que les autres points arrêtés à la réunion de lancement.
- La liste des tâches, avec un intitulé qui correspond aux lignes du devis. Si le devis parle de « traitement des points singuliers » et que le planning parle de « préparation », le rapprochement devient impossible.
- La durée de chaque tâche en jours ouvrés, et la mention explicite du régime : jours ouvrés ou jours calendaires. L'écart entre les deux sur un chantier de plusieurs semaines n'est pas anecdotique.
- Les jalons, nommés, avec ce qui les constate. « Aspect validé » suppose de dire qui valide et sous quelle forme.
- Les points d'arrêt, distingués des simples jalons : ce sont ceux où le chantier s'arrête effectivement en attendant une décision.
- Les intervenants extérieurs : concessionnaires, dépose d'antenne, intervention sur un branchement, location de voirie. Ce sont des tâches que l'entreprise ne maîtrise pas et dont le retard n'est pas de son fait, mais qui doivent apparaître pour être suivies.
- La provision d'intempéries, chiffrée en jours et située : en fin de planning, ou répartie sur les phases sensibles.
- La date de démontage de l'échafaudage, souvent la seule qui intéresse le voisinage et le stationnement.
- La date d'édition et l'indice de révision. Sans cela, on compare deux versions sans savoir laquelle est la bonne.
Une remarque de méthode : les versions successives se conservent. Un planning révisé qui écrase le précédent efface la trace du décalage. Garder les éditions dans le même dossier que le reste du suivi, avec le , permet de dire plus tard non seulement qu'il y a eu du retard, mais quand il est apparu et sur quelle tâche.
Quand le planning glisse : ce qui se demande, ce qui se constate
Un décalage annoncé se traite en trois questions, dans cet ordre, et elles se posent sans agressivité parce qu'elles servent aussi à l'entreprise.
Quelle tâche a glissé, et de combien. Pas « le chantier a du retard », mais « la préparation du pignon est finie avec quatre jours de décalage ». Une réponse précise vaut engagement ; une réponse vague signale souvent que personne n'a rouvert le document.
Cette tâche était-elle critique. C'est la question qui sépare le désagrément de la conséquence. Si elle ne l'était pas, la date de fin tient et il n'y a pas de suite. Si elle l'était, la date de fin bouge, et la nouvelle date doit être donnée.
Sur quoi porte le rattrapage annoncé. Un rattrapage crédible s'appuie sur quelque chose de nommable : une équipe renforcée sur une phase, une livraison avancée, une tâche déplacée hors du chemin critique. Un rattrapage qui repose sur « on va accélérer » sans support n'est pas un rattrapage. Et un rattrapage annoncé sur un temps de séchage est un signal d'alerte, pas une bonne nouvelle : il annonce une application sur support insuffisamment sec, dont on retrouvera la trace plus tard.
Ce qui se constate, ensuite, tient à peu de chose : la date, la tâche, le décalage, la nouvelle date de fin. Deux lignes écrites le jour même valent mieux qu'un souvenir de conversation trois mois après. Elles évitent aussi la discussion la plus stérile de fin de chantier, celle où chacun reconstruit une chronologie de mémoire.
Le planning face au contrat : ce que le document engage
Il faut distinguer trois statuts, parce qu'ils n'ont pas le même effet.
Le planning indicatif. Remis à titre d'information, il n'engage pas de date de fin. Il reste utile : il montre l'ordre des tâches et permet de suivre. Mais un dépassement n'ouvre rien en lui-même.
Le délai contractuel. C'est une durée ou une date inscrite au marché ou au devis accepté. Elle engage l'entreprise. Elle court à partir d'un point de départ qui doit être défini : signature, réception de l'acompte, obtention des autorisations, mise à disposition des lieux. Un délai sans point de départ nommé est une source de litige garantie, parce que chacun compte à partir de la date qui l'arrange.
Les causes de prolongation. Un délai contractuel se prolonge légitimement dans des cas prévus : intempéries constatées, travaux supplémentaires commandés, attente d'une décision du maître d'ouvrage, défaillance d'un intervenant extérieur. Le principe est simple : ce qui n'est pas du fait de l'entreprise ne lui est pas imputable, mais doit être constaté au moment où cela se produit, pas invoqué à la fin. C'est exactement la raison pour laquelle une provision d'intempéries visible dans le planning simplifie la vie de tout le monde.
Deux réflexes pratiques en découlent. Le premier : faire dire au document à partir de quand le délai court. Le second : faire dire ce qui le suspend. Ces deux phrases valent, en cas de désaccord ultérieur, plus que tous les échanges qui suivront. Sur les conséquences juridiques d'un dépassement, les règles applicables dépendent du contrat signé et de la nature du marché ; c'est un terrain où il vaut mieux relire ses documents que se fier à une règle générale entendue quelque part.
Un dernier point, souvent négligé. La fin du chantier au sens du planning et la réception au sens juridique ne sont pas le même événement. Le planning s'arrête quand les travaux sont achevés ; la réception se prononce, avec ou sans réserves, et c'est elle qui déclenche les garanties. Entre les deux, il peut s'écouler des jours. Prévoir ce délai dans le planning, plutôt que de le découvrir, évite la dernière crispation d'un chantier par ailleurs bien mené.
Questions fréquentes
Comment savoir si un retard de chantier va décaler la date de fin ?
Regardez ce qui devait commencer juste après la tâche en retard. Si la tâche suivante disposait d'un blanc avant son propre démarrage, le retard s'absorbe. Si elle enchaînait directement, la date de fin recule d'autant. Vous pouvez poser la question telle quelle à l'entreprise : « cette tâche était-elle sur le chemin critique ». Une entreprise qui suit son planning répond immédiatement.
Qu'est-ce qu'un jalon sur un planning de chantier ?
Un point sans durée qui marque un état atteint et conditionne la suite : échafaudage mis en service, support reconnu, aspect validé, finition terminée, réception. Contrairement à une tâche, un jalon ne se travaille pas, il se constate. C'est ce qui en fait un repère de suivi fiable, y compris pour quelqu'un qui n'est pas du métier.
Combien de jours d'intempéries faut-il prévoir dans un planning de façade ?
Aucun chiffre général n'a de sens : la provision dépend de la saison d'exécution, de l'exposition du bâtiment et du système appliqué, et elle se construit à partir de la fenêtre de chantier retenue. Ce qui se demande, c'est que la provision soit écrite dans le planning, qu'on sache si la date de fin l'inclut, et qu'on sache comment un jour d'arrêt se constate le jour même.
L'entreprise peut-elle rattraper un retard en mettant plus de monde ?
En partie seulement. Sur les tâches de main-d'œuvre, oui, dans la limite de ce que les planchers d'échafaudage permettent de faire travailler utilement en même temps. Sur les temps de séchage et de prise, non : ce sont des durées physiques que rien n'accélère. Un rattrapage annoncé sur un délai entre couches doit être questionné, pas accueilli avec soulagement.
Faut-il exiger un planning écrit avant le début des travaux ?
Le demander avant le premier jour coûte peu et change beaucoup : il oblige à nommer les tâches, à situer les points d'arrêt, à dire à partir de quand le délai court. Il n'a pas besoin d'être sophistiqué. Une page en barres, datée, avec les jalons et la provision d'intempéries, suffit à rendre le chantier lisible du début à la fin.
