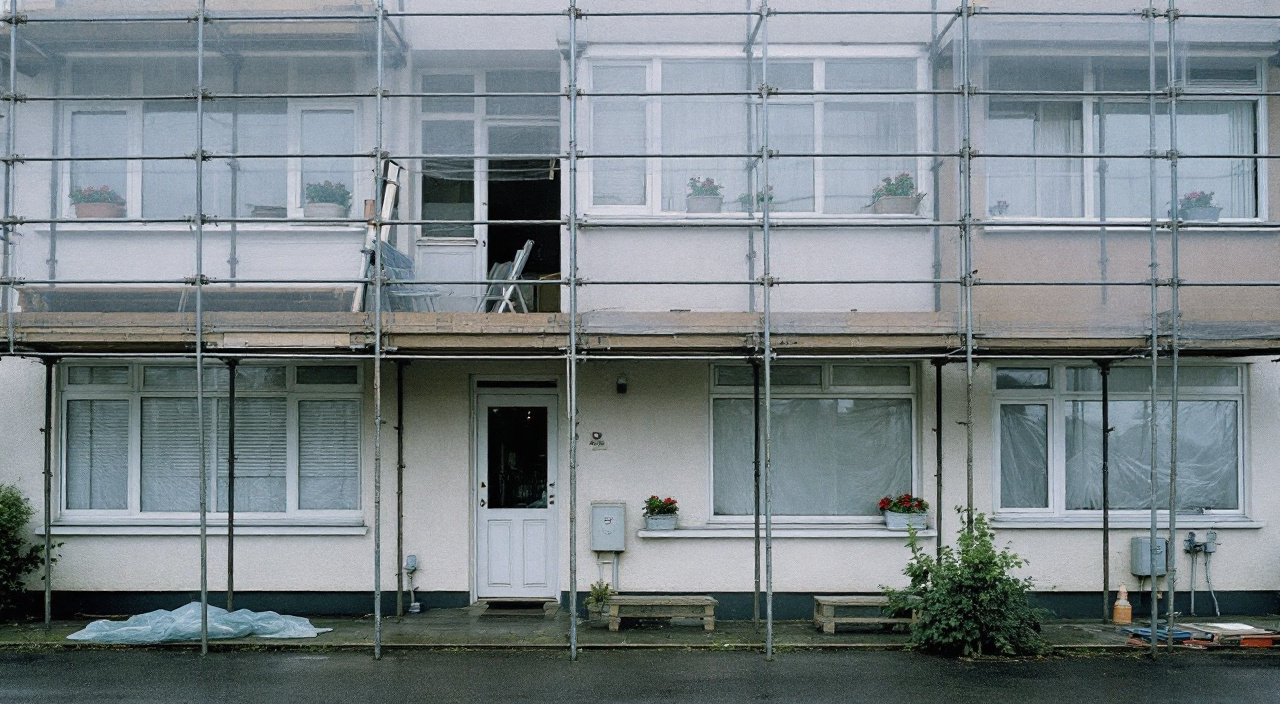

6 min de lecture
Chantier de façade sur un logement loué : prévenir et donner l'accès
Chantier de façade sur un logement loué : quel préavis donner au locataire, comment organiser l'accès, les ouvrants, le balcon et les fluides.
Sur un logement loué, la conduite du chantier tient à trois actes posés dans cet ordre : un courrier de préavis adressé au locataire dès le devis signé, une visite préalable dans le logement pour l'état des lieux photographique et le relevé des ouvrants, et la désignation d'un interlocuteur unique de chaque côté. Tout le reste — fenêtres, volets, séchage du linge, rangement du balcon, accès à l'eau et à l'électricité — se règle pendant cette visite et se confirme par écrit. Rien de cela n'est une politesse : c'est ce qui décide si l'équipe travaille ou attend devant une porte fermée.
Le préavis, pour être utile, dit six choses : la date d'installation de l'échafaudage, la durée prévisible du chantier, la ou les façades concernées, les journées pendant lesquelles aucun ouvrant ne devra rester ouvert ni aucun mobilier rester dehors, les moments où quelqu'un devra pouvoir entrer dans les parties privatives, et le nom avec le numéro de la personne à joindre. Un courrier qui se contente d'annoncer « des travaux à compter du... » ne prévient de rien. Il produit exactement la scène qu'il était censé éviter : une fenêtre ouverte le matin de la projection, un salon de jardin sous l'échafaudage, une journée d'équipe perdue.
Le préavis au locataire : ce qu'il contient et quand il part
Le principe de départ est stable : le propriétaire peut faire exécuter sur son bien les travaux d'entretien et d'amélioration qui s'imposent, et l'occupant doit les laisser exécuter. Cette obligation a une contrepartie, et elle est du même rang : être prévenu, assez tôt et assez précisément pour s'organiser. Un chantier de façade n'entre presque pas dans le logement, mais il en referme les ouvertures pendant des semaines, il occupe le balcon, il fait vibrer les cloisons au piquage, il tourne autour du linge étendu. C'est une gêne longue, pas le passage d'un artisan pour une matinée.
Le préavis se donne par écrit, et à l'occupant lui-même. Un mot glissé sous la porte ne laisse aucune trace et n'engage personne. Le recommandé avec avis de réception, ou la remise en main propre contre signature d'un double, règle par avance la seule question qui empoisonne les chantiers en logement loué : qui savait quoi, et depuis quand. Dans un immeuble, l'affichage dans le hall complète le courrier mais ne le remplace pas ; la logique d'ensemble est décrite dans prévenir les occupants avant un chantier en résidence.
Un point de vocabulaire évite bien des malentendus : le locataire n'est pas le maître d'ouvrage. Il ne choisit ni l'entreprise, ni la teinte, ni la date, et le lui laisser croire crée une attente qui finira par se retourner. Ce qu'on lui demande, c'est de rendre le chantier possible ; ce qu'on lui doit, c'est une information exacte et un calendrier tenu.
Le contenu minimal du courrier
- la nature des travaux, en une phrase compréhensible par quelqu'un qui n'est pas du métier ;
- la ou les façades concernées, donc les pièces du logement qui seront touchées ;
- la date d'installation de l'échafaudage et la date prévisible de son démontage ;
- la durée annoncée, assortie de ce qui peut la déplacer : intempéries, découverte de support dégradé, attente de séchage ;
- les horaires de présence de l'équipe, y compris le jour de la semaine où personne ne vient ;
- les phases pendant lesquelles les fenêtres devront rester fermées, et pour combien de temps ;
- l'obligation de dégager balcons, terrasses, appuis de fenêtre, jardinières et paraboles ;
- l'éventuelle nécessité d'entrer dans le logement, avec le motif et le nombre de passages prévus ;
- le nom, la fonction et le numéro de l'interlocuteur, côté chantier ;
- la façon dont l'occupant signale un problème, et à qui.
Une lettre qui tient tout cela fait une page. Elle se relit avant l'envoi avec une question en tête : un lecteur qui ne connaît rien au ravalement saurait-il ce qu'il doit faire, et quand ?
Le délai, et pourquoi il n'est pas symbolique
Le délai raisonnable n'est pas une durée fixe : il se déduit de ce qu'on demande. Ranger un balcon prend une soirée. Trouver où sécher le linge pendant trois semaines quand on n'a ni sèche-linge ni cave prend davantage. Faire déplacer une antenne, ou poser une journée pour être présent au relevé, demande encore un autre délai. Le préavis se calibre sur la contrainte la plus lourde qu'il contient.
Deux courriers valent mieux qu'un. Le premier part dès la signature du devis : principe, période visée, visite préalable. Le second part une fois la date de montage d'échafaudage confirmée : dates précises et liste de ce qui doit être fait avant le premier jour. Cette double annonce évite le piège du chantier reporté, où l'occupant a tout rangé six semaines trop tôt et ne croira plus l'annonce suivante.
La visite préalable : état des lieux et relevé des ouvrants
La visite préalable est le seul moment où le propriétaire, l'entreprise et l'occupant sont au même endroit avant que quoi que ce soit ne bouge. Elle dure une heure, rarement plus. Elle sert à trois choses : constater l'état existant, relever ce qui va gêner, et convenir de ce qui se passera pour chaque point de friction. Quand elle est sautée, tout ce qu'elle aurait réglé se règle plus tard, en urgence, avec une équipe qui attend.
Le volet photographique se traite avec la même méthode qu'ailleurs : cadrages larges puis détails, repères identifiables, fichiers datés et conservés — la marche à suivre est détaillée dans l'état des lieux photographique avant travaux. Une particularité s'ajoute en logement loué : les photographies doivent couvrir ce que le locataire pourrait se voir reprocher et ce qu'il pourrait reprocher au chantier — sol du balcon, garde-corps, vitres, peinture des menuiseries côté extérieur, revêtement de la terrasse sous laquelle passera l'échafaudage. Ces vues protègent les trois parties.
Une règle de discrétion s'impose au passage : on photographie l'enveloppe, pas la vie privée. On cadre l'appui de fenêtre, pas la pièce derrière ; le sol du balcon, pas le contenu du séjour par la baie vitrée. Cela se dit à haute voix pendant la visite, et cela se voit ensuite dans les fichiers.
Le relevé des ouvrants, fenêtre par fenêtre
Le relevé est un tableau, une ligne par ouvrant, tenu à la main pendant qu'on fait le tour du logement. Pour chaque fenêtre, porte-fenêtre, porte de service ou lanterneau, on note :
- le sens d'ouverture, et notamment ce qui s'ouvre à la française vers l'extérieur ;
- la présence d'un volet, son type — battant, roulant, persienne — et son état de fonctionnement réel, testé sur place ;
- l'état du dormant, de l'appui et du rejingot, qui décidera de ce qui doit être protégé ou repris ;
- ce qui est fixé dessus ou juste à côté : store banne, séchoir mural, support de jardinière, câble, coffret, cache-moineaux ;
- si l'ouvrant est le seul de la pièce, ce qui change tout pour la ventilation et pour la lumière ;
- si un appareil débouche dans le mur à cet endroit : ventilation mécanique, hotte, chaudière à ventouse, climatisation.
Cette dernière ligne est celle qu'on oublie, et c'est la plus coûteuse. Une sortie de ventouse condamnée par une bâche ou par un échafaudage bâché n'est pas une gêne : c'est un problème de sécurité qui impose l'arrêt de l'appareil, donc une décision prise avant, pas un matin à huit heures.
Ce qui se convient avec l'occupant avant le premier jour
À partir du relevé, chaque point se tranche pendant la visite et s'écrit dans un compte rendu envoyé aux trois parties. Un point non tranché est un point qui reviendra.
Les fenêtres et les volets sont le premier sujet. Il faut dire clairement ce qui reste manœuvrable, ce qui sera bloqué et pendant combien de jours, ce qui sera déposé et remonté. Un volet battant déposé pour être repeint ne revient pas le lendemain ; l'occupant doit le savoir avant, pas le découvrir en cherchant à fermer sa chambre le soir. Le détail des situations possibles est traité dans ce qu'on peut encore ouvrir pendant le chantier ; en logement loué, la seule chose à ajouter est que la réponse doit être écrite, parce que celui qui la donne n'est pas celui qui la subit.
Vient ensuite la ventilation. Ouvrants condamnés et échafaudage bâché, l'air se renouvelle moins bien et l'humidité de la vie courante reste dans le logement. La consigne se donne à la visite : entrées d'air des menuiseries dégagées, grilles jamais obstruées, signalement immédiat d'une condensation qui n'existait pas avant. Un occupant non prévenu constate des traces noires en fin de chantier et les impute au ravalement.
Le balcon, le linge et le mobilier extérieur
Un balcon vide se protège en dix minutes ; un balcon encombré fait perdre une demi-journée, et la responsabilité de ce qui casse devient discutable. La consigne se donne donc en termes concrets : tout ce qui est posé au sol part à l'intérieur, jardinières comprises ; ce qui est fixé et ne peut pas être déposé est signalé pour être protégé par l'entreprise ; ce qui ne peut être ni rentré ni déplacé fait l'objet d'une décision écrite avant le chantier.
Le séchage du linge se traite pour lui-même, parce que c'est le sujet qui produit le plus de conflits quotidiens. Un linge étendu sous un échafaudage prend la poussière de décroûtage, les projections d'enduit, puis les rejets de lavage, et personne n'indemnisera un drap taché de laitance. La consigne utile n'est pas « ne faites pas sécher dehors » mais « voici les jours où c'est impossible, et voici comment vous serez prévenu la veille ». La solution retenue importe moins que le fait qu'elle ait été convenue.
Restent les objets fixés à la façade par l'occupant au fil des années : parabole, séchoir, support de barbecue, câble d'antenne, boîte aux lettres. Ils se recensent pendant la visite, avec pour chacun la même question : qui dépose, qui conserve, qui repose, et dans quel état. Ce qui n'est pas noté disparaît, et sa disparition se découvre trois mois après le démontage.
L'échafaudage devant les fenêtres : intimité, sécurité, fermeture
Dès que l'échafaudage est monté, un plancher de travail passe à hauteur des fenêtres. Cela change deux choses dans la vie d'un occupant, et les deux se traitent avant, pas après.
La première est l'intimité. Des compagnons circulent à un mètre des vitres, plusieurs fois par jour. La réponse tient au filet ou à la bâche, qui coupe la vue autant qu'il retient les projections, et à la consigne de ne pas stationner devant un ouvrant sans nécessité. Côté occupant, elle tient à savoir à quels étages et à quelles périodes cela se produira. Dit à l'avance, c'est une contrainte ; découvert un matin, c'est une intrusion.
La seconde est la sécurité. Un échafaudage est un escalier posé devant les fenêtres, et il reste là la nuit et le week-end. La consigne est simple et se rappelle par écrit : fenêtres et portes-fenêtres fermées à clé quand personne n'est dans la pièce, y compris au deuxième étage, et signalement immédiat de toute échelle laissée en place au niveau du sol. Ce point figure dans le courrier de préavis, parce que l'assurance de l'occupant et celle du propriétaire ne couvrent pas les mêmes biens.
L'accès aux parties privatives : ce qui se demande, comment il s'organise
Un chantier de façade entre dans le privatif plus souvent qu'on ne le croit : traverser un rez-de-chaussée pour atteindre une cour, poser un pied d'échafaudage sur une terrasse, protéger l'intérieur d'un ouvrant déposé, reposer un volet, brancher un point d'eau, vérifier après coup qu'aucune infiltration n'est apparue à un appui repris.
Le principe est celui de la nécessité justifiée. On demande l'accès pour un motif précis, à une date donnée, pour une durée annoncée, et l'occupant l'accorde ; on ne demande pas un droit d'entrée permanent « au cas où ». Cette précision protège autant l'entreprise que l'occupant : une demande motivée se refuse mal, une demande vague se refuse facilement, et c'est ce refus qui immobilise l'équipe.
Trois situations s'anticipent. Occupant absent en journée : les créneaux se fixent au moins une semaine à l'avance, et un rendez-vous manqué se reprogramme au lieu de se forcer. Occupant présent en permanence : la contrainte s'inverse, l'équipe prévient avant d'entrer et tient les horaires convenus. Logement vide entre deux locations : c'est la fenêtre de tir pour tout ce qui touche le privatif, et elle se planifie dès la signature.
La clé, le code et l'accompagnement
Confier une clé n'est jamais neutre, et la question se pose autrement quand le logement n'appartient pas à celui qui l'habite. Le propriétaire ne peut pas remettre à l'entreprise une clé du logement occupé comme il remettrait celle d'un portail : le domicile de son locataire n'est pas à sa disposition. Ce qui se remet sans difficulté, ce sont les accès communs — portail, cour, local technique, compteur — et ce qui se remet avec accord écrit de l'occupant, ce sont les accès privatifs, pour une durée bornée.
Le reste relève de la tenue habituelle : une clé remise contre reçu, un porteur nommé, une restitution datée, un code changé après le chantier s'il a été communiqué. Ces règles sont les mêmes qu'ailleurs et sont décrites dans clés, codes et accès : ce qu'un chantier demande, ce qu'il en fait. La seule addition, en logement loué, est que chaque remise de clé privative se double d'une mention dans le compte rendu de visite, signée par l'occupant.
Un accès accompagné vaut souvent mieux qu'une clé : la présence de l'occupant règle d'un coup l'accès, la surveillance et le constat de sortie. La clé se justifie quand les passages sont nombreux et courts, pas pour deux interventions dans tout le chantier.
L'eau et l'électricité : d'où elles viennent, qui les compte
Un chantier de façade consomme de l'eau pour les lavages et les gâchages, et de l'électricité pour les machines, l'éclairage et parfois le chauffage de la base-vie. La question du branchement est technique et se traite comme partout : point de puisage, protection différentielle, section et longueur de câble, cheminement qui ne traverse pas un passage piéton. Elle est développée dans eau et électricité du chantier : ce qui se branche, ce qui se convient.
Ce qui change, en logement loué, c'est le titulaire du compteur. Si le branchement se fait sur les fluides du locataire, ce n'est pas le propriétaire qui paie la consommation du chantier : c'est l'occupant, sur sa propre facture, pour des travaux qu'il n'a pas commandés. La règle de conduite tient en une phrase : on ne se branche jamais sur un compteur privatif sans accord préalable et sans dispositif de comptage.
Le mécanisme du sous-comptage est simple. Un compteur intermédiaire se pose sur la ligne utilisée, l'index se relève en présence de l'occupant au branchement puis au débranchement, et l'écart est remboursé sur la base du prix unitaire figurant sur la facture de son fournisseur. Trois précautions le rendent incontestable : les deux relevés photographiés, le compteur accessible pendant tout le chantier, le mode de calcul écrit avant le premier branchement. Un forfait décidé à la fin sans relevé se discute toujours, et mal.
Quand un branchement sur les communs ou sur un compteur de chantier est possible, il est préférable, parce qu'il supprime le sujet. Cela se décide au moment du devis, pas la veille de l'installation.
Ce qui déraille quand personne n'a prévenu
Les scènes se répètent d'un chantier à l'autre, et elles ont toutes la même cause.
Un ouvrant resté ouvert le matin de la projection. L'enduit projeté entre dans la pièce, se dépose sur l'appui intérieur, sur le sol, parfois sur un meuble. Le nettoyage est possible s'il est fait tout de suite ; il devient un désordre s'il est fait le lendemain. Le coût réel n'est pas le nettoyage, c'est l'arrêt de la projection sur la travée et la reprise, qui se verra.
Du mobilier resté sur le balcon. L'équipe le déplace elle-même faute de mieux, et devient responsable de ce qu'elle a manipulé. Une jardinière renversée, un plateau de table rayé, un barbecue déplacé et jamais retrouvé à sa place : le litige coûte plus cher que l'heure gagnée.
Un refus d'accès le jour prévu. L'occupant n'était pas prévenu, ou l'a été par un tiers, ou n'a pas compris que sa présence était nécessaire. L'équipe repart, la journée est perdue et le planning glisse d'autant. C'est le seul incident de cette liste qui coûte une journée pleine, et c'est celui qu'un courrier d'une page suffit à éviter.
Un linge étendu le jour du lavage de façade. Il ne s'agit plus de poussière mais de rejets chargés. La reprise est à la charge de qui n'a pas prévenu, et cette question de qui n'a pas prévenu occupe ensuite plusieurs échanges pour un enjeu dérisoire.
Une ventouse de chaudière bâchée. L'appareil se met en sécurité, ou pire, ne le fait pas. Ce cas n'admet aucune improvisation : il se relève à la visite préalable et se traite en amont avec l'installateur.
Aucune de ces cinq situations ne relève de la technique de façade. Toutes relèvent de l'organisation, et toutes se règlent par un écrit envoyé au bon moment à la bonne personne.
Le calendrier des messages, du devis signé au démontage
Le calendrier ci-dessous n'est pas une norme, c'est une séquence qui fonctionne. Chaque message a un émetteur, un destinataire et un contenu ; aucun ne remplace le précédent.
- Devis signé. Premier courrier au locataire : nature des travaux, période envisagée, annonce de la visite préalable, nom de l'interlocuteur côté chantier. Émetteur : le propriétaire ou son mandataire.
- Deux à trois semaines avant le montage. Prise de rendez-vous pour la visite préalable, avec proposition de deux créneaux dont un en dehors des heures ouvrables.
- Visite préalable. État des lieux photographique, relevé des ouvrants, décisions écrites sur les fenêtres, le balcon, le linge, les accès, les fluides. Compte rendu envoyé aux trois parties dans les jours qui suivent.
- Une semaine avant le premier jour. Deuxième courrier : dates fermes, horaires, liste de ce qui doit être fait avant l'arrivée de l'équipe, rappel du numéro à appeler.
- La veille du montage. Message court, par le canal convenu : l'échafaudage arrive demain, le balcon doit être vide ce soir.
- Pendant le chantier, la veille de chaque phase salissante. Décroûtage, lavage, projection, application de finition : un message la veille, toujours du même émetteur, toujours par le même canal.
- En cas de décalage. Un message dès que le décalage est connu, même s'il n'est pas encore quantifié. Le silence après une annonce de date est ce qui détruit le plus vite la confiance d'un occupant.
- Avant le démontage. Annonce de la date, rappel que les ouvrants redeviendront manœuvrables, et proposition d'un passage pour constater l'état du balcon, des vitres et des appuis.
- Après le démontage. Passage de constat, avec les photographies initiales à la main, et clôture écrite des points restés ouverts.
Deux règles portent tout le reste. La première : un seul émetteur côté chantier. Si le propriétaire, le conducteur de travaux et le chef d'équipe donnent chacun leur version, l'occupant retient celle qui l'arrange et personne n'a tort. La seconde : un seul destinataire identifié côté occupant, nommé dans le premier courrier, y compris lorsque le logement abrite plusieurs adultes. Ces deux noms figurent en tête du compte rendu de visite, avec leurs numéros. C'est la ligne la plus utile du dossier.
Questions fréquentes
Un locataire peut-il refuser un chantier de ravalement ?
Il ne peut pas s'opposer par principe à des travaux d'entretien décidés par le propriétaire : la règle est qu'il doit les laisser exécuter. Il peut en revanche refuser un accès demandé sans motif, sans date ou sans préavis raisonnable, et signaler une gêne qui excède ce qui avait été annoncé. Le refus porte donc presque toujours sur la manière, pas sur le principe.
Le propriétaire peut-il remettre les clés du logement à l'entreprise ?
Pas de sa seule initiative pour les parties privatives : le logement occupé n'est pas à sa libre disposition pendant la location. La remise d'une clé privative suppose l'accord écrit de l'occupant, pour une durée bornée et un motif précis. Les accès communs — portail, cour, local technique — relèvent en revanche du propriétaire, et se remettent contre reçu avec un porteur nommé.
Qui paie l'eau et l'électricité consommées par le chantier ?
Le chantier est commandé par le propriétaire, donc ses consommations lui reviennent. Si le branchement se fait sur les fluides de l'occupant, la consommation doit être mesurée par un compteur intermédiaire, relevée au branchement et au débranchement en présence de l'occupant, puis remboursée sur la base du prix unitaire figurant sur sa propre facture. Ce mécanisme se convient par écrit avant le premier branchement, jamais à la fin du chantier.
Faut-il être présent pendant toute la durée du chantier ?
Non. La présence de l'occupant n'est nécessaire qu'à trois moments : la visite préalable, chaque intervention en partie privative, et le constat après démontage. Le reste du chantier se déroule à l'extérieur. C'est précisément parce que ces trois rendez-vous sont peu nombreux qu'ils doivent être fixés à l'avance et tenus.
Que se passe-t-il si le locataire déménage en cours de chantier ?
Le calendrier des messages se reprend au début : premier courrier, visite, relevé, compte rendu. Les décisions prises avec le précédent locataire ne se transmettent pas avec les murs. Le propriétaire signale le changement d'interlocuteur à l'entreprise, et l'état des lieux d'entrée mentionne le chantier en cours, ce qui évite d'imputer plus tard au nouvel occupant des traces qui lui sont antérieures.
