la rédaction · 18 min de lecture

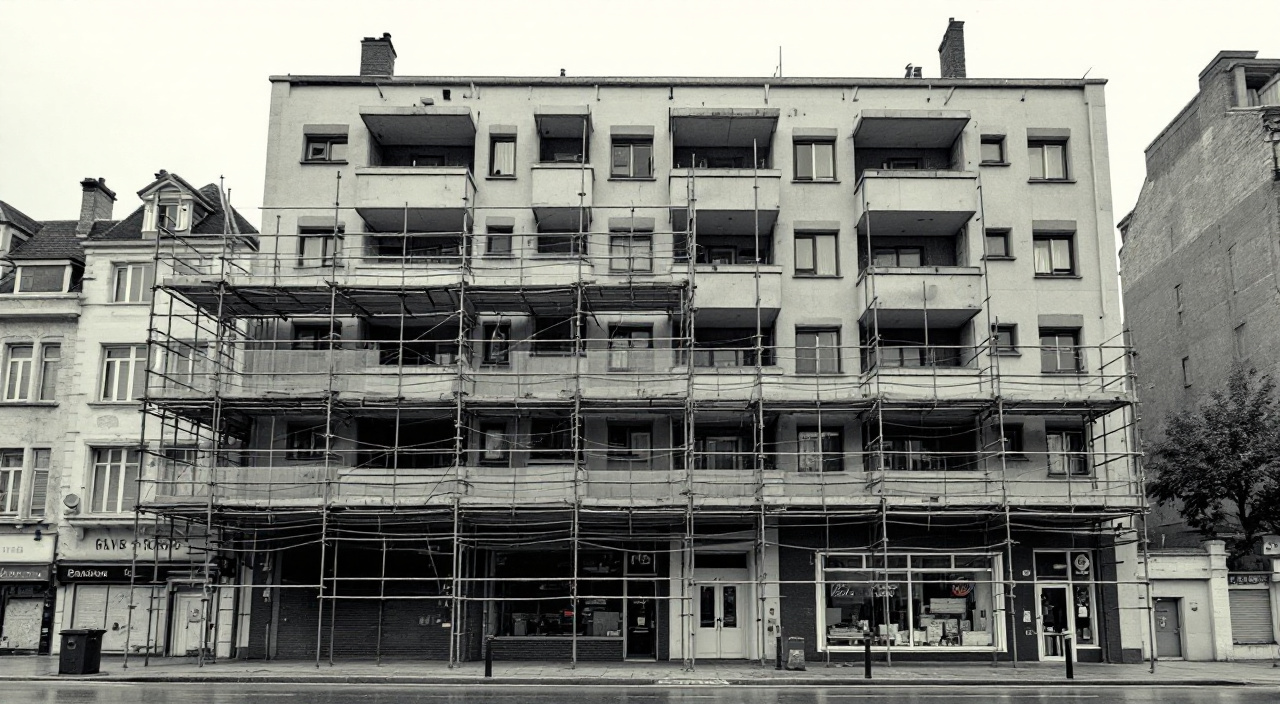

Évreux : tenir un chantier de façade sur un immeuble occupé
Sur un immeuble habité du centre reconstruit, le ravalement traverse le quotidien de dizaines de personnes. Planning d'étage, accès et sécurité du pied.
3 min de lecture

À Évreux, une grande partie du centre a été reconstruite après les destructions de la Seconde Guerre mondiale. Cela se lit encore aujourd'hui dans le tissu urbain : des immeubles de quelques niveaux, alignés le long des rues, souvent avec des commerces en rez-de-chaussée et des logements au-dessus, des façades enduites, des balcons filants ou des loggias, des cages d'escalier régulières. Ce bâti a maintenant l'âge où ses enduits, ses joints et ses ouvrages de zinguerie demandent une reprise sérieuse.
Ravaler l'un de ces immeubles, ce n'est pas ravaler une maison. Il y a des gens dedans, et ils y restent. Une trentaine de personnes, parfois davantage, qui rentrent, sortent, reçoivent du courrier, sortent leurs poubelles, travaillent de nuit, gardent des enfants, dorment le jour. Le chantier ne fait pas que gêner : il traverse leur quotidien pendant plusieurs semaines.
Cet article décrit comment se conduit un chantier de façade sur un immeuble occupé — ce qui se décide avant, ce qui s'organise étage par étage, ce qui s'affiche, et ce que vous pouvez exiger si vous habitez l'immeuble ou si vous en êtes copropriétaire.
Ce que ce bâti impose au chantier
La hauteur et le linéaire
Un immeuble de plusieurs niveaux avec un long développé de façade change trois choses par rapport à un pavillon.
L'échafaudage devient un ouvrage important, monté sur plusieurs jours, avec des ancrages nombreux dans le mur et une prise au vent considérable une fois bâché ou fileté. Sa configuration doit être étudiée avant, pas improvisée le matin du montage.
Le linéaire impose de travailler par zones : personne ne traite une façade entière d'un coup. Il y a donc un ordre, et cet ordre concerne directement les occupants, puisqu'il détermine qui a des compagnons devant ses fenêtres, et quand.
Enfin, la hauteur signifie que tout ce qui tombe tombe de loin. Le pied de l'échafaudage devient une zone à protéger sérieusement, ce qui n'est pas anodin dans une rue où les gens passent.
Le rez-de-chaussée, souvent commercial
Beaucoup de ces immeubles ont un commerce ou un local professionnel au rez-de-chaussée. Cela ajoute une contrainte forte : une vitrine doit rester visible, une porte doit rester praticable, des livraisons doivent pouvoir arriver, et le commerçant a des heures de pointe qui ne sont pas celles des habitants.
Cette configuration mérite son propre traitement, et l'article consacré au ravalement au-dessus d'un commerce ouvert en donne le détail. Retenons ici l'essentiel : le commerçant n'est pas un occupant comme un autre, et il doit être associé à la préparation au même titre que le syndic.
Les balcons, loggias et ouvrages saillants
Les balcons filants et les loggias sont fréquents sur ce bâti. Ils compliquent le montage — l'échafaudage doit les contourner ou les traverser — et ils constituent des espaces privatifs que le chantier va occuper.
Cela suppose de trancher, à l'avance et par écrit : les balcons doivent-ils être vidés ? Par qui ? À quelle date ? Que fait-on des plantes, des vélos, des tables, des paraboles ? Et pendant les travaux, l'occupant peut-il encore sortir sur son balcon ?
La réponse à cette dernière question est très généralement non, dès lors que l'échafaudage est monté devant, et il vaut mieux le dire clairement au début que de le découvrir en conflit.
Les cages d'escalier et l'éclairage naturel
Les cages d'escalier de ce bâti sont souvent éclairées par de grandes surfaces vitrées, parfois en pavés de verre. Une fois l'échafaudage bâché, la cage devient sombre en plein jour.
C'est un point de sécurité, pas de confort : des marches mal éclairées dans un immeuble où vivent des personnes âgées sont un risque de chute. Il faut donc prévoir un éclairage complémentaire de la cage pendant la durée du bâchage, et vérifier que la minuterie tient le temps d'une montée. Cela se demande en réunion de lancement et se met en place le jour du bâchage, pas trois semaines après.
Avant le premier jour : ce qui se décide avec les occupants
Le recensement, base de tout le reste
Un immeuble n'est pas une liste d'appartements : c'est une liste de situations. Le recensement, fait par le syndic ou le maître d'œuvre avant le chantier, établit pour chaque logement :
- qui l'occupe : propriétaire, locataire, logement vacant, sous-location ;
- comment le joindre : téléphone, courriel, et pas seulement l'adresse ;
- les contraintes particulières : travail de nuit, garde d'enfants, personne à mobilité réduite, animal, professionnel exerçant à domicile ;
- les accès nécessaires à l'intérieur, s'il y en a — dépose de volets, de garde-corps, d'antennes ;
- les balcons et loggias à libérer.
C'est le document le plus utile du chantier, et c'est celui qu'on fait le plus rarement. Sans lui, on découvre au troisième jour qu'une personne dialysée a besoin d'un accès véhicule chaque mardi, et on improvise.
Sur un immeuble en location, le rapport entre bailleur et locataire ajoute ses propres règles, décrites dans chantier de façade sur un logement loué.
La réunion d'information
Une réunion, en soirée, avant le début du chantier, avec le syndic, le conducteur de travaux, et les occupants — propriétaires comme locataires. C'est une heure, et elle économise des semaines de tension.
L'ordre du jour tient en six points : ce qui va être fait et pourquoi ; les dates de début et de fin prévues ; l'ordre des façades et des étages ; les horaires quotidiens ; ce qui change pour l'accès, le courrier, les poubelles, le stationnement ; qui appeler et comment.
Ce qui fonctionne le mieux : montrer un plan, désigner physiquement les zones, et donner un nom et un numéro. La méthode générale de préparation des occupants est développée dans prévenir les occupants avant un chantier en résidence.
L'affichage permanent dans le hall
Ce qui a été dit en réunion doit rester visible. Un panneau dans le hall, à hauteur d'yeux, qui porte :
- le planning en cours et l'étape de la semaine ;
- les horaires du chantier ;
- le nom, le numéro et les heures de joignabilité du conducteur de travaux ;
- le nom du référent côté syndic ou conseil syndical ;
- les changements d'accès en cours.
Ce panneau se met à jour. Un affichage périmé de trois semaines fait plus de mal que pas d'affichage du tout : il apprend aux occupants à ne plus le regarder.
L'accès : le point qui fait ou défait le chantier
L'entrée principale
Un échafaudage monté devant une entrée d'immeuble crée systématiquement l'une de ces trois situations : un passage sous tunnel protégé, un report vers une entrée secondaire, ou un cheminement contourné.
Chacune est acceptable si elle est décidée, aménagée et signalée. Aucune ne l'est si elle s'installe par accident.
Trois exigences pratiques : le passage est éclairé, y compris le soir en hiver ; il est plan, sans ressaut, praticable avec une poussette ou un déambulateur ; il est protégé au-dessus, et cette protection est étanche, parce qu'un tunnel qui goutte devient un sol glissant.
Le courrier, les boîtes aux lettres, l'interphone
C'est la première source de réclamations, et c'est aussi la plus facile à éviter. Un facteur qui ne peut plus accéder aux boîtes cesse de distribuer. Un interphone déposé pendant deux jours coupe les visites, les livraisons et les interventions médicales.
Trois règles simples : les boîtes restent accessibles ou sont reportées à un emplacement signalé ; l'interphone et la sonnerie sont maintenus en service, ou leur coupure est annoncée à l'avance avec sa durée ; les services concernés — poste, livreurs, aide à domicile — sont prévenus quand un changement dure.
Le sujet est traité en détail dans boîte aux lettres, sonnette et interphone pendant le chantier.
Les caves, le local vélos, le local poubelles
Ces accès secondaires sont ceux qu'on condamne sans y penser, parce qu'ils sont pratiques pour stocker du matériel. Un local vélos vidé de ses vélos pour y mettre des sacs, un local poubelles bloqué par une benne, une descente de cave utilisée comme réserve : chacun de ces gestes est raisonnable pour le chantier et insupportable pour les habitants.
La règle est de compenser avant de prendre. Si le local poubelles est inaccessible, un emplacement provisoire est désigné, signalé, et le service de collecte est informé.
Le stationnement
Sur un immeuble de centre-ville, les places sont rares et souvent partagées. Le chantier a besoin d'une emprise pour la benne, le camion de livraison et l'échafaudage. Cela retire des places à des gens qui n'en ont déjà pas.
C'est une négociation qui se prépare avec la commune, puisqu'il s'agit le plus souvent d'occupation du domaine public, et qui se compense autant que possible : créneaux limités, restitution des places le week-end, information sur les dates. Ce n'est jamais parfait ; c'est acceptable si c'est annoncé.
Le planning d'étage : l'outil qui change tout
C'est la pièce maîtresse d'un chantier sur immeuble occupé, et elle est étonnamment rare.
Le planning ordinaire d'un chantier de façade parle en phases : montage, piquage, réparations, enduit, finitions, démontage. Ce découpage ne dit rien à l'occupant du troisième étage, dont la seule question est : quand aurai-je des gens devant ma fenêtre, et pendant combien de temps ?
Le planning d'étage répond à cette question. Il croise les zones de façade et les niveaux, et indique pour chaque logement les semaines concernées par une intervention devant ses ouvertures, et celles qui exigent qu'il ferme ses volets ou qu'il libère son balcon.
Il n'a pas besoin d'être sophistiqué : une grille sur une feuille, avec les cages en colonnes et les semaines en lignes, suffit. Ce qui compte est qu'il soit affiché, distribué, et mis à jour à chaque réunion de chantier.
Son bénéfice est double. Pour les occupants, il transforme une gêne subie en gêne prévisible, ce qui change tout dans l'acceptation. Pour le chantier, il réduit massivement les appels, les portes fermées et les interventions manquées, parce que les gens s'organisent.
L'information hebdomadaire
Une réunion de lancement ne suffit pas sur un chantier de plusieurs semaines. Ce qui fonctionne est un rythme.
Un point hebdomadaire écrit, court — une demi-page —, diffusé le même jour chaque semaine : ce qui a été fait, ce qui est prévu, ce qui a changé, ce qui est demandé aux occupants pour la semaine suivante. Affiché dans le hall, envoyé par courriel à ceux qui ont laissé une adresse, glissé dans les boîtes pour les autres.
Un canal de remontée unique. Une adresse ou un numéro, communiqué et tenu. Ce qui rend un chantier invivable, ce n'est pas la gêne : c'est de ne savoir à qui parler. La question de savoir qui parle à qui est développée dans l'article consacré aux rôles du conducteur, du chef d'équipe et des compagnons.
Un traitement visible des demandes. Une remontée non traitée n'est pas neutre : elle enseigne que rien ne sert de signaler. Chaque demande reçoit une réponse, même négative, et les principales figurent au compte rendu de réunion de chantier.
La sécurité au pied de l'immeuble
Sur un immeuble occupé et en rue passante, le pied de l'échafaudage concentre les risques.
La chute d'objets. Elle se traite par les protections en pied, les filets, les plinthes sur les planchers, et surtout par la discipline de ce qui reste en hauteur le soir.
L'accès à l'échafaudage hors horaires. Un immeuble habité signifie des allées et venues à toute heure, des enfants qui rentrent de l'école, et une structure qui ressemble à une invitation. Les échelles se déposent, les trappes se verrouillent, le premier niveau se rend inaccessible. Ce point est développé dans l'échafaudage : sécurité, responsabilités et accès hors horaires.
L'intrusion par les fenêtres. C'est la crainte la plus fréquemment exprimée par les occupants, et elle est fondée : un échafaudage donne accès à des étages qui étaient hors d'atteinte. Elle se traite par la condamnation de l'accès, par un éclairage du pied, parfois par un gardiennage sur les chantiers importants. Elle se traite aussi par la parole : dire aux occupants ce qui est fait, et leur rappeler de fermer ce qui donne sur l'échafaudage.
La circulation des piétons. Une rue de centre-ville n'a pas de recul. Le cheminement piéton se maintient, se protège et se signale, ou il se reporte sur le trottoir d'en face avec une traversée aménagée. Cela relève de l'autorisation d'occupation du domaine public et se règle avec les services de la commune.
Ce qui se passe à l'intérieur des logements
Un ravalement est un chantier extérieur, mais il entre chez les gens par plusieurs biais.
Les fenêtres et volets. Ils se ferment pendant certaines opérations, et l'article sur fenêtres et volets pendant le chantier précise ce qui reste possible et quand.
Les dépose-repose. Volets, garde-corps, antennes, paraboles, climatiseurs, câbles : tout ce qui est fixé en façade doit être déposé, gardé et reposé. Cela suppose un accès au logement, un rendez-vous, et un repérage de ce qui appartient à qui.
Les vibrations. Le piquage et le décroutage se transmettent à la structure. Dans un immeuble, cela s'entend et se sent dans tous les logements, pas seulement dans celui qui est derrière le mur traité. Cela mérite d'être annoncé, avec les jours concernés.
La poussière et les odeurs. Elles entrent par les entrées d'air, les gaines, les grilles de ventilation. Fermer ne suffit pas toujours ; annoncer permet au moins de s'organiser.
Le bruit. Il commence tôt, et dans un immeuble habité, quelqu'un dort toujours. Les horaires se fixent, s'affichent, et se tiennent.
Le suivi : ce qui se vérifie chaque semaine
Si vous êtes copropriétaire, membre du conseil syndical ou simplement occupant attentif, voici la liste courte de ce qui se regarde une fois par semaine, et qui suffit à savoir si le chantier est tenu.
- Le panneau du hall est-il à jour de la semaine en cours ?
- Le passage d'entrée est-il éclairé, plan, propre et non glissant ?
- Les boîtes aux lettres sont-elles accessibles ?
- La cage d'escalier est-elle correctement éclairée depuis le bâchage ?
- Le local poubelles et le local vélos sont-ils accessibles, ou une solution de remplacement est-elle signalée ?
- Reste-t-il des matériaux ou des outils sur les planchers de l'échafaudage le soir ?
- L'accès à l'échafaudage est-il condamné en dehors des heures ?
- Les demandes de la semaine précédente ont-elles reçu une réponse ?
- Le compte rendu de la dernière réunion de chantier est-il disponible ?
Neuf points, dix minutes. C'est cette régularité, plus que n'importe quelle réclamation ponctuelle, qui tient un chantier.
Les démarches, et où les faire
Deux catégories de démarches accompagnent un chantier de ce type à Évreux comme ailleurs, et il faut savoir à qui s'adresser.
Ce qui relève de l'urbanisme et de l'aspect extérieur. Le régime applicable — déclaration préalable, permis, prescriptions éventuelles sur les teintes ou les matériaux — dépend du document d'urbanisme de la commune et des éventuelles servitudes de protection. Je n'affirmerai rien ici sur ce qui s'applique à votre adresse. Le service urbanisme de la ville est l'interlocuteur ; posez la question avec l'adresse exacte et une description des travaux, et demandez une réponse écrite. Si votre immeuble se trouve à proximité d'un édifice protégé, le service urbanisme vous orientera vers l'unité départementale de l'architecture et du patrimoine.
Ce qui relève de la voirie et de l'espace public. Emprise d'échafaudage sur trottoir, benne, réservation de stationnement, dépose de matériaux : cela relève d'une autorisation d'occupation du domaine public délivrée par la commune. C'est en général l'entreprise qui fait la demande, mais c'est à vous ou au syndic de vérifier qu'elle a été faite et obtenue avant le montage.
Et une démarche interne, souvent oubliée : prévenir votre assureur du démarrage d'un chantier sur l'immeuble, en tant que syndicat des copropriétaires comme en tant qu'occupant. Le cadre général de conduite d'une opération collective est décrit dans ravalement en copropriété.
Questions fréquentes
Peut-on exiger de ne pas avoir de compagnons devant ses fenêtres pendant une période donnée ?
On peut le demander, et cela s'obtient souvent, à condition de le demander tôt. Un planning d'étage se construit avec une marge, et déplacer une zone d'une semaine coûte peu si la demande arrive avant le montage. La même demande formulée le jour où l'équipe arrive coûte beaucoup plus, parce qu'elle désorganise une séquence en cours. Formulez-la au moment du recensement, par écrit, en expliquant la raison — un examen, une convalescence, un travail de nuit —, et demandez qu'elle figure au planning.
Que faire si un logement reste fermé et bloque une dépose ?
C'est une situation classique et elle se résout mal en urgence. Le traitement passe par le syndic : relance écrite, proposition de créneaux, et si nécessaire information sur les conséquences — poste non réalisé, reprise ultérieure à la charge de qui de droit. Sur un logement loué, le rapport entre bailleur et locataire encadre l'accès et prévoit des obligations de part et d'autre ; c'est au bailleur d'agir, pas à l'entreprise. Ce qu'il faut éviter, c'est que le chantier avance en laissant un trou dont personne ne reparle jusqu'à la réception.
L'entreprise peut-elle travailler le samedi ?
Cela dépend de ce que prévoit le marché, de ce qu'autorise la commune en matière de bruit, et de ce qui a été annoncé aux occupants. Sur un immeuble habité, le samedi est le jour où la gêne est la plus mal vécue, parce que c'est le jour où tout le monde est chez soi. Si le samedi est envisagé pour rattraper un retard, la bonne pratique est de le proposer, de l'annoncer au moins une semaine à l'avance, et de le limiter aux travaux peu bruyants. Vérifiez ce que dit votre commune sur les horaires de travaux bruyants : cette information s'obtient en mairie.
Qui paie l'éclairage complémentaire de la cage pendant le bâchage ?
Cela dépend de ce qui figure au marché de travaux. C'est précisément le genre de poste qui n'y figure pas, et qui devient une discussion en cours de chantier. Faites-le inscrire avant : au moment de l'appel d'offres ou de l'examen des devis, demandez que les sujétions liées à l'occupation — éclairage complémentaire de cage, passage protégé, report de boîtes aux lettres, information des occupants — soient chiffrées comme des postes identifiés. Un devis qui les nomme est un devis d'entreprise qui a déjà fait des immeubles occupés.
Les occupants peuvent-ils demander une indemnisation pour la gêne ?
C'est une question qui se traite au cas par cas et qui dépend de la situation : copropriétaire ou locataire, gêne ordinaire ou trouble excédant ce qu'on peut attendre d'un chantier, préjudice démontré ou simple désagrément. Ce que je peux dire sans risque : une gêne annoncée, encadrée et compensée par des aménagements donne rarement lieu à réclamation, tandis qu'une gêne non annoncée en produit systématiquement. Si la question devient sérieuse, elle relève de votre assurance protection juridique ou d'un conseil, pas d'une discussion au pied de l'échafaudage.
Comment savoir si le chantier prend du retard ?
Par le planning d'étage, s'il existe et s'il est mis à jour : c'est le premier document où un retard devient visible, parce qu'il touche des dates que les gens ont notées. Sinon, par les comptes rendus de réunion de chantier, qui doivent porter l'avancement et les écarts. Un signe simple et fiable : comparez l'effectif annoncé à l'effectif réellement présent, plusieurs jours de suite. Une équipe qui se réduit sans explication annonce un retard bien avant que le planning ne l'admette.
