la rédaction · 16 min de lecture
Jours fériés et ponts sur un chantier de façade : ce qui s'arrête
Jours fériés et ponts sur un chantier de façade : ce qui s'arrête vraiment, ce qui reste protégé, et comment ces journées se comptent dans le délai.
3 min de lecture

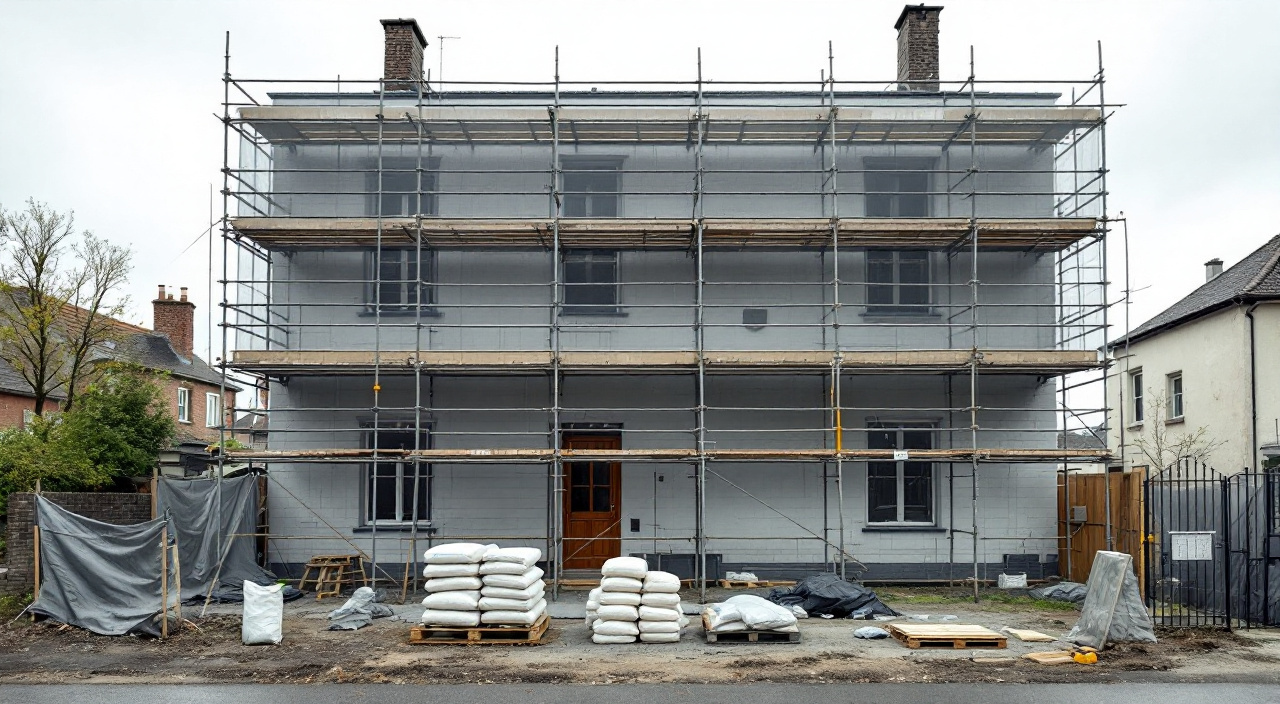

Un jour férié retire une journée de production au chantier, et rien d'autre. L'échafaudage reste monté, les protections restent en place, les bâches restent tendues, les matériaux restent stockés là où ils dorment d'habitude. Ce qui s'arrête, c'est le travail : personne ne monte, aucune passe d'enduit n'est tirée, aucune livraison n'est reçue. Ce qui ne s'arrête pas, c'est le mur. Un enduit posé la veille continue de faire sa prise pendant le jour férié, une façade lavée continue de sécher, une fissure ouverte continue de prendre l'eau s'il pleut.
La deuxième question arrive tout de suite derrière : ces journées sont-elles comptées dans le délai qu'on vous a annoncé ? Presque toujours oui, à condition que le délai ait été exprimé en jours ouvrés ou en semaines de chantier. Un délai en jours ouvrés exclut par construction les samedis, les dimanches et les jours fériés. Un délai en jours calendaires les inclut, et c'est là que naissent les malentendus : trois semaines calendaires qui tombent sur un mois de mai chargé ne contiennent pas le même nombre de journées travaillées que trois semaines de mars. La bonne question à poser avant la signature n'est donc pas « combien de temps », mais « combien de jours ouvrés, et à partir de quelle date ».
Quels jours sont fériés, et lesquels arrêtent réellement le chantier
Le code du travail fixe une liste de fêtes légales : le 1er janvier, le lundi de Pâques, le 1er mai, le 8 mai, l'Ascension, le lundi de Pentecôte, le 14 juillet, le 15 août, le 1er novembre, le 11 novembre et le 25 décembre. Deux départements du Haut-Rhin et du Bas-Rhin, ainsi que la Moselle, appliquent en plus le Vendredi saint et le 26 décembre au titre du droit local. Plusieurs collectivités d'outre-mer ajoutent leur journée de commémoration de l'abolition de l'esclavage.
Il faut distinguer deux choses que le langage courant confond. Un jour est *férié* parce que la loi le désigne comme fête légale. Il est *chômé* quand l'entreprise décide, ou que la convention collective impose, de ne pas faire travailler ce jour-là. Le seul jour férié obligatoirement chômé pour l'ensemble des salariés est le 1er mai, hors établissements dont l'activité ne peut être interrompue. Pour les autres, le chômage résulte de l'accord d'entreprise, de la convention collective de la branche ou de l'usage.
Dans le bâtiment, l'usage est très majoritairement de chômer l'ensemble de la liste. Une équipe de façade ne travaille donc ni le 8 mai, ni le 15 août, ni le 11 novembre, même si aucune loi ne l'interdit formellement pour ces dates. Vous n'avez pas à négocier cela : c'est acquis, et un planning sérieux l'intègre dès sa construction.
Les fériés mobiles, ceux qui déplacent une semaine entière
Quatre dates bougent d'une année sur l'autre : le lundi de Pâques, l'Ascension, le lundi de Pentecôte, et par ricochet le Vendredi saint là où il s'applique. L'Ascension tombe toujours un jeudi, ce qui produit mécaniquement le pont le plus fréquent de l'année. Le lundi de Pentecôte et le lundi de Pâques tombent, par définition, un lundi, et amputent la semaine d'un jour sans créer de pont.
L'effet sur un chantier de façade n'est pas le même selon la position dans la semaine. Un férié le lundi coupe le chantier avant qu'il ait redémarré : l'équipe reprend le mardi sur une façade qui a passé trois jours sans personne, ce qui rallonge simplement la reprise du week-end. Un férié en milieu de semaine coupe une cadence en cours, et c'est plus coûteux techniquement qu'en jours. Une équipe qui a décroûté un pan le mardi et qui devait le corps d'enduit le mercredi doit gérer un mur ouvert pendant vingt-quatre heures de plus.
Ce qu'un férié change quand il tombe un samedi ou un dimanche
Rien, dans la plupart des cas. Le droit français ne prévoit aucun report automatique d'un jour férié tombant un jour de repos hebdomadaire. Une année où le 1er mai et le 8 mai tombent un samedi, ce sont deux journées de production que le chantier ne perd pas, et le planning avance d'autant. C'est un point rarement expliqué, et il joue dans les deux sens : selon le calendrier de l'année, un même chantier de six semaines peut contenir deux ou cinq journées chômées de plus. Si votre devis annonce un délai en semaines, demandez ce que ces semaines contiennent.
Le pont : ce qu'il est, et qui le décide
Un pont n'est pas un jour férié. C'est une journée ordinaire, travaillable en droit, que l'entreprise choisit de ne pas faire travailler parce qu'elle sépare un férié d'un week-end. Le vendredi qui suit l'Ascension en est l'exemple type. Le pont relève d'une décision de l'employeur, prise après consultation des représentants du personnel quand il en existe, et il se récupère ou se pose en congé selon l'organisation retenue.
Pour le chantier, la conséquence pratique est simple : le pont ne se lit pas dans le calendrier public, il se lit dans le planning de l'entreprise. Deux entreprises intervenant sur des chantiers voisins la même semaine peuvent très bien faire des choix différents. C'est pourquoi la question à poser en réunion de lancement n'est pas « faites-vous les ponts », mais « quels ponts sont déjà posés sur la période de mon chantier ».
Le pont qui n'en est pas un : la journée de solidarité
La journée de solidarité est une journée de travail supplémentaire non rémunérée, dont la date est fixée par accord. Historiquement associée au lundi de Pentecôte, elle peut aujourd'hui être placée un autre jour, y compris fractionnée en heures réparties sur l'année. Concrètement, une entreprise peut donc travailler le lundi de Pentecôte, ou le chômer et placer la journée ailleurs. Vous ne pouvez pas le déduire du calendrier : cela se demande.
Ce qui s'arrête, ce qui continue, ce qui ne peut pas attendre
La liste de ce qui s'arrête est courte et prévisible : la production, les livraisons, la collecte de bennes, les rendez-vous de validation, la présence du conducteur de travaux. La liste de ce qui continue est plus intéressante, parce qu'elle contient tout ce qui peut mal tourner.
- La prise et le séchage. Un enduit tiré la veille poursuit son durcissement sans surveillance. Un mortier de réparation, un rejointoiement frais, une couche d'accrochage sont dans le même cas.
- La météo. Personne n'est là pour relever une pluie annoncée, retendre une bâche ou refermer un pan resté ouvert.
- L'échafaudage. Il reste monté, exposé au vent, accessible depuis la rue si la sécurisation du pied est mal faite.
- Le mur mis à nu. Un support décroûté et non protégé prend l'eau, se recharge en humidité, et repart avec un taux qui interdit d'enduire à la reprise.
- Les protections. Films, bâches et adhésifs vieillissent au soleil et se décollent, d'autant plus sur un férié d'été.
Cette asymétrie explique pourquoi un férié isolé se prépare comme un week-end long, et pourquoi un pont de quatre jours se prépare presque comme une coupure. Les principes de repli sont les mêmes que ceux décrits pour le chantier le week-end, avec un cran de vigilance en plus quand l'arrêt dépasse trois nuits.
Les points d'arrêt à ne pas laisser ouverts avant un pont
Une bonne conduite de chantier évite de finir la journée de la veille sur une étape intermédiaire. Concrètement, une équipe qui sait qu'elle s'arrête quatre jours cherche à terminer sur un état stable : un pan entièrement décroûté et brossé plutôt qu'un pan à moitié ouvert, un corps d'enduit complet plutôt qu'une passe partielle, une reprise de fissure refermée plutôt qu'une saignée béante.
Ce n'est pas toujours possible. Quand ça ne l'est pas, l'arrêt se protège : bâchage du pan concerné, film sur les menuiseries laissées vulnérables, calfeutrement provisoire des points d'entrée d'eau. Ce sont des gestes qui prennent une fin d'après-midi et qui évitent une semaine de reprise. Ils doivent apparaître au compte rendu de la dernière réunion avant le pont, avec le nom de qui les fait.
Ce que le chantier ne peut pas laisser sans surveillance
Trois situations ne devraient pas traverser un pont en l'état : un échafaudage dont le bâchage n'a pas été allégé alors qu'un coup de vent est annoncé, une gouttière déposée sans descente provisoire à l'approche d'un épisode pluvieux, et un support venant d'être lavé haute pression dont on attend le séchage pour enduire. Dans les trois cas, l'absence de personne pendant plusieurs jours transforme un aléa gérable en reprise. La logique de constat et de rattrapage est la même que pour les arrêts subis, détaillée dans l'article sur les intempéries et la façon dont un chantier constate un arrêt.
Comment ces jours se comptent dans le délai annoncé
C'est le cœur du sujet, et la source la plus fréquente de désaccord poli entre un propriétaire et une entreprise. Le point à comprendre : le délai n'est pas une durée, c'est une convention de comptage.
Jours ouvrés. Ce sont les jours effectivement travaillés dans l'entreprise, en général du lundi au vendredi. Les jours fériés chômés en sont exclus. C'est la formulation la plus honnête pour un chantier de façade, parce qu'elle correspond à la réalité de la production.
Jours ouvrables. Ce sont tous les jours de la semaine sauf le jour de repos hebdomadaire et les jours fériés, ce qui inclut le samedi. Cette notion vient du droit des congés et se prête mal à un planning de chantier ; elle apparaît pourtant parfois sur des devis, et elle allonge artificiellement le compte.
Jours calendaires. Tous les jours, week-ends et fériés compris. Un délai calendaire n'a de sens que s'il a été calculé en connaissant la période exacte d'intervention.
Le seul délai vraiment lisible est celui qui associe une base de comptage et une date de départ : « quinze jours ouvrés à compter de la date de démarrage effective, hors intempéries ». Sans date de départ, la base de comptage ne sert à rien. La construction générale d'un calendrier, avec ses jalons et ses marges, est traitée dans l'article consacré au planning d'un chantier de façade.
La marge de planning, et pourquoi les fériés devraient y être absorbés
Un planning correctement construit ne colle pas les tâches bout à bout. Il conserve une réserve destinée à absorber les aléas : une pluie de deux jours, une livraison décalée, un support plus dégradé que prévu. Les jours fériés ne sont pas des aléas, ce sont des données connues des années à l'avance. Une entreprise qui découvre en cours de chantier que l'Ascension tombe cette semaine-là a construit son planning à la légère.
La conséquence est nette : un férié ne devrait jamais consommer la marge, puisqu'il aurait dû être déduit avant que la marge soit calculée. S'il la consomme, c'est que le délai annoncé était en réalité un délai calendaire déguisé. C'est un des mécanismes d'écart entre annonce et réalité analysés dans délais annoncés, délais tenus.
Le cas des délais contractuels et des pénalités
Quand un marché prévoit une date d'achèvement et des pénalités de retard, la base de comptage devient un enjeu juridique et non plus seulement pratique. Le principe général : ce sont les stipulations du contrat qui s'appliquent, et à défaut de précision, le comptage retenu est celui qui découle des usages de la profession et de l'économie du contrat. Un chantier qui veut éviter le contentieux écrit noir sur blanc la base de comptage, la date de départ, et la liste des causes de suspension admises.
Les causes de suspension et les fériés sont deux choses différentes. Un férié ne suspend rien : il est déjà déduit. Une intempérie suspend, et se constate. Les mélanger dans une même ligne de devis est le meilleur moyen de ne plus savoir compter à la fin.
Les périodes de l'année où les fériés s'accumulent
Trois moments de l'année méritent une attention particulière au moment de caler une date de démarrage.
Le mois de mai. Il concentre le 1er mai, le 8 mai, l'Ascension et souvent le lundi de Pentecôte début juin. Selon la configuration du calendrier, un chantier de façade démarré début mai peut perdre l'équivalent d'une semaine pleine de production, ponts compris. C'est aussi une très bonne période météo pour enduire, donc une période très demandée. Les deux effets se cumulent : dates rares, et semaines trouées.
L'été. Le 14 juillet et le 15 août tombent dans une période où l'activité est déjà réduite par les congés. Un férié en plein mois d'août compte moins qu'ailleurs si le chantier était de toute façon à l'arrêt, mais il compte double s'il vient s'ajouter à une reprise déjà tardive. La logique de protection avant un arrêt long est décrite dans l'article sur les congés d'août et la coupure de chantier.
La fin d'année. Le 1er novembre, le 11 novembre, le 25 décembre et le 1er janvier arrivent dans la période où les journées sont les plus courtes et où les conditions d'application se dégradent. Ici, ce n'est pas le nombre de jours perdus qui pèse le plus, c'est le fait qu'ils s'ajoutent à des journées déjà amputées par la lumière et par les temps de séchage rallongés.
Un férié d'hiver et un férié d'été ne se préparent pas pareil. Avant un arrêt hivernal, le risque dominant est l'eau et le gel : on ferme, on protège les points d'entrée d'eau, on évite de laisser un enduit frais exposé à une nuit sous zéro. Avant un arrêt estival, le risque dominant est le vent et le soleil : bâches qui font voile, adhésifs qui cuisent et se décollent, enduit qui sèche trop vite s'il a été tiré la veille en fin de journée.
Dans les deux cas, la règle est la même : la veille d'un arrêt de plus de deux jours n'est pas une journée de production normale. Elle contient une heure de repli, et cette heure doit être prévue au planning, pas improvisée à dix-sept heures.
Ce que vous pouvez demander, et à quel moment
Vous n'avez pas de pouvoir sur les fériés, et très peu sur les ponts. Vous avez en revanche un droit complet à l'information sur la façon dont ils sont intégrés au calendrier de votre chantier.
- À la lecture du devis : demander la base de comptage du délai, et la faire écrire. « Jours ouvrés » ou « jours calendaires » n'engage pas la même chose.
- À la réunion de lancement : demander le calendrier daté, avec les fériés et les ponts déjà positionnés. Un planning qui ne les montre pas n'a pas été construit sur des dates réelles.
- Une semaine avant un pont : demander l'état dans lequel le chantier sera laissé, et par qui les protections seront faites.
- À la reprise : demander ce qui a été vérifié avant de remonter, notamment sur l'échafaudage et sur l'état d'humidité du support.
Ces demandes se font par écrit, ou au minimum sont actées au compte rendu. C'est la seule façon d'éviter, à la fin, une discussion de mémoire sur ce qui avait été dit. Il ne s'agit pas de surveiller une équipe, mais de conserver une trace de ce qui a été décidé pendant que tout le monde était d'accord.
Les signes qu'un pont a été mal préparé
À la reprise, quelques observations depuis le sol suffisent. Une bâche décrochée sur un angle, un film de protection qui pend le long d'une menuiserie, un sac de liant hydraulique laissé dehors sans palette ni couverture, une flaque persistante au pied d'un mur décroûté, une benne remplie et débordante alors qu'elle devait être enlevée avant l'arrêt.
Aucune de ces observations n'est grave en elle-même. Toutes disent la même chose : l'arrêt a été subi plutôt que préparé. C'est le moment de le signaler, pas à la réception. Un sac de liant qui a pris l'humidité pendant quatre jours ne se rattrape pas, et un support qui s'est rechargé en eau impose d'attendre avant d'enduire, ce qui décale le planning une seconde fois.
Questions fréquentes
Un jour férié peut-il justifier une prolongation du délai ?
Non, s'il était connu au moment où le délai a été établi, ce qui est toujours le cas puisque les dates sont fixées à l'avance. Un férié n'est pas un événement imprévisible. S'il a été oublié, c'est une erreur de planification, pas une cause légitime de prolongation. La distinction compte quand un contrat prévoit des pénalités : les causes de suspension sont limitativement énumérées, et un jour de fête légale n'en fait pas partie.
L'entreprise peut-elle travailler un jour férié si je le demande ?
En dehors du 1er mai, aucune loi générale ne l'interdit, mais la réponse dépend de la convention collective applicable et de l'organisation de l'entreprise. En pratique, c'est très rare sur un chantier de façade : cela suppose des salariés volontaires, un encadrement présent, souvent des majorations, et cela pose la question du bruit et du voisinage un jour où tout le monde est chez soi. Une demande de ce type se traite comme une modification du planning, avec son écrit.
Que se passe-t-il si un pont tombe juste après une passe d'enduit ?
Le mur travaille sans témoin. Un enduit tiré la veille d'un pont fait sa prise pendant quatre jours sans que personne n'observe son comportement, ne le protège d'une pluie battante ni ne l'humidifie s'il fait trop chaud. Une équipe qui connaît son planning évite de finir sur une passe fraîche la veille d'un arrêt long, ou prend les mesures qui vont avec : bâchage ventilé, protection contre le soleil direct, et si nécessaire un passage de contrôle. Ce passage doit être annoncé, parce qu'il implique que quelqu'un vienne chez vous.
Le loyer de l'échafaudage court-il pendant les fériés ?
Oui. Une location d'échafaudage se compte en semaines ou en mois de présence sur site, pas en jours travaillés. Le matériel occupe l'espace, mobilise du matériel du loueur et reste sous la responsabilité de l'entreprise pendant tout ce temps. C'est une des raisons pour lesquelles une entreprise sérieuse cherche à ne pas multiplier les arrêts : chaque journée sans production sur un échafaudage monté est une journée qui coûte sans rien produire. Cela vaut également pour une autorisation d'occupation du domaine public, dont la redevance se calcule sur la durée d'occupation et non sur les jours d'activité.
Comment savoir si mon délai a bien été calculé en jours ouvrés ?
Le test est simple : demandez la date de fin prévisionnelle et comptez vous-même. Prenez la date de démarrage, ajoutez le nombre de jours annoncé en sautant les samedis, les dimanches et les jours fériés de la période, et comparez avec la date que l'entreprise vous donne. Si les deux coïncident, le délai est bien en jours ouvrés. S'il tombe plus tôt, il a été calculé en calendaire, et il faudra le renégocier maintenant plutôt que de le constater à la fin. Faire ce calcul avant la signature prend dix minutes et évite la conversation la plus désagréable d'un chantier.
