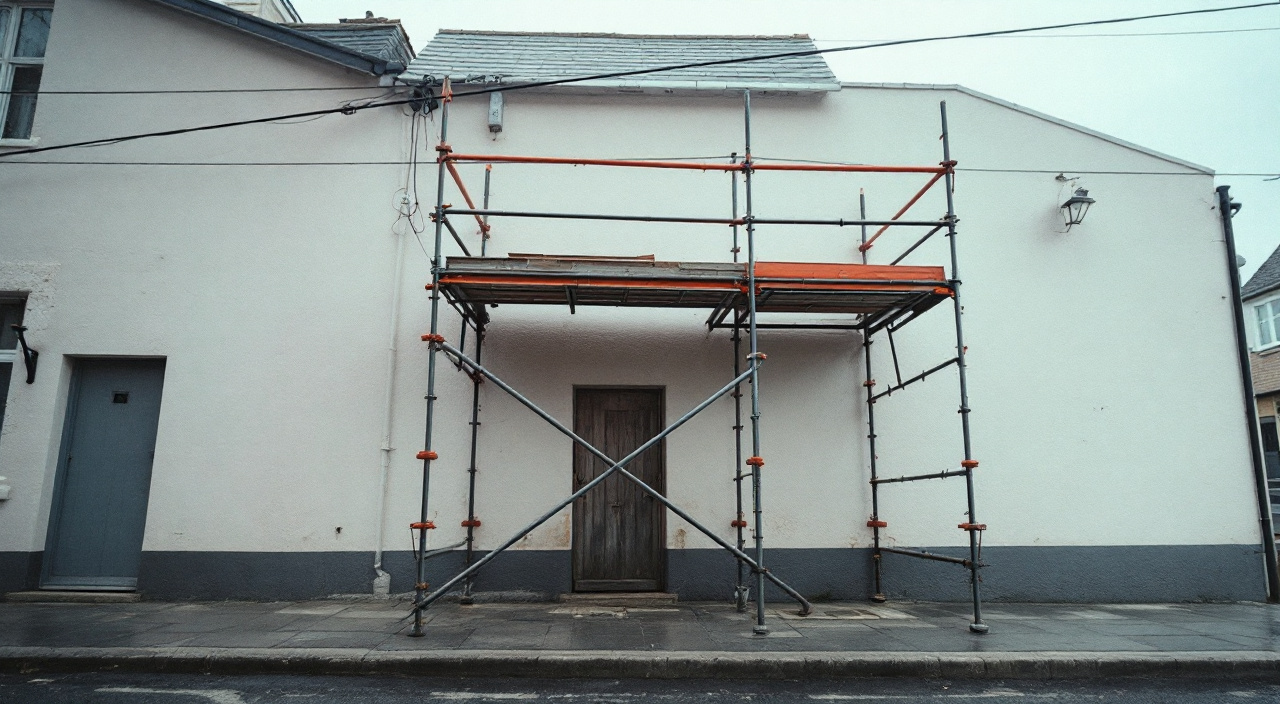

Lignes électriques aériennes et échafaudage : les distances à tenir
Quelle distance tenir entre un échafaudage et une ligne électrique aérienne, à qui demander la mise hors tension, sous quel délai : la règle et la méthode.
La règle qui commande tout est simple, et elle ne se négocie pas : on ne monte, on ne déplace et on ne démonte pas un échafaudage à proximité immédiate d'un conducteur électrique aérien sous tension. Une distance minimale d'approche doit être maintenue en permanence entre le conducteur et toute partie de l'ouvrage, de l'outillage, des matériaux manipulés et du corps des compagnons. Cette distance se compte en mètres, pas en centimètres, et elle est plus grande pour les lignes de transport à haute tension — celles portées par des pylônes — que pour les lignes de distribution qui longent une rue de bourg. Si cette distance ne peut pas être tenue, il n'existe que trois issues acceptables : la mise hors tension de la ligne, la pose de protecteurs isolants par le gestionnaire du réseau, ou le déplacement de l'ouvrage électrique. « On fera attention » n'en est pas une.
La deuxième réponse concerne le calendrier, et c'est celle qu'on découvre trop tard. Aucune de ces trois solutions ne s'obtient le jour du montage. Elles supposent une déclaration de travaux adressée aux exploitants de réseaux concernés, une réponse écrite de leur part, puis la programmation d'une intervention par le gestionnaire. La réponse à la déclaration se compte en jours ; l'intervention elle-même — une coupure planifiée sur un départ qui alimente d'autres abonnés, ou l'envoi d'une équipe pour enfiler des gaines sur une portée — se compte en semaines. La demande doit donc partir dès que la date d'échafaudage est arrêtée, et non quand le camion est chargé.
Ce qu'on a exactement au-dessus de la tête
Le mot « ligne » recouvre trois objets très différents, qui n'appellent ni les mêmes distances, ni les mêmes interlocuteurs, ni les mêmes délais. Le relevé commence par les distinguer, depuis le sol, sur la façade concernée et sur les deux façades voisines.
Le branchement aérien de la maison
C'est le cas le plus fréquent en tissu pavillonnaire et dans les bourgs. Un câble part d'un support de rue ou d'une façade voisine et vient s'accrocher en partie haute du mur, sur une ferrure, avant de plonger vers le coffret. Il arrive qu'il traverse en diagonale la façade à ravaler, exactement dans le plan où l'échafaudage doit se monter. Sur les branchements récents, ce câble est torsadé et isolé. Cela réduit le risque, mais ne le supprime pas : l'isolant d'un câble de branchement est un isolant de fonctionnement, pas une protection conçue pour encaisser le frottement d'un tube d'acier, l'appui d'un plateau ou le ripage d'une bâche pendant des semaines. Son état réel — vieillissement, blessures anciennes, points de raccordement dénudés à l'ancrage — n'est pas jugeable depuis le sol. Sur les branchements anciens, les conducteurs peuvent être nus, séparés, tendus sur des isolateurs en façade : là, tout contact est un contact direct.
La ligne de distribution qui longe la rue
Elle dessert plusieurs abonnés et passe souvent au-dessus de l'emprise du chantier, parfois au-dessus du trottoir que l'échafaudage va occuper. Elle peut être en câble torsadé, en fils nus sur consoles, ou en réseau isolé posé en façade. Sa hauteur au-dessus du sol paraît confortable tant qu'on raisonne au niveau de la rue ; elle cesse de l'être dès que le plancher de travail arrive à hauteur de gouttière. C'est à ce moment que les compagnons se retrouvent au même niveau que le conducteur, à quelques mètres, avec des barres de trois mètres dans les mains.
La ligne à haute tension qui survole
Plus rare sur une maison, mais possible en périphérie : une ligne de transport traverse la parcelle ou passe à proximité. Le régime change alors du tout au tout. La distance à tenir est plus grande, et surtout le danger n'exige plus le contact : à ces niveaux de tension, un amorçage peut se produire à distance, vers une masse métallique approchée. Un échafaudage est une masse métallique. Dans ce cas de figure, aucune décision ne se prend sur le chantier ; l'exploitant du réseau de transport doit être saisi et sa réponse conditionne le montage.
À partir de quoi la distance se mesure
L'erreur classique consiste à mesurer entre le câble et le tube le plus proche, un jour sans vent, à froid, l'échafaudage à moitié monté. Les quatre paramètres sont faux.
Le conducteur bouge. Un câble aérien n'est pas rigide : sa flèche varie avec la température. Une portée relevée un matin frais descend sensiblement en milieu d'après-midi au mois d'août. Le vent le fait balancer latéralement, et il ne balance pas dans le même plan que l'échafaudage, qui lui reste fixe. La distance à retenir est donc celle de la position la plus défavorable, pas celle du jour du relevé.
L'ouvrage bouge aussi, et grandit. Un échafaudage se monte par niveaux : le point haut du jour un n'est pas celui du jour deux. Les garde-corps, les plinthes, les consoles de rattrapage, la potence de levage, le bras d'une poulie, le filet ou la bâche qui claque au vent, la sangle qui pend : tout cela fait partie de l'ouvrage et doit respecter la même distance. C'est très souvent un élément accessoire, ajouté après coup, qui vient réduire un dégagement pourtant correct au montage.
Enfin, la distance vaut aussi pour ce que les compagnons manipulent. Une lisse de trois mètres portée à l'horizontale sur l'épaule, un tube passé de main en main vers le niveau supérieur, un rouleau de bâche déroulé, une règle d'aluminium, un tuyau d'hydrogommage rigide : ces objets conducteurs prolongent le corps de plusieurs mètres, et c'est presque toujours par eux que l'approche se produit. Ce point rejoint tout ce qui s'observe déjà sur la sécurité des compagnons vue depuis chez soi : ce ne sont pas les gestes spectaculaires qui blessent, ce sont les gestes ordinaires mal placés.
Ce qui se repère au moment du relevé
Le relevé technique, celui qui précède le devis, est le seul moment où la question coûte encore zéro. Découverte le matin du montage, elle coûte une journée d'équipe et parfois une saison.
Depuis le sol, avec le futur monteur si possible, on note :
- Le tracé exact du branchement : point d'entrée sur la façade, ferrure d'ancrage, trajet du câble jusqu'au coffret, et si ce trajet croise ou non le plan de l'échafaudage.
- Les portées qui survolent l'emprise, y compris celles qui partent vers la maison voisine et passent au-dessus du jardin où la benne et le stock doivent aller.
- La nature apparente des conducteurs : torsadé isolé, fils nus séparés, réseau posé en façade. Le doute se tranche par l'exploitant, jamais par l'œil.
- La hauteur du point le plus bas de chaque portée, et son rapport avec les niveaux de plancher prévus.
- Ce qui est électrique et ce qui ne l'est pas : un câble de téléphonie ou de fibre gêne le montage mais ne présente pas le même danger, et il ne relève pas du même gestionnaire. La confusion joue dans les deux sens, et c'est la mauvaise qui tue.
- L'éclairage public en applique, les projecteurs, les guirlandes de fête accrochées en façade dans certains bourgs : ce sont des ouvrages électriques, avec un exploitant qui n'est pas forcément le même.
Ces observations se photographient. Un relevé écrit sans images ne permet à personne, trois semaines plus tard, de vérifier ce qui a été vu. Trois cadrages suffisent : un plan large qui situe la portée par rapport à la façade, un plan serré sur l'ancrage et le point d'entrée du câble, et une prise de vue prise de côté, dans l'axe du mur, qui seule donne le dégagement réel entre le mur et le conducteur.
À qui la demande s'adresse, et laquelle
Le propriétaire n'est pas le demandeur. La démarche appartient à l'entreprise qui exécute les travaux, parce que c'est elle qui connaît la nature exacte de l'ouvrage à monter et l'emprise qu'il occupera. Le propriétaire, lui, doit transmettre ce qu'il sait de son installation — l'emplacement du coffret, la présence d'un second branchement, un point de livraison particulier — et vérifier que la démarche a bien été engagée.
Le mécanisme est le même partout : les exploitants de réseaux sont recensés, et une déclaration de projet de travaux doit leur être adressée avant toute intervention à proximité de leurs ouvrages. Chacun répond par écrit, en indiquant la position de ses réseaux et les précautions à prendre. Ce récépissé de réponse n'est pas une formalité de classeur : il doit être présent sur le chantier, avec les autres pièces que l'équipe conserve sur place. En son absence, personne ne peut affirmer que la question a été traitée.
La mise hors tension
C'est la solution la plus sûre, et la plus contraignante. Mettre une ligne hors tension ne consiste pas à baisser un interrupteur : il faut ouvrir le circuit, en interdire la refermeture, vérifier l'absence de tension et, selon les cas, mettre à la terre. L'opération est faite par le gestionnaire ou sous son contrôle, et elle est attestée par un document remis à l'entreprise. Sur un départ qui alimente plusieurs foyers, elle suppose une programmation, un préavis aux abonnés concernés, et une plage horaire. Elle est rarement compatible avec plusieurs semaines de chantier : on la réserve aux phases critiques, typiquement le montage et le démontage.
La pose de protecteurs isolants
C'est la solution la plus courante sur un branchement ou une ligne de distribution basse tension. Le gestionnaire fait enfiler sur la portée concernée des gaines ou des nappes isolantes, visibles depuis le sol, qui neutralisent le risque de contact sur la longueur protégée. Deux points sont à retenir. D'abord, ces protecteurs ne sont posés que par le gestionnaire ou par une entreprise qu'il habilite pour cela : un façadier qui bricole une protection avec un tuyau fendu ou une bâche crée un danger supplémentaire, sans rien supprimer. Ensuite, la protection couvre une longueur définie : si l'échafaudage s'étend au-delà, ou si une seconde portée est concernée, la demande doit le dire dès le départ.
Le déplacement ou la dépose
Quand le branchement traverse franchement la façade à traiter, la seule solution praticable est parfois de le déposer, de le dévier provisoirement, ou de profiter du chantier pour le refaire autrement. C'est une opération du gestionnaire, planifiée, et qui se décide plusieurs semaines à l'avance. Elle rejoint la question plus large de ce qui s'enlève d'un mur avant l'enduit, traitée dans câbles, coffrets et antennes en façade — avec cette différence majeure : une antenne se démonte par l'entreprise, un conducteur sous tension jamais.
Les délais, et pourquoi la demande précède la date de montage
Il faut raisonner en trois temps distincts, qui s'additionnent.
Le premier est celui de la déclaration et de la réponse des exploitants. Il est encadré, court, et il ne dépend pas de la charge du gestionnaire. Une déclaration déposée par voie dématérialisée obtient sa réponse plus vite qu'une déclaration papier.
Le deuxième est celui de l'analyse. La réponse reçue peut dire que les distances sont tenables en l'état, ou qu'une mesure est nécessaire. Dans ce second cas, il faut formuler une demande d'intervention distincte, avec la période exacte du chantier — pas une date approximative.
Le troisième est celui de la programmation de l'intervention par le gestionnaire. C'est le plus long, et le seul qui échappe entièrement à l'entreprise. Une coupure sur un départ, ou l'envoi d'une équipe pour poser des protecteurs, s'insère dans un planning qui contient déjà d'autres chantiers. L'ordre de grandeur utile à retenir est celui des semaines.
D'où une règle de conduite simple : la question des lignes se pose à la réunion de lancement, pas au premier jour de chantier. C'est exactement le type de point qu'une réunion de lancement doit arrêter, au même titre que l'accès, le stockage et les horaires : une date de montage annoncée sans que la réponse de l'exploitant soit revenue est une date fausse. Mieux vaut la décaler d'une semaine à la signature que de la voir sauter le matin même, échafaudage sur le camion et équipe payée.
Un dernier point de calendrier échappe souvent : la protection posée pour le montage doit rester en place jusqu'au démontage, et sa dépose se planifie elle aussi. Elle vient s'ajouter à la liste de ce qui se vérifie lors du démontage de l'échafaudage. Un chantier terminé dont les gaines restent sur la ligne signale simplement que personne n'a rappelé le gestionnaire.
Ce qu'un propriétaire voit depuis le sol
Aucune de ces vérifications ne demande de compétence électrique. Elles demandent de regarder, depuis la rue ou depuis le jardin, en fin de première journée de montage.
- Un conducteur qui passe entre deux plans de l'échafaudage, ou à l'intérieur du gabarit de l'ouvrage. Il n'y a aucune configuration où c'est acceptable sans protection ni consignation.
- Un câble qui touche une bâche, un filet, un tube ou un plateau. Le contact est visible : le câble est dévié de sa courbe naturelle, ou la bâche est déformée à son passage.
- Un câble à portée de main d'un plancher de travail. Le test est immédiat : si un compagnon debout sur le plancher peut le toucher en tendant le bras, la distance minimale n'est pas tenue, quelle que soit la tension.
- L'absence de protecteurs alors que la portée est manifestement proche. Les gaines de protection sont conçues pour être vues : elles sont de couleur vive et couvrent une longueur continue. Leur absence, sur une ligne qui frôle l'ouvrage, se remarque.
- Une protection posée sur une longueur trop courte, l'échafaudage ayant été étendu depuis la demande.
- Des matériaux longs manipulés à l'aveugle, tubes passés vers le haut sans que personne ne surveille la zone où l'extrémité arrive.
Quand l'un de ces points est constaté, la formulation compte. Ne pas dire « je crois que ce n'est pas réglementaire » mais décrire ce qu'on voit : « le câble de branchement passe entre le troisième niveau et le mur, à environ un mètre du plancher ; où en est la demande auprès du gestionnaire ? » La méthode générale vaut ici comme ailleurs : un écrit court, daté, factuel, adressé au responsable identifié, et non un reproche lancé au pied de l'échafaudage.
Faire suspendre le montage
Un maître d'ouvrage particulier ne dirige pas les travaux et ne donne pas de consignes techniques à une équipe : ce serait s'immiscer dans une exécution dont il ne répond pas. Mais une proximité manifeste avec un conducteur sous tension appartient à la courte liste des situations où il est légitime de demander l'arrêt immédiat de la phase en cours, et d'attendre une réponse écrite avant la reprise. Le danger est immédiat, irréversible, et il ne concerne pas que l'équipe : un échafaudage mis sous tension par un contact accidentel devient dangereux au niveau du sol, pour un voisin ou un enfant qui s'appuierait dessus.
La demande s'adresse au responsable identifié du chantier, pas au compagnon le plus proche. Elle porte sur une phase, pas sur le chantier entier : « le montage des niveaux au-dessus de la ligne s'arrête tant que la réponse de l'exploitant n'est pas produite. » Elle se double d'un écrit le jour même, avec les photos prises depuis le sol. Le cadre général — qui peut demander quoi, dans quelles situations, et ce que cela produit sur le planning — est développé dans demander l'arrêt du chantier : les situations qui le justifient.
Une entreprise qui tient son chantier ne le prend pas mal. Dans les faits, elle a le plus souvent déjà fait la démarche, et la réponse tient en une phrase : la ligne est protégée, voici le document. C'est précisément le genre d'échange que règle une organisation claire de la parole sur le chantier, telle que la décrit l'article sur la sécurité, les responsabilités et l'accès à l'échafaudage.
Questions fréquentes
Le câble qui longe ma façade est isolé, faut-il quand même prévoir quelque chose ?
Oui, il faut au minimum le déclarer et laisser l'exploitant trancher. L'isolant d'un câble aérien remplit une fonction électrique, il n'est pas dimensionné pour servir de protection mécanique pendant des semaines de va-et-vient. Il vieillit sous les ultraviolets, il peut avoir été blessé lors d'une intervention antérieure, et ses extrémités — à l'ancrage, au raccordement — ne sont pas isolées de la même façon que la portée. Depuis le sol, rien de tout cela ne se voit. La règle pratique est donc la même : on ne fait pas reposer la sécurité d'une équipe sur l'état supposé d'un revêtement qu'on n'a pas inspecté.
Qui paie la mise hors tension ou la pose des protecteurs ?
Le gestionnaire de réseau applique ses propres conditions à ces interventions, qui sont pour certaines facturées. La vraie question, pour un propriétaire, n'est pas le montant mais la ligne du devis : ce poste doit y figurer explicitement, dans le lot échafaudage ou dans les frais d'installation de chantier, avec la mention de qui en fait l'avance et de qui le supporte au final. Un devis muet sur ce point n'annonce pas qu'il est gratuit : il annonce une discussion en cours de chantier, au moment où le rapport de force s'est inversé. La formulation à chercher est explicite : elle nomme la démarche auprès du gestionnaire, désigne qui la conduit, et dit ce qu'il advient si l'exploitant impose une mesure non prévue.
Combien de temps à l'avance faut-il lancer la demande ?
Dès que la période de montage est arrêtée, et avant d'annoncer une date ferme à qui que ce soit. La réponse à la déclaration arrive vite ; l'intervention éventuelle qui en découle, non. Raisonner en semaines, et non en jours, évite le scénario le plus fréquent : une équipe qui se présente, constate l'impossibilité de monter, et repart. La journée est perdue pour tout le monde, et la nouvelle date dépend désormais du planning du gestionnaire, plus de celui de l'entreprise.
Et si l'échafaudage est déjà monté et que la distance n'est manifestement pas tenue ?
Le fait qu'il soit monté ne régularise rien. La question se pose alors dans les mêmes termes, avec une contrainte de plus : le démontage lui-même est une phase à risque, puisqu'il rapproche à nouveau des tubes du conducteur. Il faut donc le signaler par écrit sans attendre, demander la production du récépissé de réponse de l'exploitant, et ne pas laisser l'affaire se traiter oralement. Si la protection a été omise, la solution passe par le gestionnaire, avec le même délai que si elle avait été demandée au départ — d'où l'intérêt de poser la question avant, et non après.
Une simple nacelle change-t-elle quelque chose au problème ?
Les distances minimales d'approche ne dépendent pas du moyen d'accès : elles s'appliquent à un bras de nacelle comme à un échafaudage fixe. La nacelle ajoute même un facteur, la mobilité : l'engin change de position plusieurs fois par jour, et une distance vérifiée à un endroit ne vaut rien deux mètres plus loin. En contrepartie, elle permet parfois d'organiser le travail de façon à ne jamais approcher la portée, ce qu'un échafaudage fixe, qui occupe tout le plan de façade, ne permet pas. Le choix entre les deux moyens se raisonne globalement, sur l'accès, la durée et la nature du travail — mais dans les deux cas, la déclaration auprès des exploitants de réseaux reste due, et la réponse reçue s'impose de la même manière.
