8 min de lecture

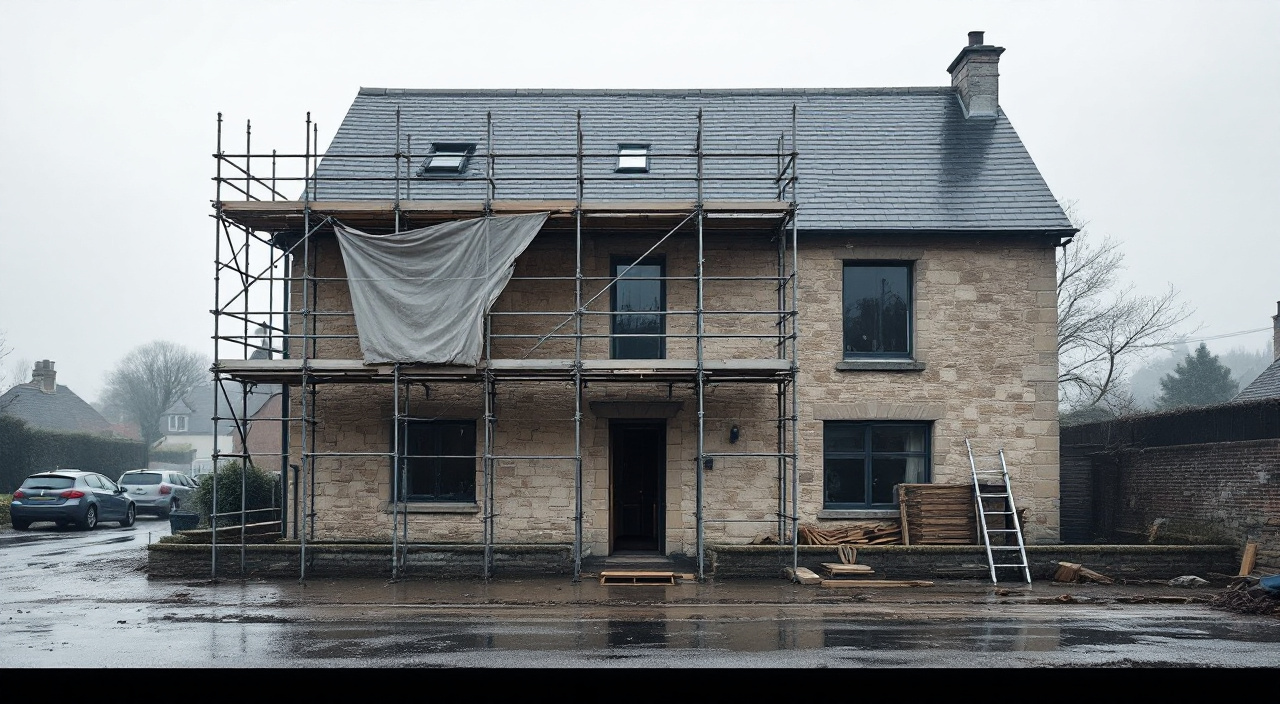

Après un coup de vent : vérifier l'échafaudage avant de reprendre
Vérifier un échafaudage après une tempête : qui fait l'examen avant que quiconque remonte, ce qu'il regarde niveau par niveau, et la trace qu'il laisse.
By
Conservation correspondent
8 min de lecture
Personne ne remonte avant que l'échafaudage ait été réexaminé
Après une nuit de coup de vent, la règle tient en une phrase : l'échafaudage est mis hors service jusqu'à ce qu'une personne compétente l'ait réexaminé, et le résultat de cet examen doit être écrit. Ce n'est pas un excès de prudence. Un échafaudage de façade est un ouvrage provisoire dont la stabilité repose sur quatre choses qui travaillent ensemble : les appuis au sol, les ancrages dans le mur, les contreventements, et la rigidité que donnent les planchers assemblés. Une tempête agit sur les quatre en même temps, et pas toujours de façon visible. Un échafaudage qui a l'air droit depuis le trottoir peut avoir perdu la moitié de ses points d'amarrage utiles.
Concrètement, le matin qui suit, la séquence est toujours la même : l'accès reste condamné, l'examen se fait d'abord depuis le sol en tournant tout autour, puis niveau par niveau en montant avec les protections en place, les défauts sont relevés et repris, et la remise en service est prononcée par écrit. Tant que cette dernière étape n'a pas eu lieu, l'échafaudage n'est pas un poste de travail : c'est une structure suspecte. Un chantier tenu le sait, et l'annonce. Un chantier qui envoie deux compagnons monter « pour voir » à sept heures et demie a déjà pris la décision qu'il aurait dû préparer.
Le reste de cet article détaille ce que le vent abîme réellement, qui conduit la vérification, ce qu'elle laisse comme trace, ce qu'un propriétaire peut constater sans monter, et pourquoi une bâche mal reprise est ce qui fait tomber l'échafaudage au coup de vent d'après plutôt qu'à celui-ci.
Ce qu'une nuit de vent fait à un échafaudage
Le vent ne pousse pas une structure de façon constante. Il la fait battre. Ce sont les efforts alternés, répétés pendant des heures, qui desserrent et qui fatiguent, bien plus que la rafale la plus forte de la nuit. C'est pourquoi une tempête longue et moyenne abîme parfois davantage qu'une bourrasque brève et violente.
La bâche, qui cesse de protéger et devient une voile
L'habillage est le premier concerné, parce qu'il transforme une structure ajourée en une surface pleine. Une bâche opaque intercepte l'air ; un filet en laisse passer une partie. La différence n'est pas décorative : elle change la charge que la structure transmet aux ancrages, et la notice du fabricant prévoit des dispositions d'amarrage différentes selon que l'échafaudage est nu, fileté ou bâché. C'est le sujet traité à part dans bâcher ou fileter l'échafaudage, et il faut l'avoir en tête ici : la nuit de vent ne fait que révéler ce qui a été décidé à l'installation.
Après la tempête, la bâche se présente de trois façons. Soit elle est partie, en tout ou partie, et le danger immédiat est ce qu'elle a emporté ou ce sur quoi elle est allée s'accrocher. Soit elle est déchirée sur une lé et le morceau restant claque. Soit — c'est le cas le plus trompeur — elle est intacte mais décousue sur un seul bord, et elle s'est comportée toute la nuit comme une poche qui se gonfle et se vide. Cette dernière situation ne se voit presque pas de loin, et c'est celle qui a le plus travaillé les fixations.
L'ancrage tiré, l'amarrage relâché
L'ancrage est le point où l'échafaudage tient au bâtiment. Il encaisse des efforts d'arrachement et de poussée. Après un coup de vent, on cherche des signes précis : une platine qui a tourné, un tube d'amarrage qui a du jeu, un collier qui a glissé sur le tube, une cheville dont la tige dépasse d'un peu plus qu'avant, une auréole de poussière claire au pied du trou, une amorce de fissure en étoile dans l'enduit autour du point. Sur un support ancien — brique creuse, moellon hourdé à la terre, enduit épais peu adhérent — l'ancrage peut avoir cédé dans le mur sans que rien ne bouge en surface. Le sujet mérite un article à lui seul, et il l'a : les ancrages d'échafaudage dans le mur explique comment ils sont posés et ce qu'ils laissent derrière eux.
Un point de vigilance revient à chaque tempête : les amarrages de fortune. Une descente d'eau pluviale, un garde-corps de balcon, un volet, une ferronnerie décorative ne sont pas des points d'ancrage. Ils tiennent par beau temps et lâchent la nuit où on en aurait eu besoin. S'il y en avait, la tempête les aura signalés.
Le pied déchaussé et le plancher soulevé
En bas, on regarde si chaque vérin porte encore. Une pluie longue détrempe le sol : un vérin posé sur une semelle de répartition qui a poinçonné la terre descend de quelques millimètres, et l'échafaudage se met à travailler en biais. On regarde aussi les madriers de répartition déplacés, les cales de fortune chassées, les socles qui ont ripé sur un pavage mouillé.
En haut, ce sont les planchers. Un plateau dont les crochets ne sont plus engagés se soulève à chaque rafale, retombe, et finit décalé. Une trappe d'accès laissée ouverte bat toute la nuit et arrache parfois son cadre. Un plateau manquant laisse un jour dans lequel un pied passe. On vérifie aussi les garde-corps : une lisse déboîtée reste souvent en place, appuyée, et ne retient plus rien. Et les plinthes, qui empêchent un outil de tomber sur le trottoir.
L'examen ne s'arrête pas à l'échafaudage. Il faut regarder ce qui est venu dessus : tuiles ou ardoises décrochées de la toiture, éléments de zinguerie, branches, objets envolés d'une terrasse voisine. Deux cas imposent l'arrêt immédiat et un appel avant toute autre chose : un câble aérien arraché qui repose sur la structure, et un élément de toiture resté en équilibre au-dessus de la zone d'accès. Dans les deux cas, on ne touche rien, on élargit le périmètre au sol, et on prévient qui de droit.
Qui conduit la vérification, et à quel titre
La vérification est faite par une personne compétente désignée par l'employeur : quelqu'un qui connaît la notice du fabricant de ce matériel-là, qui sait ce que le plan de montage prévoyait, et qui a été formé pour ça. Ce n'est pas nécessairement le chef d'équipe façade. Sur un chantier de ravalement, trois configurations se rencontrent.
- L'échafaudage appartient à l'entreprise de façade et c'est elle qui l'a monté. La vérification lui revient entièrement, et elle doit avoir en interne quelqu'un d'habilité à la faire.
- L'échafaudage est loué monté à un échafaudeur. C'est lui qui revient, et le façadier n'a pas à réparer une structure qui n'est pas la sienne. Ce qui se joue alors, c'est le délai d'intervention prévu au contrat de location : quelques heures, ou trois jours d'attente.
- L'échafaudage sert à plusieurs entreprises. Il faut savoir qui commande la vérification et qui prévient les autres. Sans cela, la deuxième entreprise monte sur un ouvrage qu'elle croit vérifié.
Ces répartitions se lisent dans les pièces du marché, pas dans les usages. C'est l'une des raisons pour lesquelles les responsabilités autour de l'échafaudage se règlent avant le montage et non le matin de la tempête.
Trois familles de contrôles coexistent et ne se remplacent pas. L'examen quotidien avant la prise de poste, rapide, visuel, qui porte sur l'état de conservation. Un contrôle périodique plus complet, à intervalle régulier tant que l'ouvrage reste en place. Et la vérification avant remise en service, exigée après tout événement susceptible d'avoir affecté la structure : une tempête, un choc de véhicule, un démontage partiel, une modification. C'est cette troisième qui s'applique ici, et elle est plus exigeante que l'examen du matin.
Ce que l'examen regarde, dans l'ordre
Une vérification sérieuse suit un ordre, parce qu'il faut avoir écarté le risque d'effondrement avant de monter dessus. Le déroulé habituel :
- Tour complet au sol, à distance. On regarde la verticalité d'ensemble, les alignements de tubes, les éventuels décalages de travée, ce qui pend, ce qui manque, ce qui est tombé au pied.
- Les appuis. Chaque vérin, chaque semelle, chaque cale. On cherche le jour sous une platine, le socle qui a ripé, le sol affouillé.
- Les amarrages accessibles depuis le sol. Jeu, rotation, fissuration périphérique, colliers glissés.
- La structure. Contreventements en place, diagonales non déposées, assemblages verrouillés, goupilles présentes.
- Montée niveau par niveau. Planchers, crochets engagés, trappes, garde-corps, plinthes, échelles d'accès.
- Les amarrages hauts. Ceux qu'on ne voit pas d'en bas, et qui sont les plus sollicités.
- Les accessoires. Bras de levage, poulie, monte-matériaux, éclairage, panneau d'affichage, protections du passage piéton en pied.
- L'habillage. Bâche ou filet : attaches, ourlets, déchirures, tension.
Ce qui ne peut pas être remis en état tout de suite ne se contourne pas : le niveau concerné est neutralisé, ou l'ouvrage entier reste consigné. Consigner, ce n'est pas mettre un mot sur la clôture — c'est retirer l'échelle du premier niveau ou condamner la trappe d'accès, poser la signalisation, et le dire à toutes les entreprises présentes.
La trace écrite, sans laquelle la vérification n'a pas eu lieu
Une vérification qui ne laisse rien derrière elle n'existe pas, au sens où personne ne pourra dire trois mois plus tard si elle a eu lieu, quand, et ce qu'elle a conclu. C'est un principe général de la sécurité au travail, et c'est aussi du simple bon sens de chantier : la trace protège celui qui a fait le travail correctement.
Ce que le document doit porter
Le support s'appelle registre de sécurité, rapport de vérification, ou fiche d'examen selon les entreprises. Peu importe le nom ; ce qui compte est le contenu :
- la date et l'heure de l'examen, et l'événement qui l'a déclenché ;
- l'identification de l'échafaudage : adresse, façade concernée, matériel, configuration ;
- le nom et la qualité de la personne qui a vérifié ;
- ce qui a été examiné, et les points de non-conformité relevés ;
- les remises en état effectuées, et par qui ;
- la conclusion explicite : remise en service, remise en service partielle avec zone neutralisée, ou maintien de la consignation.
Ce document reste sur le chantier, avec les autres pièces que le chantier doit tenir sur place. Un propriétaire peut demander à en voir la conclusion. Il n'a pas à recevoir une copie du registre interne de l'entreprise, mais s'entendre dire « oui, ça a été vérifié ce matin par untel, voilà ce qui a été repris » est légitime, et un chantier tenu le dit sans se raidir.
Côté propriétaire, la bonne pratique est de noter l'épisode de son côté : date de la tempête, heure de reprise annoncée, ce qui a été constaté. C'est exactement l'usage d'un carnet de chantier tenu par le propriétaire, et cela sert deux fois : pour comprendre les jours perdus au planning, et pour rattacher un désordre à un événement daté si un litige apparaît.
Ce qu'un propriétaire peut constater depuis le sol
La règle d'abord : on ne monte pas. Un propriétaire, un voisin, un locataire n'a rien à faire sur un échafaudage, encore moins après une tempête, et encore moins pour vérifier quelque chose. La question de l'accès en dehors des heures de travail se règle en amont et pas au cas par cas. Mais depuis le trottoir ou depuis une fenêtre, beaucoup de choses se voient.
Les signes qui se lisent du trottoir
- Un pan de bâche pendant, décousu, ou un filet arraché sur une partie de sa hauteur.
- Une lisse de garde-corps déboîtée, une plinthe tombée, un plateau de travail en biais.
- Un plancher où il manque visiblement un plateau, laissant une fente.
- Un vérin qui ne touche plus le sol, ou un madrier de répartition qui a bougé.
- Un socle qui a glissé sur un pavage, une cale de bois chassée.
- Autour d'un ancrage bas : éclat d'enduit frais, poussière claire, fissure en étoile.
- Un amarrage passé sur une descente d'eau pluviale ou une ferronnerie.
- Des éléments tombés au pied : outils, seaux, morceaux de plateau, tuiles.
- Une échelle d'accès laissée en place et atteignable depuis la rue.
- De la bâche, du filet ou des déchets envolés chez un voisin ou sur la voie publique.
Ce dernier point est celui qui engage le plus vite un chantier vis-à-vis des tiers : un morceau de bâche sur la chaussée, c'est un risque immédiat pour des gens qui n'ont rien à voir avec les travaux. La sécurité des tiers, qui se joue d'ordinaire aux heures de travail, devient aiguë exactement à ce moment-là, un dimanche matin comme un autre.
Signaler : à qui, et avec quoi
Le signalement se fait au conducteur de travaux ou au responsable identifié dès le lancement, par un canal qui laisse une trace : message écrit, courriel, à défaut un appel suivi d'un message récapitulatif. Trois choses le rendent utile.
Des photos datées. Prises depuis le sol, une vue d'ensemble et deux ou trois détails, avant que quoi que ce soit ne soit remis en place. Une fois la bâche reprise, plus rien ne prouve l'état du matin.
Une description factuelle. « La bâche est décousue sur toute la hauteur à droite de la fenêtre du premier », pas « l'échafaudage est dangereux ». Le second énoncé se discute, le premier se vérifie.
Une question fermée. Demander à quelle heure la vérification a lieu et qui la fait, plutôt que demander si tout va bien. La réponse est vérifiable et le silence se remarque.
Si des éléments sont tombés sur le domaine public, la mairie et, le cas échéant, le gestionnaire de voirie doivent être prévenus — par l'entreprise en principe, par le propriétaire si l'entreprise est injoignable un jour férié.
Pourquoi une bâche mal reprise prépare le coup de vent suivant
C'est le point que l'expérience de chantier retient : ce n'est presque jamais la tempête qui met un échafaudage à terre, c'est la reprise bâclée d'après la tempête précédente. Le mécanisme est simple. Une bâche neuve tient par un ourlet renforcé, par des œillets régulièrement espacés, et par un nombre d'attaches défini. Après une déchirure, la reprise se fait souvent avec ce qu'il y a dans le camion : quelques colliers plastiques espacés au jugé, un morceau raccordé par-dessus, un ourlet arraché remplacé par une attache passée directement dans la toile.
À partir de là, trois choses se dégradent. L'effort ne se répartit plus sur toute la longueur mais se concentre sur les rares attaches, qui deviennent des amorces de déchirure. La toile prend du mou entre deux points, donc elle bat, et le battement fatigue les ancrages autant que la pression moyenne. Et la déchirure existante, si son extrémité n'a pas été arrêtée, se propage : une fente dans une bâche se prolonge à chaque rafale, exactement comme une maille filée.
Un chantier qui traite correctement la question fait l'un de ces trois choix :
- déposer la lé entière et la remplacer, plutôt que rapiécer ;
- arrêter la déchirure proprement et remettre une densité d'attaches conforme à ce que prévoit la notice ;
- retirer l'habillage sur la zone concernée, en assumant ce que cela change pour les travaux — c'est un choix légitime en saison ventée.
Il y a un quatrième cas, plus insidieux : ajouter de la bâche là où il n'y en avait pas, parce qu'on veut travailler à l'abri. Rajouter une surface pleine sur une structure ancrée pour du nu ou du filet, c'est augmenter la charge sans augmenter le nombre de points d'amarrage. Cela se décide avec celui qui a monté l'ouvrage, pas sur le chantier un après-midi de bruine.
Enfin, un épisode venteux annoncé se prépare : replier ou détendre l'habillage à l'avance, redescendre le matériel des planchers, fermer les trappes, dégager ce qui peut s'envoler. C'est le même réflexe que pour une coupure longue de chantier, à ceci près qu'il faut le déclencher sur une prévision, donc parfois pour rien.
Ce que l'épisode coûte au planning, et comment il se rattrape
Une matinée perdue à vérifier n'est pas une matinée volée. Elle se traite comme les autres jours d'intempérie : constatée, notée, et intégrée au calendrier plutôt que dissoute dans un vague retard. La méthode est la même que pour les arrêts de pluie ou de gel, détaillée dans comment un chantier constate et rattrape un arrêt.
Ce qui change avec le vent, c'est la traîne. Après un examen, il reste souvent des reprises à programmer : une bâche à remplacer qui n'est pas dans le camion, un ancrage à refaire qui suppose un nouveau scellement et un temps de prise, un plateau à commander. Un chantier tenu annonce alors deux dates distinctes : celle de la reprise des travaux, et celle de la remise en état complète de l'ouvrage provisoire. Les confondre est ce qui crée le malentendu classique — le propriétaire voit les compagnons revenir et croit l'affaire close, alors que la bâche provisoire tiendra jusqu'au prochain coup de vent, et pas au-delà.
Questions fréquentes
Puis-je monter voir moi-même l'état de l'échafaudage après la tempête ?
Non. L'échafaudage est un équipement de travail de l'entreprise, sous sa responsabilité, et il est précisément dans l'état où sa fiabilité est la moins certaine. Un défaut invisible depuis le sol — un ancrage arraché dans le mur, un plateau non crocheté — se découvre en marchant dessus. Tout ce qui doit être constaté par le propriétaire se constate depuis le sol ou depuis une fenêtre, en photo.
Combien de temps le chantier reste-t-il arrêté après un coup de vent ?
Cela dépend de qui doit venir et de ce qui a bougé. Si l'entreprise a sur place quelqu'un d'habilité à vérifier et que rien n'est cassé, la reprise peut avoir lieu dans la matinée. Si l'échafaudage est loué monté, le délai est celui de l'échafaudeur, fixé au contrat. Si un ancrage doit être refait, il faut y ajouter le temps de prise du scellement. La bonne question à poser n'est pas « quand reprenez-vous ? » mais « qu'est-ce qui doit être repris, et par qui ».
Qui paie la bâche déchirée et la remise en état ?
Le principe : l'échafaudage et son habillage sont le matériel de l'entreprise ou de son loueur, et leur entretien fait partie du poste installation, déjà chiffré au devis. Une tempête ne transforme pas cet entretien en supplément à la charge du propriétaire. Les cas particuliers — dégâts d'une ampleur exceptionnelle, dommages causés à des tiers, biens endommagés chez un voisin — relèvent des assurances mobilisées par l'entreprise, et se traitent sur constat écrit et photos, pas sur une ligne ajoutée à la facture finale.
La bâche a arraché une gouttière : comment le faire constater ?
Comme tout dommage survenu pendant les travaux : photographier immédiatement, avant toute remise en place, signaler par écrit le jour même, et demander que le constat soit consigné. L'état des lieux d'avant chantier sert alors de référence, ce qui est toute son utilité. La marche à suivre est celle de tout dégât causé en cours de travaux, et elle vaut d'autant plus ici que la cause est datable à la nuit près.
Faut-il un nouveau rapport à chaque épisode de vent, et que faire si le chantier reprend sans rien vérifier ?
La vérification avant remise en service se déclenche sur un événement susceptible d'avoir affecté l'ouvrage, pas sur un seuil que le propriétaire aurait à évaluer lui-même. Une brise soutenue ne l'appelle pas ; un épisode qui a fait bouger l'habillage, déplacé quelque chose ou déclenché une alerte, oui. En pratique, c'est l'entreprise qui apprécie, avec la notice du matériel comme référence. Ce qu'un propriétaire peut légitimement attendre, c'est que la décision soit prise consciemment et dite, plutôt que réglée par le fait que l'équipe est déjà montée.
Si la reprise a lieu sans aucun examen, le constater par écrit, en décrivant les faits — heure de reprise, absence de tour d'inspection, désordres visibles restés en l'état. Si des éléments visiblement dangereux subsistent, la demande d'arrêt est justifiée et elle se formule selon la méthode décrite dans demander l'arrêt du chantier. Le but n'est pas d'arbitrer une question technique à la place de professionnels, mais d'obliger la décision à être prise et écrite par celui à qui elle revient.
