7 min de lecture
Où en est vraiment le chantier : mesurer l'avancement à mi-parcours
Où en est vraiment le chantier à mi-parcours : la méthode pour convertir ce que vous voyez en pourcentage d'avancement réel, poste par poste.
By
Conservation correspondent
7 min de lecture
Un chantier « à moitié fait » ne veut rien dire. La phrase décrit une impression, pas un état. Pour savoir où en est vraiment le chantier, il existe une opération simple et reproductible : reprendre la décomposition du devis, donner à chaque poste le poids qu'il occupe dans le montant total, noter l'état de chaque poste sur une échelle à trois crans, puis additionner. Le résultat est un pourcentage d'avancement en valeur. C'est le seul chiffre qui se compare honnêtement au calendrier annoncé.
La mesure prend une vingtaine de minutes la première fois, moins ensuite. Elle demande trois choses : le devis détaillé, un tour complet du bâtiment, et une règle qui tranche les cas douteux — un poste n'est soldé que lorsque l'étape suivante peut commencer sans avoir à y revenir. Le reste de cet article explique comment lire chaque poste sur la façade, pourquoi la préparation pèse beaucoup plus lourd que la finition, comment convertir l'écart en jours, et quoi demander au conducteur de travaux quand cet écart dépasse une semaine.
Deux avancements qui ne se ressemblent pas
Sur un chantier de façade, deux grandeurs progressent en parallèle et ne se rejoignent qu'à la fin. Les confondre est la cause la plus fréquente des inquiétudes injustifiées, et aussi des tranquillités injustifiées.
L'avancement visible : ce que l'œil compte

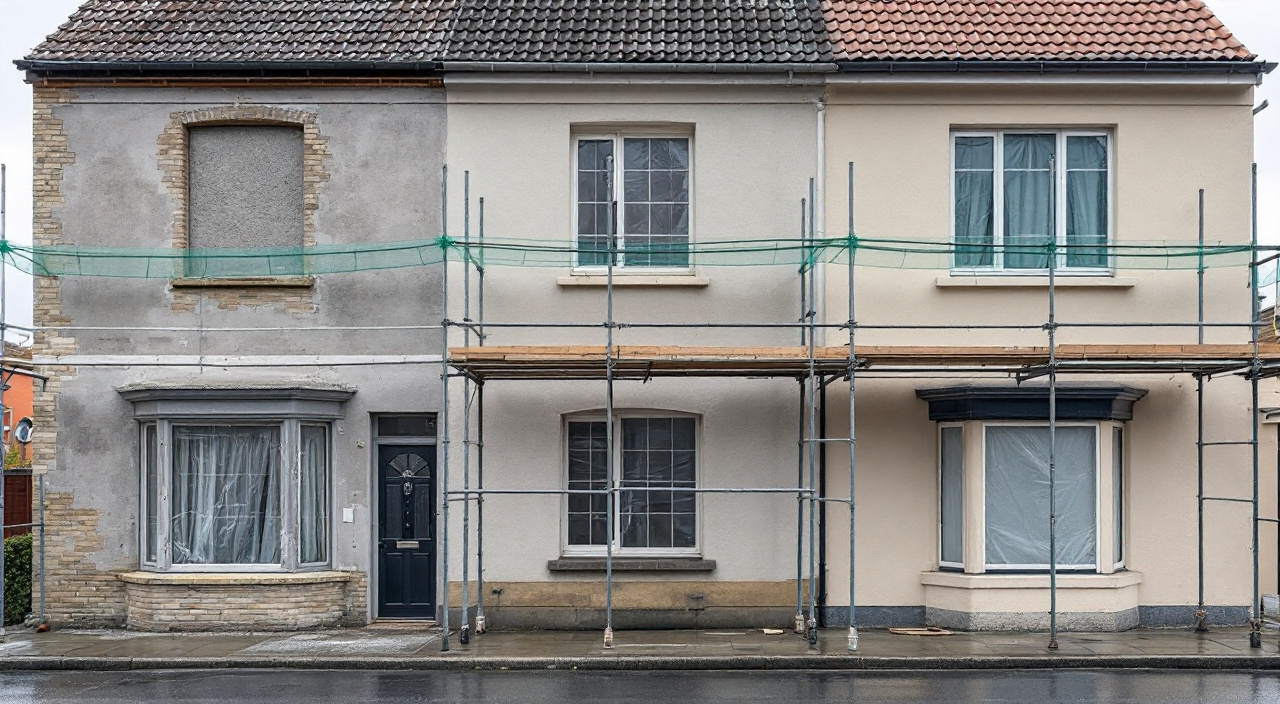

L'avancement visible, c'est la surface qui a changé d'aspect. Une face grattée, une face enduite, un pignon encore intact : l'œil fait spontanément un rapport de surfaces et en tire un sentiment. Cette lecture a un mérite, elle est immédiate. Elle a deux défauts sérieux.
Le premier : elle compte la surface, pas le travail. Un mur décroûté sur toute sa hauteur représente beaucoup d'heures et ne se voit pas comme un progrès — il se voit comme une dégradation. Un mur qui reçoit sa finition change d'aspect en une journée et donne l'impression que tout vient d'avancer d'un coup.
Le second : elle ne voit que ce qui est en face. L'arrière du bâtiment, les retours de pignon, les zones masquées par la bâche ou par un toit bas ne sont pas dans le champ. Le sentiment d'avancement se forme sur la façade qu'on regarde depuis la rue, c'est-à-dire souvent celle que l'entreprise traite en premier pour des raisons d'accès.
L'avancement de valeur : ce que le devis pèse
L'avancement de valeur, c'est la part du travail contractuel réellement exécutée. Il ne se déduit pas de la surface, mais de la décomposition du devis : chaque ligne du devis correspond à un poste, chaque poste a un montant, et ce montant traduit — imparfaitement, mais utilement — la quantité de travail et de matière que le poste mobilise.
L'intérêt de cette grandeur est qu'elle est déjà écrite quelque part. Vous n'inventez rien, vous n'estimez rien : vous reprenez des lignes que l'entreprise a elle-même chiffrées avant de commencer. C'est aussi ce qui la rend difficilement contestable dans une discussion. Un propriétaire qui dit « j'ai l'impression que ça n'avance pas » ouvre un débat d'impressions. Un propriétaire qui dit « sur les postes du devis, tel et tel ne sont pas engagés » ouvre une discussion de faits.
Ces deux avancements divergent fortement au milieu du chantier, puis se rejoignent. En fin de parcours, une façade qui a l'air finie l'est à peu près. Au milieu, l'écart entre les deux lectures peut être considérable, dans les deux sens.
Construire votre échelle à partir du devis
La première étape ne se passe pas sur le chantier, mais à la table. Sortez le devis signé et recopiez ses lignes dans une colonne. Une ligne par poste : installation et échafaudage, protections, nettoyage, décroûtage, réparations de support, traitement des fissures, couches d'enduit, finition, points singuliers, repli et remise en état. Le détail des lignes varie d'une entreprise à l'autre ; ce qui compte est de reprendre la découpe telle qu'elle est écrite, sans la retailler.
En face de chaque ligne, portez son montant. Puis calculez la part de chaque montant dans le total hors options. Cette part est le poids du poste. La somme des poids fait l'unité. Vous venez de fabriquer votre échelle d'avancement, et elle est propre à votre chantier : deux façades voisines, avec deux états de support différents, n'auront pas les mêmes poids.
Ce travail a un effet secondaire utile. Il vous oblige à relire le devis ligne à ligne, ce qui fait apparaître les postes que l'on avait oubliés — la dépose et la repose des accessoires, les calfeutrements, l'évacuation des gravats. Un poste absent du devis ne se mesurera pas davantage sur le mur : il se signale tout de suite, pendant qu'il est encore temps de savoir qui doit le faire.
Quand le devis ne donne qu'un montant global
Certains devis tiennent en une ligne : « ravalement de la façade, prix forfaitaire ». Dans ce cas, l'échelle ne se construit pas et la mesure d'avancement en valeur est impossible telle quelle. Deux voies restent ouvertes.
La première : demander la décomposition du prix global forfaitaire. Une entreprise a nécessairement chiffré ses postes en interne pour arriver à son total ; elle peut donc en produire une répartition. Cette demande est ordinaire et se formule sans arrière-pensée : elle sert à suivre l'avancement, pas à renégocier. Si des situations de travaux ou des acomptes intermédiaires sont prévus au contrat, la décomposition existe forcément, puisqu'il faut bien un critère pour déclencher un paiement d'étape.
La seconde, à défaut : construire une échelle par étapes plutôt que par montants. Vous listez les étapes techniques dans leur ordre obligatoire et vous les traitez comme des jalons franchis ou non. L'échelle est plus grossière, elle ne pondère plus, mais elle garde l'essentiel — elle empêche de compter comme un progrès ce qui n'en est pas un. Le planning du chantier, s'il en existe un écrit, fournit directement cette liste de jalons.
Noter chaque poste : l'échelle à trois crans
Une fois les poids établis, chaque poste reçoit une note. Trois crans suffisent, et il faut résister à la tentation d'en ajouter.
- Pas commencé : rien n'a été fait sur ce poste. Il vaut zéro, même si le matériel est livré et que l'équipe « doit s'y mettre demain ».
- Engagé : le poste a commencé et n'est pas terminé. Il vaut la moitié de son poids. Un demi-poste engagé et un poste presque fini se notent pareil, et c'est volontaire : la précision qu'on croit gagner en affinant est une précision imaginaire.
- Soldé : le poste est terminé au sens où l'étape suivante peut démarrer dessus sans qu'on ait à y revenir. Il vaut son poids entier.
Cette définition du « soldé » est le cœur de la méthode. Elle écarte tous les faux achèvements. Un décroûtage laissé en place sur trois quarts de façade avec un angle non purgé n'est pas soldé : l'enduiseur devra attendre ou revenir. Une couche d'enduit posée sur un support qui n'a pas séché n'est pas un poste soldé, c'est un poste engagé et un risque en plus.
Multipliez ensuite chaque poids par sa note — zéro, un demi, un — et additionnez. Vous obtenez un pourcentage. Notez-le avec la date. Cette valeur seule ne dit pas grand-chose ; c'est la suite de ces valeurs, mesure après mesure, qui devient parlante.
Les postes qui se divisent, et ceux qui ne se divisent pas
Certains postes se comptent par face et acceptent d'être fractionnés proprement. Le nettoyage, le décroûtage, les couches d'enduit, la finition sont surfaciques : si le bâtiment a quatre faces et que deux sont traitées, le poste est engagé à moitié, et la note « un demi » tombe juste.
D'autres postes ne se divisent pas. L'échafaudage est monté ou ne l'est pas ; sa dépose est un poste distinct, qui se solde à la fin. Les protections sont en place ou lacunaires. Le repli et la remise en état des abords sont un tout : un chantier dont il ne reste qu'à évacuer la benne n'a pas soldé ce poste.
Un cas mérite attention : les postes dont l'exécution est étalée sur tout le chantier sans jamais être visible d'un coup — l'évacuation des déchets, la protection quotidienne, le maintien de l'accès. Notez-les « engagés » du premier au dernier jour, et « soldés » seulement à la fin. Ils ne feront pas bouger votre chiffre, et c'est correct : ils ne sont réellement rendus qu'au moment où le chantier se referme.
Lire l'état réel de chaque poste sur la façade
Le tour de bâtiment se fait toujours dans le même sens, en s'arrêtant sur chaque face. Voici ce qui se regarde, et ce qui permet de trancher entre « engagé » et « soldé ».
Installation et échafaudage. Monté, ancré, plancher complet, garde-corps et plinthes en place, accès fermé hors horaires. Un échafaudage monté aux trois quarts, avec une face encore au sol, n'est pas soldé.
Protections. Menuiseries, appuis, sols, végétaux, coffrets. Le poste est soldé quand plus rien de ce qui devait être couvert ne se retrouve exposé le soir.
Nettoyage du support. Le mur a été lavé ou brossé, les mousses et salissures ont disparu, y compris dans les angles rentrants et sous les bandeaux. Les zones qui restent noires ne sont pas des zones à traiter plus tard : ce sont des zones non faites.
Décroûtage et purge. L'enduit non adhérent a été déposé, le support est sain sous la main. La preuve du soldé est simple : il n'y a plus de gravats au pied, et les zones décroûtées ne s'étendent plus d'un jour sur l'autre.
Réparations de support. Rebouchages, reprises de maçonnerie, remplacements d'éléments, traitement des fissures. C'est le poste le plus difficile à noter de l'extérieur, parce qu'il disparaît sous les couches suivantes. C'est aussi celui qu'il faut photographier avant qu'il ne disparaisse : dans quinze jours, plus rien de ce travail ne sera vérifiable à l'œil.
Gobetis et corps d'enduit. Un gobetis passé se reconnaît à sa texture rugueuse et irrégulière, il n'est pas une finition ratée. Le corps d'enduit dresse la surface. Entre les couches, il y a un temps de séchage imposé : le chantier peut être à l'arrêt sans être en retard.
Finition. Talochée, grattée, projetée, peinte selon ce que dit le devis. C'est le poste qui change tout à l'œil et qui pèse rarement le plus.
Points singuliers et accessoires. Appuis, seuils, encadrements, arêtes, jonctions avec la toiture, calfeutrement au pourtour des menuiseries, repose des descentes d'eau, des grilles, des ferrures et des coffrets.
Les points singuliers : le poste qu'on oublie de compter
Les points singuliers sont la zone où l'avancement visible ment le plus. Une façade dont la finition est terminée sur toute la surface courante peut avoir encore devant elle plusieurs jours de travail : reprises d'arêtes, joints périphériques, raccords sous appuis, remise en place des accessoires déposés. Vue depuis la rue, elle est finie. Au regard du devis, un poste entier reste ouvert.
C'est un travail lent, minutieux, souvent confié à une ou deux personnes pendant que le reste de l'équipe commence ailleurs. Il donne l'impression d'un chantier qui traîne alors qu'il est simplement dans sa phase la moins spectaculaire. Comptez-le comme un poste à part entière, avec son propre poids, et l'impression disparaît.
Pourquoi la préparation pèse plus que la finition
Sur un ravalement, l'essentiel du temps et de la main-d'œuvre passe avant que la façade ne commence à ressembler à quelque chose. Trois raisons se cumulent.
La première est mécanique. Décroûter, purger, réparer, dresser sont des opérations lentes, réalisées à la main, dont le rendement dépend de l'état du support — c'est-à-dire de quelque chose qu'on ne connaît vraiment qu'une fois l'ancien enduit tombé. La finition, elle, a un rendement prévisible : la surface se couvre à une cadence que l'équipe maîtrise.
La deuxième est logique. Toutes les étapes de préparation conditionnent celles qui suivent. Une purge insuffisante se paie en décollements, un support mal dressé se voit dans la lumière rasante, une fissure non traitée réapparaît à travers l'enduit. Le travail de préparation est le seul qui ne se rattrape pas après coup — on ne reprend pas un défaut de support sans redéposer ce qui a été posé dessus.
La troisième est temporelle. Entre les couches, il faut laisser sécher. Ce temps n'est pas du travail, mais il occupe le calendrier et n'est pas compressible. Un chantier peut ainsi être parfaitement conduit et paraître inactif plusieurs jours d'affilée.
La conséquence pratique est contre-intuitive et vaut d'être retenue : au milieu du délai annoncé, une façade laide est un état normal. Un chantier qui, à mi-parcours, montre une façade entièrement décroûtée, purgée, réparée et gobetée est souvent en avance sur sa valeur, alors qu'il donne l'image la plus décourageante de tout le déroulement. À l'inverse, une seule face terminée et magnifique, avec trois faces intactes derrière, est un signal à examiner.
Comparer votre chiffre au calendrier annoncé
Le pourcentage d'avancement ne dit rien tout seul. Il prend son sens en face d'un second chiffre : la part du délai déjà consommée.
Posez les deux côte à côte. Si l'avancement en valeur est proche de la fraction de délai écoulée, le chantier tient. S'il est nettement en dessous, il y a un écart à comprendre. S'il est au-dessus, ce qui arrive, notez-le aussi : les entreprises signalent rarement les avances, et cela change la façon dont on lit le retard qui viendra plus tard.
L'écart se convertit ensuite en jours, parce que c'est en jours qu'il se discute. Un écart d'un dixième sur un délai de plusieurs semaines n'est pas la même chose selon la durée totale : la même proportion représente une demi-journée sur un petit chantier et plusieurs jours sur un gros.
Compter en jours travaillables, pas en semaines
Le délai d'un chantier de façade ne se compte pas en jours de calendrier. Il se compte en jours où le travail était possible. De ce compte, il faut retirer les jours d'intempéries constatés — gel, pluie, vent, humidité au-delà des seuils qui interdisent d'enduire —, les jours d'attente technique imposés par le séchage, et les jours d'arrêt qui vous sont imputables : une décision que vous n'avez pas rendue, un choix de teinte non arrêté, un accès que vous n'avez pas ouvert.
La façon dont un arrêt pour intempéries se constate et se rattrape mérite d'être connue avant d'avoir à en discuter, parce que la constatation doit être faite au moment où elle a lieu, pas reconstituée un mois plus tard.
Une fois ces retraits opérés, l'écart restant est un écart réel. C'est celui qui se pose sur la table. Les causes possibles sont connues et se rangent en familles ; d'où viennent réellement les écarts de délai détaille cette typologie, et savoir dans quelle famille on se trouve change complètement la question qu'il faut poser.
Quand l'écart dépasse une semaine : trois questions au conducteur
En dessous d'une semaine d'écart réel, l'observation suffit : on note, on refait la mesure, on regarde si l'écart se creuse ou se résorbe. Au-delà, l'écart ne se rattrape plus par simple bonne volonté et il faut une conversation. Elle se tient avec le conducteur de travaux, qui est la personne qui engage l'entreprise sur les délais. Le chef d'équipe présent sur place sait ce qui s'est passé la veille ; il n'a pas la main sur le calendrier ni sur l'affectation des équipes.
Trois questions, dans cet ordre.
1. Quelle est la nouvelle date de fin, et quels jalons ont bougé ? Une date, pas une formule. Tant que la réponse est « on va rattraper », rien n'est engagé. Une date de fin révisée, même mauvaise, est une information exploitable : elle permet de reprogrammer ce qui dépend de la fin du chantier et de savoir si le rattrapage annoncé est arithmétiquement possible.
2. Qu'est-ce qui bloque exactement, et de quoi dépend le déblocage ? Les blocages se rangent en quatre catégories, et chacune appelle une suite différente : un matériau qui n'arrive pas, un effectif redéployé ailleurs, une contrainte technique ou météorologique, ou une décision qui vous revient. La quatrième est la plus fréquente et la plus facile à traiter — une teinte non validée, un choix d'aspect en suspens, un accès non résolu suffisent à arrêter une équipe.
3. Qu'est-ce qui est fait d'ici le prochain point, et quand ce point a-t-il lieu ? L'engagement doit être vérifiable. « L'enduit avancera » ne l'est pas. « Les deux pignons seront gobetés » l'est : au rendez-vous suivant, la réponse est oui ou non. Fixez ce rendez-vous dans la conversation, sans le laisser flotter — c'est le principe même des points d'étape, qui se calent sur des états atteints plutôt que sur des dates.
Ce qui se dit doit ensuite s'écrire. Un message court récapitulant la nouvelle date, la cause annoncée et l'engagement pris, envoyé le jour même, suffit. Il n'a rien d'agressif et il fixe la mémoire des deux côtés. Le est l'endroit naturel de cette trace.
Refaire la mesure : le rythme et la trace
Une mesure unique est un point ; deux mesures font une direction ; trois font une tendance. C'est la tendance qui sert.
Un rythme hebdomadaire convient à la plupart des chantiers de façade, le même jour et à la même heure de préférence, parce que la comparaison est plus nette quand la lumière et le moment de la semaine sont constants. Sur un chantier court, deux fois par semaine. Sur un chantier long avec des phases de séchage étendues, une fois tous les dix jours suffit.
Chaque mesure se consigne de la même façon : la date, le pourcentage d'avancement en valeur, la part de délai consommée, et une ligne sur ce qui a changé depuis la fois précédente. Ajoutez-y une série de photographies prises depuis des points repérés, toujours les mêmes, de façon à ce que deux clichés soient superposables. Un point au sol marqué discrètement, ou simplement un repère mémorisé — l'angle d'un portail, un poteau — suffit à retrouver le cadrage.
Trois signaux se lisent dans la série et méritent chacun une réaction différente. Un avancement qui progresse moins vite que le délai, semaine après semaine, annonce un dépassement : il se traite tôt, quand il est encore petit. Un avancement plat pendant deux mesures consécutives sans cause technique identifiée est le signal le plus sérieux, car il indique généralement une équipe partie ailleurs. Un avancement qui bondit d'un coup mérite d'être vérifié plutôt que salué : un poste noté « soldé » trop généreusement se paie plus tard, au moment de la réception, quand il faut bien constater que quelque chose n'a jamais été fait.
Questions fréquentes
Comment savoir si mon chantier de façade est en retard à mi-parcours ?
En comparant deux fractions : la part du montant du devis réellement exécutée, poste par poste, et la part du délai déjà consommée en jours travaillables. Si la première est nettement inférieure à la seconde, l'écart est réel. Avant de conclure, retirez du délai consommé les jours d'intempéries constatés, les temps de séchage imposés entre couches, et les jours d'attente causés par une décision qui vous revenait.
Une façade encore décroûtée à la moitié du délai, est-ce inquiétant ?
Pas en soi, et c'est même un état fréquent. La préparation concentre l'essentiel du temps et de la main-d'œuvre ; elle donne au bâtiment son aspect le plus dégradé au moment où l'avancement de valeur est déjà important. Ce qui s'examine, ce n'est pas l'aspect, c'est de savoir si les postes de préparation sont soldés au sens strict — support sain, purges terminées, réparations faites — ou seulement engagés sur une partie des faces.
Que vaut un pourcentage d'avancement annoncé par l'entreprise ?
Il vaut ce que vaut la découpe sur laquelle il est calculé. Un chiffre donné oralement, sans référence aux postes du devis, est une impression exprimée en pourcentage. La question qui le rend utile est simple : sur quels postes ce chiffre est-il calculé, et lesquels sont considérés comme soldés ? Les réponses se comparent alors directement à votre propre relevé.
Le chantier est à l'arrêt depuis plusieurs jours : cela compte-t-il comme du retard ?
Cela dépend de la cause. Un séchage entre couches, un délai d'attente technique ou une journée d'intempéries constatée ne sont pas du retard : ils étaient prévus, ou ils sont opposables. Une absence d'équipe sans cause annoncée en est. La distinction se fait en demandant la raison au moment de l'arrêt, pas après, et en notant la réponse avec sa date.
Faut-il payer un acompte quand l'avancement mesuré ne suit pas ?
Un paiement d'étape se règle sur ce que prévoit le contrat, et ce que prévoit le contrat se rattache à un état d'avancement, pas à une date. Si un acompte est appelé pour une phase que votre relevé montre non soldée, le point se soulève avant le paiement, en désignant précisément les postes concernés. La discussion porte alors sur des lignes du devis, ce qui la rend courte.
