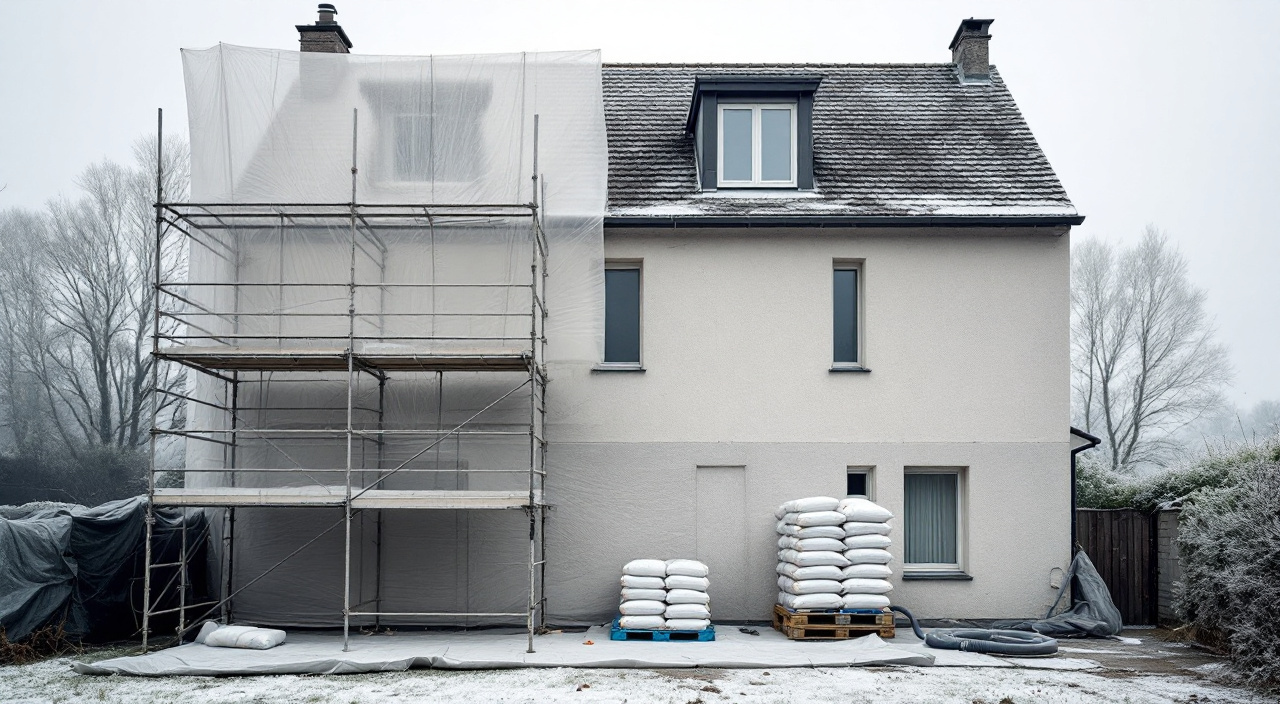

Un chantier de façade en hiver : jours courts, gel et cadence

Un chantier de façade en hiver : journée utile réduite, relevé de température au support, protection du frais et cadence ralentie, ce que la saison impose.

By

Equipment editor

4 min de lecture

Sur un chantier de façade en hiver, la journée utile ne fait pas huit heures. Le jour se lève vers huit heures et tombe vers dix-sept heures, mais il faut encore retirer de cet intervalle le temps que le support mette à remonter en température, celui de la protection du soir, et une heure de fin d'application avancée pour que l'enduit frais ne passe pas sa première nuit sous le gel. Ce qui reste — souvent quatre à cinq heures d'application réelle sur une journée de présence complète — commande tout le reste : moins de mètres carrés posés par jour, des séchages allongés entre les couches, un planning à marges plus larges, et certains postes qu'il vaut mieux reporter au printemps que forcer.

Cet article ne traite pas du choix de la saison : la question de savoir s'il faut ravaler maintenant ou attendre se décide avant la signature. Il traite de la conduite d'un chantier déjà engagé quand le froid s'installe. Ce qui suit décrit la journée d'hiver heure par heure, la façon dont la température se relève réellement, ce que les protections font et ce qu'elles coûtent en temps, la cadence à laquelle une équipe peut honnêtement avancer, et les signaux qu'un propriétaire peut constater lui-même depuis sa fenêtre.

La journée utile en hiver : ce qu'il reste quand on a tout retiré

Une équipe de façade arrive à peu près à la même heure toute l'année. Ce qui change en hiver, c'est le moment où elle peut commencer à appliquer, et le moment où elle doit s'arrêter. Entre les deux, la fenêtre se referme des deux côtés à la fois.

Le raccourcissement n'est pas seulement une affaire de lumière. Un mur mouillé par le givre de la nuit ne prend pas d'enduit, même à midi. Le jour éclaire, mais c'est le support qui autorise.

Le matin : pourquoi on ne commence pas à l'heure d'arrivée

Au petit matin, le mur est au plus froid de son cycle. S'il a gelé la nuit, l'eau contenue dans les pores de surface a gonflé ; en dégelant, elle laisse un support saturé, parfois luisant, sur lequel aucun mortier ne fait sa prise correctement. Un enduit appliqué là-dessus ne colle pas au support : il colle à un film d'eau, et se décolle en plaques quelques semaines plus tard.

Une équipe qui travaille correctement affecte donc le début de journée à ce qui ne craint ni le froid ni l'humidité :

  • le sondage et le décroûtage des parties non adhérentes, qui ne demandent aucune prise ;
  • le rebouchage à sec des saignées, les calfeutrements, les dépose de ferrures ;
  • le montage ou le réglage des protections de la journée ;
  • la préparation du poste : machine, tuyaux, échafaudage rangé, eau protégée du gel.

Le gâchage arrive après, quand le relevé au support autorise l'application. Le relevé du matin, sa lecture et la décision qui en découle sont détaillés dans relever la météo chaque matin : en hiver, ce rituel cesse d'être une formalité et devient le premier acte de la journée.

Le soir : l'heure de fin d'application, calée sur la nuit

C'est la contrainte que les propriétaires découvrent le plus souvent en cours de chantier : l'équipe s'arrête d'appliquer bien avant de partir. La raison est simple. Un mortier frais a besoin d'un certain nombre d'heures hors gel pour atteindre une résistance suffisante à durcir sans dommage. Si la température chute à la tombée du jour et que la couche a été posée une heure plus tôt, elle prend le gel avant d'avoir pris tout court.

La règle de conduite en découle : on remonte à partir de l'heure prévue de descente sous zéro, on retranche la durée de mise hors danger propre au produit, et on obtient l'heure limite d'application du jour. Cette heure-là est plus tôt que la fin de poste. Le temps qui reste va au nettoyage de la machine, à la fermeture des protections et au rangement — postes qui, eux, se font au froid sans conséquence.

Un chantier bien tenu affiche cette heure et s'y tient. Projeter de l'enduit à la nuit tombante en décembre ne fait pas gagner de temps : cela fabrique une reprise pour le printemps.

Le relevé de température : au support, pas à l'air

C'est le point technique le plus mal compris, et celui qui distingue le mieux un chantier conduit d'un chantier subi. La température de l'air ne dit presque rien de la température du mur.

Un mur possède une inertie. Après une nuit à zéro, une maçonnerie épaisse reste froide bien après que l'air soit remonté : à dix heures, l'air peut afficher sept ou huit degrés pendant que la façade nord est encore à deux ou trois. Inversement, un mur plein sud sous un soleil bas peut dépasser la température de l'air. La même façade présente ainsi plusieurs températures au même instant : haut et bas, pignon et façade principale, partie ombrée par un débord de toit et partie exposée.

Où et comment la mesure se prend

Le relevé se fait au thermomètre infrarouge, appuyé contre le mur ou pointé à courte distance, en plusieurs points :

  • en pied de mur et en tête, où l'écart est souvent le plus fort ;
  • sur chaque orientation travaillée dans la journée ;
  • sur les parties d'ombre permanente, qui commandent, et non sur celles qui arrangent ;
  • sur les points singuliers massifs — appuis, encadrements de pierre, seuils — qui restent froids plus longtemps que le remplissage.

Le seuil bas d'application ne s'invente pas : il figure sur la fiche technique du produit employé. La tendance compte autant que la valeur, car appliquer en fin de matinée sur un support qui monte n'a pas le même sens qu'appliquer à la même température sur un support qui redescend.

Deuxième mesure, moins connue et tout aussi décisive : le point de rosée. Quand la température du support est proche de celui-ci, un film d'eau se condense sur le mur, invisible à l'œil. Sur un enduit, il fait remonter des voiles blancs et des différences de teinte ; sur une peinture, il ruine l'accrochage. La règle courante consiste à n'appliquer que si le support est nettement au-dessus du point de rosée, avec une marge de quelques degrés. Cela suppose de relever aussi l'humidité relative de l'air, ce que fait n'importe quel thermo-hygromètre de chantier.

Ces relevés doivent laisser une trace écrite et datée. C'est ce qui permettra, si un désordre apparaît, de savoir dans quelles conditions telle façade a été enduite. Un chantier d'hiver sans relevés consignés est un chantier dont personne ne pourra rien dire six mois plus tard.

Protéger le frais : bâches, filets fermés, échafaudage habillé

En hiver, la protection cesse d'être un geste de propreté pour devenir une condition d'exécution. Elle ne sert plus seulement à éviter les projections : elle sert à créer, autour de la façade, un volume d'air un peu moins froid et un peu moins mouvant que celui du dehors.

Ce que chaque protection fait, et ce qu'elle ne fait pas

  • Le filet ouvert casse le vent et retient les projections. Il ne réchauffe rien et n'arrête pas la pluie fine. Utile toute l'année, insuffisant seul en cas de gel.
  • Le filet fermé, ou brise-vent, réduit fortement la vitesse d'air au contact du mur. C'est déjà beaucoup : le vent enlève de la chaleur et de l'eau à un enduit frais bien plus vite que le froid seul.
  • La bâche pleine coupe la pluie et le vent. Elle crée un effet de serre par temps ensoleillé et, à l'inverse, condense la nuit sur sa face intérieure. Une bâche non ventilée peut faire couler de l'eau sur un enduit frais : elle doit laisser respirer en partie haute et basse.
  • Le bâchage complet avec appoint de chaleur existe, mais relève du chantier d'immeuble ou du délai contractuel serré.

Le choix entre ces dispositifs, ce qu'il change au confort du logement et à la tenue de l'échafaudage, est développé dans bâcher ou fileter l'échafaudage. L'hiver ne change pas la nature de ce choix : il en augmente l'enjeu.

Ce que la protection coûte en temps de montage

C'est le poste que les plannings d'hiver oublient le plus souvent. Habiller un échafaudage n'est pas une opération anodine :

  • la pose d'une bâche pleine demande une demi-journée à une journée d'équipe sur une maison courante, selon la hauteur et le nombre de faces ;
  • une surface pleine transforme l'échafaudage en voile : les ancrages doivent être repris, souvent multipliés, et le calcul de prise au vent revu ;
  • à chaque coup de vent annoncé, la bâche se déferle ou se dépose, puis se repose ensuite : deux demi-journées de plus, sans un mètre carré d'enduit posé ;
  • la fermeture du soir et l'ouverture du matin prennent chacune un temps réel, tous les jours, qui sort de la journée utile.

Ce temps-là n'est pas du temps perdu, mais c'est du temps qui ne produit pas de surface. Un planning d'hiver qui ne le fait pas apparaître est un planning qui glissera.

La cadence : moins de mètres carrés, plus d'attente entre les couches

Une équipe d'hiver avance moins vite, et ce n'est pas une question de motivation. Trois mécanismes se cumulent.

Le premier est arithmétique : quatre à cinq heures d'application au lieu de sept ou huit produisent moins de surface, même à rendement horaire identique.

Le deuxième tient à la chimie. La prise d'un liant hydraulique ralentit fortement quand la température baisse. Le durcissement n'est pas stoppé, il est étiré : ce qui était acquis en une journée d'automne peut en demander deux ou trois. Cela concerne le gobetis avant le corps d'enduit, le corps d'enduit avant la finition, et l'enduit avant tout traitement de surface.

Le troisième tient au geste lui-même. Sur un enduit monocouche, la fenêtre de grattage — ce moment où le produit est assez tiré pour être gratté sans arracher, et pas encore trop dur — se décale et s'allonge par temps froid. Elle peut passer de la fin d'après-midi au lendemain matin. L'équipe doit alors revenir sur une surface commencée la veille, ce qui perturbe l'ordre des passes et impose de réfléchir plus finement à l'endroit où l'on arrête la journée. Le raccord d'un pan à l'autre devient donc un sujet quotidien, et non plus occasionnel.

Conséquence pratique : la surface traitée par journée baisse nettement, et le nombre de jours de présence pour la même façade augmente davantage encore, puisque des journées entières se passent en attente de séchage sans que personne ne monte à l'échafaudage.

Une équipe qui pose moins de mètres carrés en janvier qu'en septembre n'est pas une équipe qui traîne. Une équipe qui pose autant est, en revanche, une équipe qu'il faut interroger.

Le planning d'hiver : marges élargies et jours à provisionner

Un planning d'été se construit sur des durées ; un planning d'hiver se construit sur des durées plus des provisions. Le raisonnement change de nature.

Ce qui se provisionne à l'avance tient en quatre lignes :

  • des jours d'intempéries non travaillés, en nombre supérieur au reste de l'année ;
  • des demi-journées de mise en protection et de reprise après coup de vent ;
  • des délais entre couches calculés sur l'hypothèse froide et non sur l'hypothèse moyenne ;
  • une marge de fin de chantier, car un retard d'hiver ne se rattrape pas en allongeant les journées : les journées ne s'allongent pas.

La façon dont les jalons se posent, se tiennent ou se décalent est développée dans le planning d'un chantier de façade. En hiver, ce qui change surtout, c'est la répartition : les jalons se resserrent au début du chantier, où les travaux de préparation sont peu sensibles au froid, et se desserrent à la fin, où tout dépend de la météo.

La constatation formelle d'un arrêt et son rattrapage suivent une procédure précise, qui ne s'improvise pas au téléphone : elle est décrite dans intempéries : comment un chantier constate et rattrape un arrêt. L'hiver rend cette procédure fréquente, donc utile à connaître avant d'en avoir besoin.

Ce qui se reporte plutôt que de se faire mal

Certains postes acceptent l'hiver, d'autres non. Le partage se fait moins par nature de travaux que par sensibilité à l'eau et à la prise :

  • Se conduisent bien en hiver : le montage d'échafaudage, le sondage, le décroûtage, la dépose des ferrures et coffrets, les reprises de maçonnerie ponctuelles à l'abri, les rebouchages, la zinguerie.
  • Se conduisent sous condition : les enduits, si les relevés au support l'autorisent et si la protection suit.
  • Se reportent presque toujours : les peintures et lasures de façade, dont les plages d'application sont plus étroites que celles des mortiers ; les traitements hydrofuges ; les finitions minces sur support froid ; tout ce qui doit sécher vite pour tenir.

Reporter un poste au printemps n'est pas un échec de conduite. C'est un arbitrage, à condition qu'il soit décidé et écrit — pas subi et découvert à la réception. Un report acté déplace une ligne de planning et parfois un jalon de paiement ; un report improvisé laisse un échafaudage debout des semaines et une façade à moitié faite.

Ce qu'un propriétaire peut relever lui-même

Rien de ce qui précède ne demande de compétence technique pour être constaté. Depuis une fenêtre ou depuis la rue, quelques observations suffisent à savoir si le chantier tient la saison.

Les signes d'une conduite correcte :

  • l'équipe est présente le matin mais n'applique pas tout de suite ; elle fait autre chose ;
  • quelqu'un pointe un appareil vers le mur, à plusieurs endroits, avant de lancer la machine ;
  • l'application s'arrête nettement avant la fin de poste, et la fin de poste sert à protéger ;
  • les bâches ou filets sont refermés chaque soir, y compris le vendredi ;
  • les sacs sont stockés au sec et hors gel, jamais posés à même le sol sous une simple bâche mouillée ;
  • l'eau du chantier et la machine sont vidangées le soir ;
  • la surface faite chaque jour est plus petite qu'en saison, et l'équipe le dit sans détour.

Les signaux qui doivent faire poser une question :

  • de l'enduit projeté à la nuit tombante ou pendant une averse froide ;
  • une façade nord traitée en premier au cœur de l'hiver, sans raison explicite ;
  • des bâches restées ouvertes toute la nuit après une journée d'application ;
  • au lendemain d'une nuit de gel, une surface fraîche qui farine sous le doigt, se feuillette en surface, ou présente des zones de teinte très différentes ;
  • des efflorescences blanches abondantes apparaissant en quelques jours ;
  • des sacs éventrés dehors, ou de l'eau gelée dans la cuve.

Aucun de ces signes ne prouve à lui seul une faute. Chacun mérite d'être noté, daté, photographié, puis porté au point suivant.

Les questions à poser en réunion de chantier

Une réunion d'hiver n'a pas le même ordre du jour qu'une réunion d'été, où les questions tournent surtout autour de la chaleur et de l'eau d'apport — sujet traité pour sa part dans fortes chaleurs sur un chantier de façade. En hiver, six questions couvrent l'essentiel.

  • Quelle est l'heure limite d'application retenue, et sur quelle prévision de température nocturne ? La réponse doit être une heure, pas un principe.
  • Où et comment la température du support est-elle relevée, et où ces relevés sont-ils consignés ? Demander à voir le carnet.
  • Quel est le seuil bas du produit employé, et que dit sa fiche technique sur l'application par temps froid ? La fiche existe ; elle se demande.
  • Quelle protection est prévue, à partir de quand, et qui la ferme le soir ? Une protection sans responsable désigné n'est pas une protection.
  • Quel délai entre couches est retenu dans l'hypothèse froide, et qu'est-ce qui déclenche la couche suivante ? Une durée fixe ou un contrôle réel du support.
  • Quels postes sont d'ores et déjà envisagés en report de printemps, et à quelles conditions ? Poser la question tôt vaut mieux que la subir tard.

Chaque réponse doit se retrouver dans le compte rendu. Une décision d'hiver prise oralement devient, deux mois plus tard, une discussion sur qui avait dit quoi.

Ce que l'hiver change au devis et à la facture

L'hiver ne modifie pas le prix des mêmes prestations : il ajoute des postes et allonge des durées. Comprendre où cela se loge évite les mauvaises surprises comme les soupçons injustifiés.

Les postes réellement concernés sont peu nombreux et tous identifiables sur un devis :

  • la protection : location du bâchage ou du filet fermé, temps de pose et de dépose, reprise des ancrages rendue nécessaire par la prise au vent ;
  • l'immobilisation de l'échafaudage : quand la location se compte au temps, un chantier plus long coûte plus cher à ce titre, indépendamment du travail fourni ;
  • le rendement : le même mètre carré demande plus d'heures, ce qui se lit dans la main-d'œuvre et non dans les fournitures ;
  • la logistique des produits : stockage hors gel, parfois eau de gâchage tempérée, livraisons fractionnées pour ne pas laisser des sacs dehors ;
  • les jours d'immobilisation : ce que le marché prévoit — ou ne prévoit pas — pour les journées d'intempéries.

Pour obtenir un chiffre valable pour votre cas, la seule voie est de faire chiffrer la variante : demander que le devis distingue explicitement le coût de la protection hivernale, le mode de facturation de l'échafaudage au-delà de la durée prévue, et le traitement des journées d'intempéries. Comparer ensuite deux devis sur ces trois lignes précises apprend davantage qu'un total. Un montant lu ailleurs, sur une autre façade et une autre saison, ne s'applique pas au vôtre.

Reste le calcul le plus souvent négligé : comparer le surcoût réel de la conduite d'hiver au coût d'un report. Un report se paie aussi, en immobilisation et en réorganisation. L'arbitrage se pose donc devis en main, pas par principe.

Questions fréquentes

Peut-on enduire une façade quand il gèle la nuit mais pas la journée ?

Parfois, mais sous conditions strictes. Il faut que le support soit remonté au-dessus du seuil de la fiche technique au moment de l'application, que la mesure soit prise au mur et non à l'air, et surtout que l'heure d'application laisse assez d'heures hors gel avant la chute nocturne. C'est cette dernière condition qui interdit le plus souvent l'après-midi. Une protection fermée le soir améliore la situation sans la transformer : elle ralentit la déperdition, elle ne chauffe pas.

De combien un ravalement dure-t-il plus longtemps en hiver ?

Il n'existe pas de coefficient valable partout : cela dépend de l'exposition des façades, du support, du système d'enduit et de la météo de la période. L'ordre de grandeur se construit avec l'entreprise, planning en main : durée d'application réduite, délais entre couches allongés, jours d'intempéries provisionnés, temps de protection quotidien. Un planning d'hiver honnête est plus long et comporte plus de lignes qu'un planning d'été, pas le même avec une marge globale ajoutée à la fin.

Faut-il exiger que l'échafaudage soit bâché, et qui le paie ?

Le bâchage n'est pas systématique et n'est pas toujours souhaitable : il augmente la prise au vent, assombrit les pièces et demande des ancrages renforcés. Il se justifie quand l'application doit se poursuivre malgré le froid ou le vent dominant. Sur le paiement, la règle est contractuelle : si le devis prévoit la protection, elle est due ; s'il ne la prévoit pas et que l'entreprise l'estime nécessaire pour tenir un délai qu'elle a fixé, la discussion porte sur l'origine du besoin. Dans tous les cas, cela s'arbitre par écrit avant la pose, pas après.

Comment savoir si l'enduit a pris le gel ?

Un enduit gelé jeune ne durcit pas normalement. Les signes courants apparaissent dans les jours qui suivent : surface pulvérulente qui poudre au doigt, feuilletage ou décollement en fines plaques, teinte irrégulière et parfois plus claire par plages, faible résistance à la rayure. Un doute se constate immédiatement : photographies datées, mention au compte rendu, demande d'un point d'arrêt avant toute couche supplémentaire. Recouvrir une couche douteuse est la manière la plus sûre de rendre le désordre invisible jusqu'au printemps suivant.

Vaut-il mieux tout arrêter et reprendre au printemps ?

Cela dépend de l'état dans lequel le chantier serait laissé. Un mur décroûté et nu ne doit pas passer l'hiver sans protection : l'arrêt suppose alors une mise en sécurité du support, ce qui a un coût. Un mur dont le corps d'enduit est fait et durci supporte beaucoup mieux une pause que le même mur à nu. La décision se prend donc sur un état, pas sur une date : quels postes sont achevés, quel est le point d'arrêt technique le plus proche, et ce que coûtent l'échafaudage et la reprise. Ce raisonnement se conduit en réunion, se tranche par écrit, et se traduit par un planning révisé.
