Gîte et location saisonnière : caler le chantier entre deux séjours

Ravaler un bien loué à la semaine oppose le calendrier des réservations à un calendrier technique. Trois façons de conduire le chantier, et ce qu'un repli comporte.

5 min de lecture

Faire ravaler une maison qu'on habite est déjà un exercice d'organisation. Faire ravaler une maison qu'on loue à la semaine en est un autre : le bâtiment doit rester présentable, accessible et sûr pour des gens qui ne connaissent pas les lieux, à des dates fixées des mois à l'avance et qu'on ne déplace pas d'un coup de téléphone.

La bonne nouvelle, c'est que ce chantier se conduit très bien — à condition d'avoir posé les contraintes avant de signer, et non de découvrir en mai que l'échafaudage sera encore là en juillet. Cet article décrit les trois façons de caler un chantier sur un calendrier de réservations, ce qu'un repli entre deux séjours doit réellement comporter, ce qu'on peut laisser en place pendant une location, et ce qui se dit aux voyageurs.

Poser le problème dans le bon ordre

Ce qui est rigide, ce qui est souple

Deux calendriers se rencontrent, et ils n'ont pas la même souplesse.

Le calendrier des réservations est rigide. Une semaine louée est une semaine louée : la déplacer coûte de l'argent, du temps et parfois une réputation.

Le calendrier du chantier est souple, mais pas infiniment. Il dépend des conditions de mise en œuvre — température, humidité, pluie —, du carnet de l'entreprise, et de délais techniques entre les couches qui ne se négocient pas. Un enduit ne sèche pas plus vite parce qu'un client arrive vendredi.

La règle qui découle de ces deux constats : c'est le chantier qui se cale sur les réservations, et non l'inverse — mais seulement dans les limites que la technique autorise. Un façadier qui accepte n'importe quelle contrainte de dates sans discuter n'est pas accommodant : il est en train de vous promettre quelque chose qu'il ne tiendra pas.

La question à poser d'abord

Avant même de parler de dates, posez celle-ci au conducteur de travaux : « quelle est la plus petite unité de travail que vous pouvez commencer et terminer proprement ? » Une façade entière ? Une façade jusqu'au corps d'enduit ? Un niveau ?

C'est cette unité qui détermine tout le reste. Si l'entreprise ne peut pas interrompre avant d'avoir terminé une façade complète, alors le découpage en fenêtres de trois jours est illusoire, et il faut envisager une autre stratégie.

Les trois façons de conduire ce chantier

Un : hors saison, d'un seul tenant

C'est de loin la meilleure solution quand elle est possible. Le chantier se fait dans le creux de la saison, en continu, sans repli intermédiaire, et le bien rouvre une fois tout fini.

Ses avantages sont considérables : pas de repli à répétition, pas d'échafaudage à laisser sous surveillance, pas de compromis sur la qualité pour tenir une date. Son inconvénient est climatique : le creux de la saison touristique coïncide souvent avec la période où les conditions de mise en œuvre sont les plus contraignantes.

C'est donc un arbitrage à faire avec l'entreprise, pas contre elle : demandez explicitement quels mois posent problème dans votre région pour le système d'enduit prévu, et acceptez la réponse. Un chantier fait à la mauvaise période coûte deux fois.

Deux : par fenêtres, entre deux séjours

Le chantier avance par créneaux calés dans les trous du planning de location : cinq jours ici, une semaine là. Entre chaque, l'équipe se replie et le bien redevient louable.

C'est la formule la plus séduisante sur le papier et la plus exigeante en réalité. Chaque repli et chaque reprise coûtent une demi-journée, les protections se posent et se déposent plusieurs fois, et le risque d'un décalage météo se répercute sur toute la chaîne. Elle ne fonctionne que si les fenêtres sont assez longues pour couvrir une unité de travail complète, et si tout le monde a accepté à l'avance qu'un mauvais temps puisse faire sauter un créneau.

Trois : en deux phases, avec un repli franc

Le compromis le plus courant : le gros du chantier se fait en une phase hors saison, on replie complètement pendant la période de forte location, et l'on revient finir après.

C'est une conduite éprouvée, mais elle a ses règles propres : ce qui se replie, ce qui reste, comment on protège un ouvrage inachevé pendant plusieurs semaines et comment on reprend sans que la jonction se voie. Tout cela est détaillé dans un chantier de façade en deux phases.

Le point sensible est technique : une façade laissée au corps d'enduit pendant deux mois n'est pas une façade en pause, c'est un ouvrage exposé. Demandez précisément dans quel état la façade sera laissée, et ce qui garantit qu'elle le supportera.

Ce qu'un repli doit réellement comporter

Un « repli » annoncé n'est pas un repli constaté. Voici la liste de ce qui doit être fait avant qu'un voyageur arrive, et qu'il est légitime de faire écrire.

Au sol : protections retirées ou nettoyées, gravats évacués, sable et poussière balayés, cheminements dégagés et praticables, mobilier de jardin remis en place, rien qui traîne dans l'herbe — surtout pas de vis ni de chutes métalliques.

Sur la façade : vitres nettoyées des projections, appuis de fenêtre dégagés, adhésifs de masquage retirés — un adhésif oublié quinze jours au soleil ne s'enlève plus proprement.

Aux accès : portes et fenêtres manœuvrables, volets en état de fonctionner ou clairement condamnés, boîte aux lettres et sonnette en service, numéro de rue visible.

Aux abords : benne enlevée ou déplacée hors de vue, matériaux stockés hors d'atteinte et hors du champ visuel, stationnement rendu.

En hauteur : échafaudage vidé de tout matériel, planchers dégagés, accès neutralisé.

Faites de cette liste une annexe au marché, avec une case par ligne, et faites-la parcourir avec le chef d'équipe le dernier jour de chaque fenêtre. Cela prend dix minutes et supprime toute discussion.

L'échafaudage pendant une location : le vrai sujet

Le laisser monté, ou le démonter ?

C'est la question qui coûte le plus cher. Démonter et remonter un échafaudage entre deux séjours représente un coût réel, parfois comparable à celui d'une semaine de location. Le laisser en place économise ce coût mais transforme le bien.

Les trois critères qui tranchent : l'échafaudage est-il accessible depuis les parties utilisées par les voyageurs ? Prive-t-il de lumière ou de vue une pièce à vivre ? Occupe-t-il l'espace extérieur qui fait la valeur du bien — terrasse, jardin, vue ?

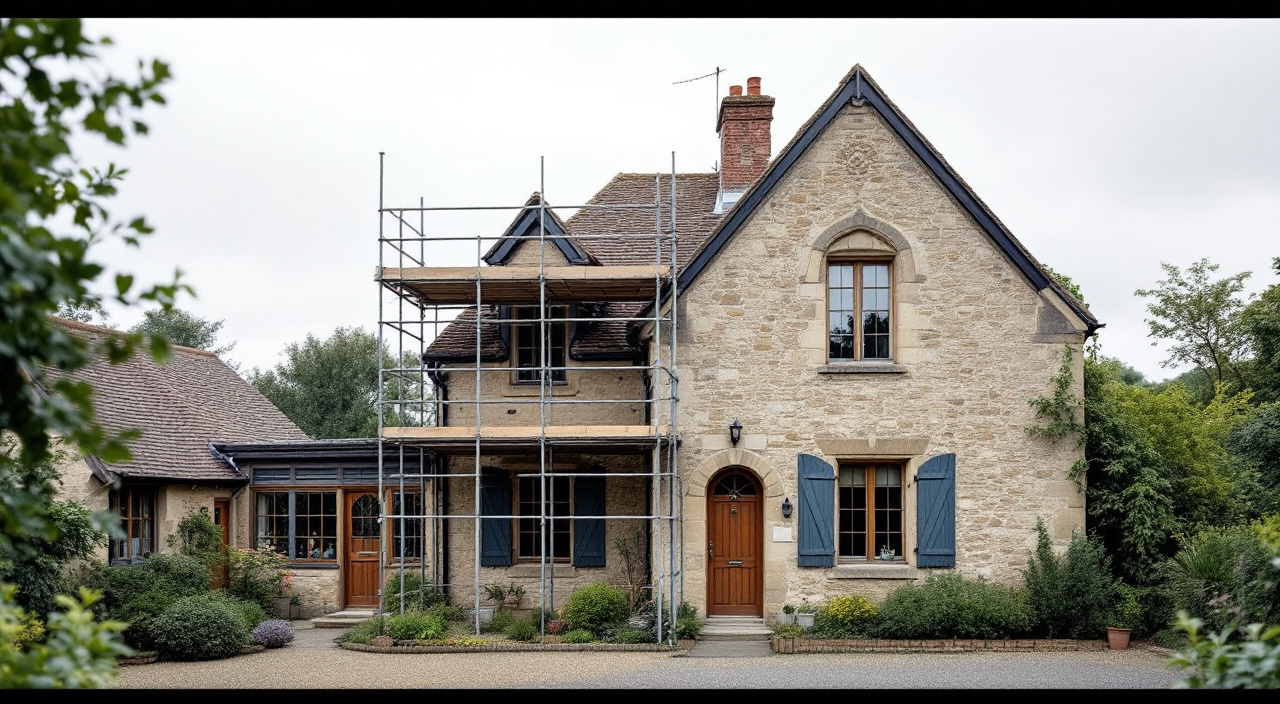

Si la réponse est non aux trois — un échafaudage sur un pignon aveugle, côté cour de service —, le laisser en place est raisonnable. Si elle est oui à une seule, la discussion mérite d'être ouverte, parce qu'un voyageur qui trouve un échafaudage devant la fenêtre du salon le dira publiquement.

Ce qui est non négociable si l'échafaudage reste

Trois exigences, sans exception :

  • l'accès est neutralisé : échelle relevée, trappe verrouillée, première travée obturée. Un échafaudage est irrésistible pour un enfant en vacances ;
  • rien ne reste en hauteur : pas d'outillage, pas de matériaux, pas de gravats, rien qui puisse tomber ;
  • le périmètre au sol est clair : soit l'espace sous l'échafaudage est franchement interdit et matérialisé, soit il est réellement sûr — pas d'entre-deux.

Ces exigences relèvent de la sécurité de personnes qui ne connaissent ni les lieux ni les usages d'un chantier : c'est exactement la situation décrite dans sécurité des tiers autour du chantier, et elle est plus délicate encore quand les tiers dorment sur place.

La vue, la lumière et le bruit

Une bâche devant une fenêtre transforme une chambre claire en pièce grise. Un filet le fait beaucoup moins. Si l'échafaudage doit rester pendant des locations, la nature de la protection sur les façades les plus visibles devient un vrai sujet, à arbitrer avec l'entreprise plutôt qu'à subir.

Quant au bruit, il ne se pose que si le chantier tourne pendant un séjour — configuration qu'il vaut mieux éviter, mais qui se rencontre sur des biens loués en continu. Les leçons d'un chantier mené au-dessus d'une activité ouverte s'appliquent alors directement : voir ravaler au-dessus d'un commerce ouvert.

Ce qu'on dit aux voyageurs, et quand

Le dire, toujours

La tentation de ne rien dire est mauvaise conseillère. Un voyageur qui découvre un échafaudage à l'arrivée se sent trompé, et il l'écrit. Un voyageur prévenu à la réservation vient en connaissance de cause, et il n'en parle pas.

Ce qui se dit dans l'annonce, en une phrase honnête : des travaux de façade sont en cours ou prévus, sur telle période, avec telle conséquence concrète — échafaudage visible sur telle façade, terrasse indisponible, accès par le côté. Pas de litote, pas de « petits travaux d'embellissement ».

Le dire au bon moment

Trois moments comptent : à la publication des disponibilités, pour que personne ne réserve à l'aveugle ; à la confirmation de réservation, dans le message d'accueil ; et quelques jours avant l'arrivée, avec l'état réel du chantier à cette date, qui peut avoir évolué.

Le geste commercial

Il vaut mieux le proposer que le concéder. Un tarif ajusté sur les semaines affectées, annoncé d'emblée, transforme une gêne en bonne affaire assumée. Un remboursement arraché après une réclamation ne rattrape ni l'avis ni la relation.

Fermer plutôt qu'annuler

C'est le principe le plus rentable de tout cet article. Bloquez les disponibilités dès que le calendrier de chantier est arrêté, avec une marge, plutôt que d'annuler des réservations prises. Une annulation de votre fait coûte bien plus qu'une semaine non louée : elle abîme le classement, le référencement et la confiance.

Et prévoyez la marge du bon côté : demandez à l'entreprise non pas la date de fin espérée, mais la date de fin en cas d'aléa ordinaire. La différence entre les deux est précisément ce que vous devez bloquer en plus. La mécanique des jalons, des marges et des retards est décrite dans le planning d'un chantier de façade.

Le décalage : qui l'absorbe

C'est le point à régler par écrit avant le premier jour, parce qu'il surviendra.

Une semaine de pluie, une livraison en retard, un aléa découvert dans le mur : le chantier glisse. Si vous avez une réservation le samedi, quelqu'un doit absorber ce glissement.

Trois formulations possibles, à choisir explicitement :

  • l'entreprise s'engage sur des dates de repli fermes, et organise son travail pour les tenir quoi qu'il arrive ;
  • les dates de repli sont indicatives, et c'est vous qui gardez une marge de sécurité en bloquant une semaine tampon ;
  • un mécanisme est prévu — reprise du créneau suivant, indemnité, priorité de reprise — et il est écrit.

La troisième est la plus honnête. Ce qui ne fonctionne jamais, c'est de ne rien prévoir et d'espérer que la météo coopère.

Ce sujet rejoint celui des chantiers menés sur un bien occupé par quelqu'un d'autre que le propriétaire, avec ses obligations d'information et d'accès : voir chantier de façade sur un logement loué.

Si le bien reçoit du public

Il faut aborder ce point avec prudence, parce qu'il dépend entièrement de la nature exacte de votre hébergement.

Certains hébergements relèvent d'un régime de sécurité propre — gîtes de groupe, hébergements collectifs, structures d'une certaine capacité —, avec des exigences sur les issues, les cheminements d'évacuation, les moyens de secours et la tenue d'un registre. D'autres, la majorité des meublés et des gîtes familiaux, n'en relèvent pas.

Savoir dans quel cas vous êtes ne se déduit pas d'un article, ni d'un forum, ni de ce qu'a dit un confrère. Cela figure dans les documents qui vous ont été remis à l'ouverture de l'activité, et cela se confirme auprès de votre mairie et du service de sécurité compétent. Si vous détenez un registre de sécurité, un rapport de visite ou un avis de commission, c'est là que se trouve la réponse, et nulle part ailleurs.

Ce qui est certain, en revanche, et qui vaut quel que soit le régime :

  • une issue ne se condamne pas, et un échafaudage qui vient obturer une porte de sortie ou barrer un cheminement d'évacuation est un problème à traiter immédiatement, pas à la fin de la semaine ;
  • un cheminement d'évacuation reste praticable dans le noir, ce qui suppose un éclairage et l'absence d'obstacle bas ;
  • si un dispositif de sécurité est neutralisé — un éclairage extérieur, un détecteur, une alarme —, cela se sait, se note et se rétablit ;
  • si vous détenez un registre de sécurité, les travaux s'y consignent : c'est le document qui fait foi, et il vous appartient.

En cas de doute sur l'un de ces points, l'interlocuteur est la mairie, qui vous orientera vers le service compétent. Posez la question avant le montage, pas après, et gardez la réponse par écrit.

Le ménage, les états des lieux et la casse

Deux précautions valent d'être prises sur un bien loué.

Un état des lieux photographique complet avant le premier jour de chantier, intérieur compris — appuis, menuiseries, sols près des accès —, refait après chaque phase. Sur un bien qui accueille des dizaines de personnes par an, c'est la seule façon de distinguer une trace de chantier d'une trace de séjour.

Un ménage renforcé après chaque fenêtre de travaux. La poussière de façade entre par les menuiseries et se dépose sur les surfaces horizontales : elle ne se voit pas à contre-jour et se voit très bien sur une table sombre. Prévoyez ce surcoût dans votre calcul, il est réel.

Enfin, sur un bien situé dans un bourg fréquenté, la tenue extérieure du chantier ne concerne pas que vos voyageurs : elle est vue par tous les passants, et elle a sa propre exigence, comme le montre le cas décrit dans tenir un chantier de façade dans un bourg très visité.

Questions fréquentes

Peut-on vraiment travailler entre deux séjours ?

Oui, si les fenêtres sont assez longues pour une unité de travail complète et si tout le monde accepte qu'une fenêtre puisse sauter pour cause de météo. Ce qui ne fonctionne pas, c'est le créneau de deux jours entre un départ le samedi matin et une arrivée le dimanche après-midi : personne ne monte, ne travaille et ne replie proprement dans ce délai.

Le coût est-il plus élevé qu'un chantier ordinaire ?

Il l'est presque toujours, et il est normal qu'il le soit : replis répétés, protections posées et déposées plusieurs fois, éventuels démontages et remontages d'échafaudage, contraintes de dates. Demandez que ces sujétions apparaissent comme des lignes distinctes du devis, plutôt que fondues dans le prix global — c'est ainsi que vous pourrez comparer les scénarios entre eux.

Faut-il prévenir la plateforme de location ?

Cela dépend de ses conditions, qui vous engagent et que vous avez acceptées. Relisez-les sur le point des travaux et des annulations du fait de l'hôte, et si c'est ambigu, posez la question au service concerné. Ce qui est certain, c'est qu'une annulation de votre fait n'est jamais neutre, et que bloquer les dates à l'avance vaut mieux que d'avoir à annuler.

Que faire si un voyageur se plaint pendant son séjour ?

Répondre vite, reconnaître ce qui est réel, et proposer quelque chose de concret : un geste sur le tarif, un accès rétabli, une nuisance décalée. Une plainte traitée pendant le séjour se termine rarement en avis négatif ; une plainte ignorée s'y termine presque toujours.

L'échafaudage peut-il rester monté tout l'été sans travaux ?

Techniquement, un échafaudage laissé longtemps sans usage n'est pas un objet inerte : son état doit être suivi, et il ne se réutilise pas sans contrôle après une longue interruption ou un coup de vent. Commercialement, c'est une décision qui se pèse : un échafaudage immobile pendant huit semaines devant la façade principale d'un gîte a un coût en réservations qu'il faut comparer au coût d'un démontage et d'un remontage. Demandez les deux chiffres à l'entreprise et comparez-les à votre tarif de nuitée.

Comment fixer la date de fin sur laquelle je peux rouvrir ?

Ne prenez pas la date optimiste. Demandez au conducteur de travaux deux dates : celle du scénario normal et celle du scénario avec aléa ordinaire — quelques jours d'intempéries, une livraison décalée. Rouvrez sur la seconde, et considérez la première comme un bonus. C'est la seule façon d'éviter d'avoir à annuler.
