Regards, fosse et réseaux enterrés : les repérer avant d'échafauder

Sous la bande de terre qui borde une façade passent presque tous les réseaux, et souvent la fosse. Les repérer avant que l'échafaudage se pose dessus.

6 min de lecture

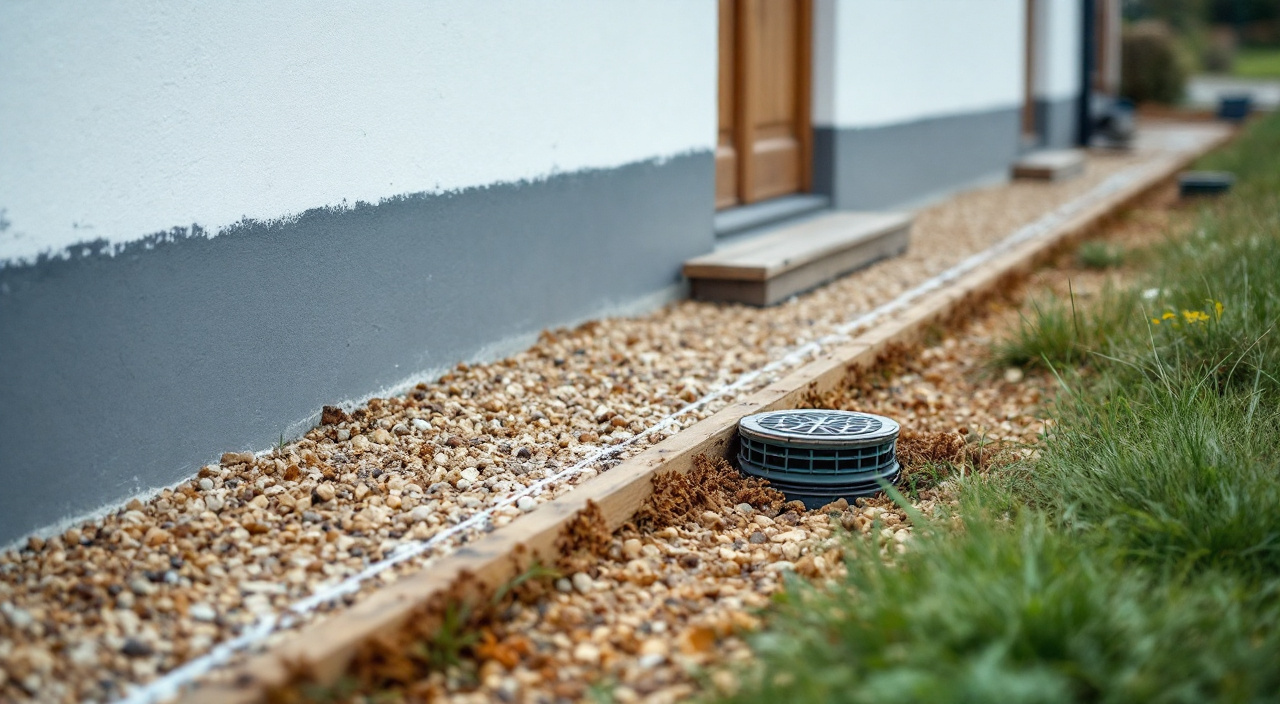

Pied de façade avant montage d'échafaudage, avec regards visibles au sol et madriers de répartition posés
Avant que le premier pied se pose, le sol se lit : tampons, tracés, zones à ne pas charger.

Un échafaudage de façade ne se pose pas sur une maison : il se pose sur le sol qui la borde. Cette bande de terre d'un à deux mètres de large, souvent la moins regardée de la parcelle, est aussi celle où passe presque tout ce qui relie le bâtiment au monde extérieur. L'eau, l'électricité, le gaz, le téléphone y arrivent ; les eaux usées et les eaux de pluie en repartent. Quand une fosse toutes eaux, un puisard ou un épandage occupent le jardin, ils sont fréquemment implantés le long d'un pignon, à quelques mètres du mur.

Poser des pieds de tour, une benne de sept mètres cubes ou un stock de palettes sur cette bande sans savoir ce qu'elle contient, c'est accepter un pari. La plupart du temps il est gagné. Quand il est perdu, il l'est cher : un tampon de fosse fendu, un drain écrasé, une gaine de branchement sectionnée à la pelle, un couvercle de regard qu'on ne retrouve plus sous quinze centimètres de mortier tombé. Le repérage des réseaux enterrés est un poste de préparation, pas une précaution facultative ; il se fait avant que le premier élément d'échafaudage arrive sur le camion.

Ce qui passe réellement sous le pied de mur

Ce qui arrive au bâtiment

Les arrivées se ressemblent d'une maison à l'autre, mais leur tracé, lui, ne se devine pas. L'eau potable arrive du compteur — en limite de propriété le plus souvent, parfois en regard sur le trottoir — jusqu'au point d'entrée dans la maison. Entre les deux, une canalisation enterrée dont personne ne sait dire, trente ans plus tard, si elle file droit ou si elle contourne un ancien massif.

L'électricité arrive soit en aérien, soit en souterrain depuis un coffret de branchement. Quand elle est souterraine, la gaine longe fréquemment le mur avant de remonter. Le gaz, quand il y en a, suit une logique voisine avec un coffret propre. Le téléphone et la fibre passent souvent dans la même tranchée qu'un autre réseau, parce que la tranchée avait été ouverte une fois et qu'on en a profité.

Toutes ces arrivées ont un point commun : elles remontent le long de la façade, exactement là où l'échafaudage veut se poser. C'est le dernier mètre, celui du relevé vertical, qui est le plus vulnérable — parce qu'il est le moins profond.

Ce qui repart du bâtiment

C'est de ce côté que se trouvent les gros volumes. Les eaux usées descendent vers le réseau collectif ou vers l'assainissement individuel. Les eaux de pluie tombent des descentes de gouttière et repartent, selon les cas, vers le réseau, vers un puisard, vers une noue, ou simplement vers un dallage en pente.

Quand la maison n'est pas raccordée au tout-à-l'égout, l'installation individuelle occupe une surface considérable : une fosse, un bac dégraisseur parfois, un regard de répartition, puis un champ d'épandage ou un filtre à sable qui peut représenter plusieurs dizaines de mètres carrés de terrain. Cette surface est presque toujours interdite au passage d'engins et au stationnement de charges, non par règlement mais par physique : les drains sont posés dans un lit de graviers à faible profondeur, et un roulage les déforme.

Ce qui ne dessert même pas la maison

C'est le cas le plus traître. Une canalisation d'eau qui traverse la parcelle pour aller chez le voisin, un drainage périphérique posé lors d'une reprise d'humidité, un ancien réseau abandonné mais toujours en place, un câble d'éclairage de jardin, une alimentation de portail, un arrosage automatique, une gaine vide laissée en attente. Rien de tout cela n'apparaît sur un plan officiel, et le propriétaire lui-même l'a souvent oublié.

Les indices que le sol donne à qui regarde

Les tampons, regards et bouches

Le premier travail est un tour de parcelle, lentement, en regardant le sol. On cherche des couvercles : fonte ronde, béton carré, plastique vert ou noir, plaque de tôle repeinte. Un regard peut se trouver sous une dalle, sous du gravier, sous un pot de fleurs posé là précisément parce qu'il masquait quelque chose.

On note leur position par rapport au mur, on les ouvre quand c'est possible, et on regarde ce qu'il y a dedans : un fil d'eau qui circule, un branchement, un vide. Un regard ouvert renseigne en dix secondes sur la direction des canalisations qui y aboutissent — il suffit de voir de quel côté arrivent les tuyaux.

Le terrain, la végétation, les affaissements

Un sol ne cache pas bien ses ouvrages. Une bande d'herbe plus verte ou plus sèche que le reste en plein été signale souvent un drain ou une canalisation. Un léger affaissement linéaire trahit une tranchée mal recompactée. Une zone qui reste détrempée après une pluie alors que le reste ressuie signale un écoulement ou une infiltration.

Ces indices ne remplacent aucun plan. Ils disent où chercher, ce qui est déjà beaucoup.

Les traces d'ouvrage sur le mur

Le mur lui-même parle. Une entrée de fourreau, un ancien percement rebouché, un tracé de saignée visible en lumière rasante, un coffret ou un compteur en applique, une descente de gouttière qui plonge dans un dé de béton : tout cela indique un point de passage. Ce qui remonte dans le mur descend dans le sol quelque part.

Ce que pèsent vraiment un échafaudage et une benne

On sous-estime largement les charges qu'un chantier de façade pose au sol.

Un échafaudage de façade concentre son poids sur des points d'appui de faible surface. Ce ne sont pas quelques kilos répartis : c'est une charge ponctuelle, à l'endroit précis du pied, à laquelle s'ajoutent les matériaux stockés sur les planchers, les compagnons, et les efforts transmis par le vent. Une benne à gravats pleine est l'objet le plus lourd du chantier, et le camion qui vient la poser et la reprendre est encore plus lourd que la benne.

Je n'écrirai pas ici de valeur en tonnes ou en kilonewtons, parce que ces valeurs dépendent entièrement du matériel employé et de la configuration montée. La bonne question à poser à l'entreprise est : quelle charge chaque pied transmet-il au sol, et sur quelle surface ? Le monteur d'échafaudage dispose de cette information par la notice du fabricant du matériel qu'il utilise. Pour la benne, le loueur connaît le poids à vide, la charge admissible et le poids du porteur ; cela se demande au moment de la commande.

Ces chiffres-là, obtenus de la bonne source, valent mieux que n'importe quelle moyenne. Le repérage sert justement à les confronter à ce qui se trouve dessous. Le calage au sol de l'échafaudage découle directement de cette confrontation.

Le repérage : qui le fait, avec quoi

Réunir les documents avant de creuser dans les souvenirs

Plusieurs documents peuvent exister, et personne ne les cherche jamais avant qu'il soit trop tard :

  • le plan de récolement de l'assainissement individuel, remis lors de l'installation ;
  • le rapport du service public d'assainissement non collectif, si un contrôle a eu lieu ;
  • le plan de bornage ou le document d'arpentage, qui situe parfois les branchements ;
  • les plans de la construction ou de l'extension, s'ils ont été conservés ;
  • les factures et comptes rendus de travaux antérieurs — un drainage, une reprise de canalisation, un raccordement fibre.

Quand rien n'existe, ce n'est pas une raison de renoncer au repérage : c'est une raison de le faire sur le terrain plutôt que sur le papier.

La déclaration auprès des exploitants de réseaux

Pour les réseaux publics — électricité, gaz, eau, télécommunications —, il existe une procédure de déclaration de travaux auprès des exploitants, qui passe par un guichet unique national. Elle permet d'obtenir les tracés connus des exploitants dans l'emprise des travaux, et elle s'accompagne de consignes de sécurité.

Je n'écrirai pas ici quels travaux la déclenchent ni sous quel délai les exploitants répondent : ces conditions et ces délais figurent dans les textes qui organisent la procédure, et c'est l'entreprise ou le maître d'ouvrage qui doit vous dire lesquels s'appliquent à votre chantier. La question à poser est simple, et vous pouvez la poser à la réunion de lancement : « ce chantier relève-t-il d'une déclaration auprès des exploitants de réseaux, et si oui, l'avez-vous faite ? » Si la réponse est oui, demandez à voir les récépissés et les plans reçus. Ils font partie des documents que le chantier a intérêt à garder sur place, comme le décrit l'article sur les documents qu'un chantier doit avoir sur place.

Le marquage au sol, seul vrai livrable du repérage

Un repérage qui reste dans une tête ne sert à rien : l'équipe qui monte l'échafaudage n'est pas toujours celle qui a fait la visite. Ce qui sert, c'est un marquage physique.

Concrètement, cela ressemble à peu de chose : de la bombe de traçage sur le sol dur, des piquets et de la rubalise sur la terre, un plot ou une plaque de répartition posée d'avance sur les zones interdites. On matérialise les tampons visibles, les tracés supposés, et surtout les zones à ne pas charger du tout.

Le marquage se double d'un plan de croquis, même grossier, même à main levée sur une feuille, avec des cotes prises depuis le mur et depuis un angle fixe. Ce croquis rejoint le carnet de chantier et servira encore le jour où il faudra rouvrir quelque chose. Il complète naturellement l'état des lieux photographique avant travaux.

Ce qui doit rester accessible pendant tout le chantier

Repérer ne suffit pas : il faut aussi décider de ce qui reste atteignable pendant les semaines de travaux.

Le tampon de fosse doit rester accessible. Une fosse peut demander une vidange, un contrôle, une intervention d'urgence en cas de bouchon. Si l'échafaudage se monte pile dessus et que la bâche est agrafée par-dessus, l'intervention deviendra un démontage partiel.

Les regards d'assainissement doivent rester ouvrables. Un bouchon en cours de chantier n'est pas rare : les eaux de lavage de façade y descendent, les gravats fins aussi, et le curage passe par les regards.

La vanne d'arrêt d'eau doit rester atteignable en dix secondes. C'est la première chose qu'on cherche quand une canalisation est touchée, et c'est la dernière qu'on trouve si un stock de sacs est posé dessus.

Le coffret ou le disjoncteur de branchement doit rester accessible, pour la même raison, et parce que le chantier tire son alimentation quelque part — sujet traité dans eau et électricité du chantier.

La règle générale tient en une phrase : tout organe de coupure ou de visite reste accessible, ou bien on décide explicitement de le condamner et on écrit comment on le rouvrira.

Les décisions qui découlent du repérage

Une fois le sol connu, quatre décisions se prennent, et elles se prennent ensemble.

Où passe l'échafaudage

Le tracé de l'échafaudage suit la façade, mais il a du jeu : quelques dizaines de centimètres d'écartement, un pied déplacé, une travée décalée. Ce jeu suffit souvent à éviter un regard. Quand il ne suffit pas, on répartit la charge sur des madriers ou des platines élargies plutôt que de la concentrer sur un point. Le principe est le même que pour un sol meuble : agrandir la surface d'appui.

Où se pose la benne

La benne a moins de jeu que l'échafaudage, parce qu'elle dépend de l'accès du camion. C'est souvent elle qu'il faut déplacer en premier — quitte à la mettre sur la voie publique, ce qui suppose une autorisation d'occupation. Le sujet est développé dans occuper le domaine public.

Sur un assainissement individuel, la question ne se discute pas : ni la benne, ni le camion, ni le monte-matériaux ne passent sur l'épandage. On cherche une autre place, même moins pratique.

Où dorment les matériaux

Les sacs, palettes et bacs représentent une charge répartie mais durable, posée plusieurs semaines au même endroit. Le choix de leur emplacement se fait au même moment que le reste, en tenant compte du sol et de l'humidité, comme l'explique l'article sur le stockage des matériaux.

Ce qu'on dégage et ce qu'on protège

Le pied de mur doit être dégagé pour que l'échafaudage se pose, mais dégager n'est pas raser : un massif peut se tailler et se bâcher plutôt que s'arracher. Ce travail se prépare, et l'article sur dégager le pied de mur et la végétation en donne le détail. Le repérage y ajoute une contrainte : on ne bêche pas, on ne pioche pas, on n'enfonce pas de piquet là où le tracé d'un réseau est supposé.

Le cas particulier des eaux du chantier

Un chantier de façade produit de l'eau : lavage haute pression, rinçage d'outils, nettoyage de bacs, et parfois lessivage chimique. Cette eau chargée de fines, de résidus d'enduit et parfois de produits ne doit pas partir n'importe où.

Sur une parcelle en assainissement individuel, la fosse n'est pas un exutoire de chantier : les fines et la chaux perturbent la digestion biologique de l'installation, et les charges d'eau claire noient le champ d'épandage. La règle pratique est de ne rien envoyer dans les regards d'eaux usées, et de traiter la question à l'avance — l'article sur les eaux de lavage d'un chantier de façade détaille où elles doivent partir.

C'est encore un point à décider pendant le repérage, quand on ouvre les regards et qu'on sait enfin quel regard va où.

Quand on a touché quelque chose malgré tout

Le repérage réduit le risque, il ne l'annule pas. Si un réseau est touché, la conduite à tenir se résume à trois gestes.

Arrêter et sécuriser. Personne ne « répare vite fait » un branchement gaz ou électrique. On dégage la zone et on appelle l'exploitant du réseau concerné, dont le numéro d'urgence figure sur le coffret ou sur la facture.

Constater par écrit et en photo, le jour même. Un dommage enterré disparaît sous le remblai en une heure, et se conteste ensuite pendant des mois. La méthode est celle décrite dans un dégât causé pendant le chantier.

Faire noter l'incident au compte rendu de la réunion suivante, avec la reprise décidée et son échéance. Le compte rendu de réunion de chantier est ce qui transforme un incident raconté en engagement daté.

Ce que vous pouvez demander, en pratique

Rien de ce qui précède n'est une faveur. Voici ce qui se demande normalement, et à qui.

  • À l'entreprise, avant le montage : avez-vous fait le tour de la parcelle avec moi pour repérer les regards ? Quelle charge vos pieds transmettent-ils au sol ? Comment répartissez-vous cette charge sur un sol meuble ?
  • À l'entreprise, sur la déclaration réseaux : ce chantier en relève-t-il ? Puis-je voir les récépissés ?
  • À vous-même, avant tout : où sont mes plans d'assainissement, mon rapport de contrôle, mes factures de travaux enterrés ?
  • À la mairie ou au service d'assainissement : ma parcelle est-elle en assainissement collectif ou individuel, et disposez-vous d'un plan de mon branchement ?
  • Au loueur de benne, via l'entreprise : quel est le poids du porteur, et quelle largeur lui faut-il pour manœuvrer ?

Ces cinq questions coûtent une heure. Le tampon de fosse cassé, la reprise du drain écrasé et la journée d'arrêt qui va avec en coûtent bien davantage — et arrivent toujours au pire moment du planning.

Questions fréquentes

Peut-on poser un pied d'échafaudage sur un tampon de fosse ?

Non, et ce n'est pas une question de résistance du couvercle : c'est une question d'accès. Même si le tampon tenait la charge, il serait condamné pour toute la durée du chantier, et une fosse peut demander une vidange ou une intervention entre-temps. On décale le pied, on répartit la charge à côté, ou on déplace la travée. Si aucune solution ne se présente, la décision se prend avec l'entreprise et s'écrit — avec la manière de rouvrir en cas de besoin.

Comment savoir où passe mon assainissement individuel si je n'ai aucun plan ?

Par trois voies cumulables. Le service public d'assainissement non collectif dont dépend votre commune a pu réaliser un contrôle de votre installation ; le rapport en décrit l'implantation, demandez-en une copie. Les regards visibles en surface donnent les points de passage : ouvrez-les et notez la direction des tuyaux. Enfin, un vidangeur ou une entreprise d'assainissement sait localiser une fosse et suivre un tracé avec ses propres moyens ; c'est une prestation courte qui se commande.

La benne peut-elle stationner sur le champ d'épandage ?

Non. Un champ d'épandage ou un filtre à sable est un ouvrage à faible profondeur, posé dans un lit de matériaux drainants, qui ne supporte ni la charge ni le roulage. Une déformation des drains ne se voit pas immédiatement : elle se manifeste des mois plus tard par une installation qui ne s'infiltre plus. On cherche une autre implantation, y compris sur la voie publique avec l'autorisation qui va avec, plutôt que d'accepter celle-là.

Qui paie si une canalisation est sectionnée pendant le chantier ?

Cela dépend de ce qui a été fait avant. Si le repérage a été fait, marqué, et que le réseau touché n'y figurait pas et ne figurait pas non plus dans les documents disponibles, la situation se règle généralement entre les assurances. Si aucun repérage n'a été fait alors qu'il s'imposait, la responsabilité de l'entreprise est plus directement engagée. Dans tous les cas, ce qui décide est la trace écrite antérieure : le croquis de repérage, les photos, les récépissés de déclaration. Faites constater le dommage avant tout remblaiement.

Faut-il refaire un repérage si l'échafaudage est déplacé en cours de chantier ?

Oui, pour la partie nouvelle. Un chantier en deux phases, ou une façade arrière traitée après la façade sur rue, s'installe sur un sol qui n'a pas été examiné. Le tour de parcelle se refait pour la nouvelle emprise, avec le même croquis complété. C'est une affaire de vingt minutes, et c'est le moment où l'on découvre le regard que personne n'avait vu du premier côté.

Le repérage doit-il figurer au devis ?

Il n'y figure pas toujours sous ce nom, mais l'installation de chantier, elle, y figure presque toujours. Lisez ce que la ligne recouvre : reconnaissance préalable, calage, plaques de répartition, protections. L'article sur ce qu'un devis dit de la tenue du chantier explique comment lire ces lignes. À défaut, posez la question avant signature et faites ajouter la réponse au devis ou au compte rendu de lancement : c'est là que se joue la différence entre une entreprise qui a regardé le sol et une qui posera ses pieds où ça tombe.
